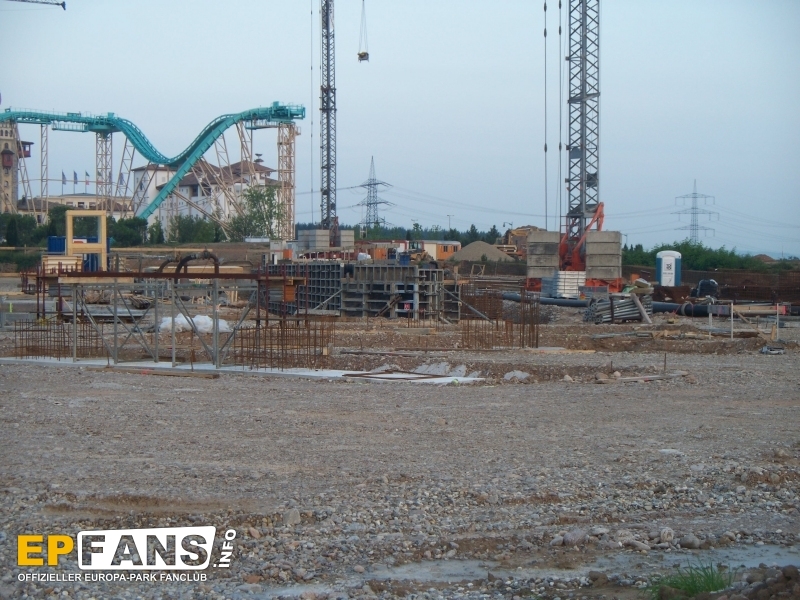

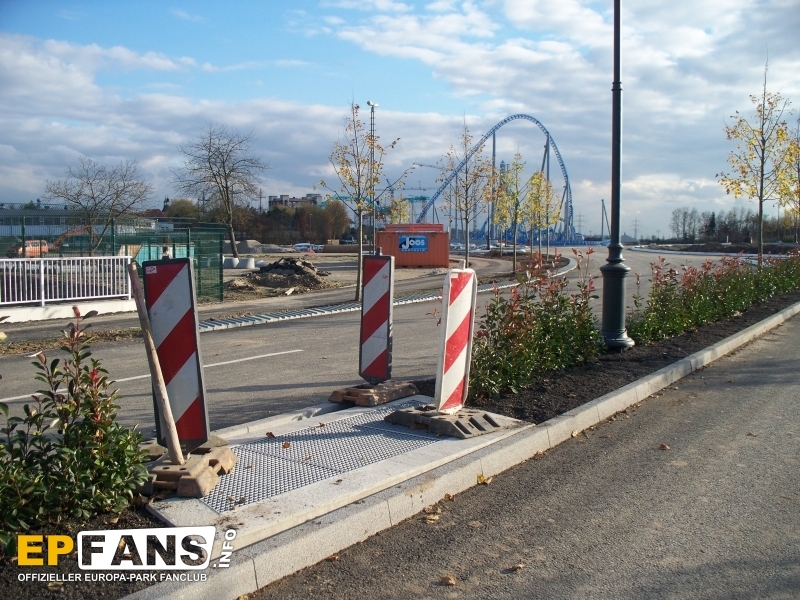

28.05.2008: | Spatenstich für die neue Zufahrtsstra?e |
|
|

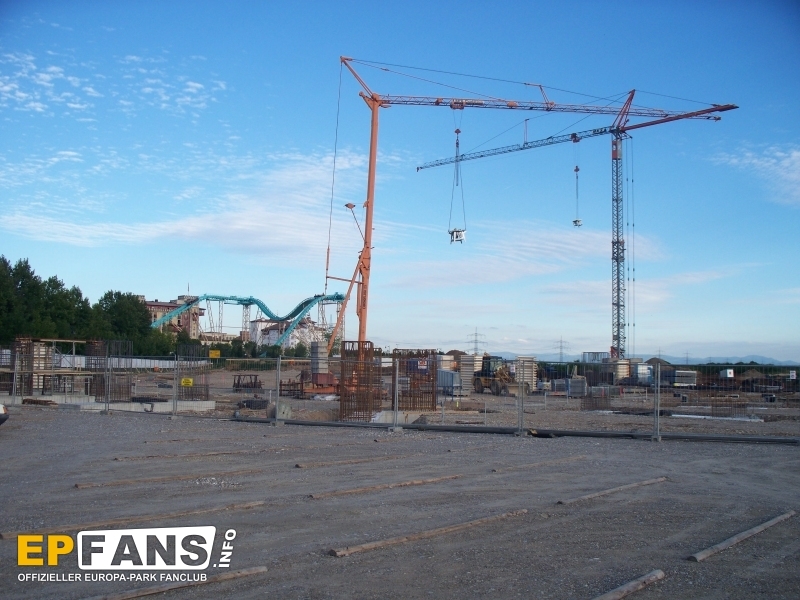

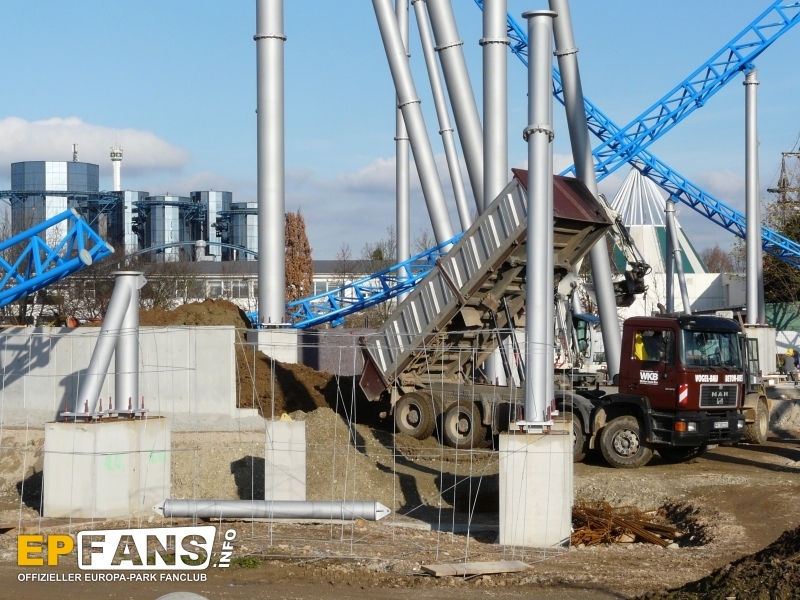

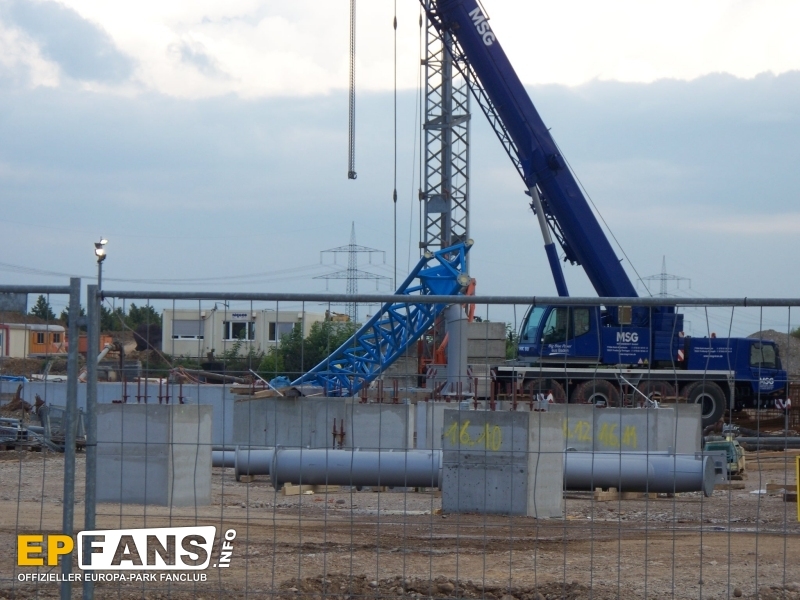

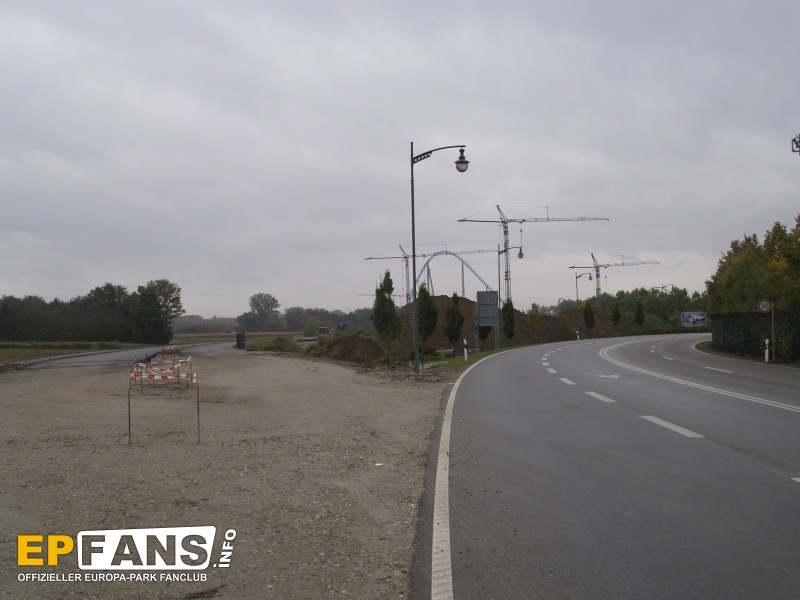

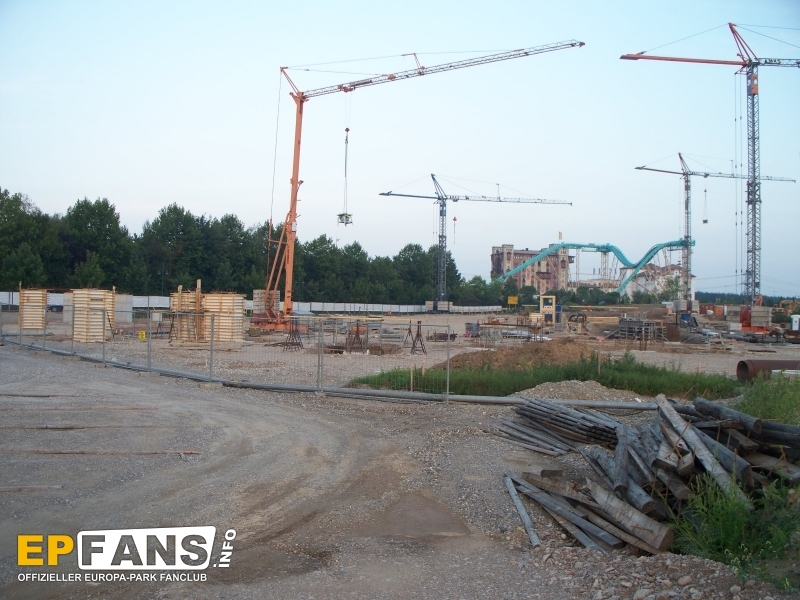

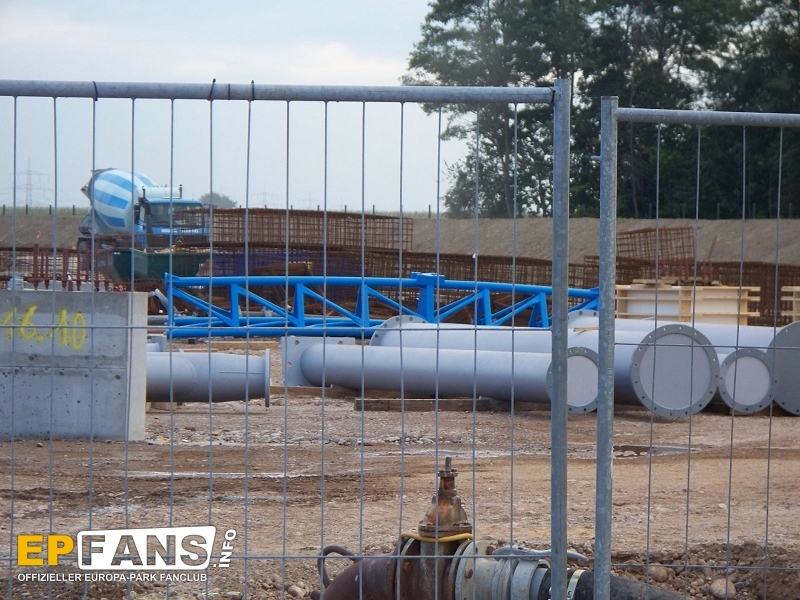

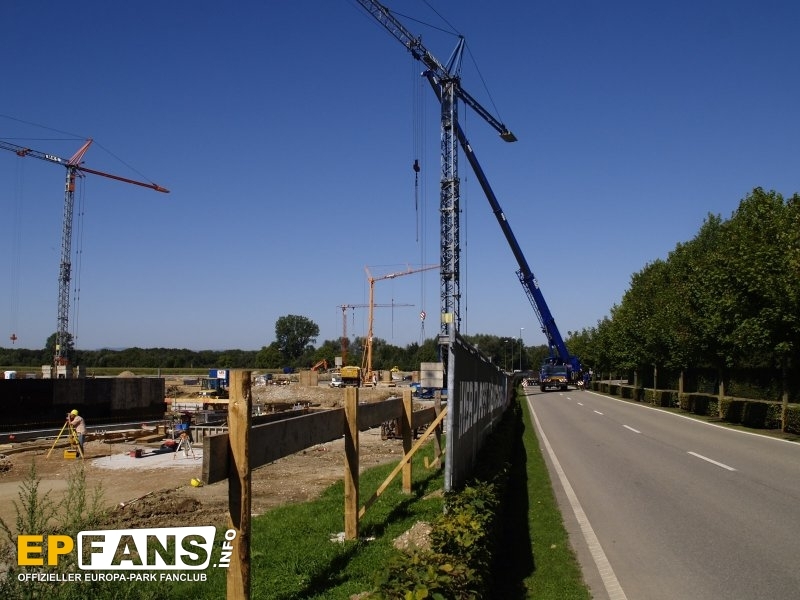

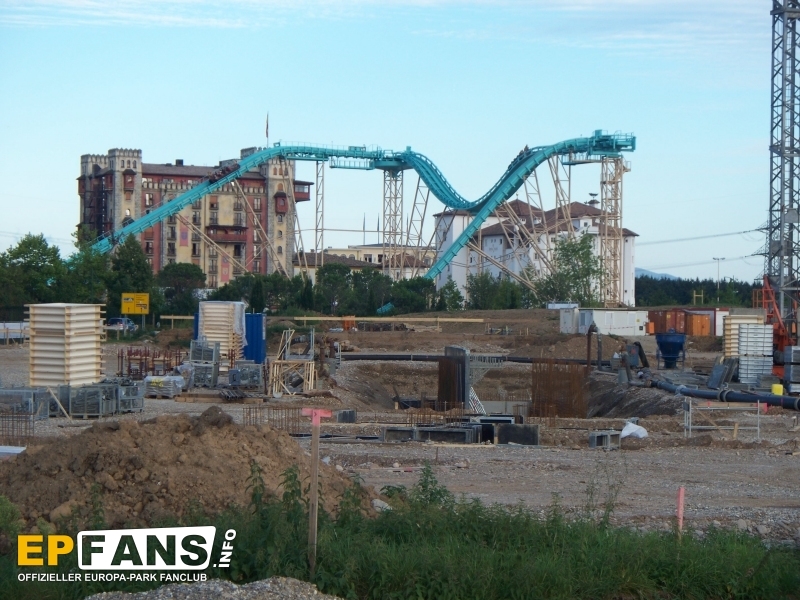

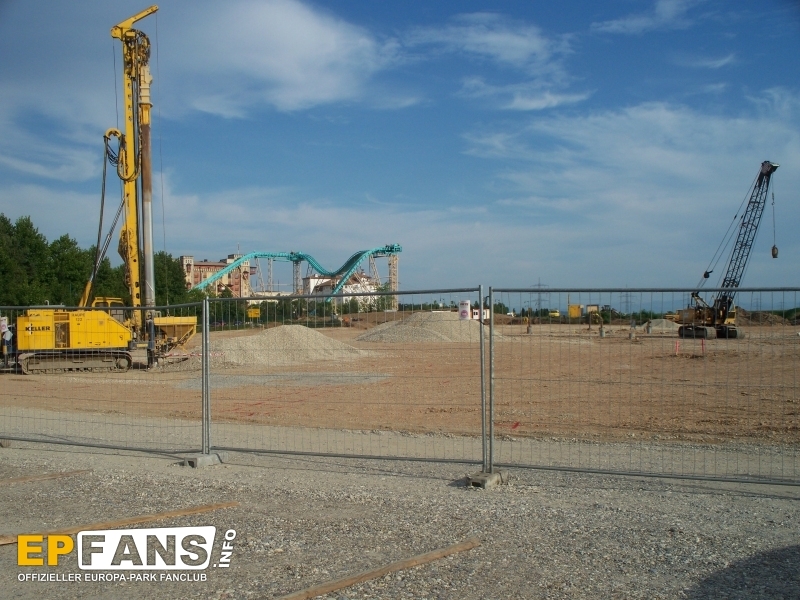

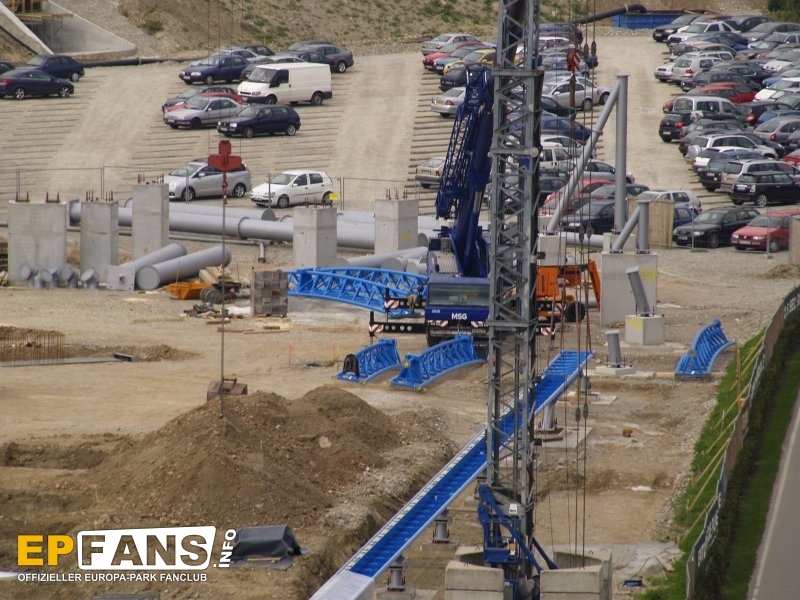

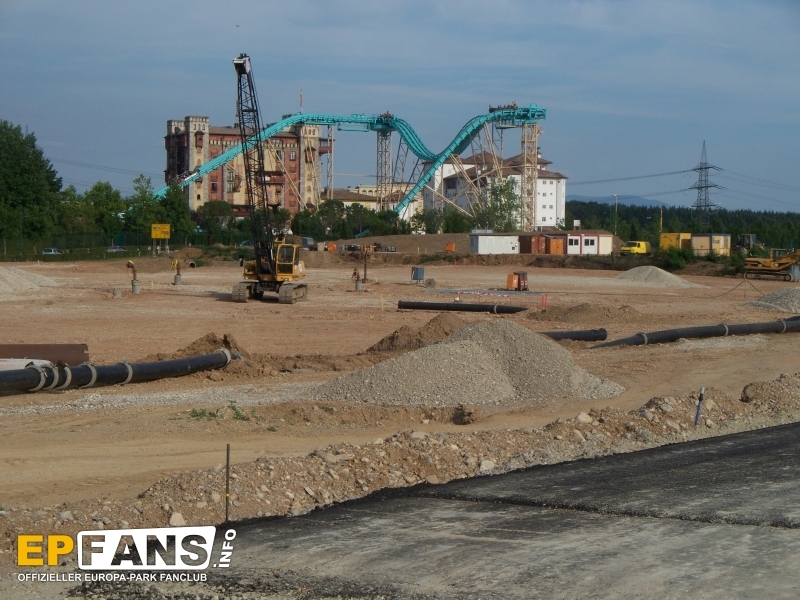

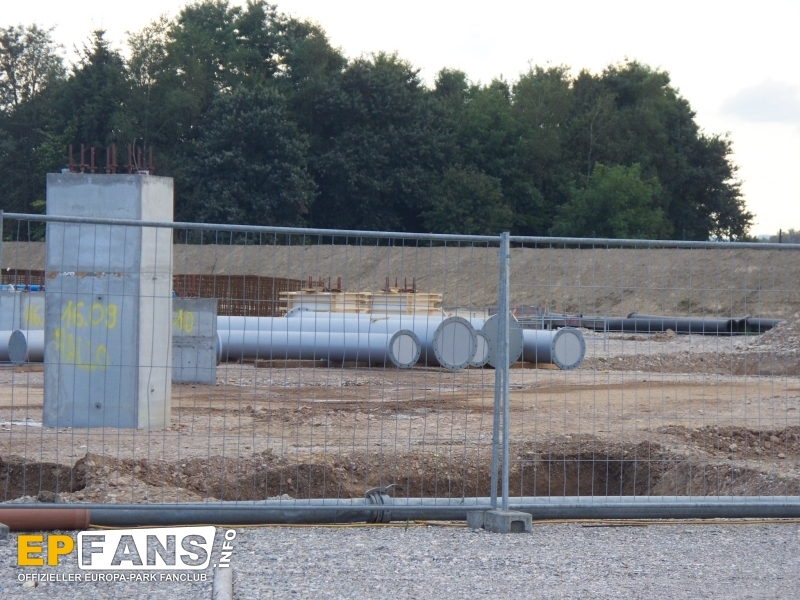

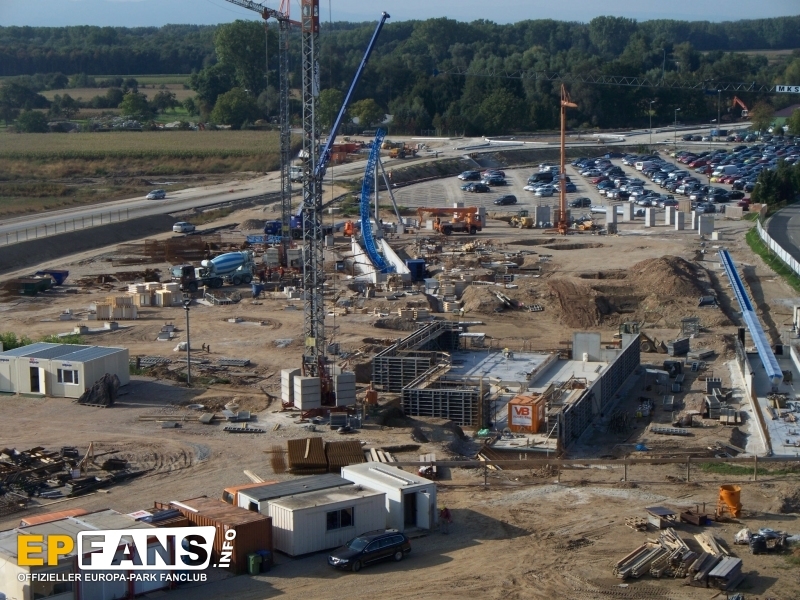

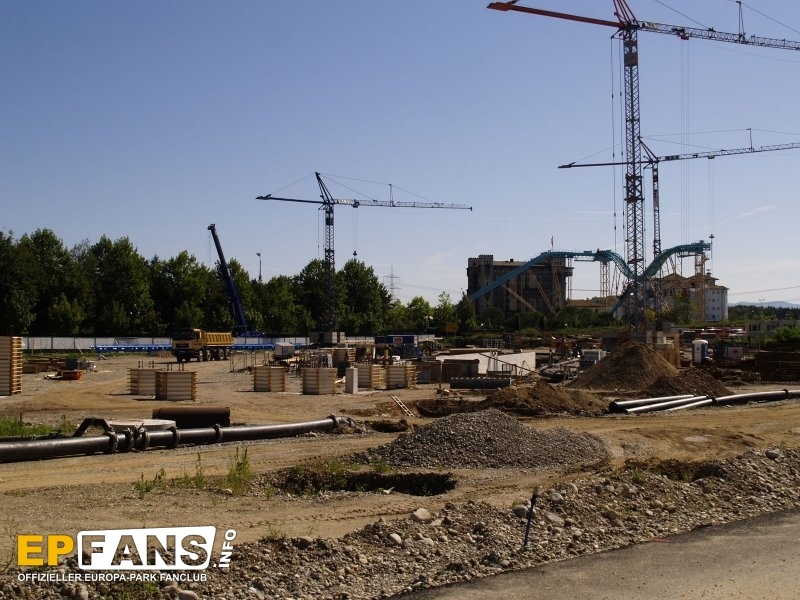

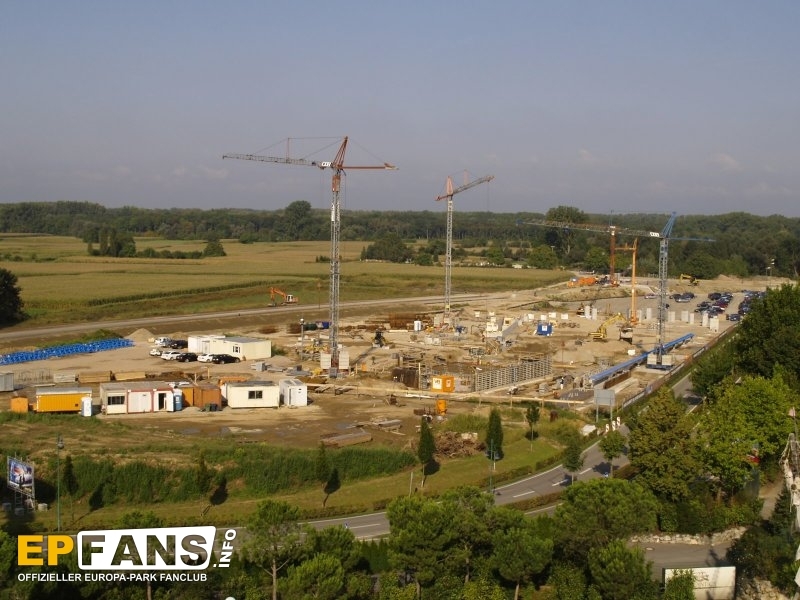

03.08.2008: | Baubeginn auf der Achterbahnbaustelle, Strom- und Wasserleitungen wurden verlegt |
|
|

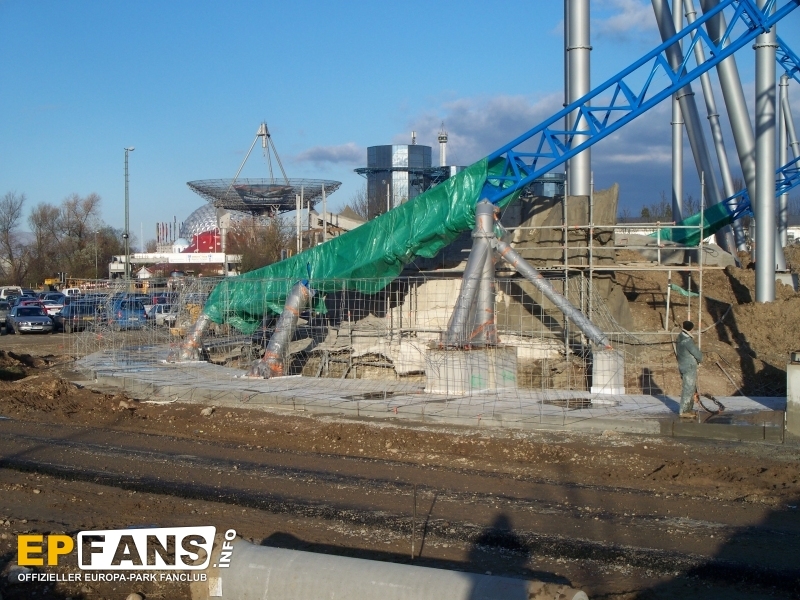

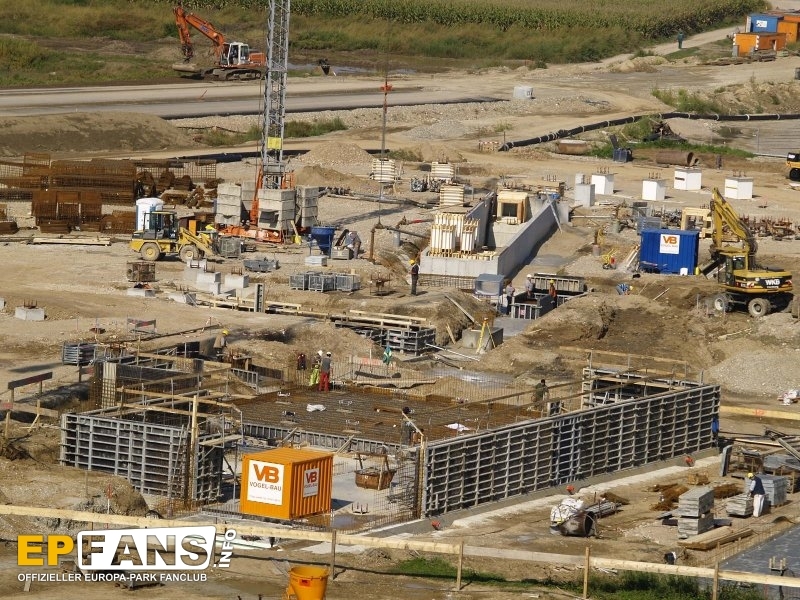

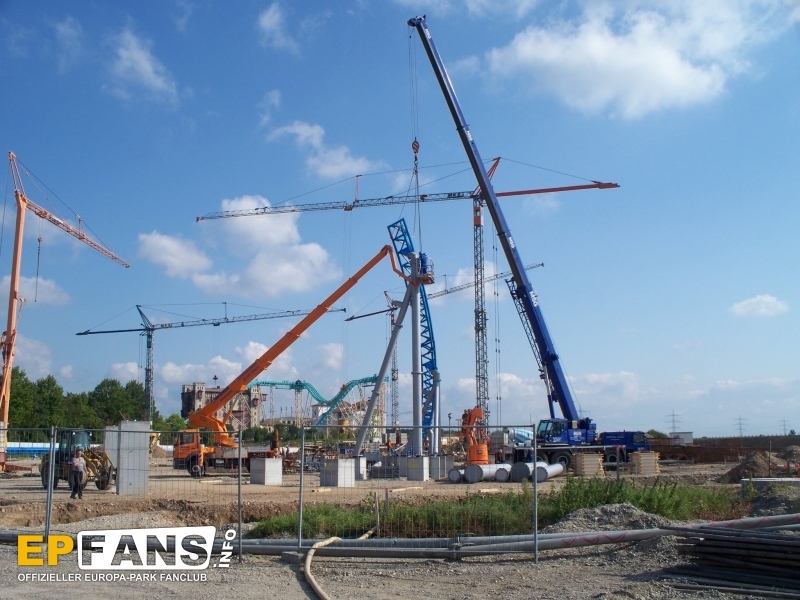

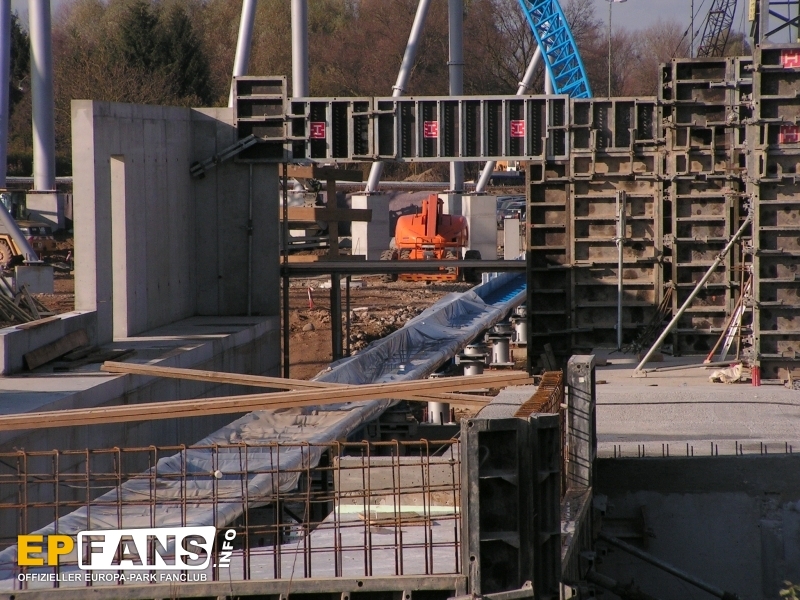

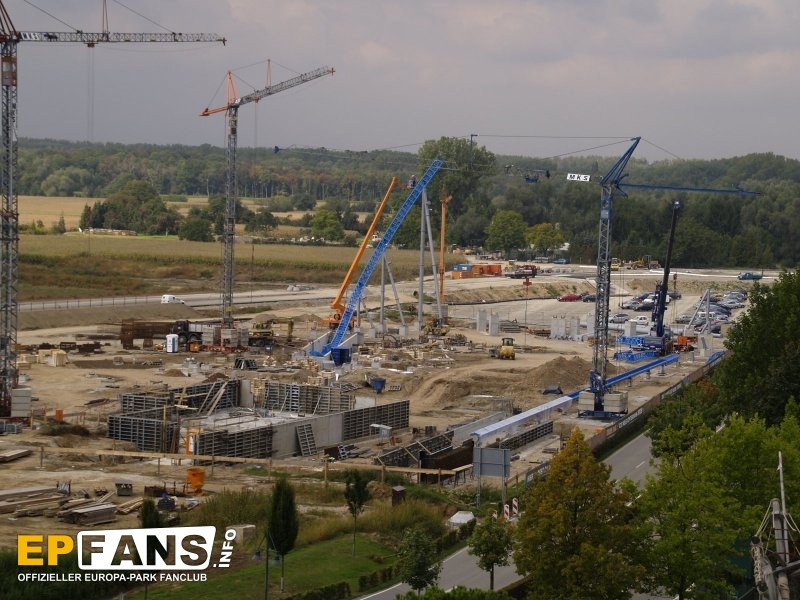

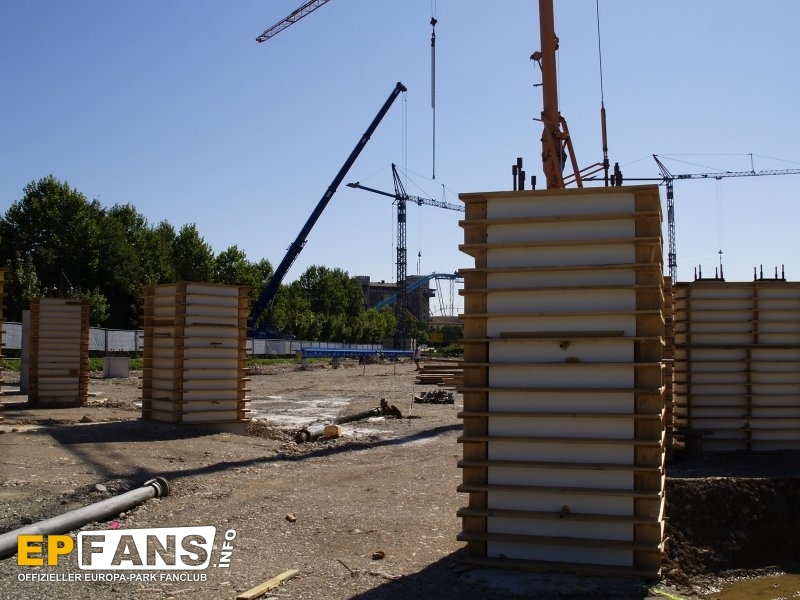

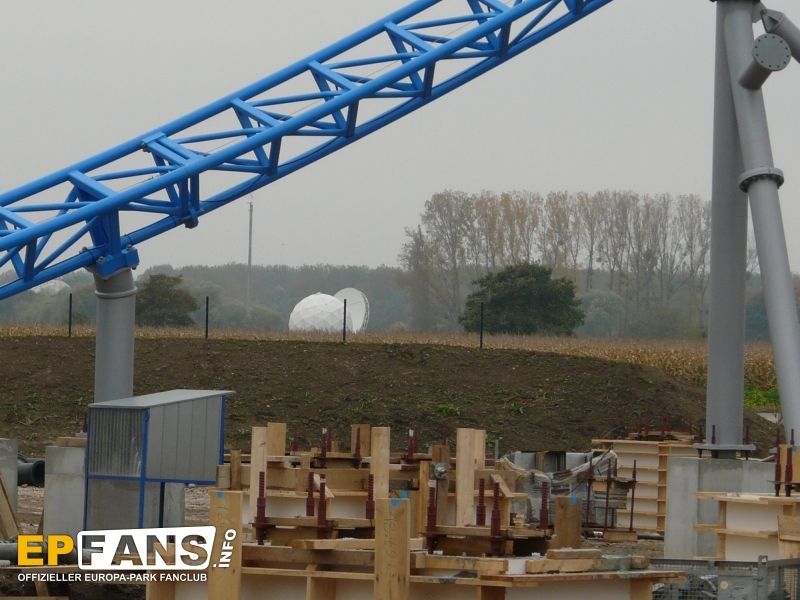

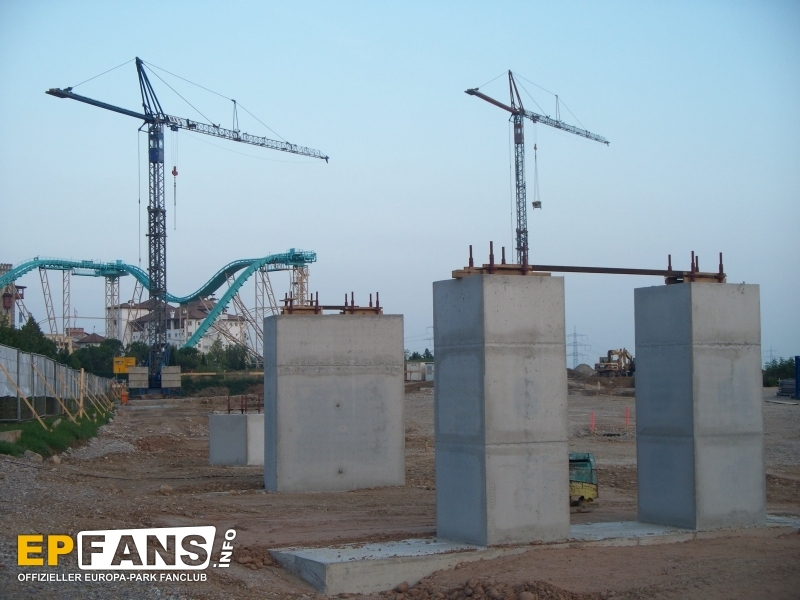

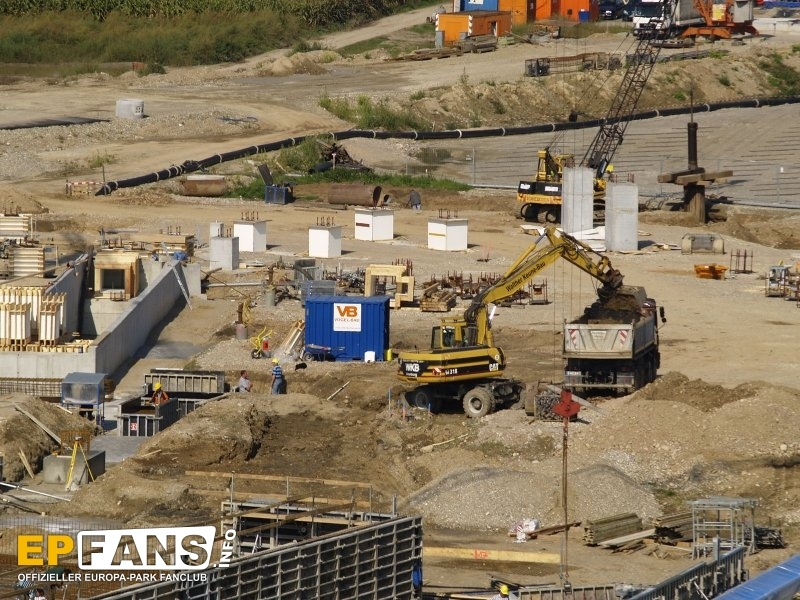

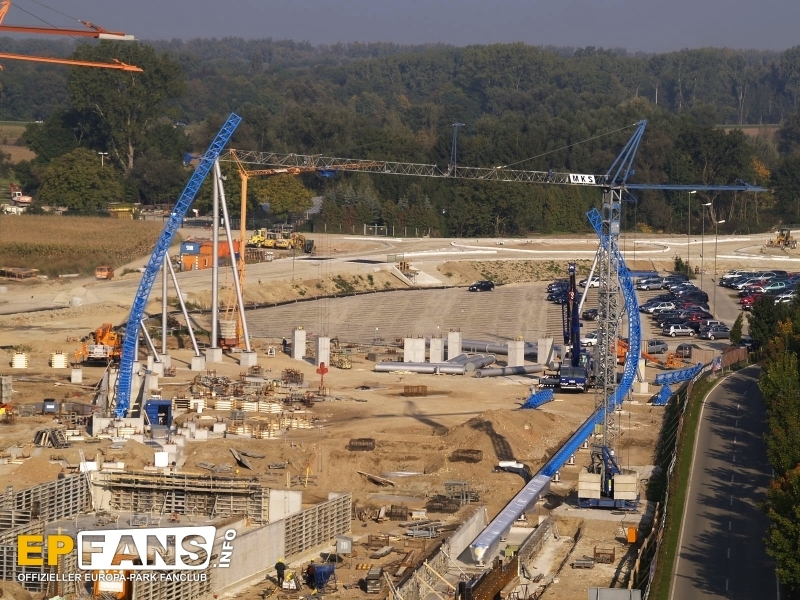

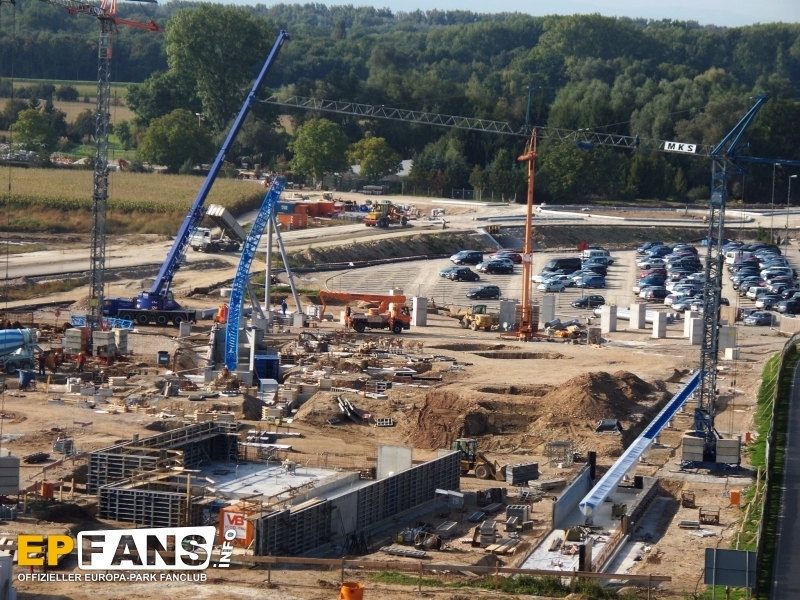

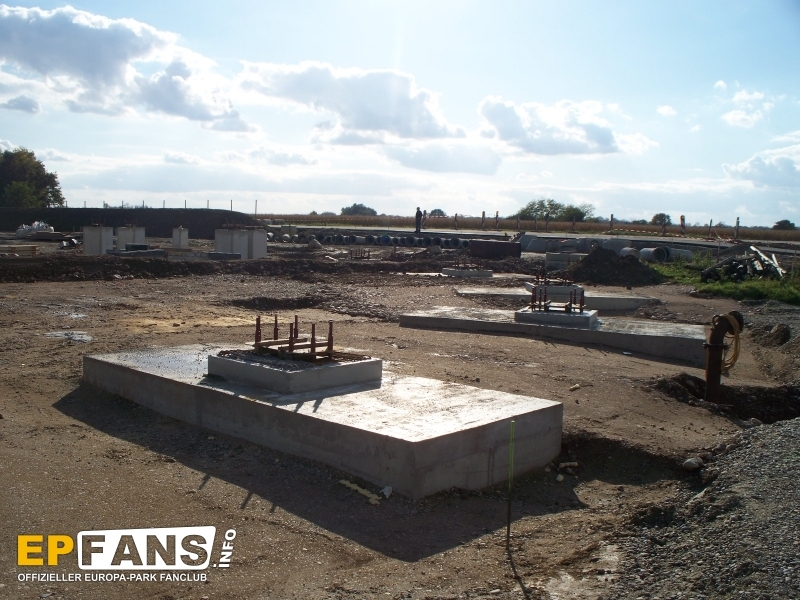

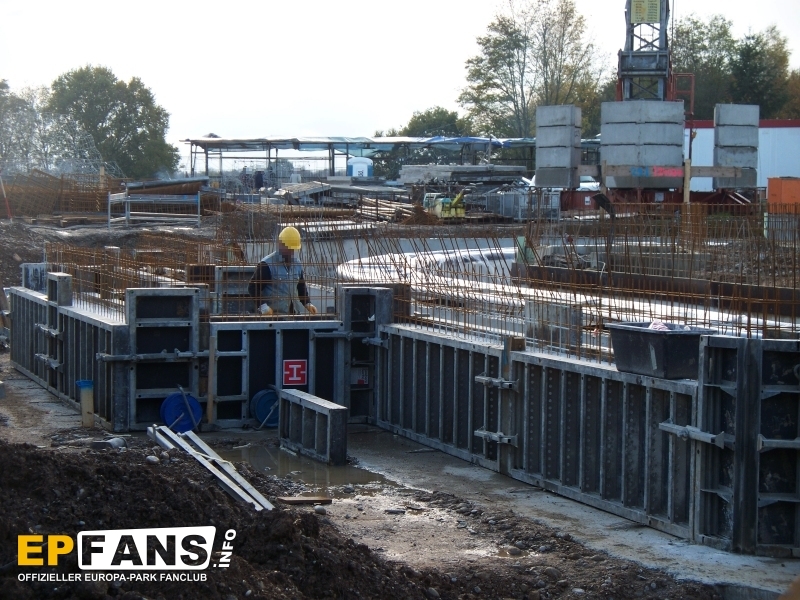

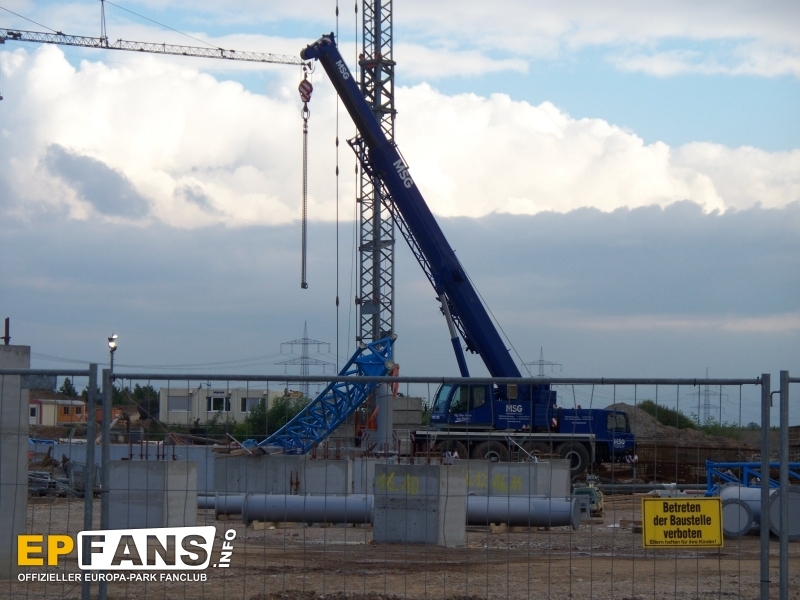

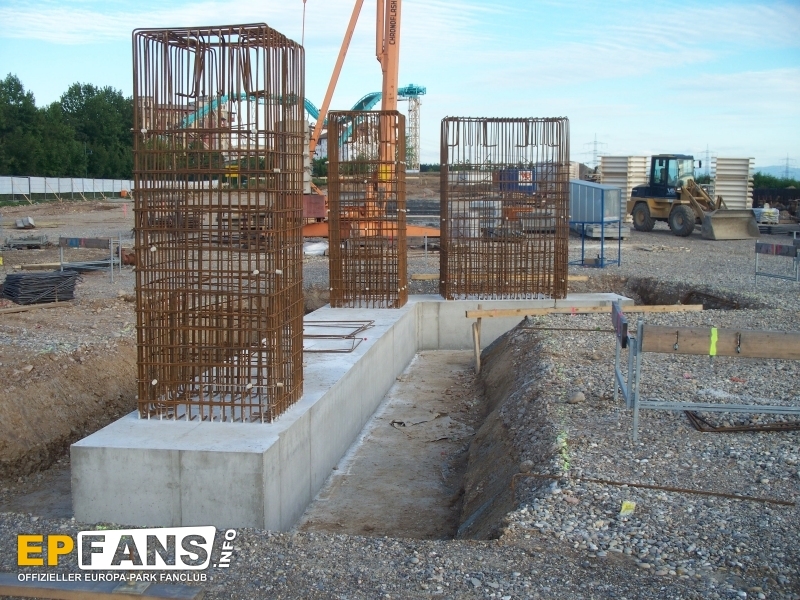

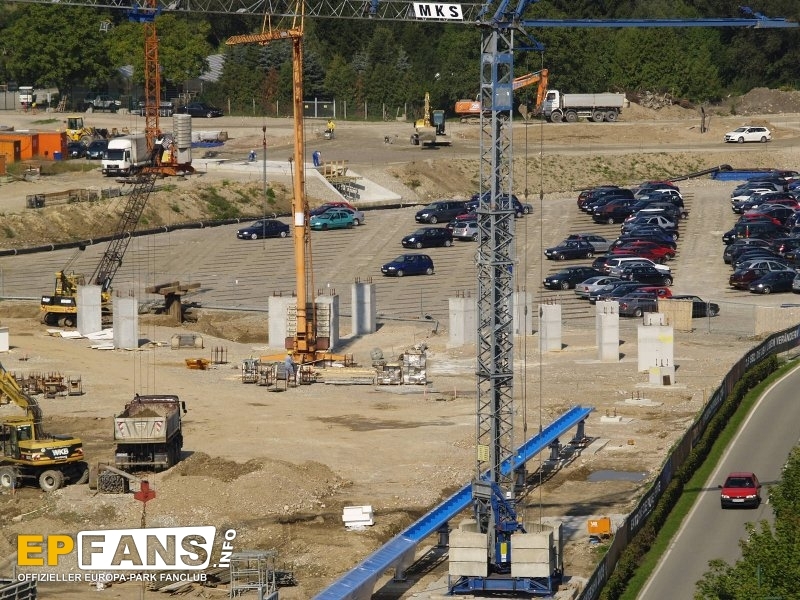

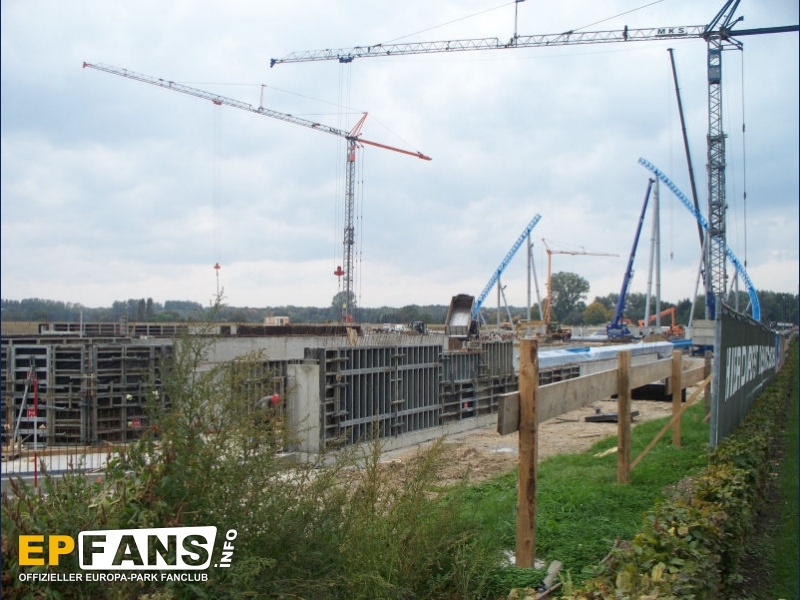

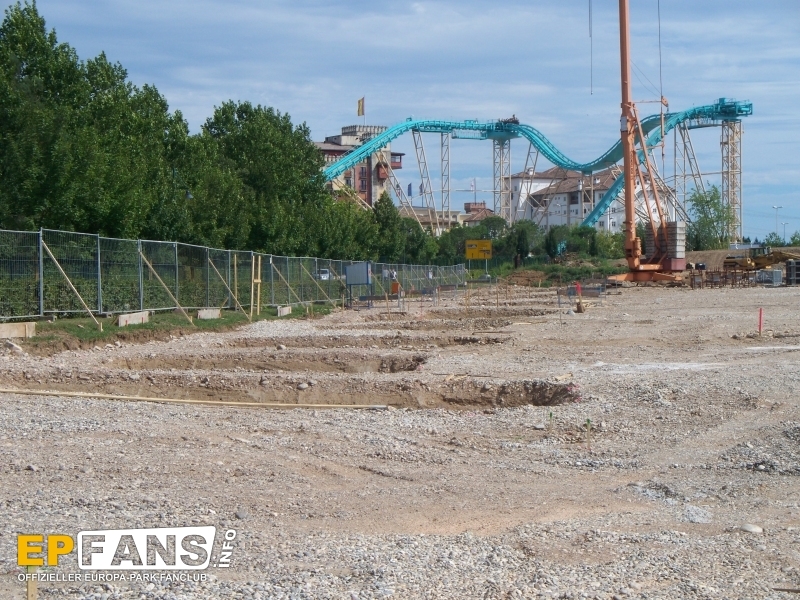

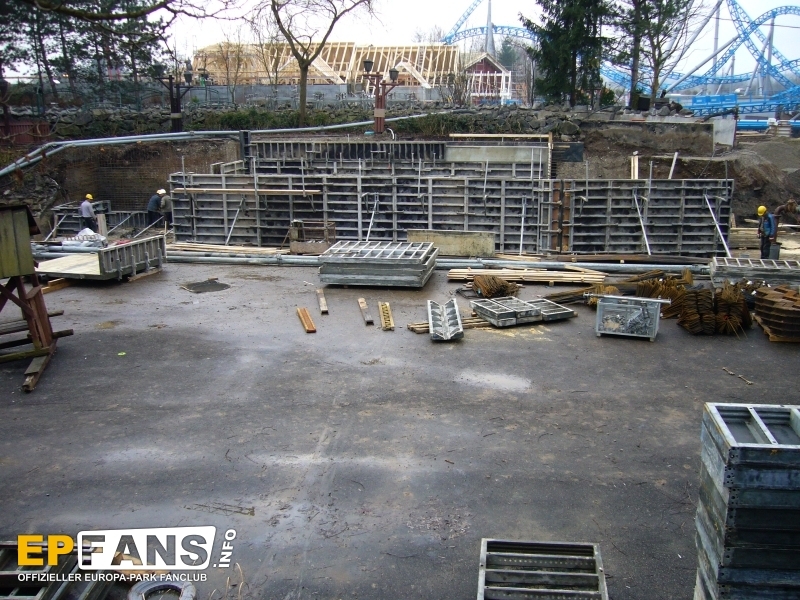

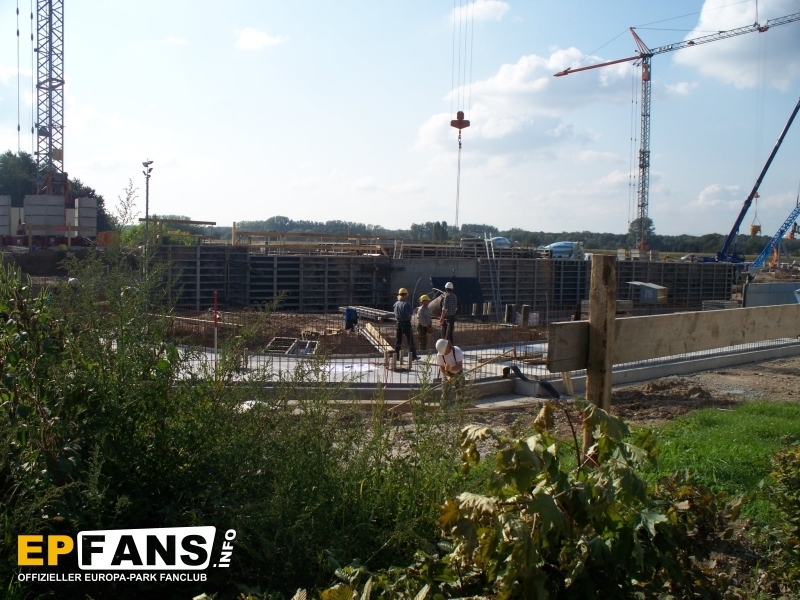

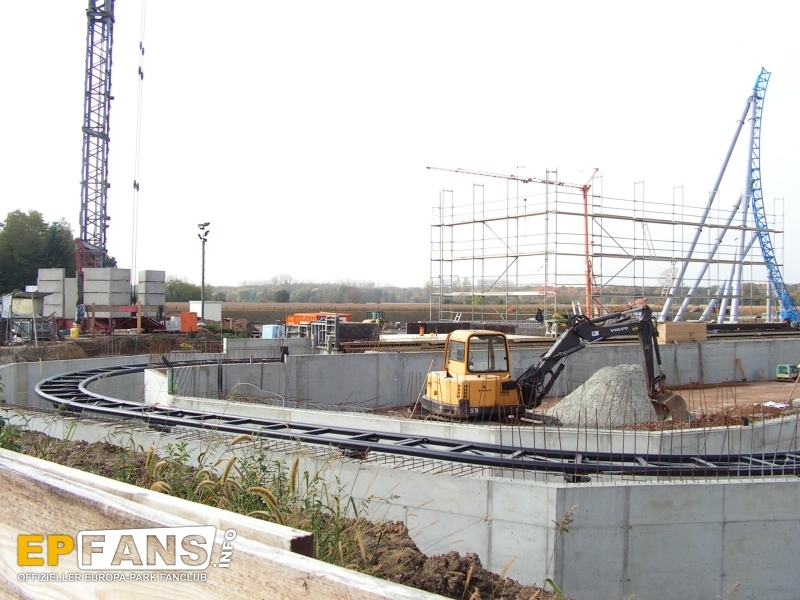

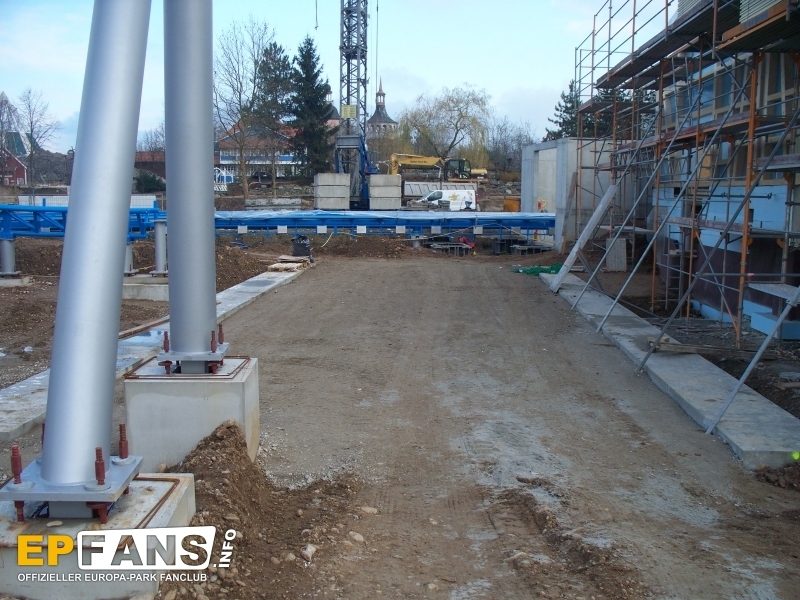

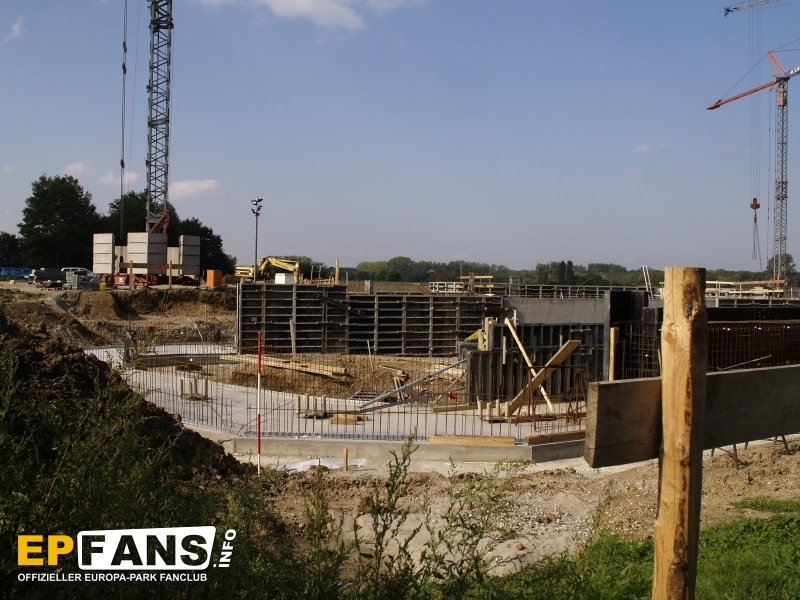

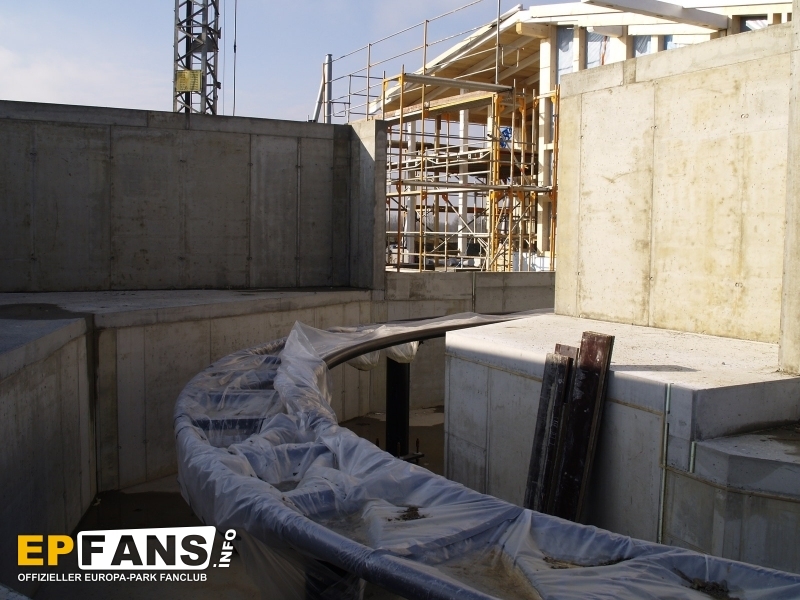

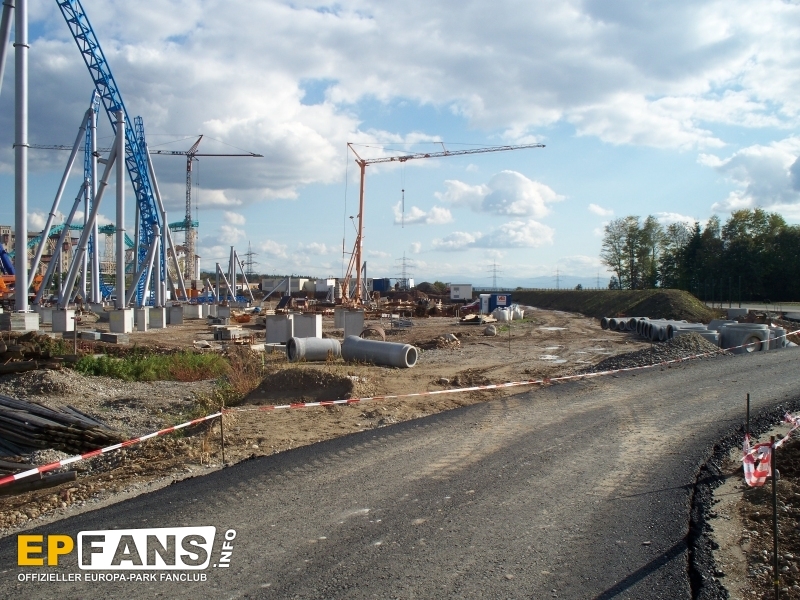

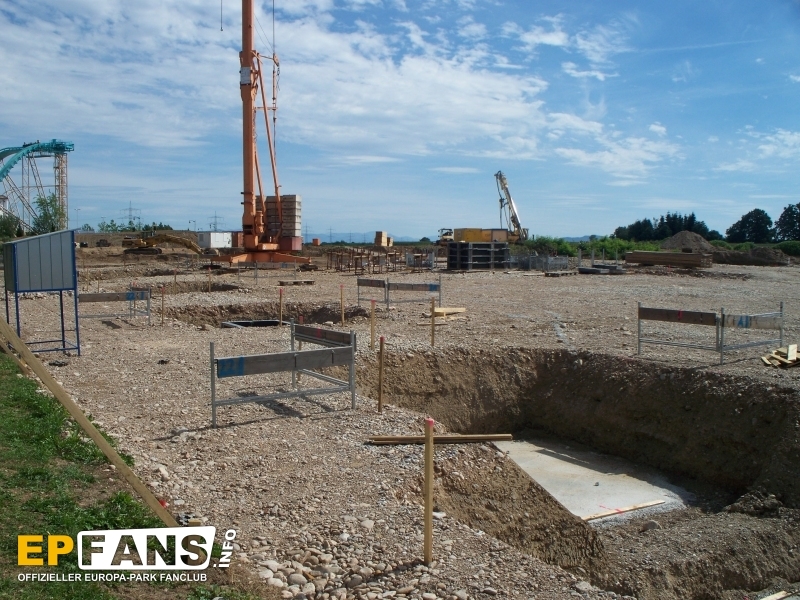

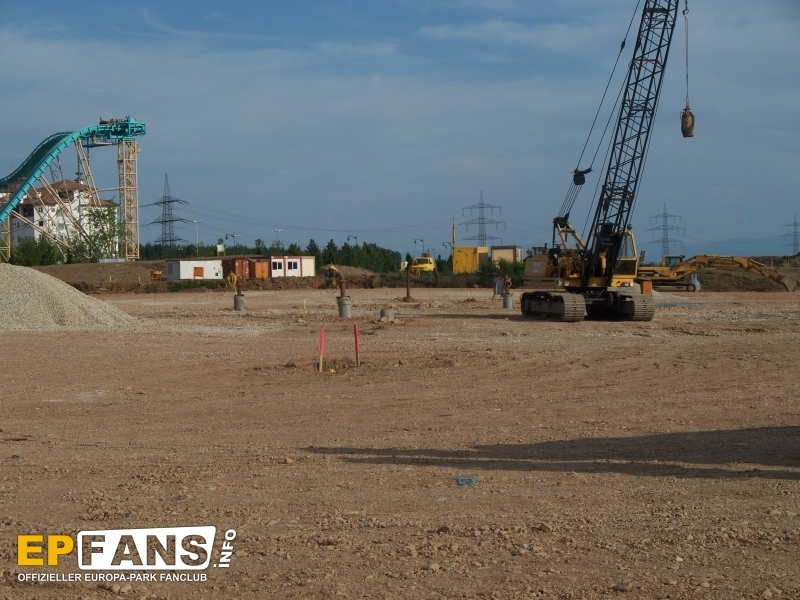

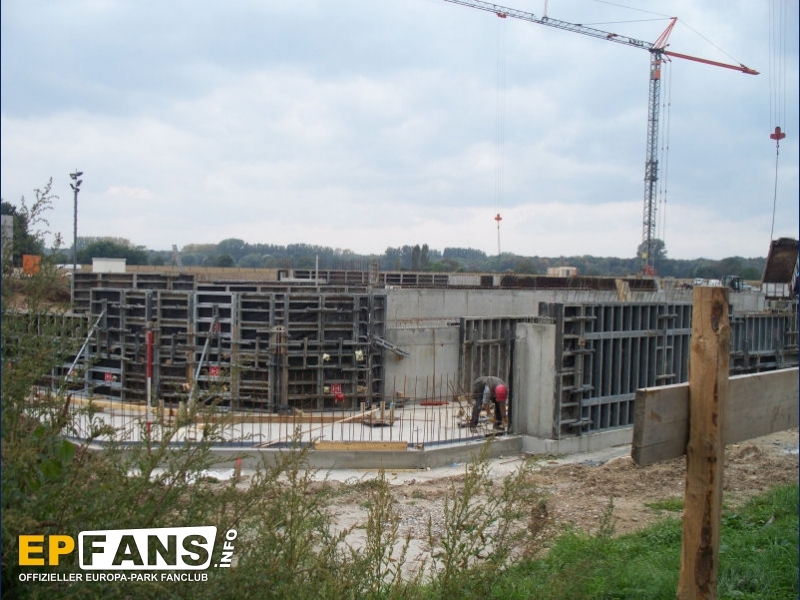

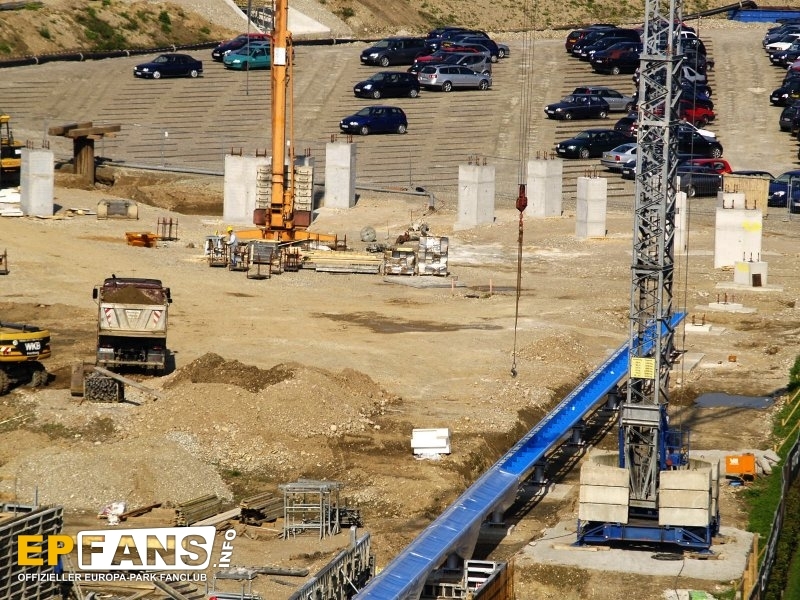

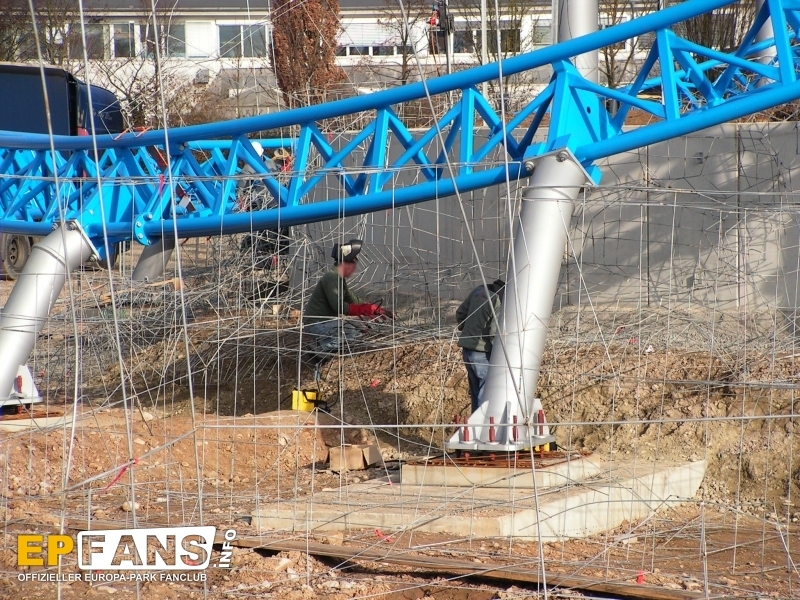

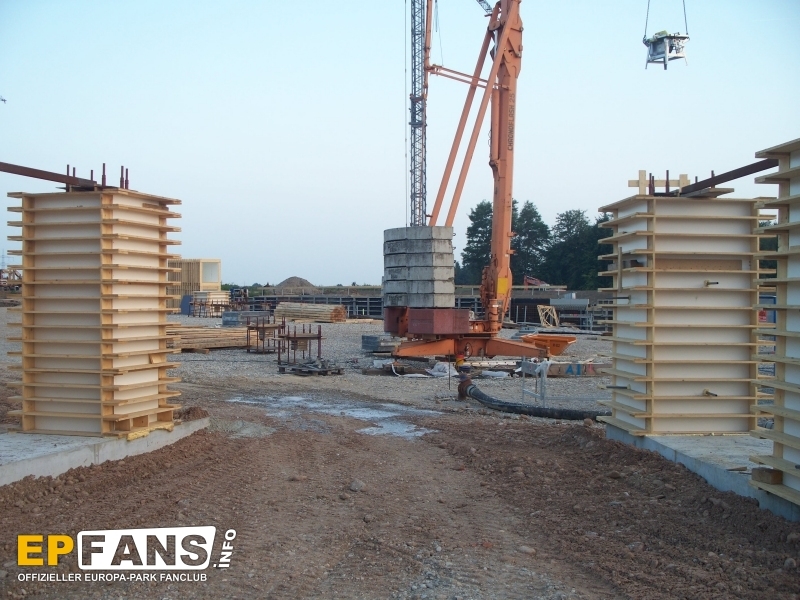

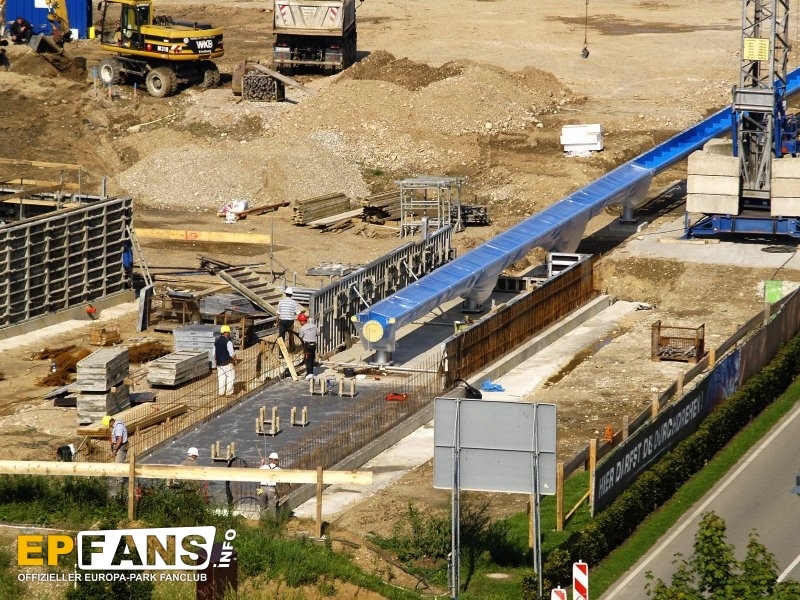

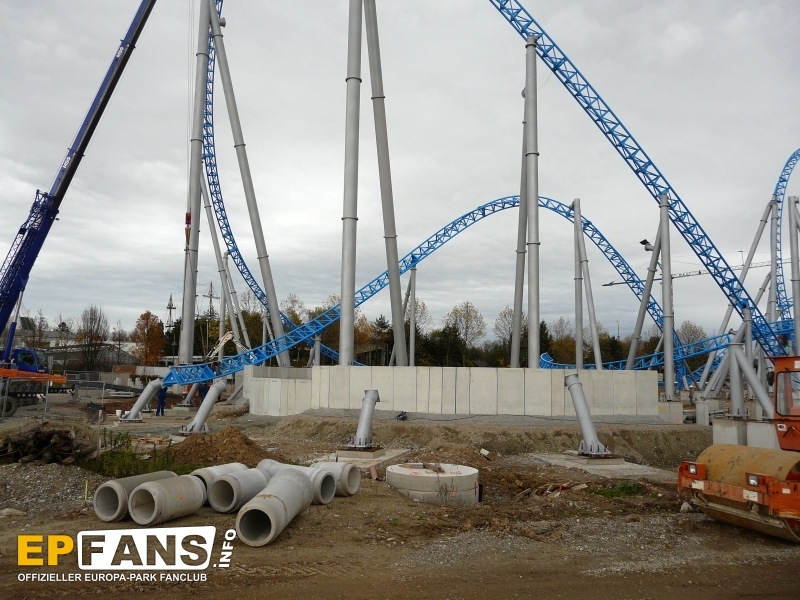

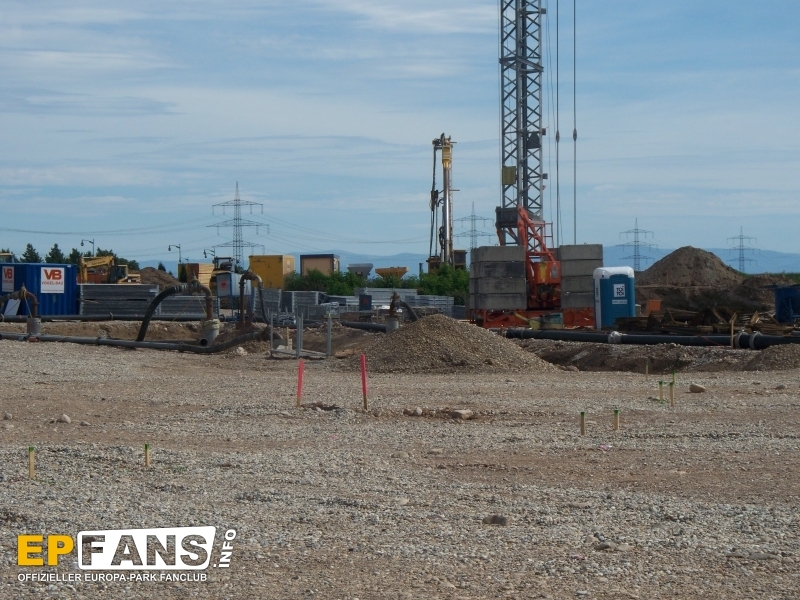

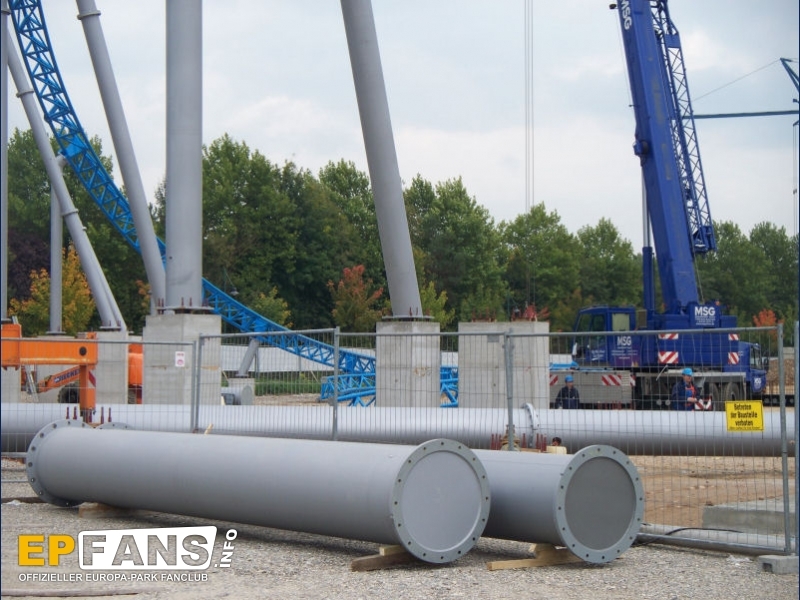

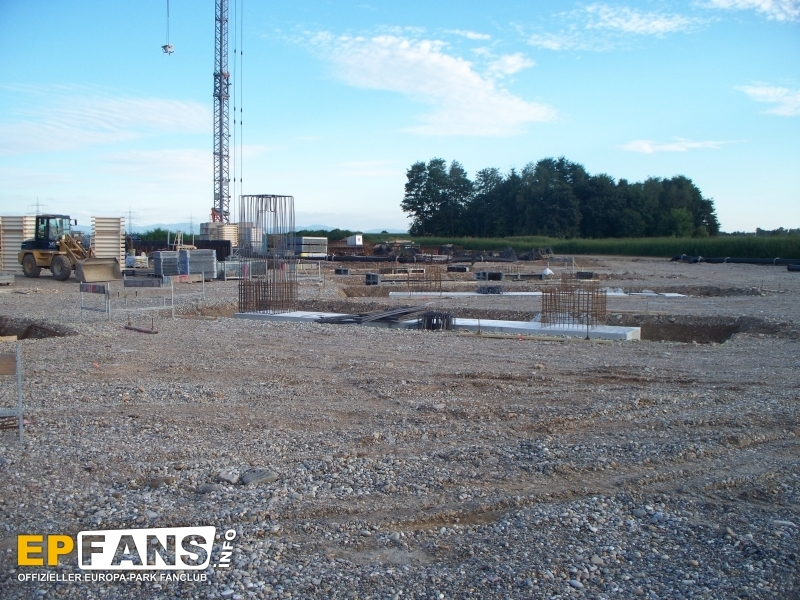

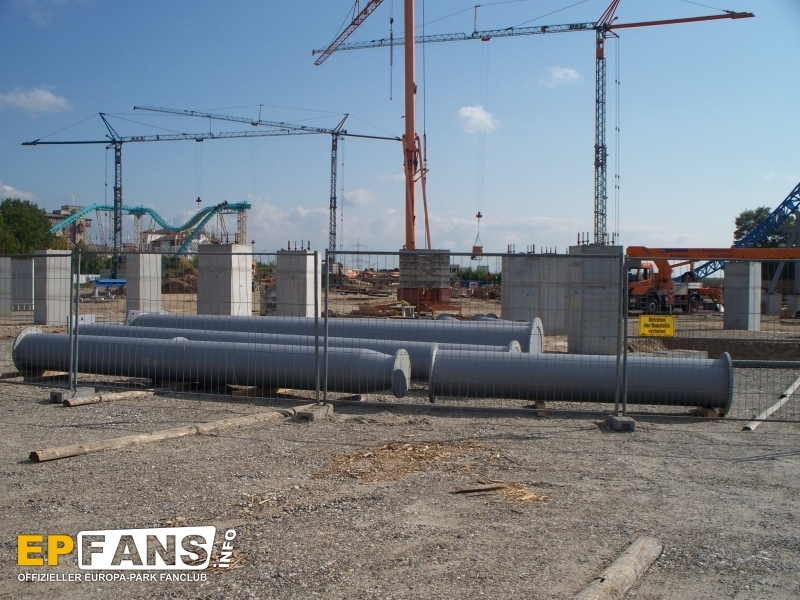

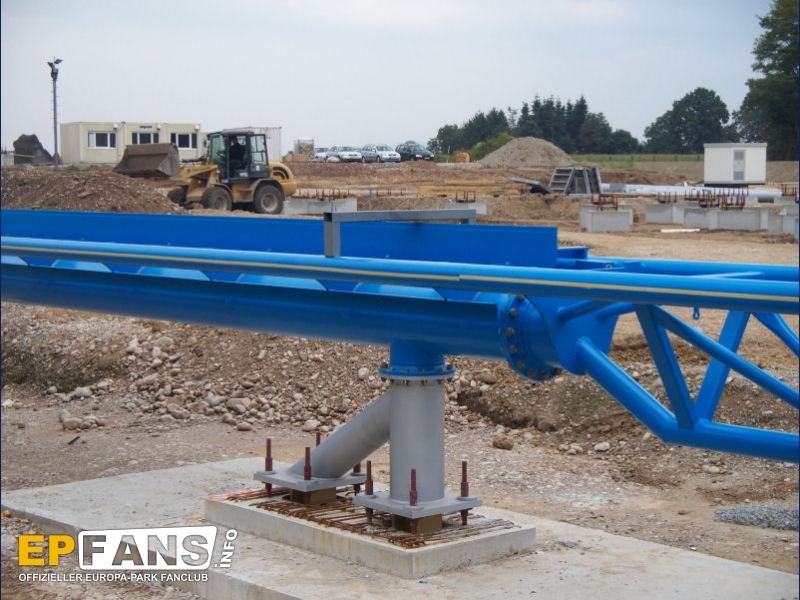

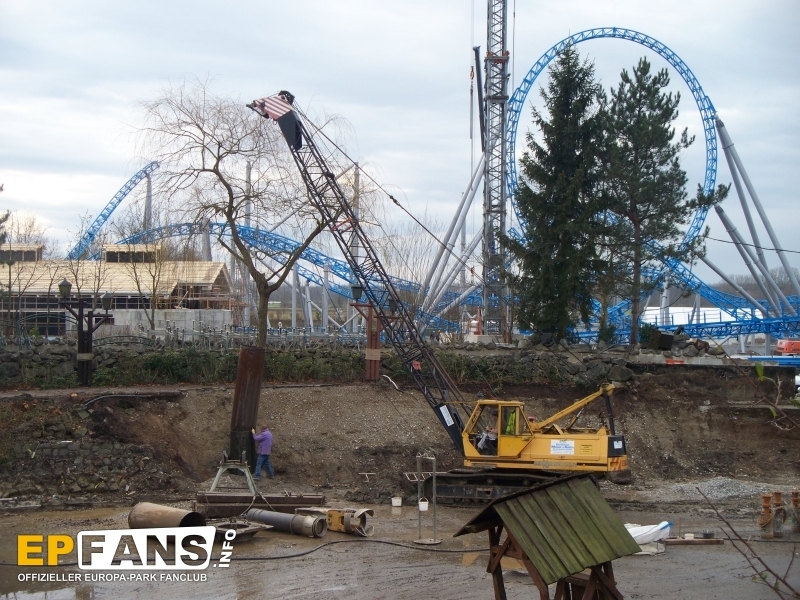

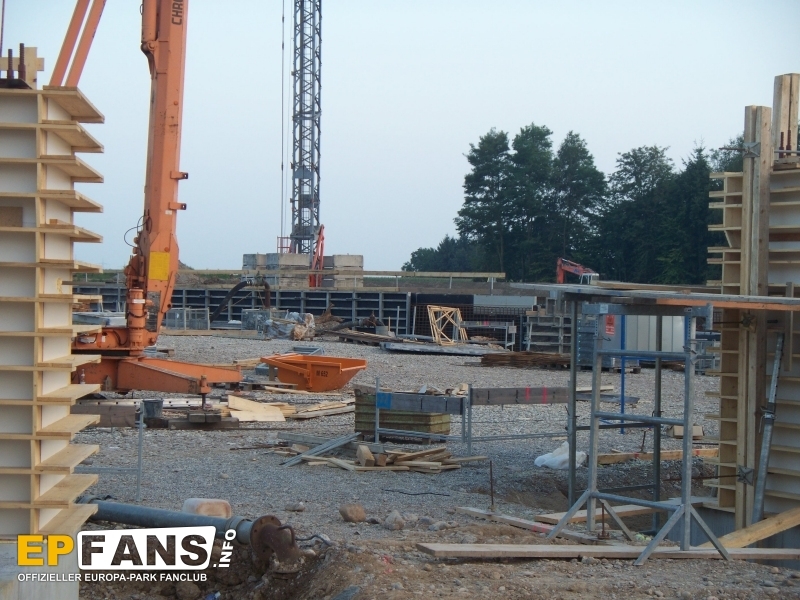

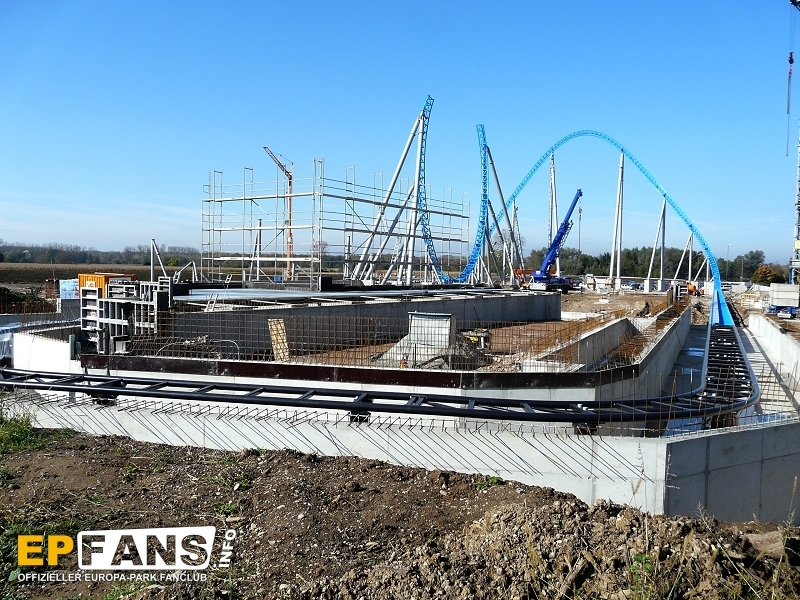

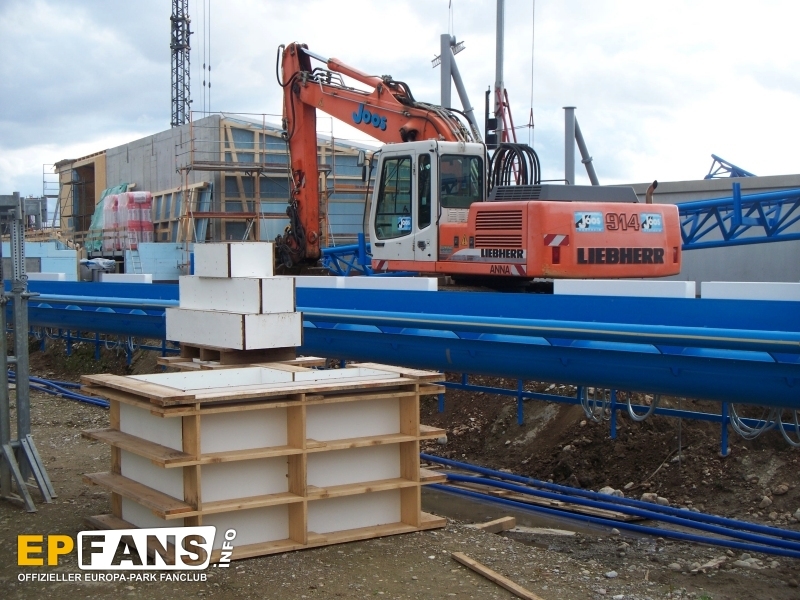

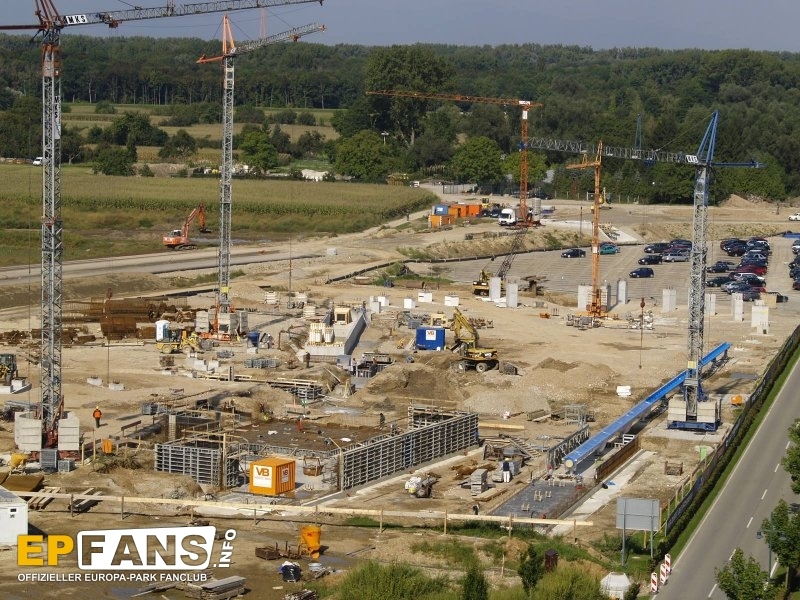

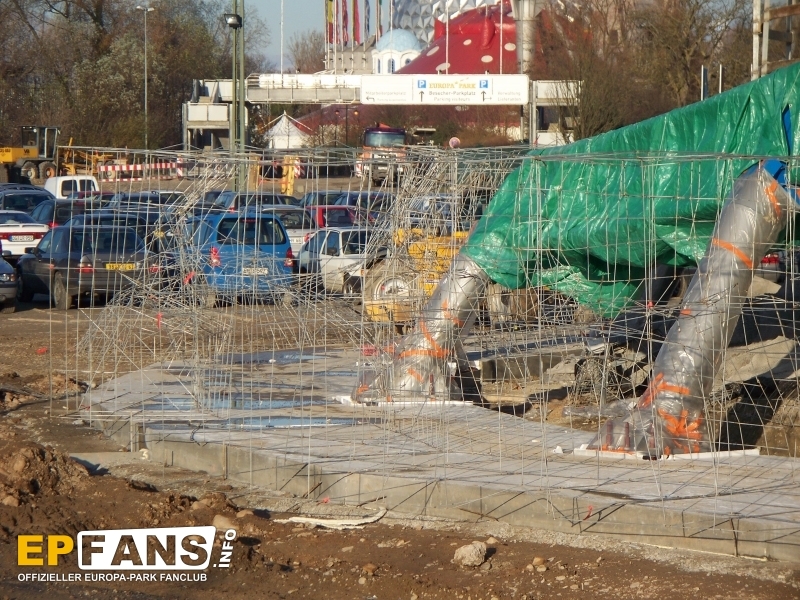

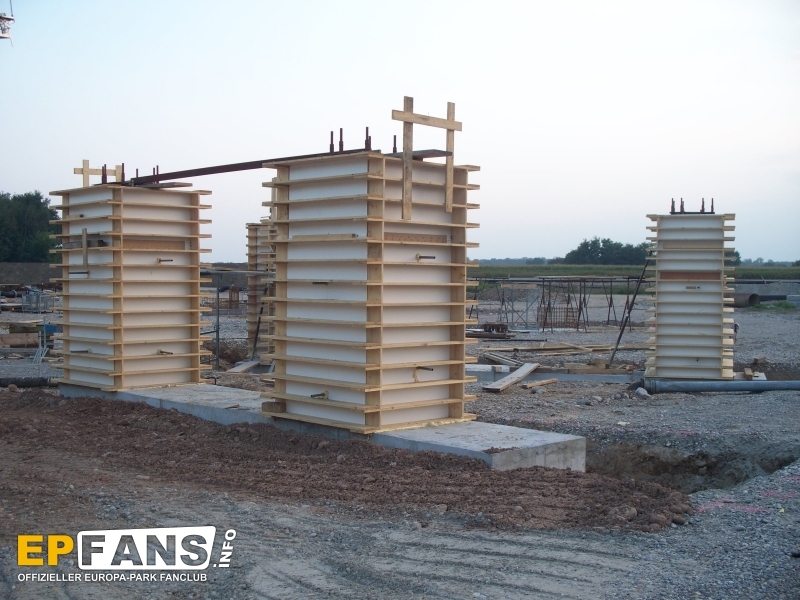

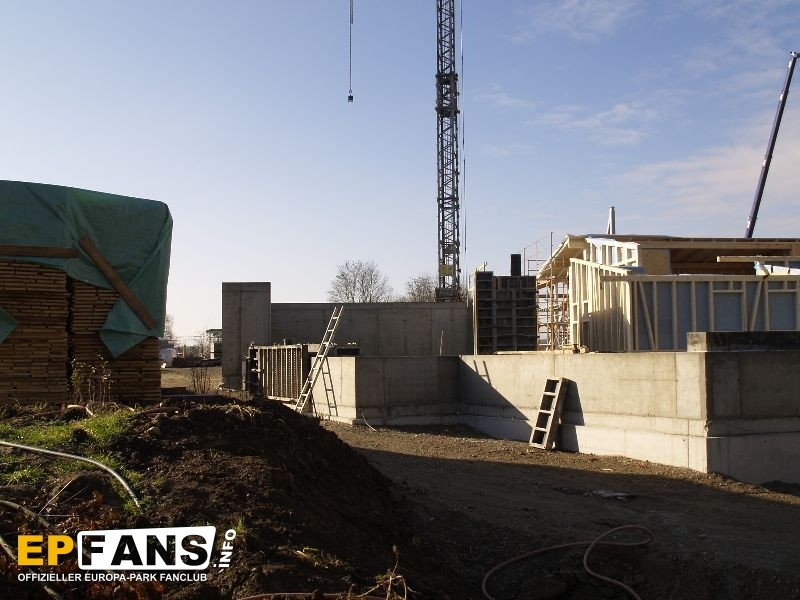

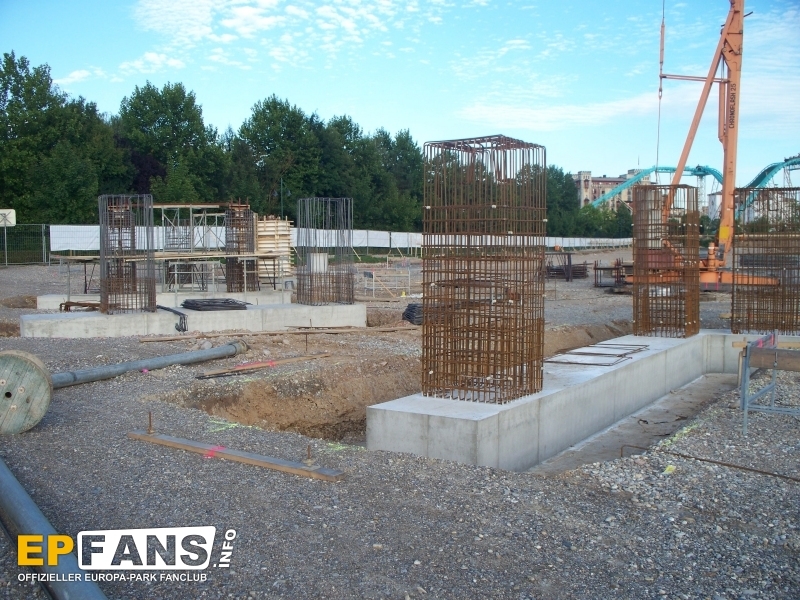

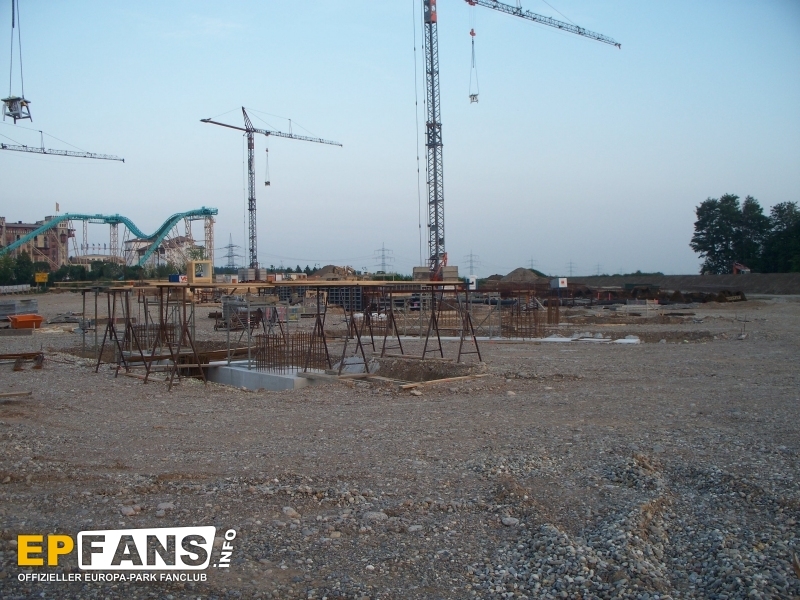

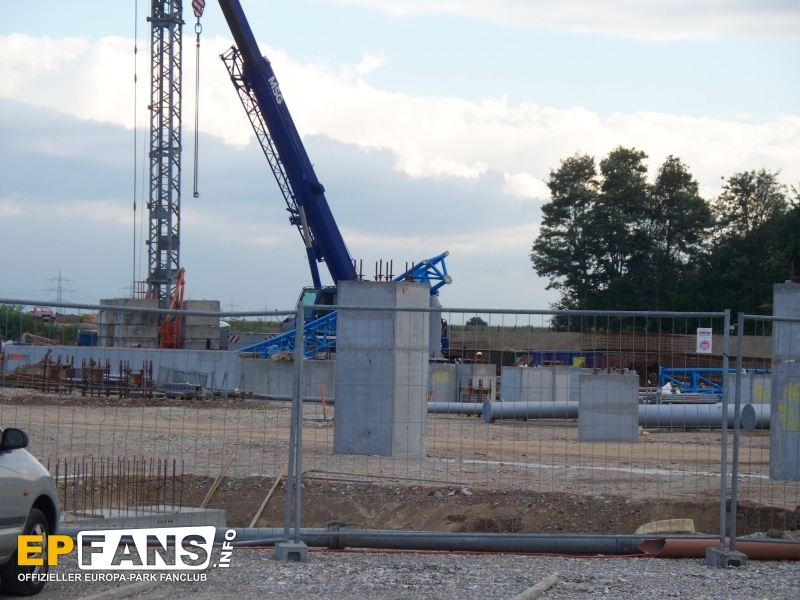

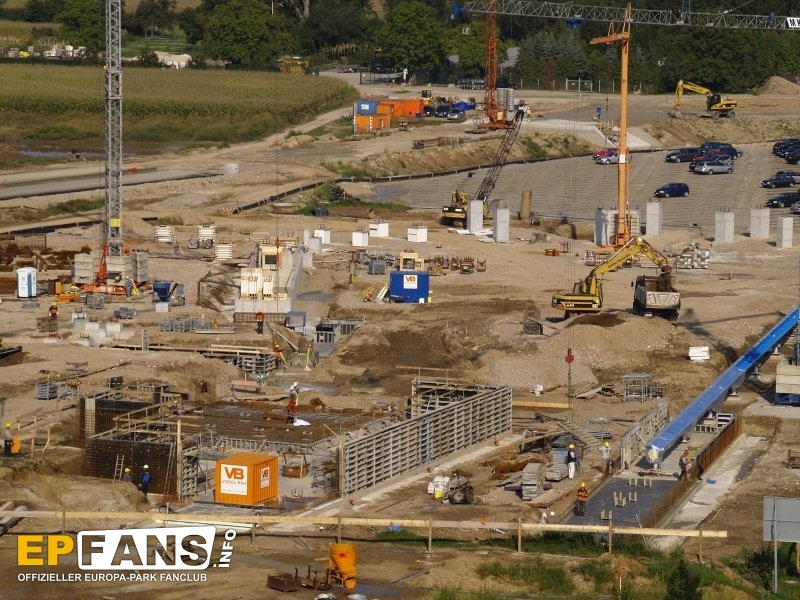

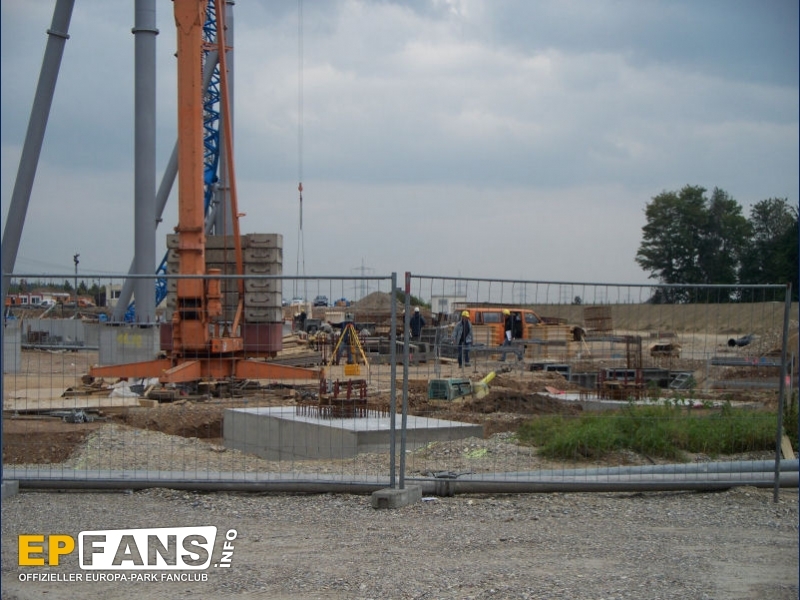

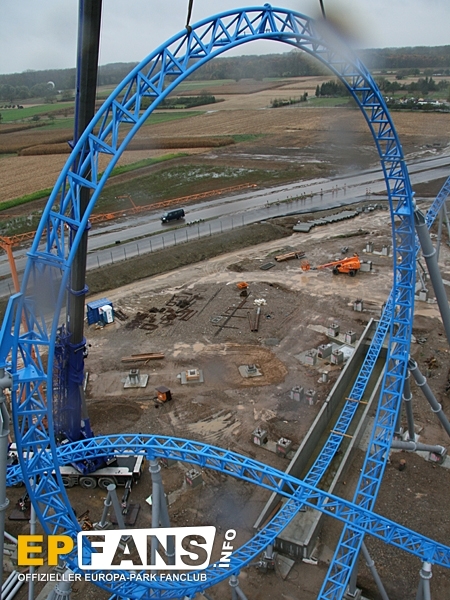

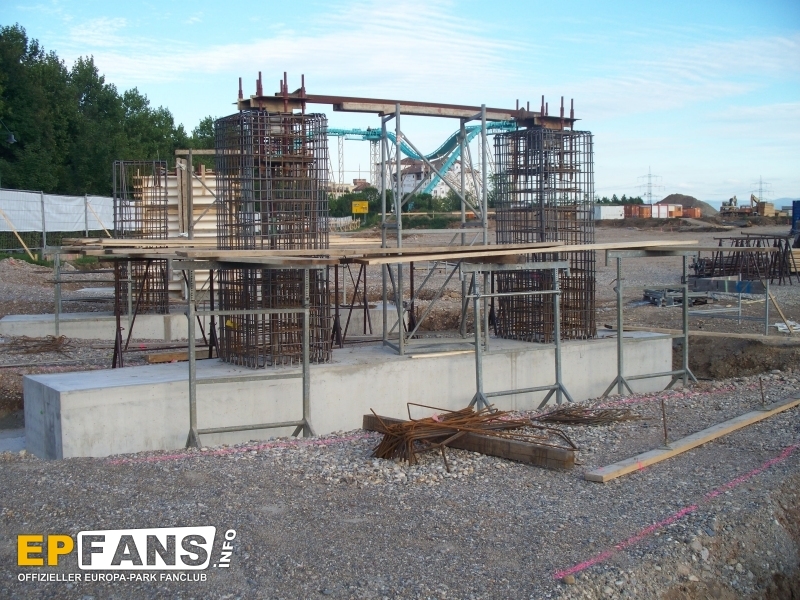

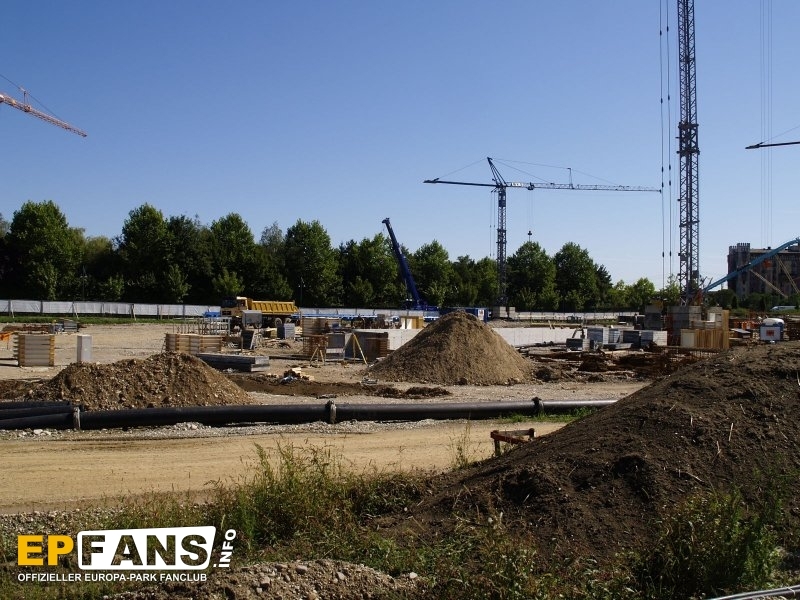

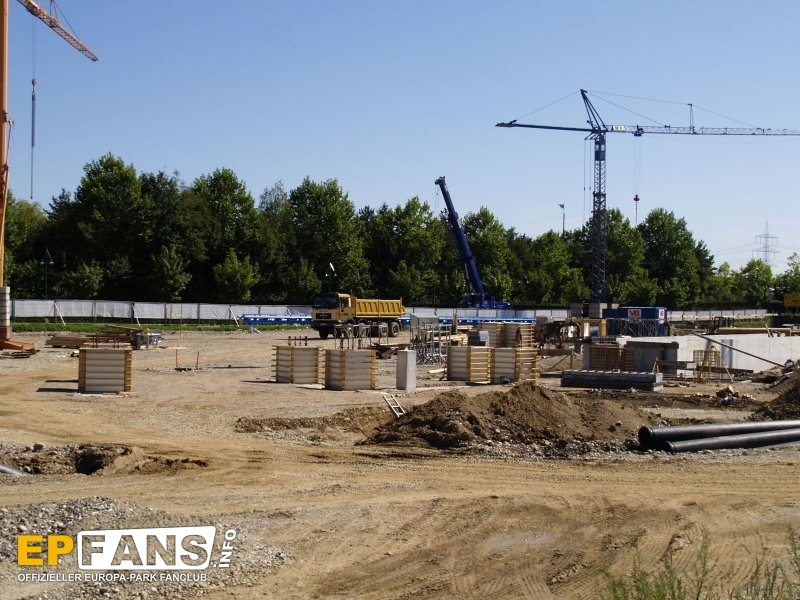

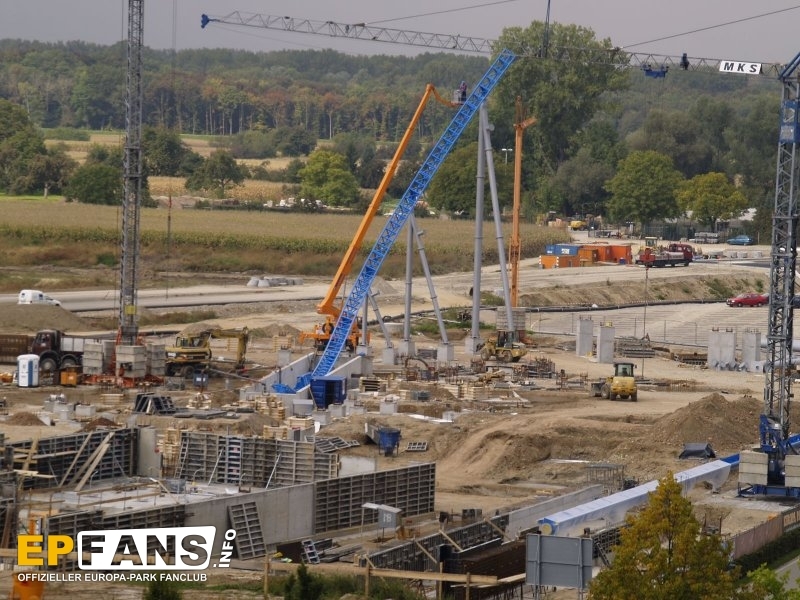

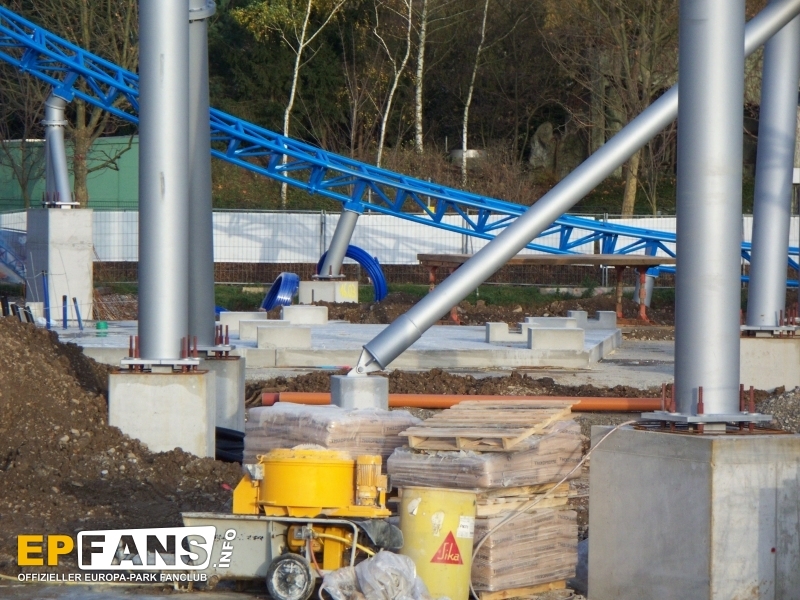

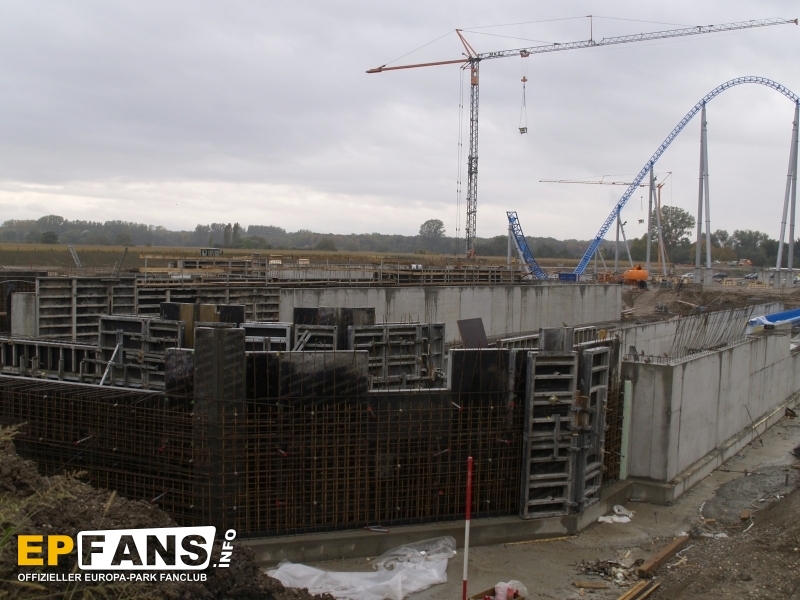

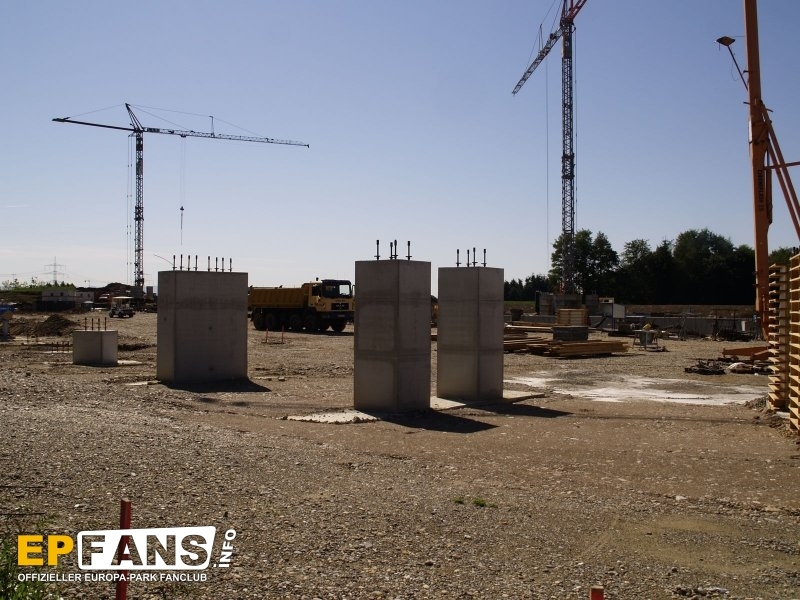

11.08.2008: | Erste Fundamente wurden ausgehoben |
|
|

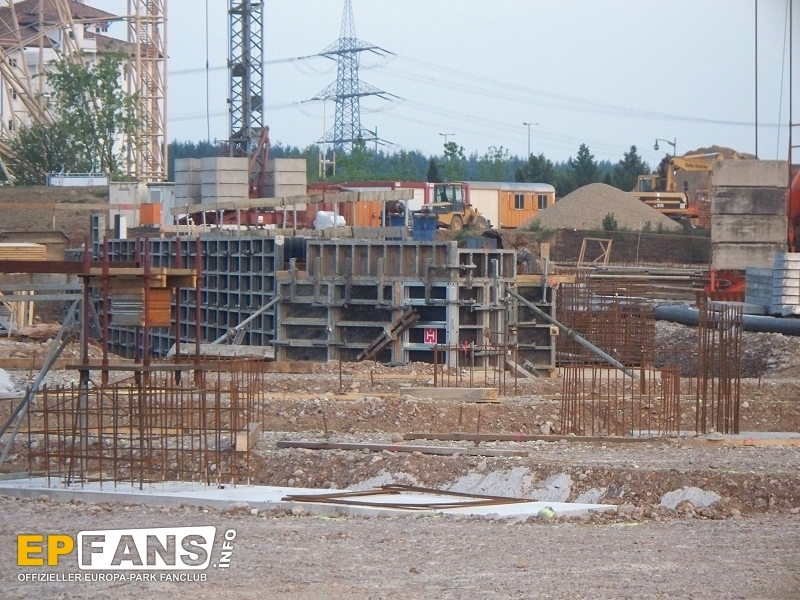

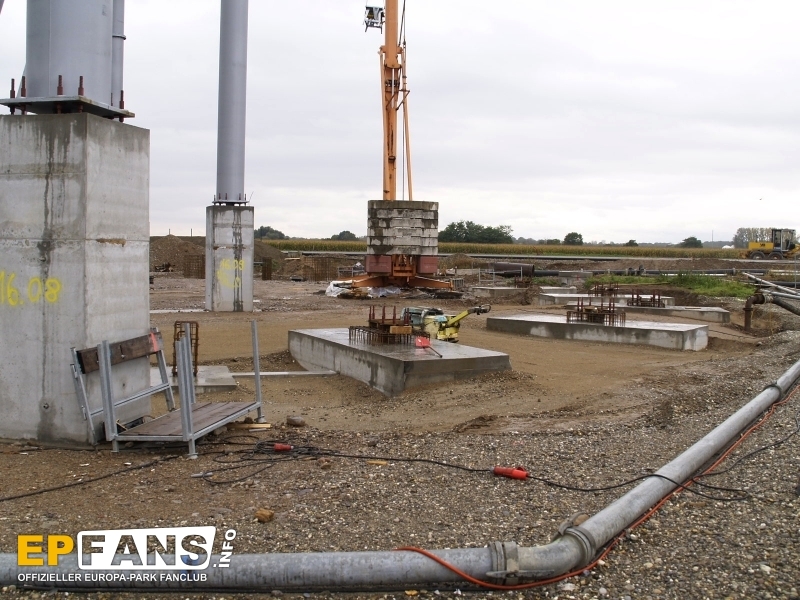

22.08.2008: | Ein Teil der ersten Fundamente wurde gegossen |
|
|

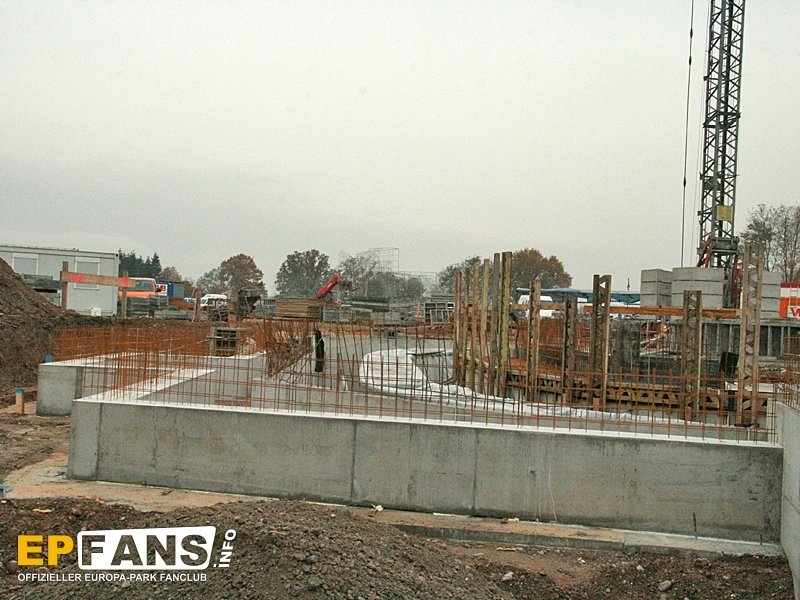

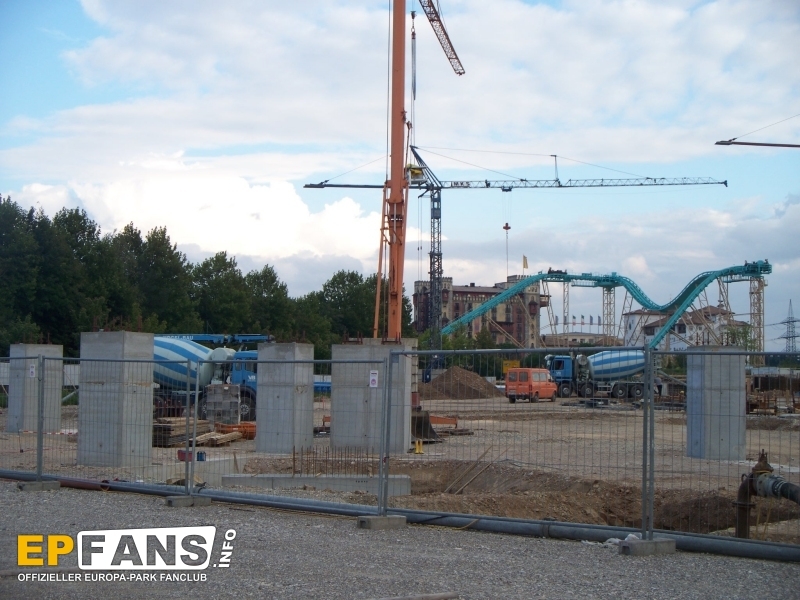

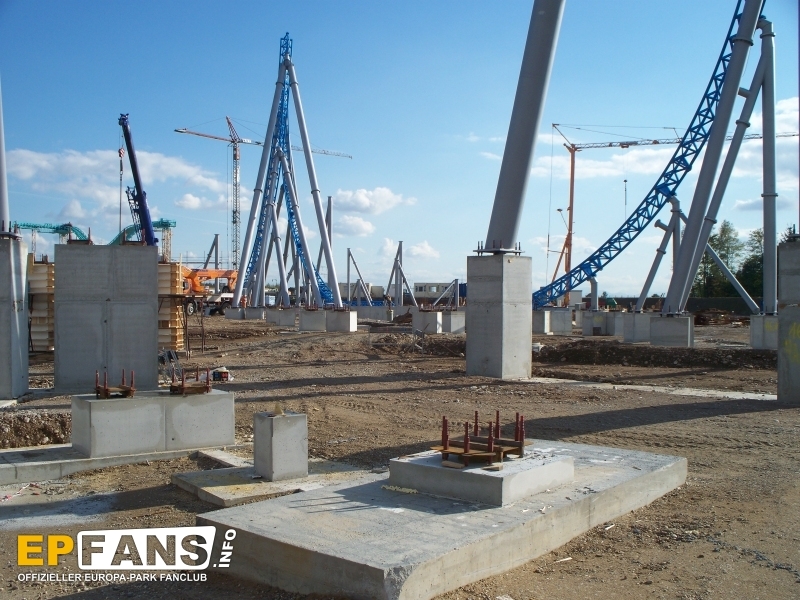

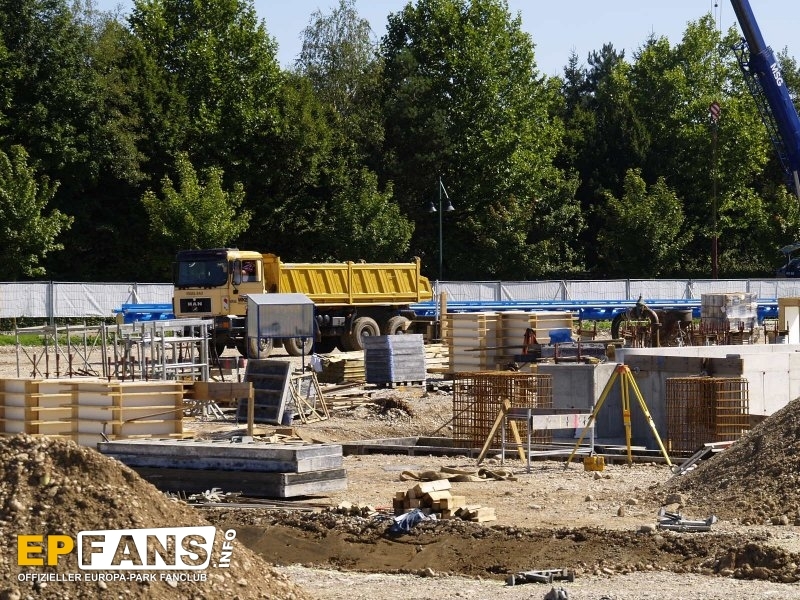

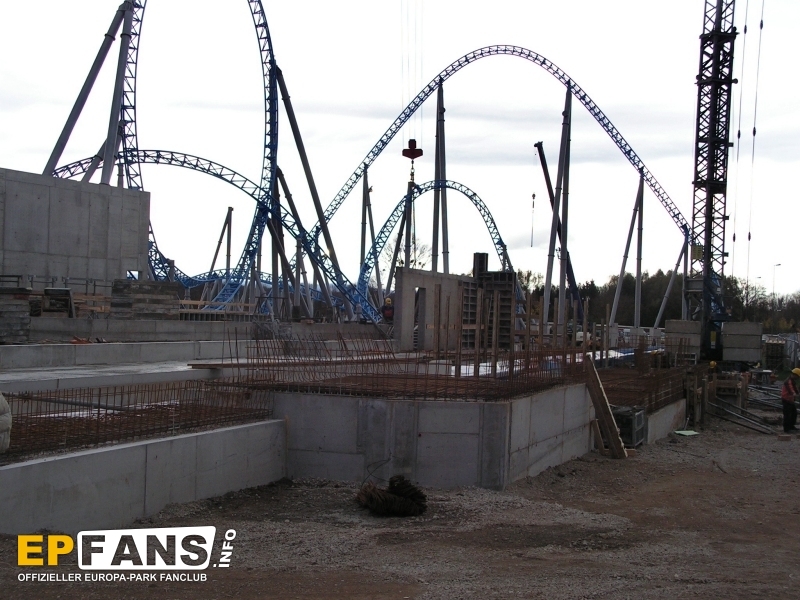

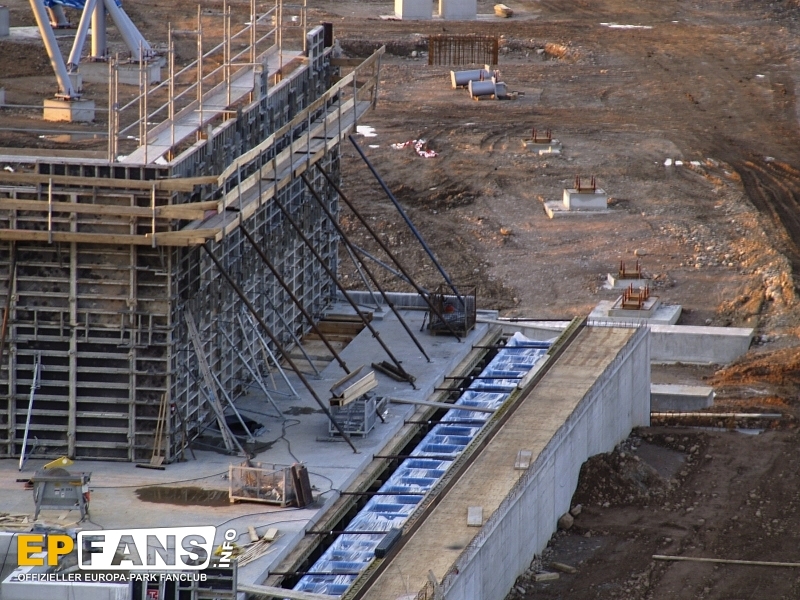

29.08.2008: | Weitere Fundamente wurden fertig gestellt |
|
|

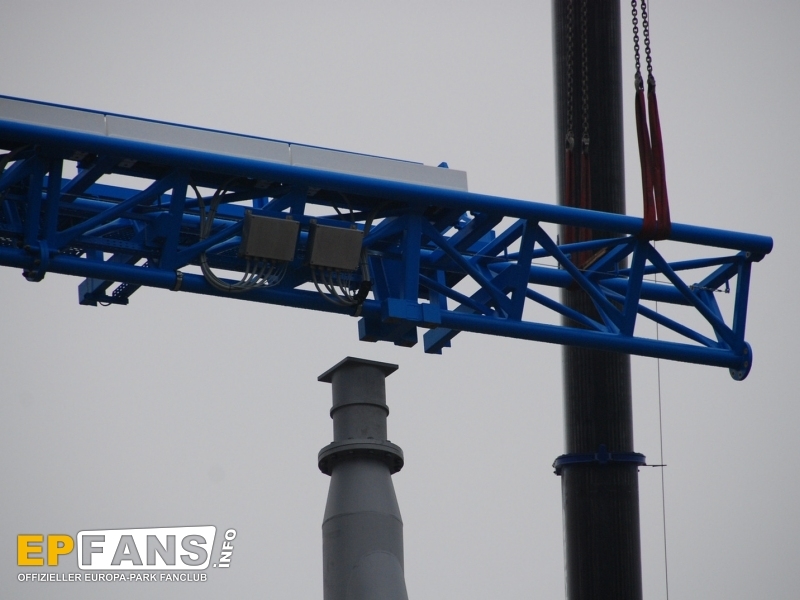

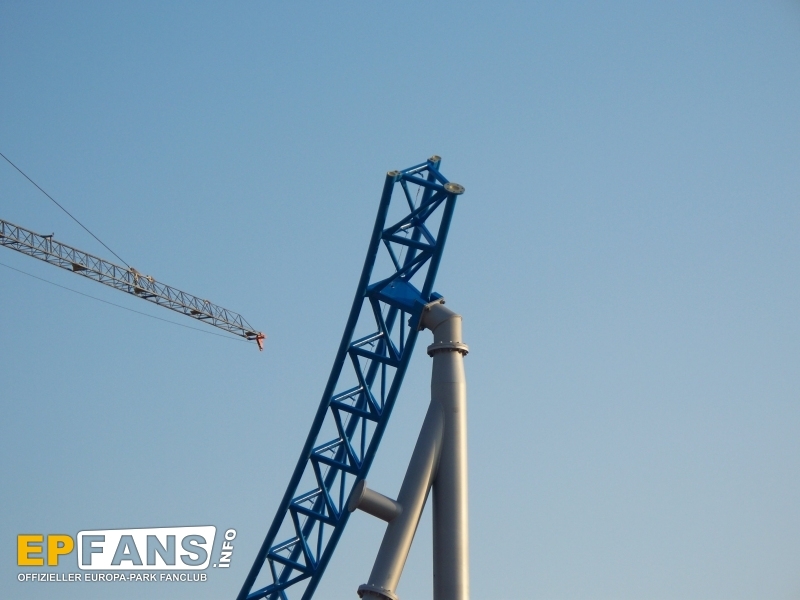

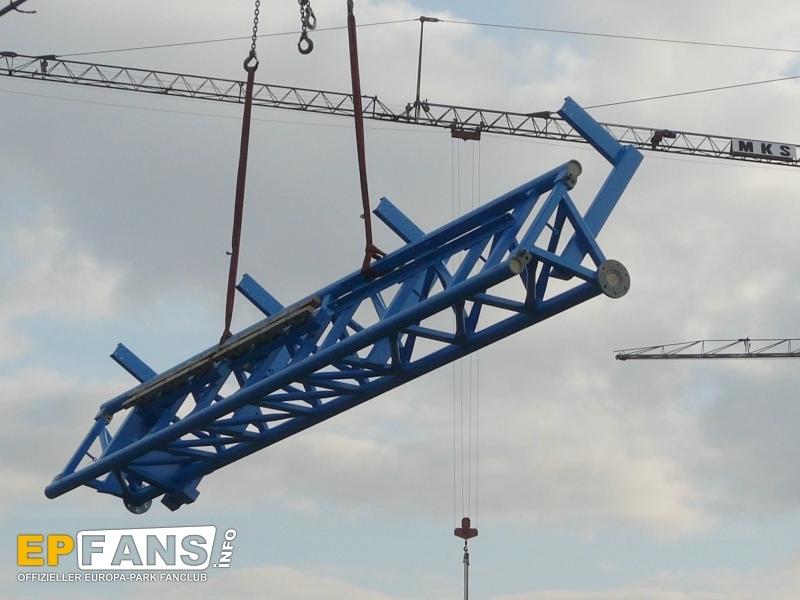

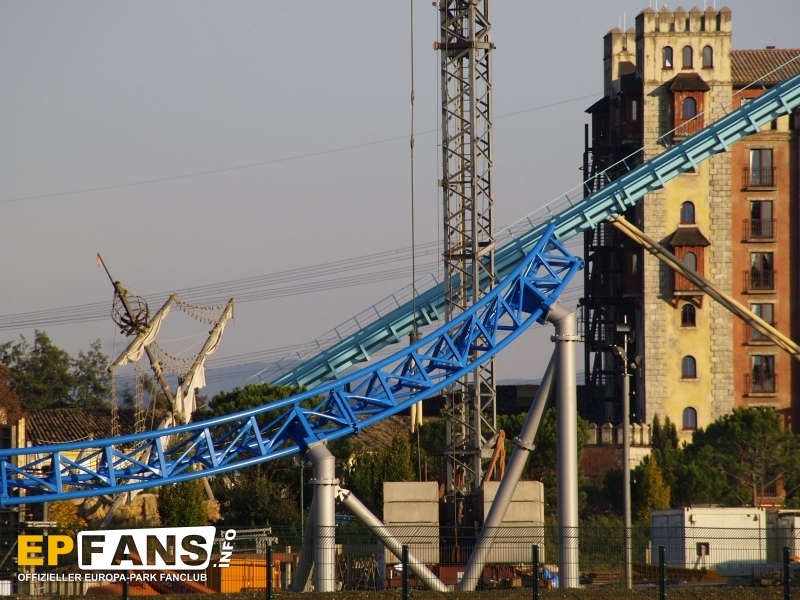

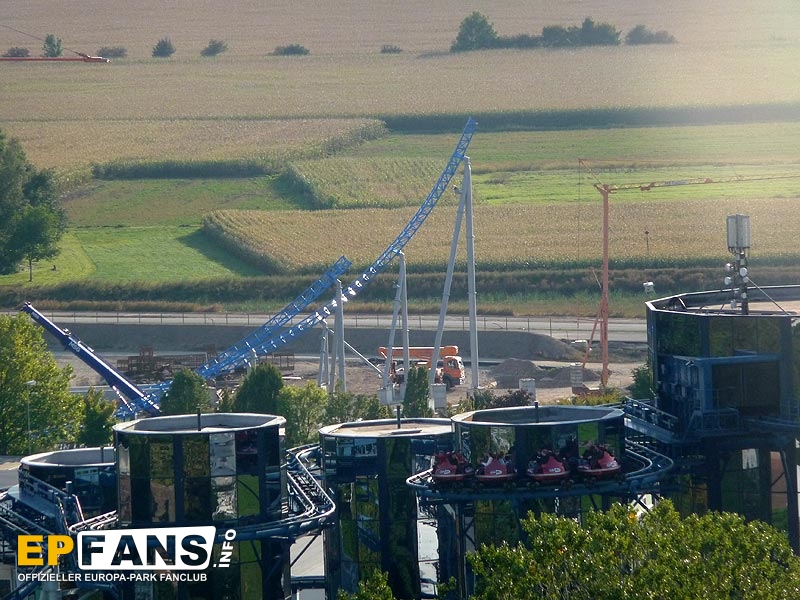

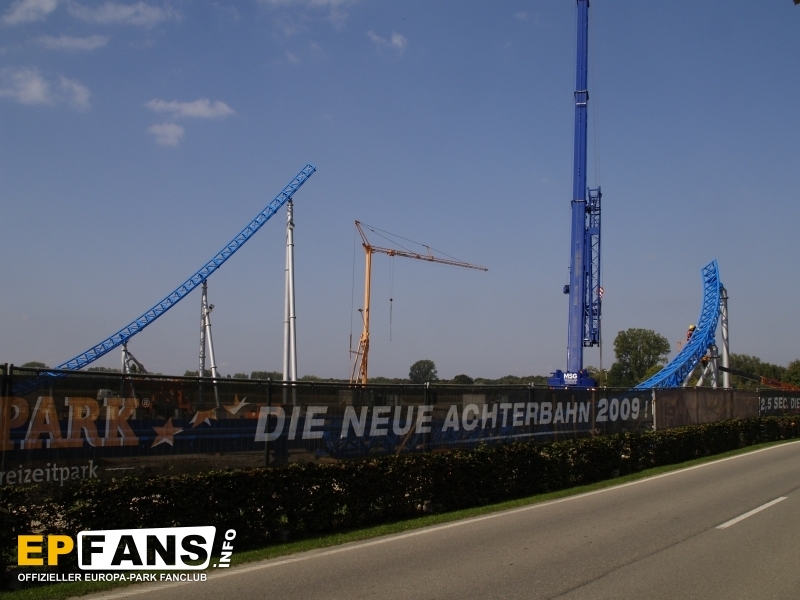

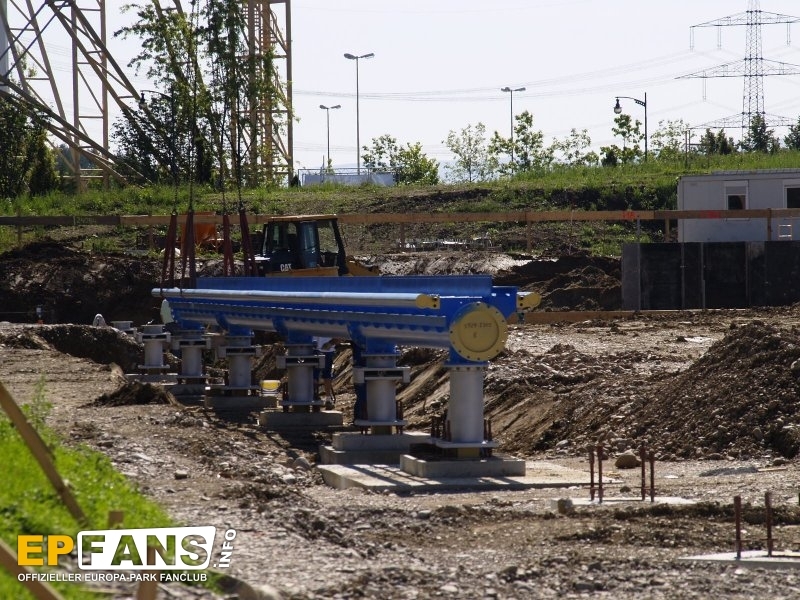

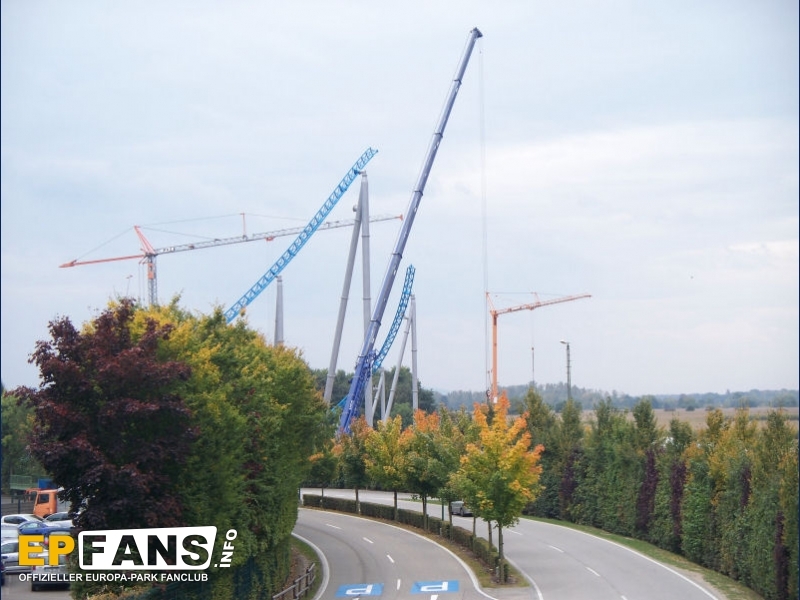

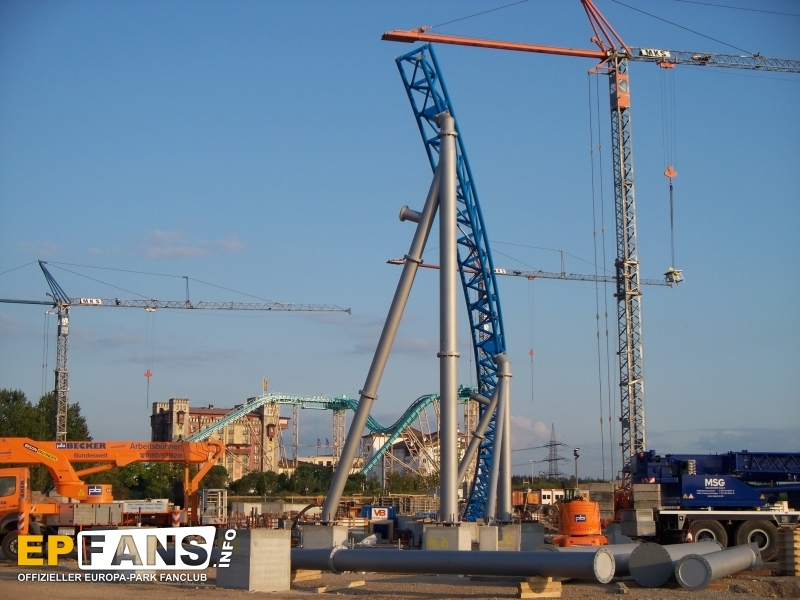

09.09.2008: | Montage der ersten Schienenteile, erste Elemente des Abschusses wurden montiert |
|
|

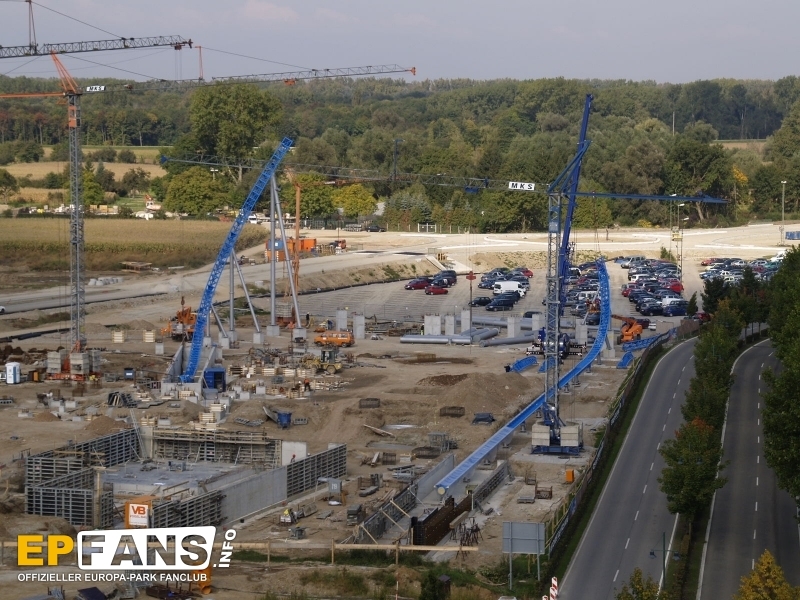

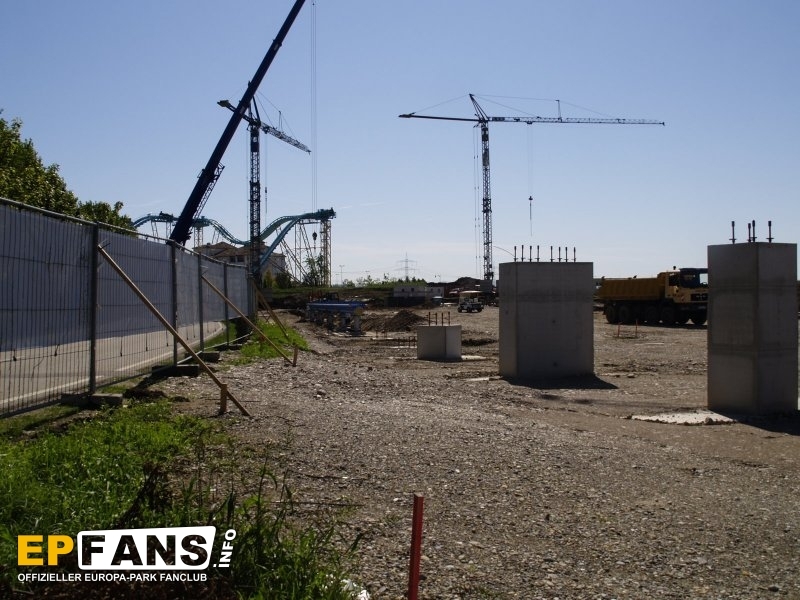

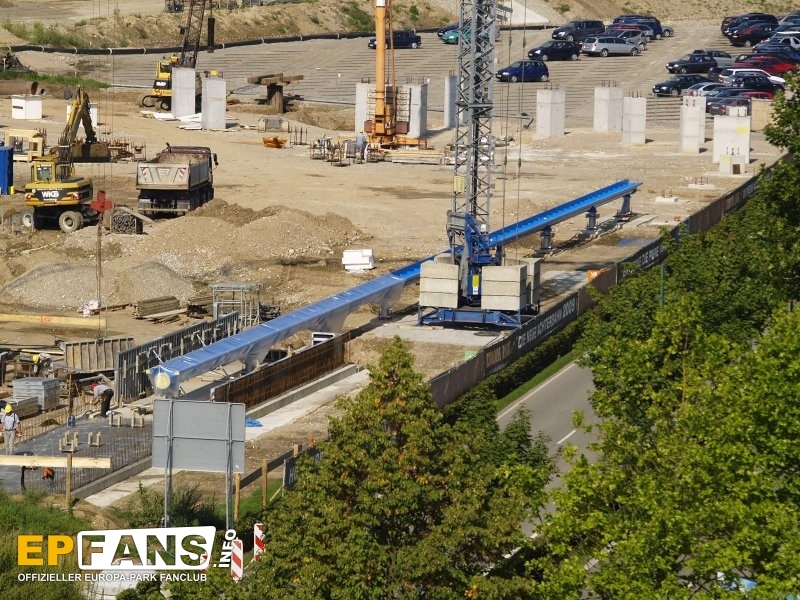

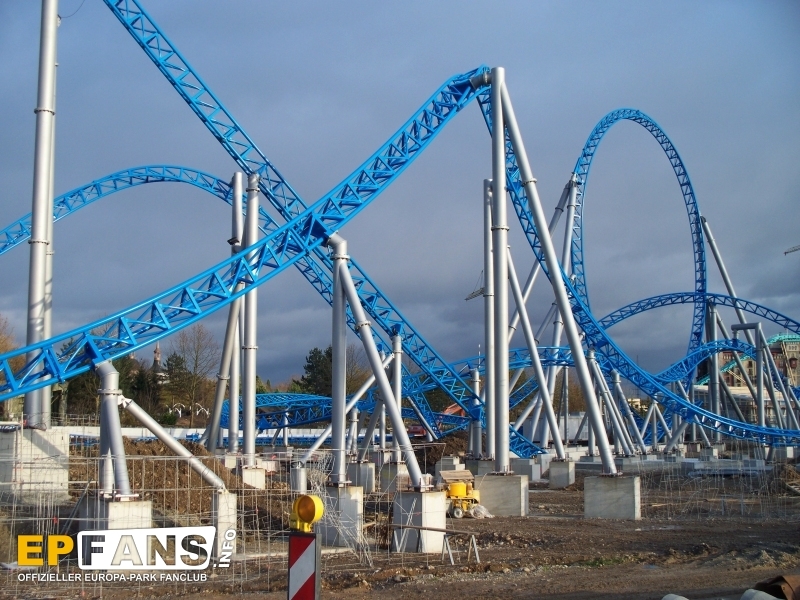

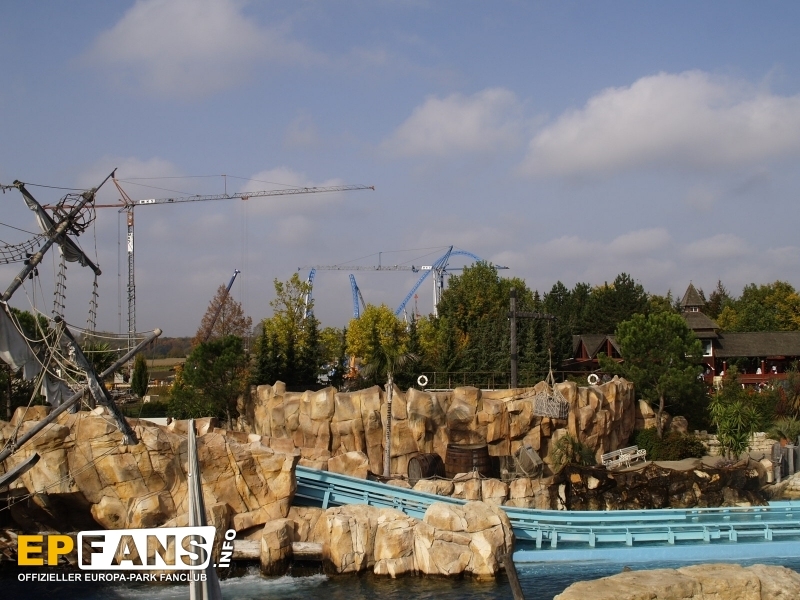

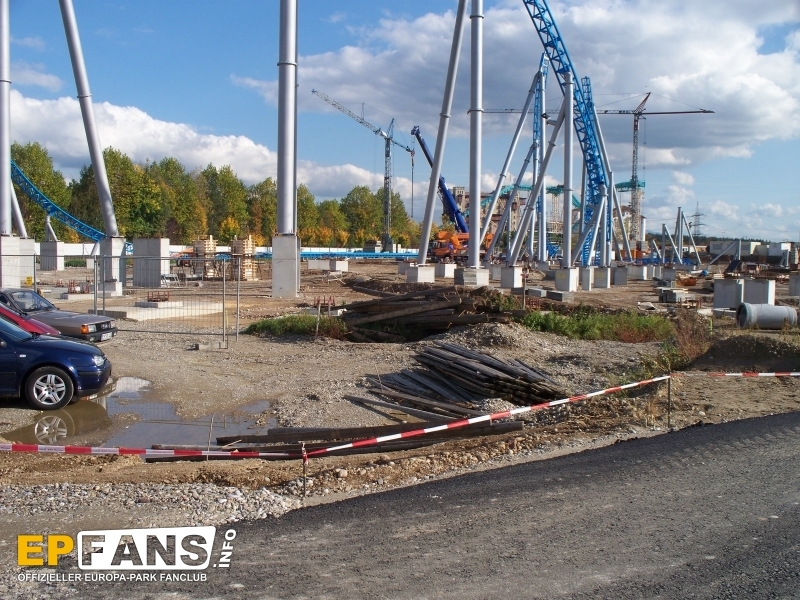

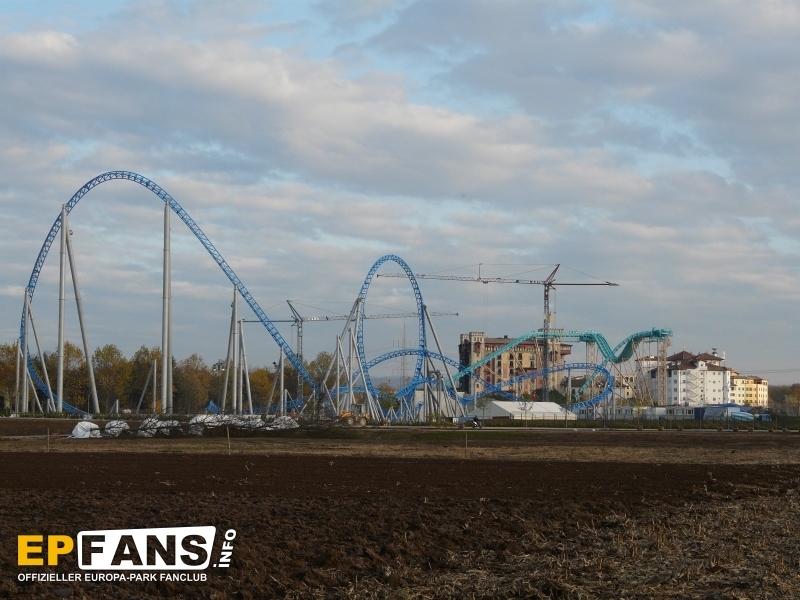

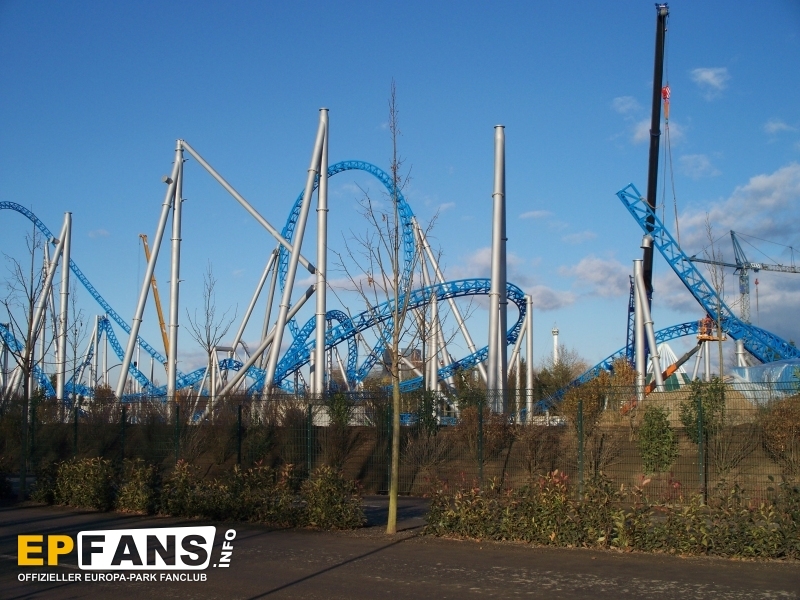

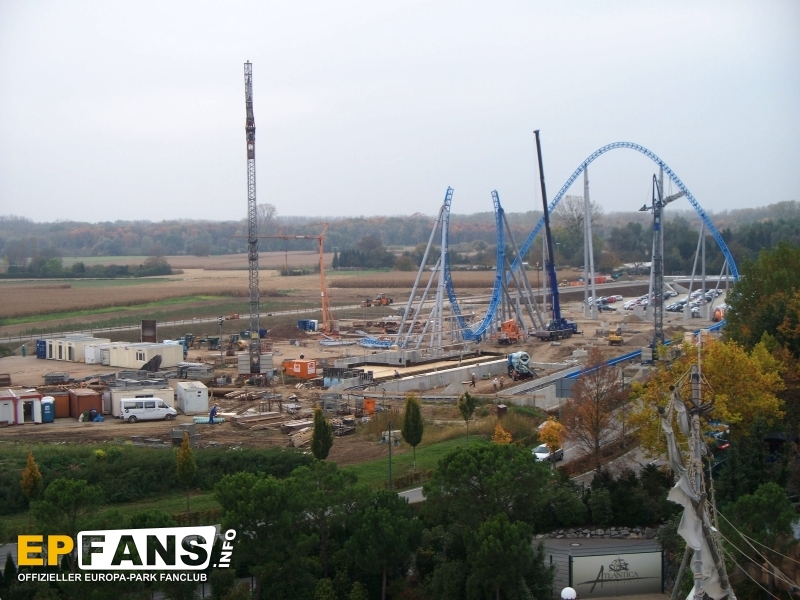

16.09.2008: | Es sind weitere Schienenteile auf der Baustelle eingetroffen, weitere Fundamente wurden fertig gestellt und auch der Bau einzelner Gebäude geht gut voran |
|
|

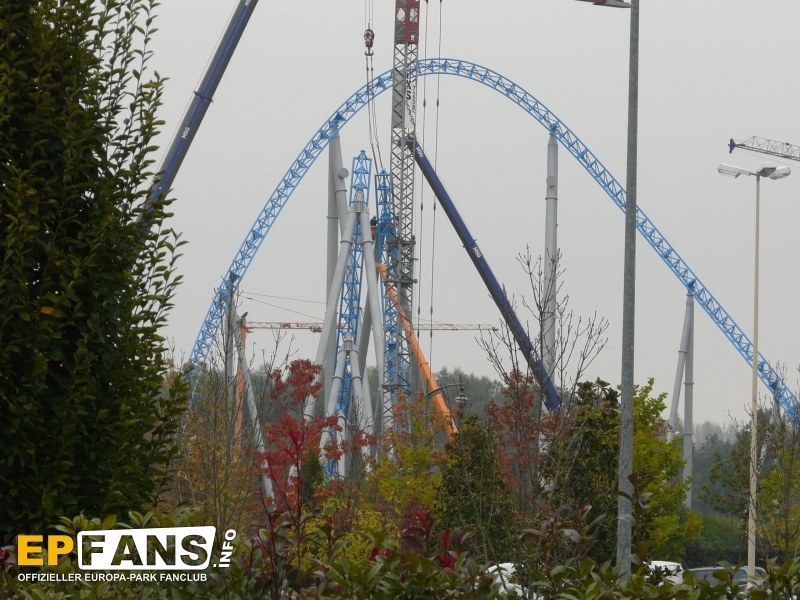

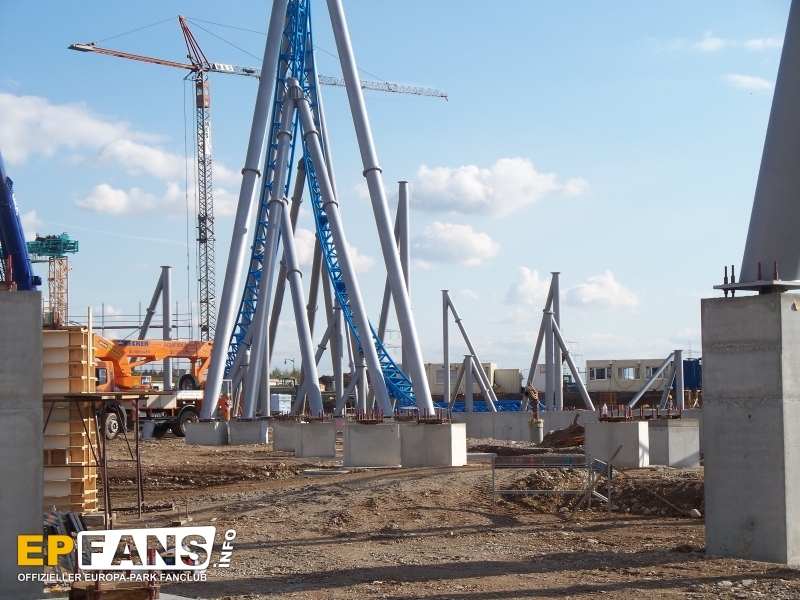

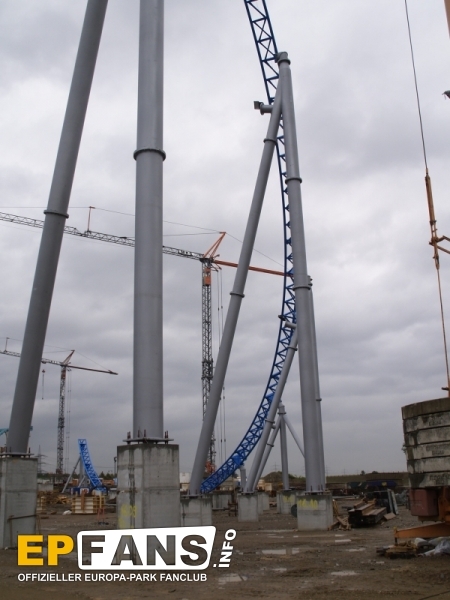

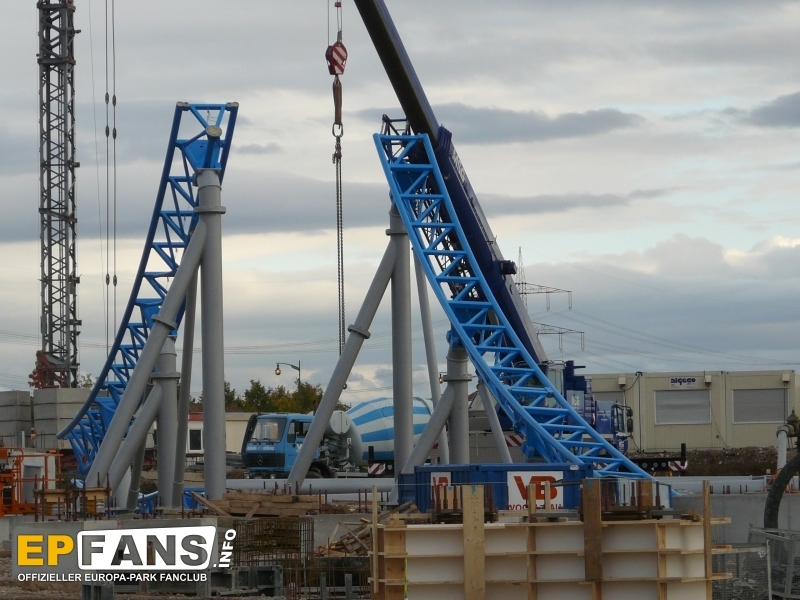

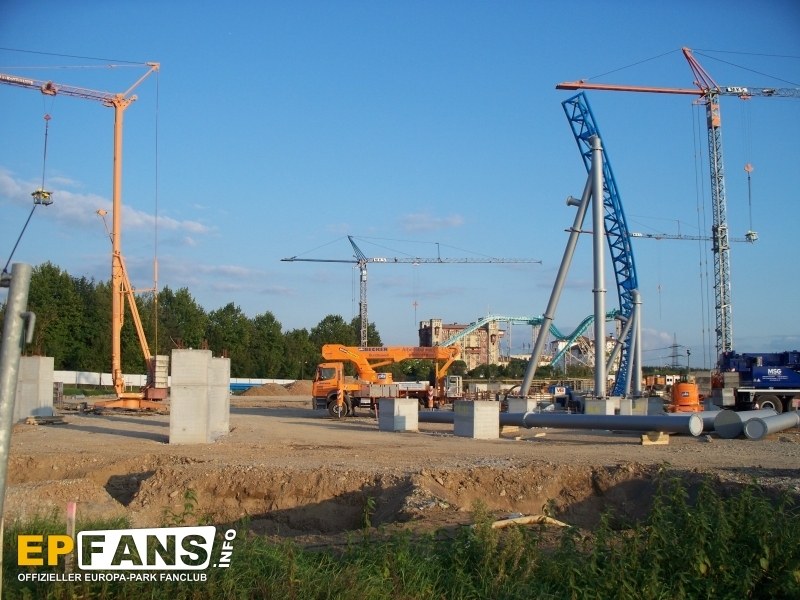

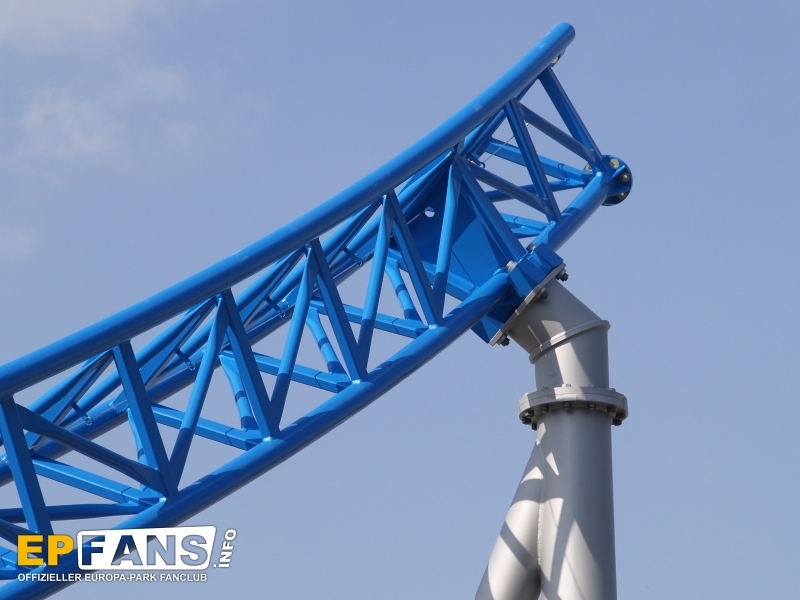

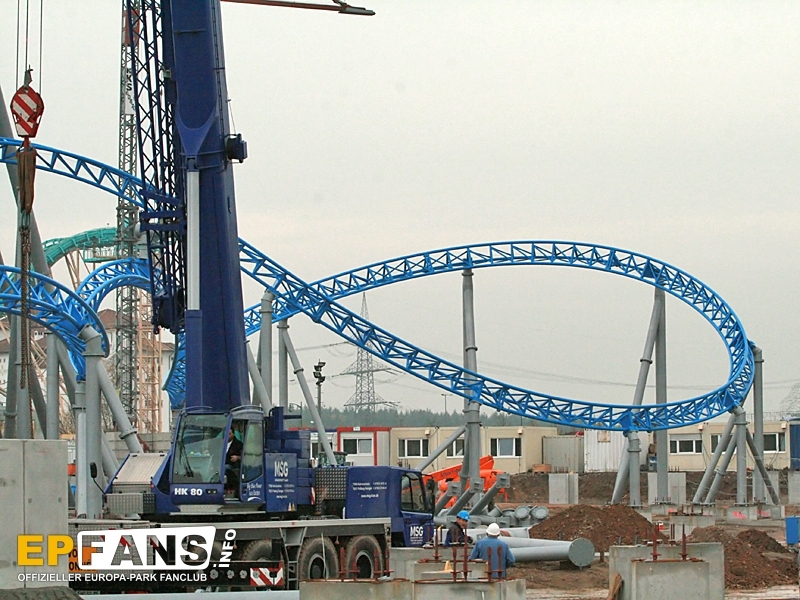

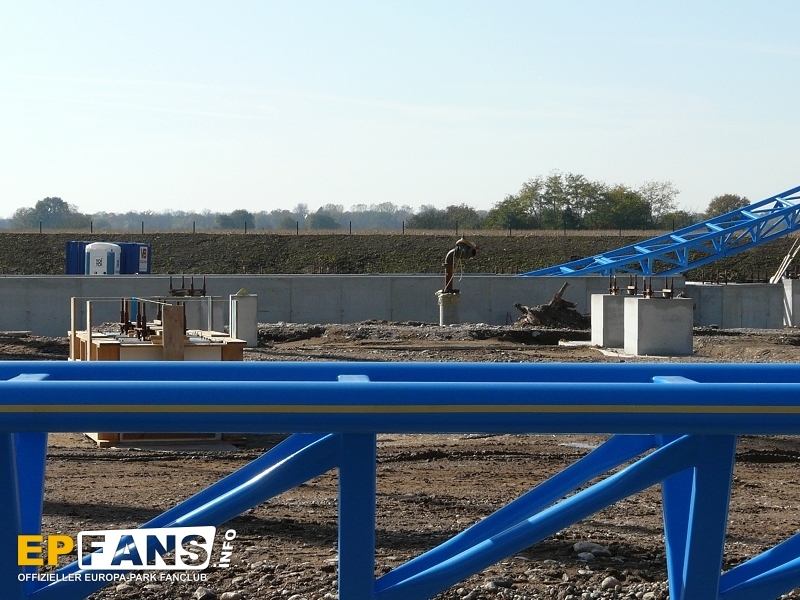

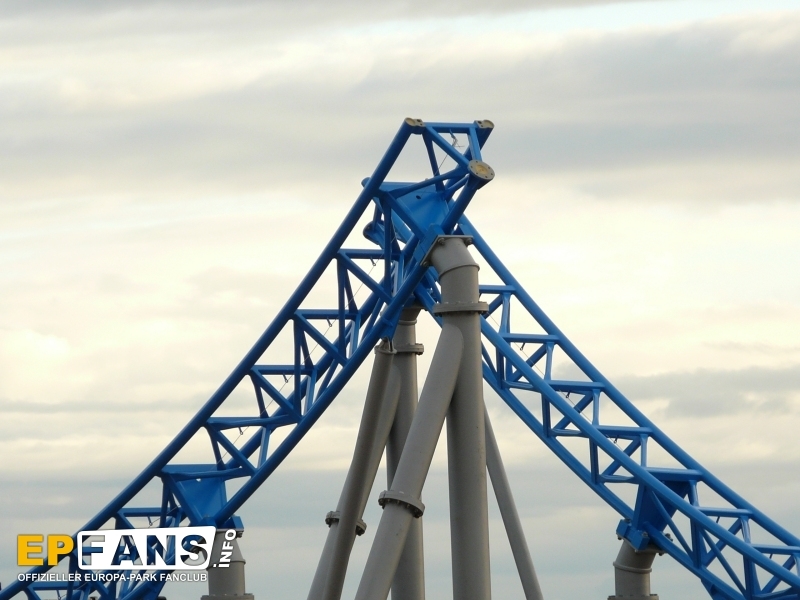

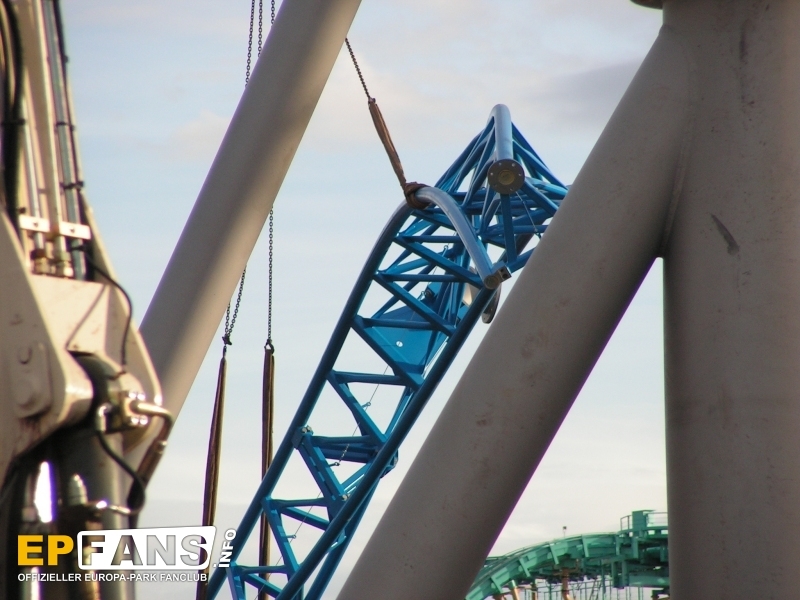

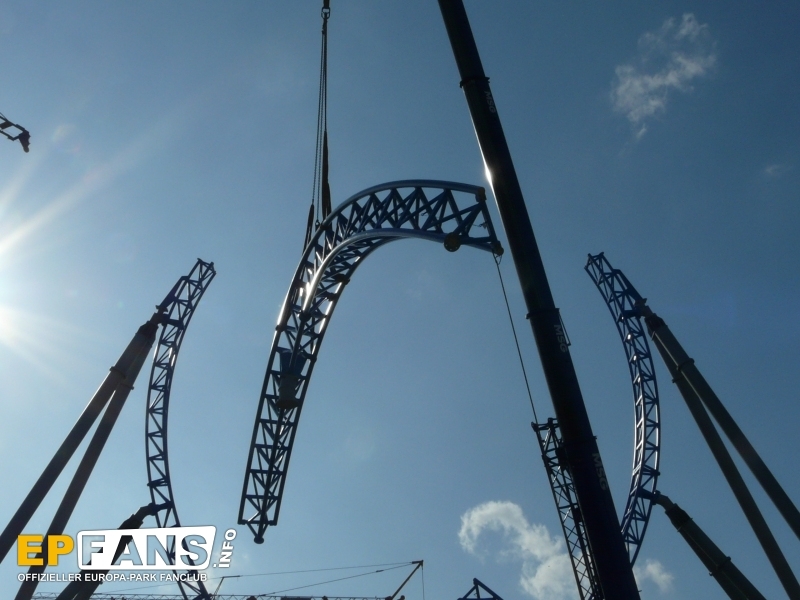

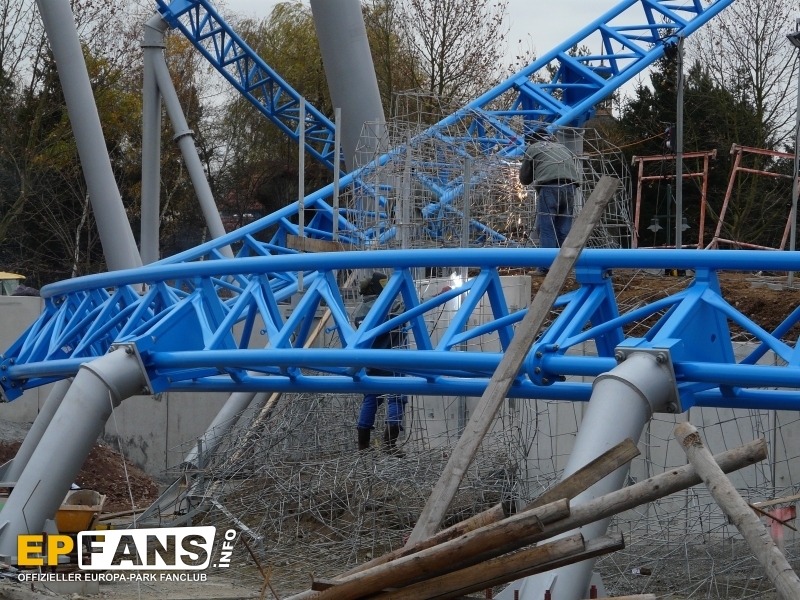

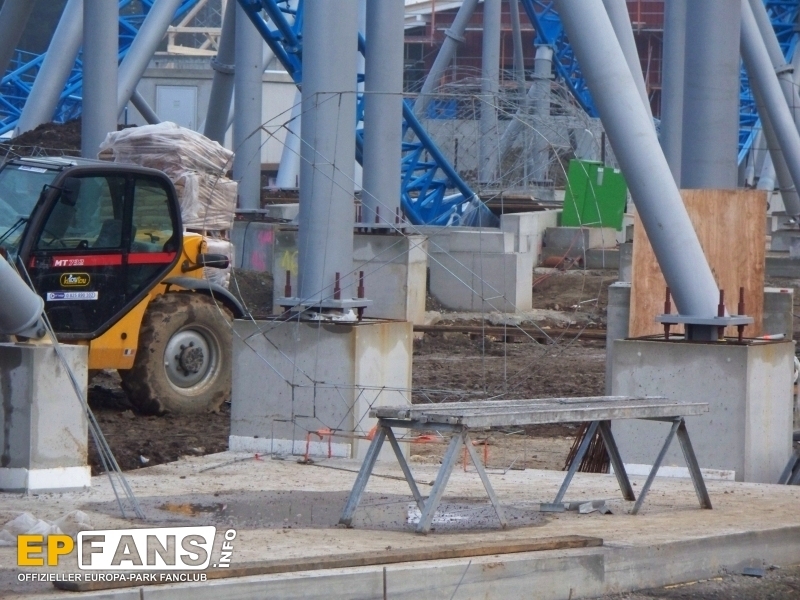

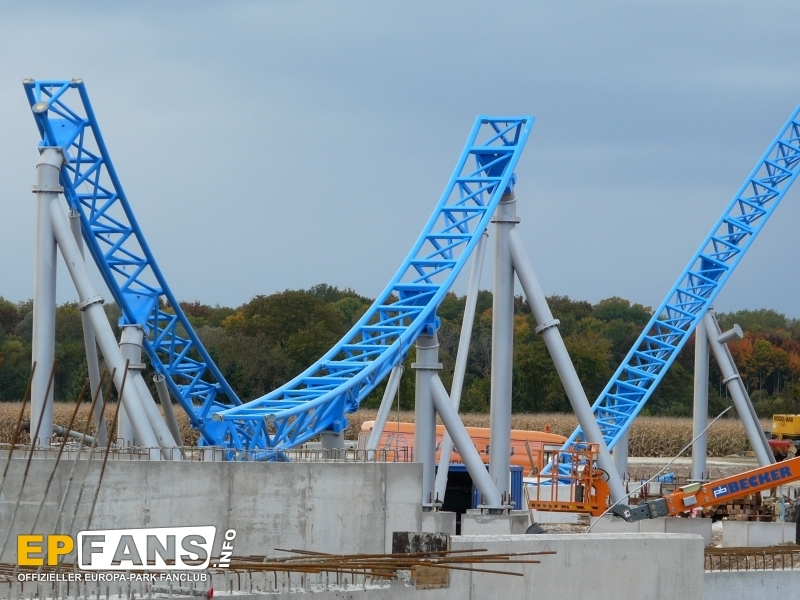

22.09.2008: | Montagebeginn für die ersten Segmente und Stützen der Steilkurve nach dem Abschuss |
|
|

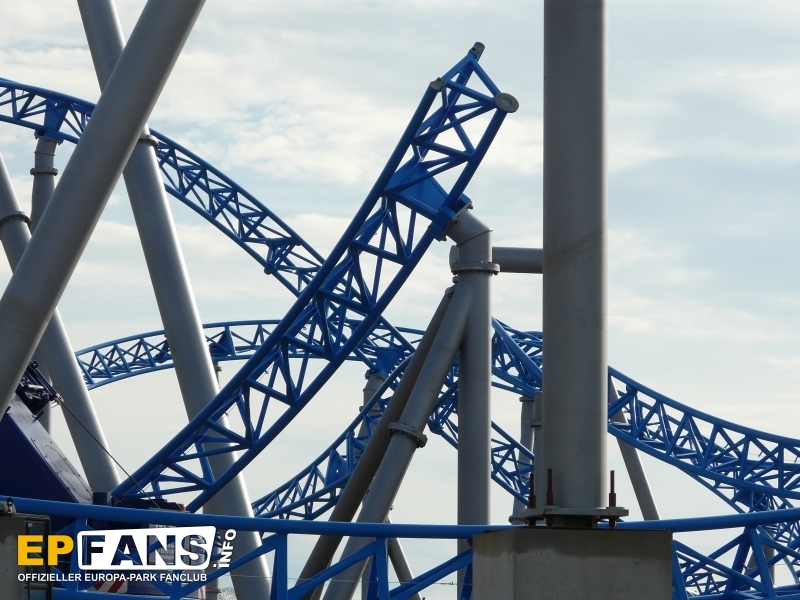

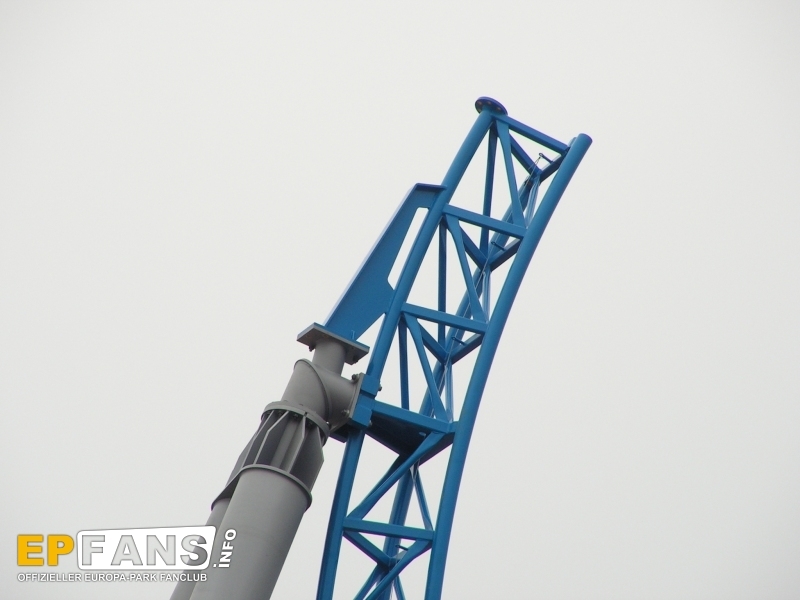

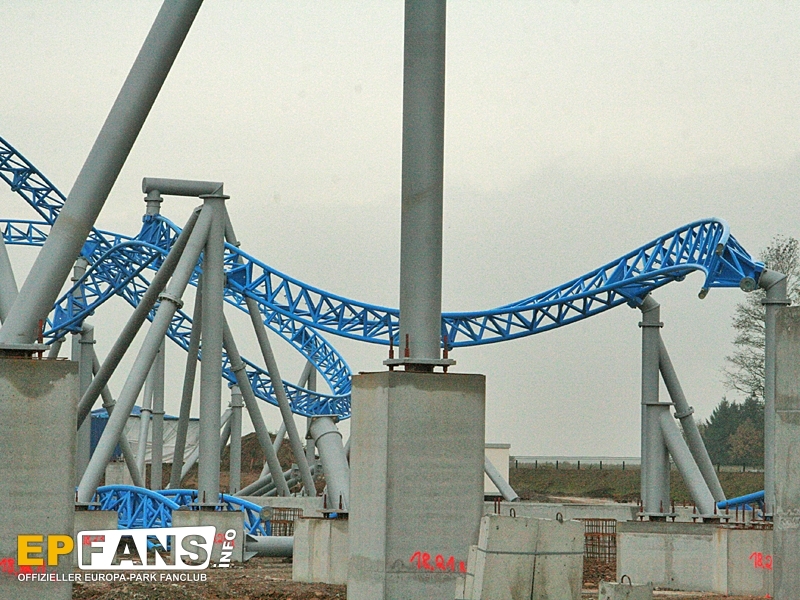

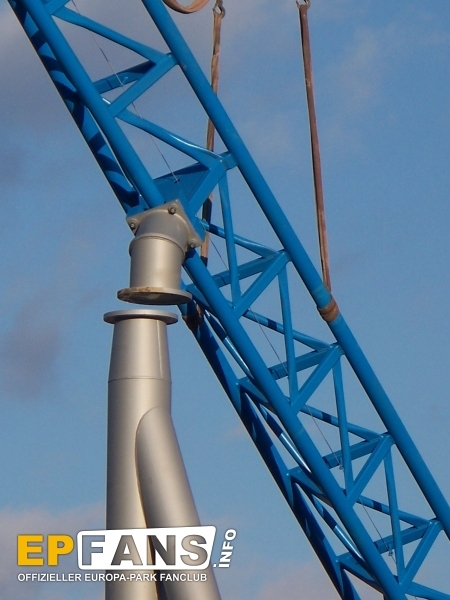

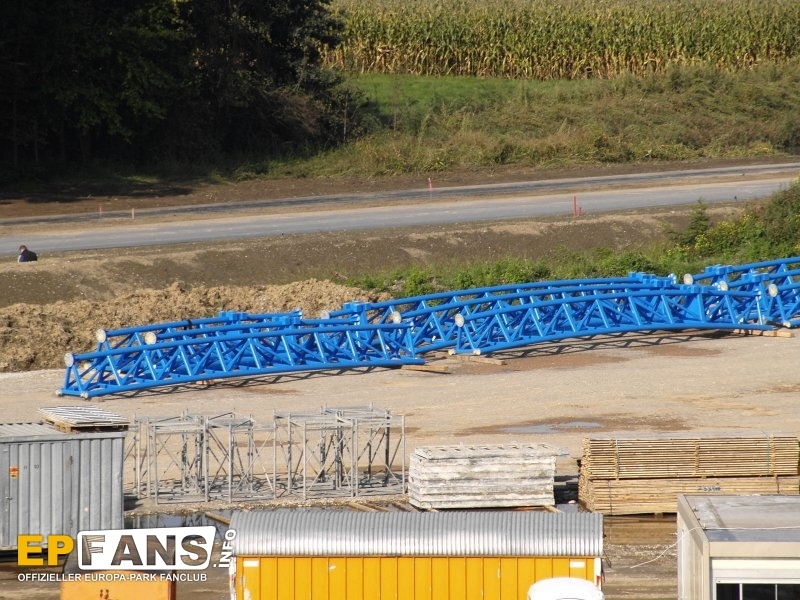

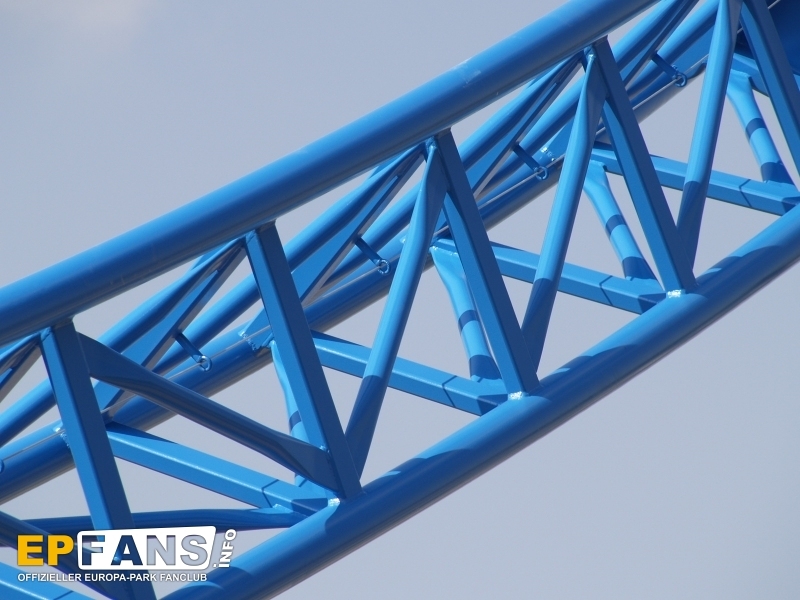

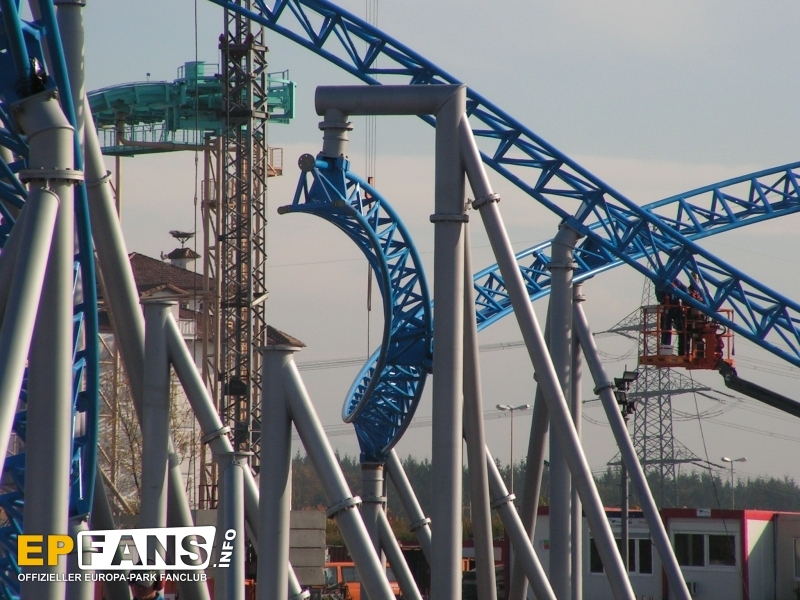

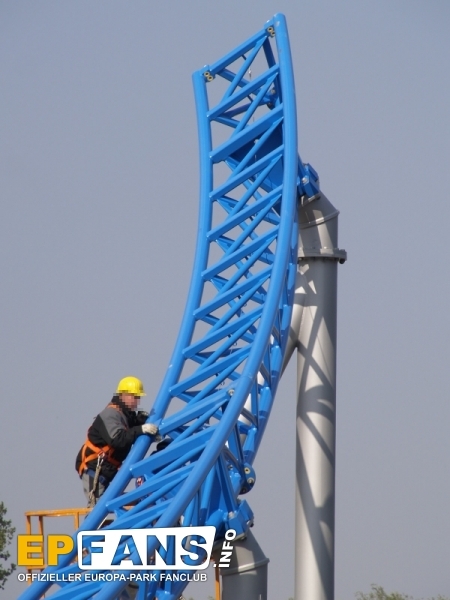

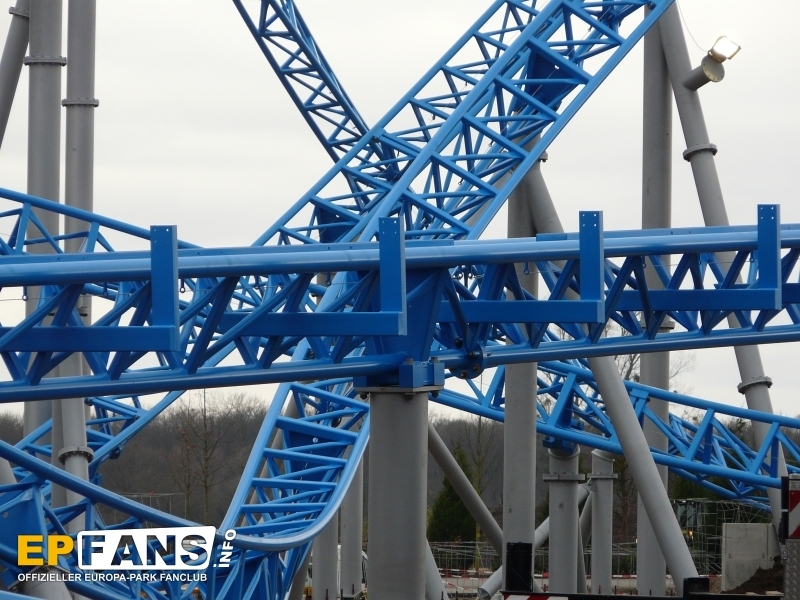

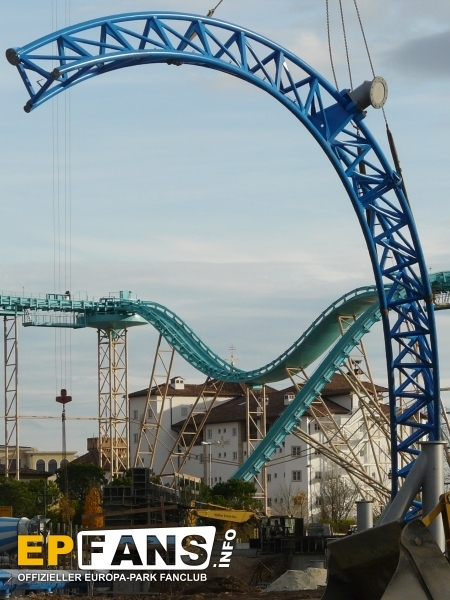

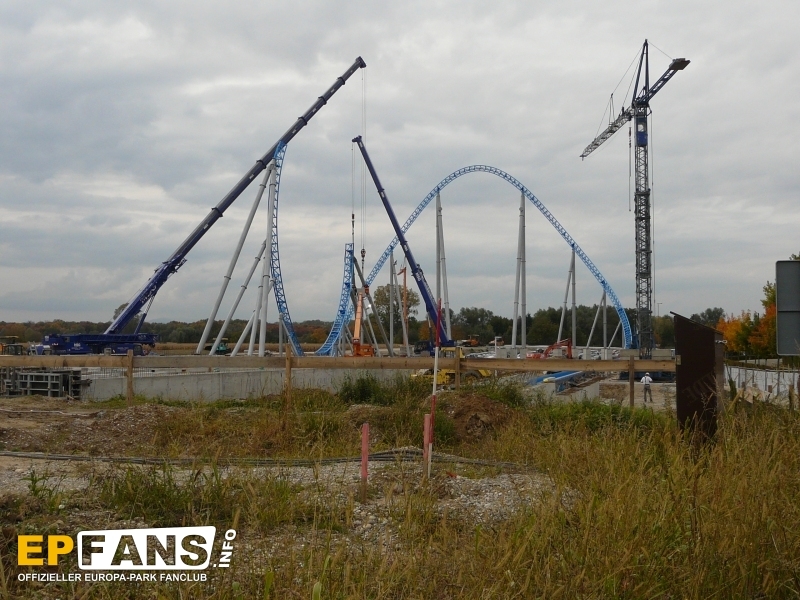

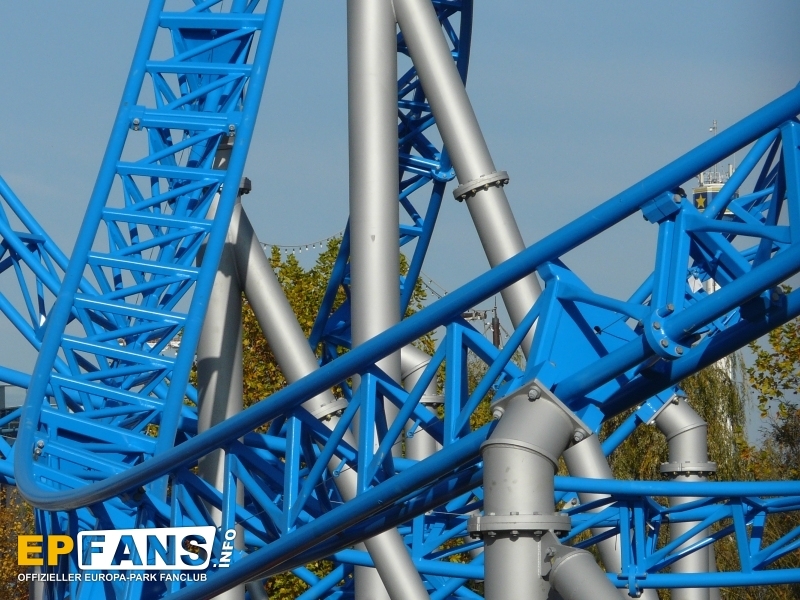

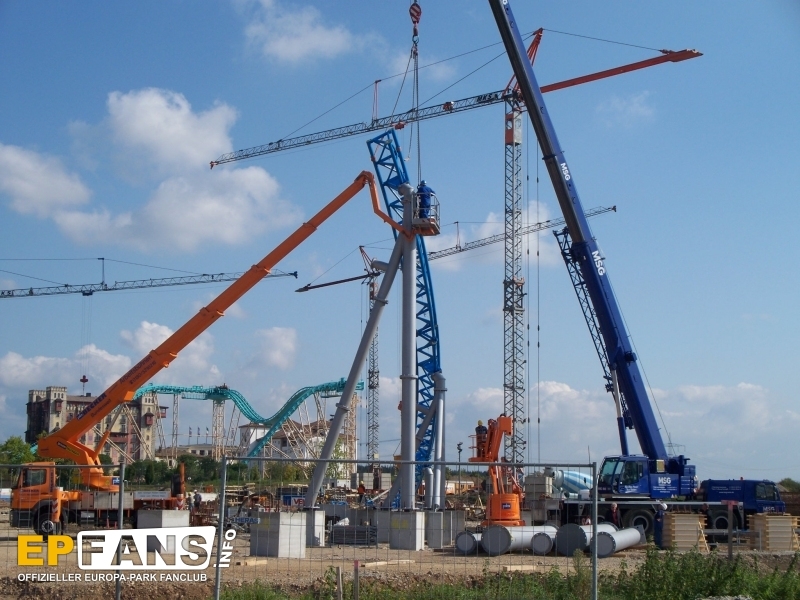

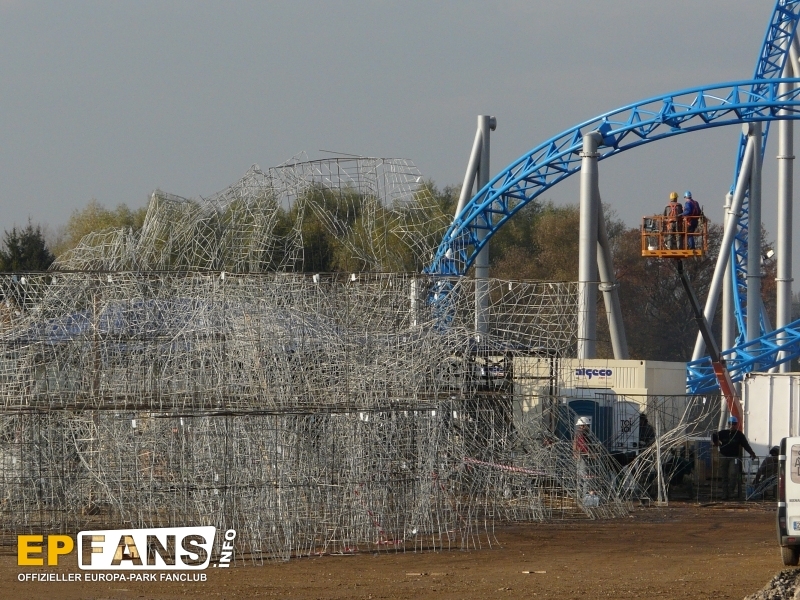

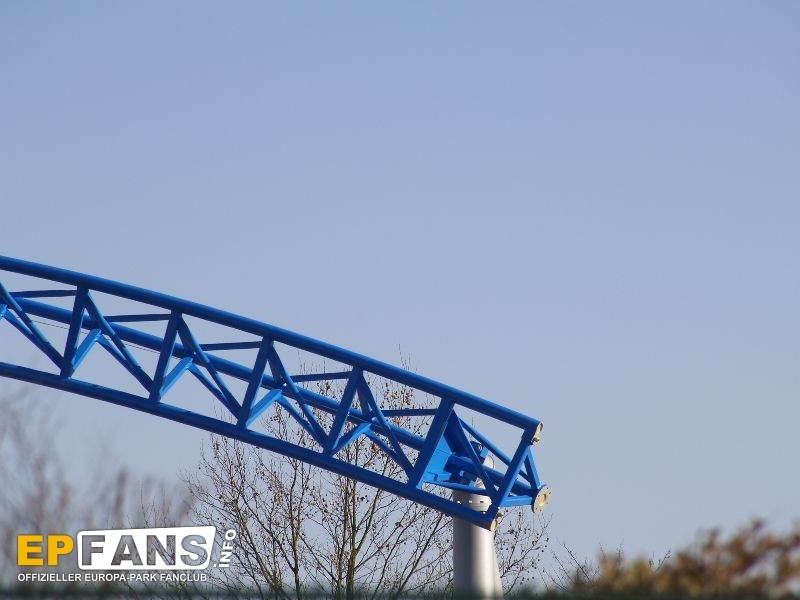

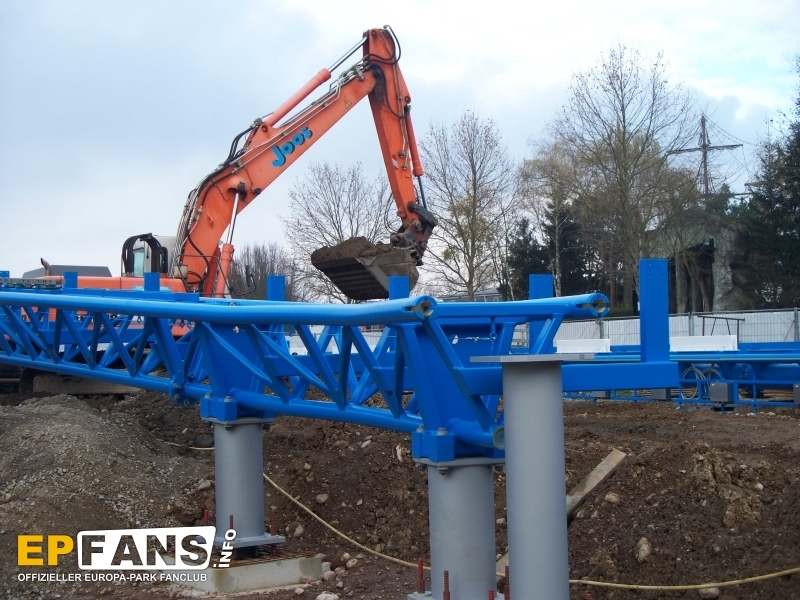

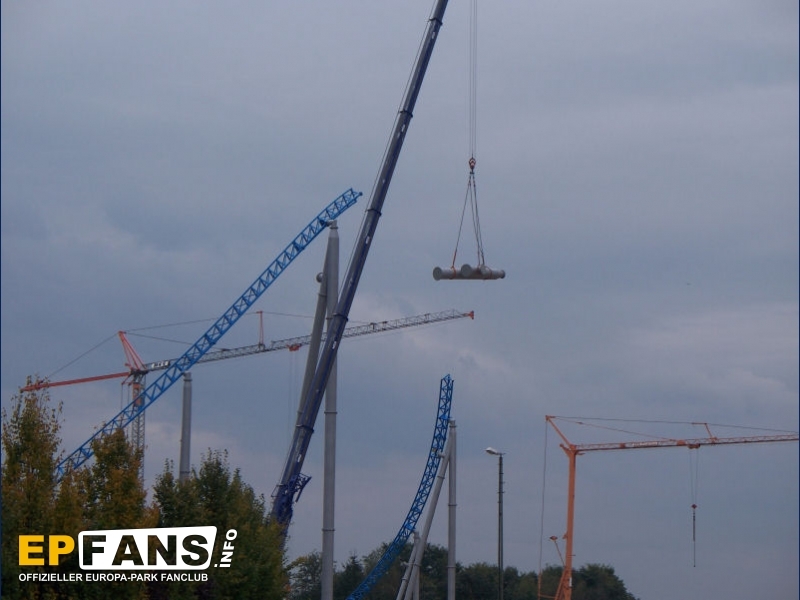

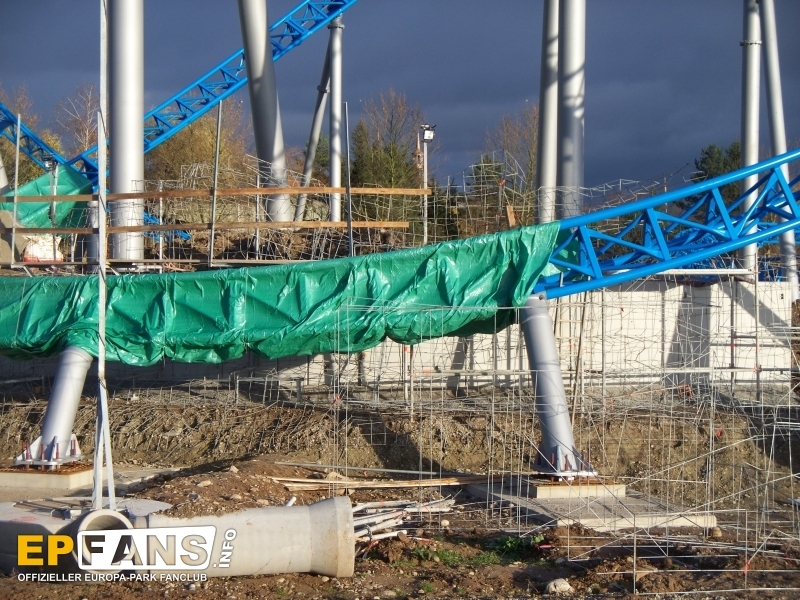

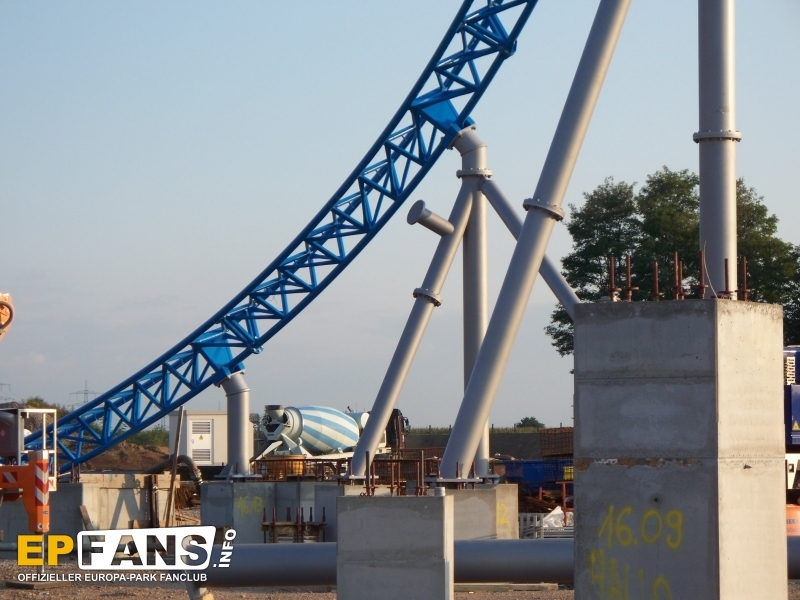

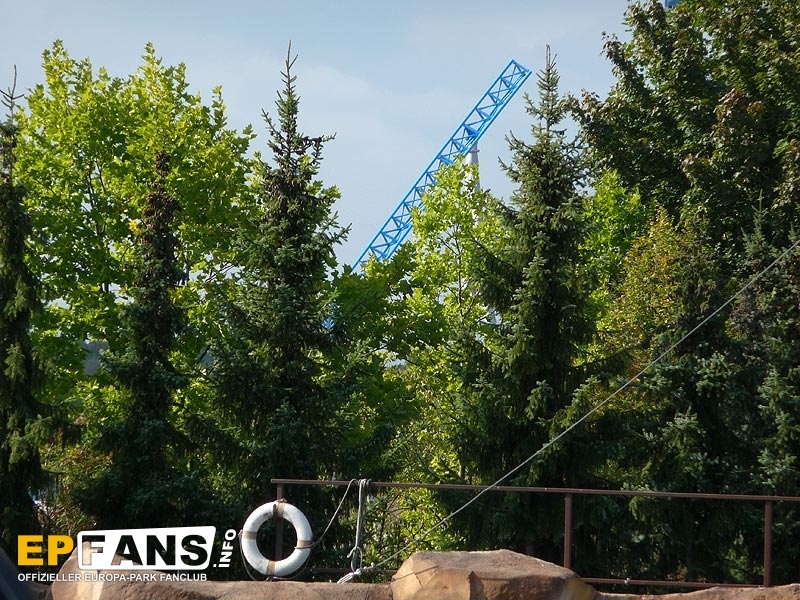

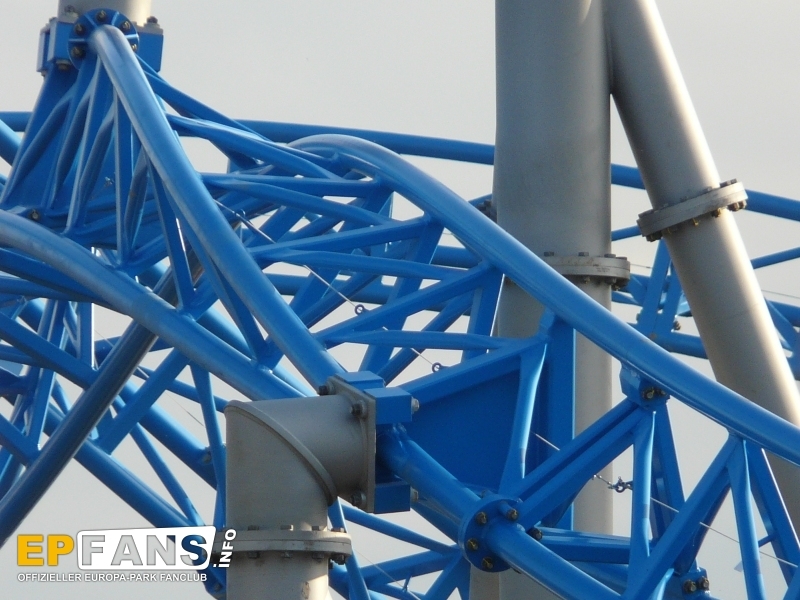

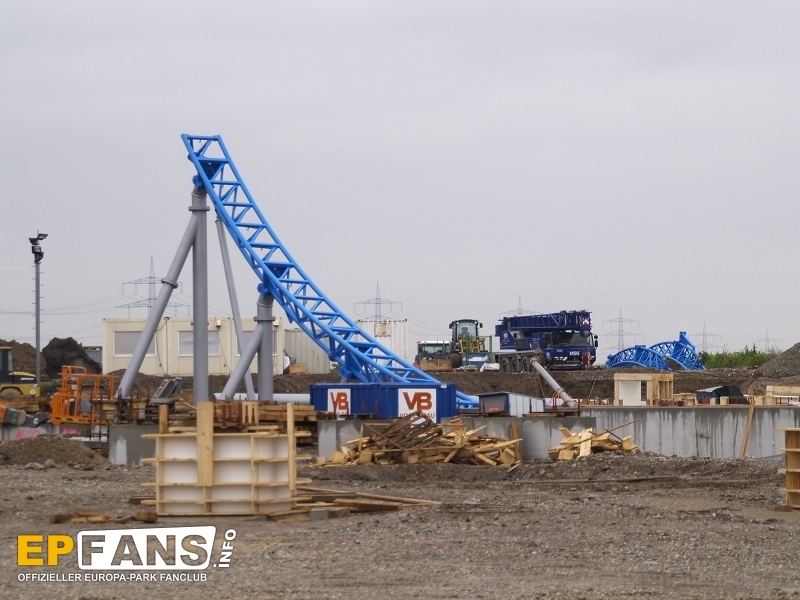

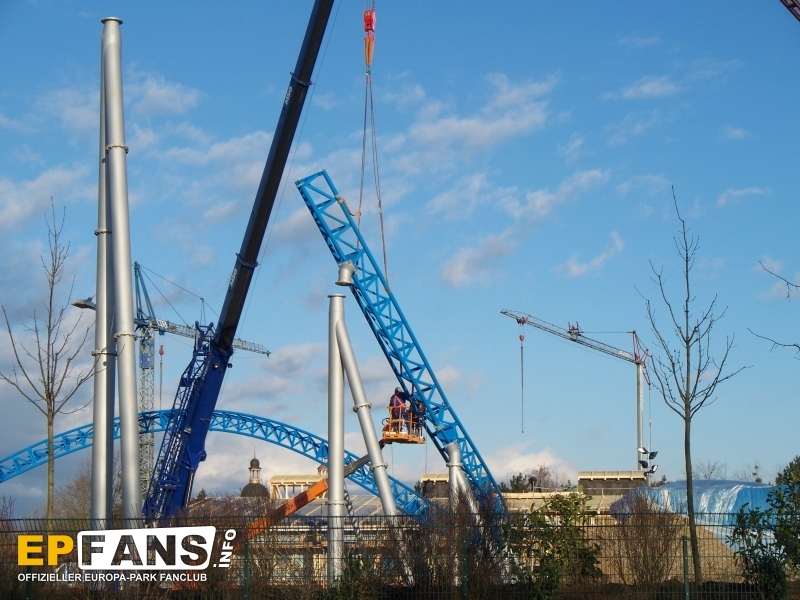

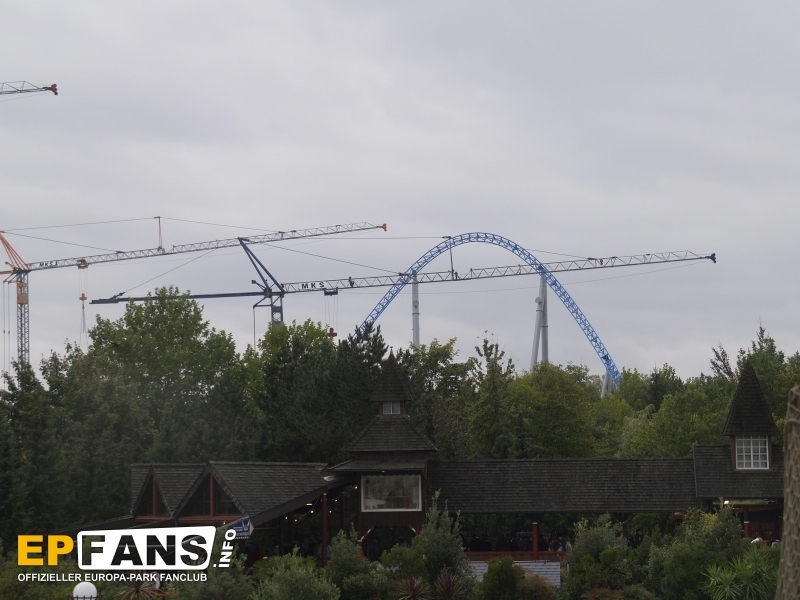

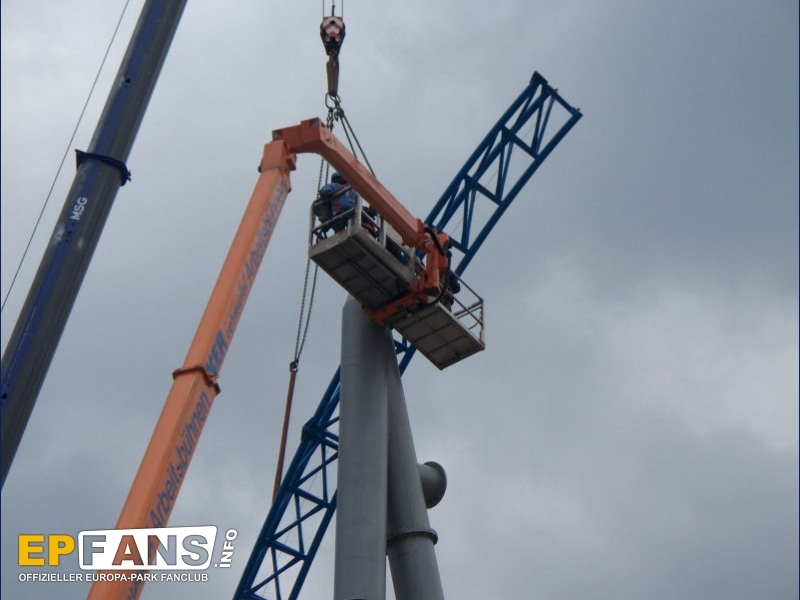

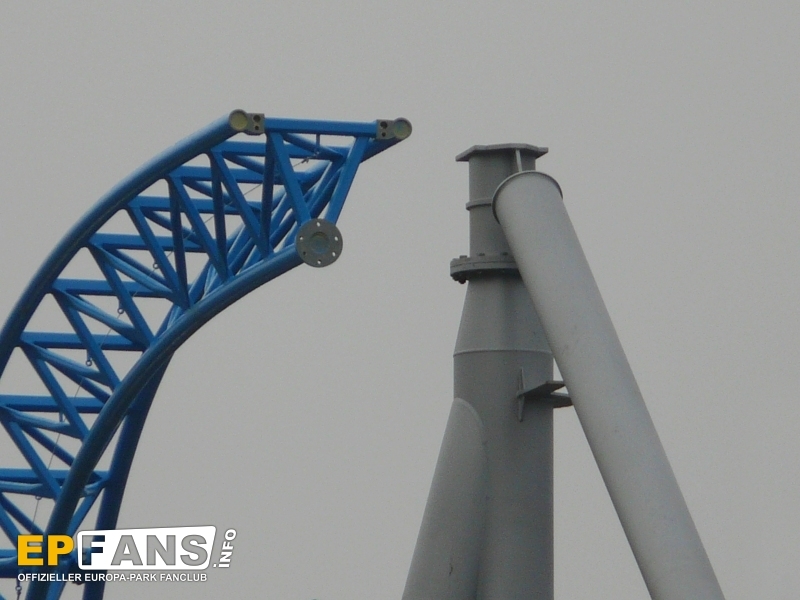

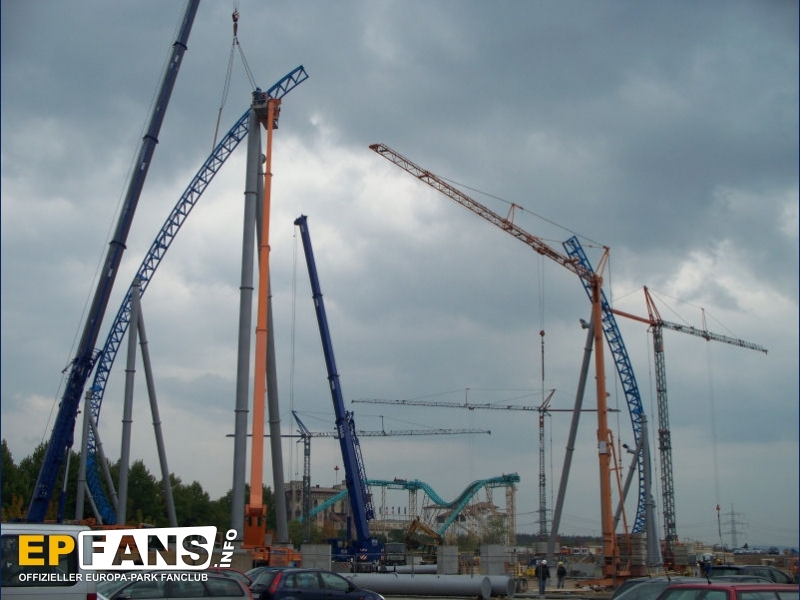

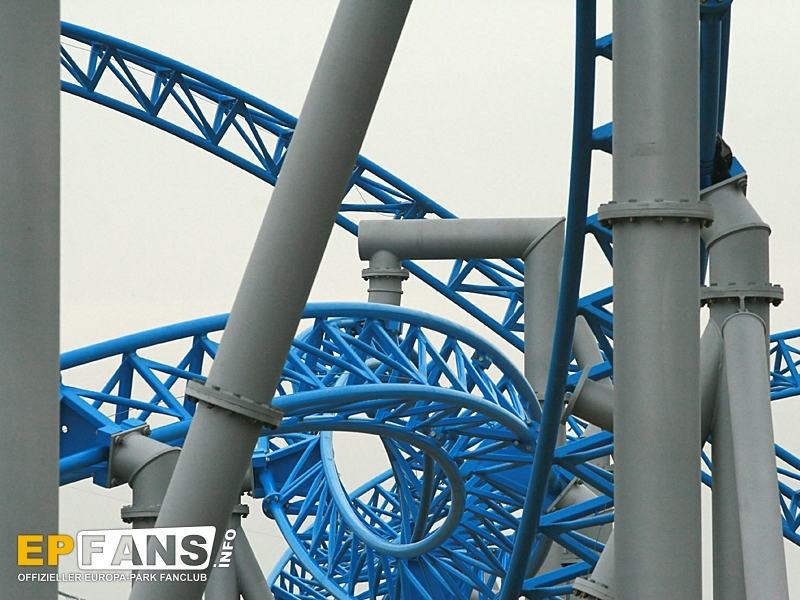

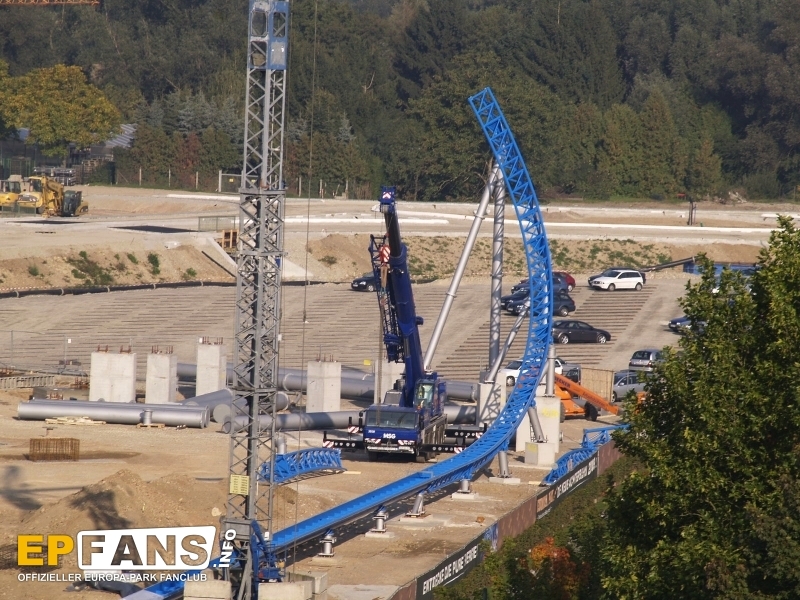

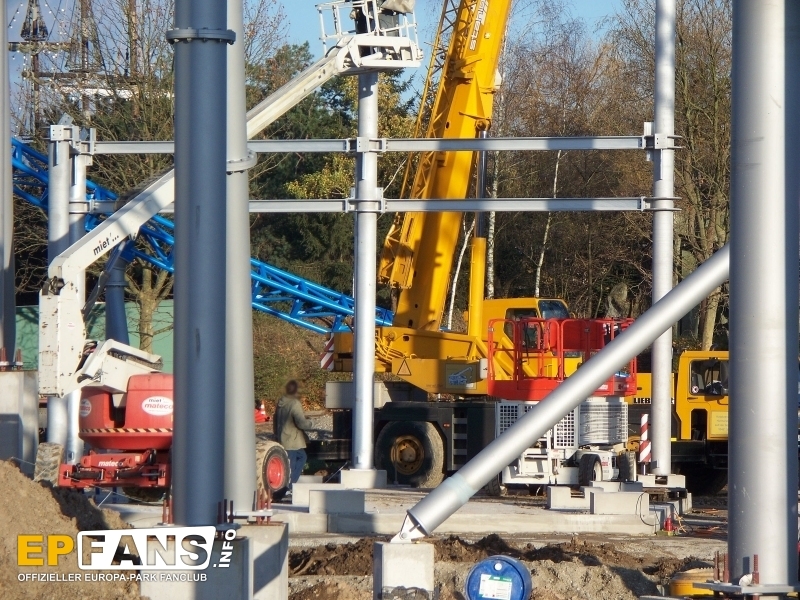

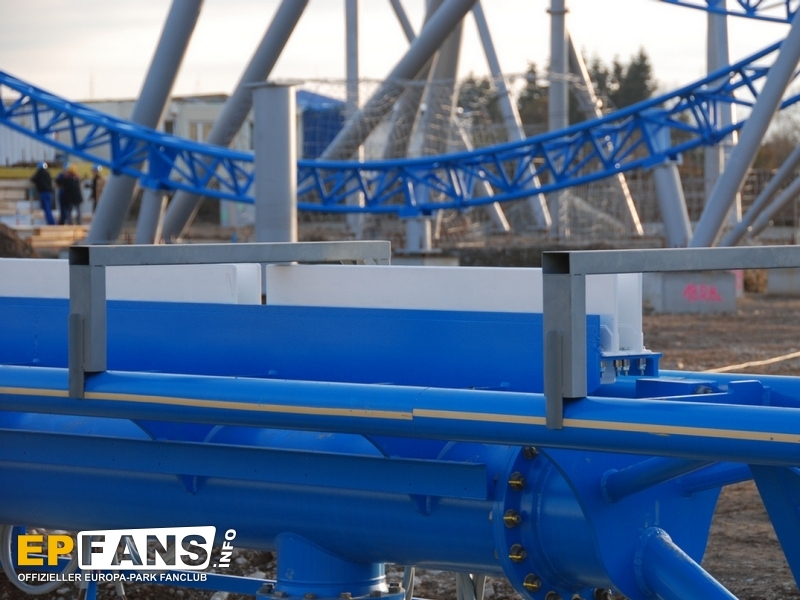

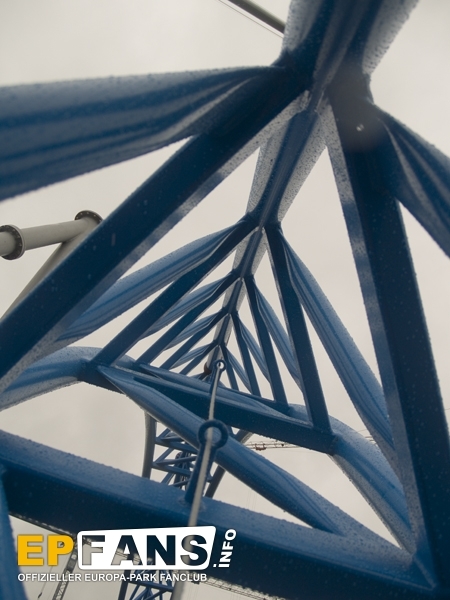

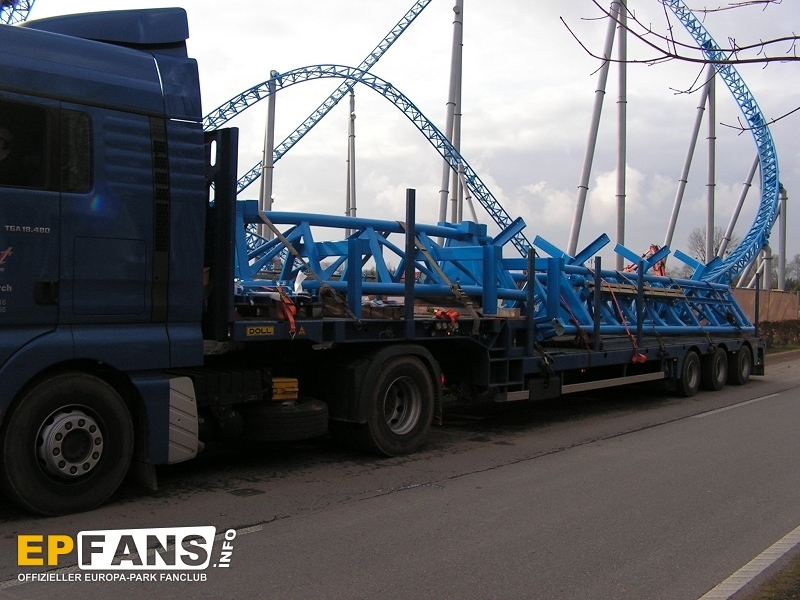

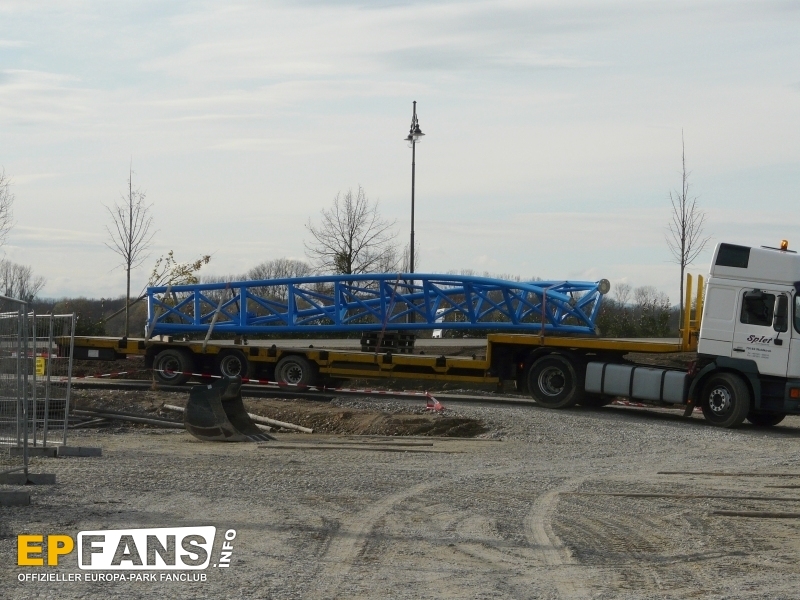

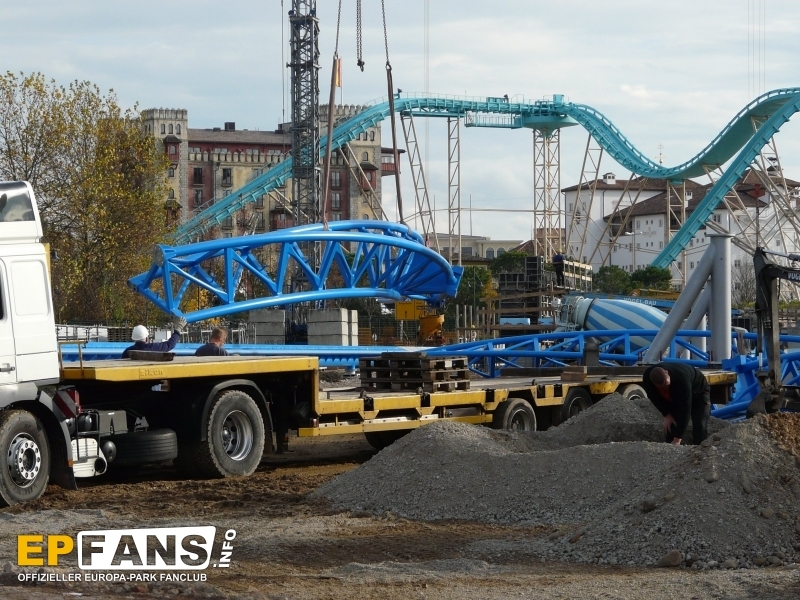

23.09.2008: | Die Steilkurve wuchs weiter in die Höhe, zudem wurde damit begonnen auch direkt nach dem Abschuss zu bauen. |
|
|

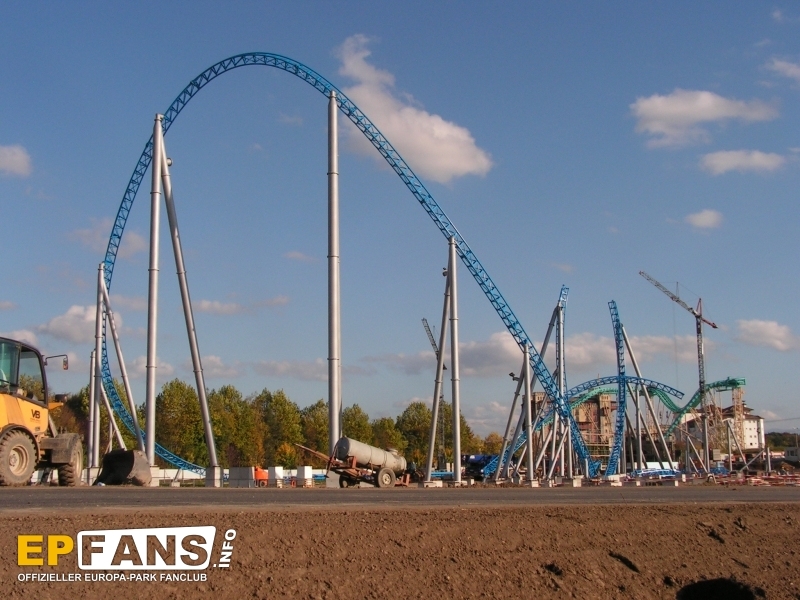

26.09.2008: | Es wurde nun von beiden Seiten der Kurve flei?ig montiert |
|
|

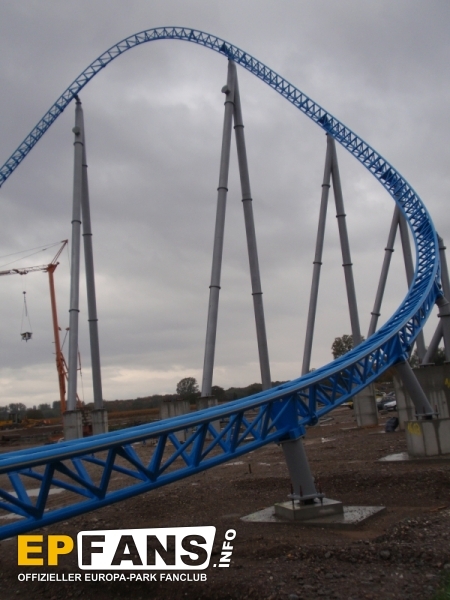

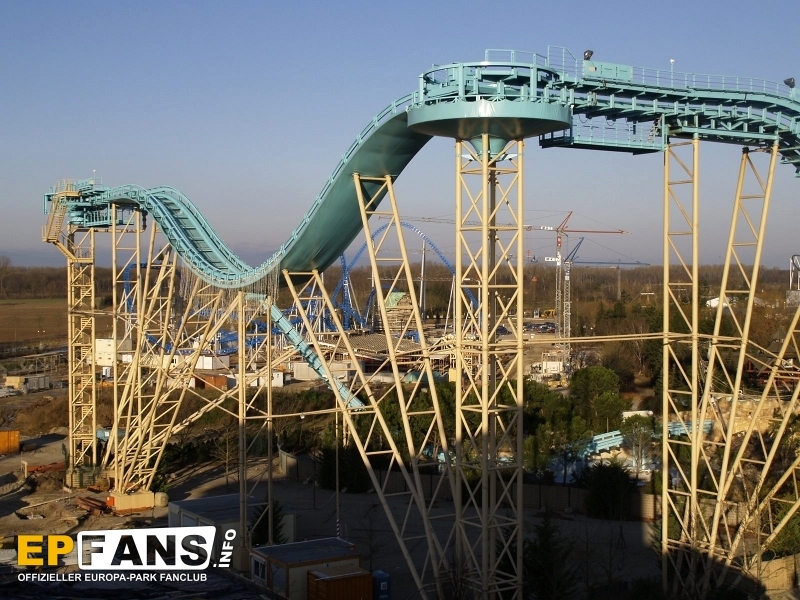

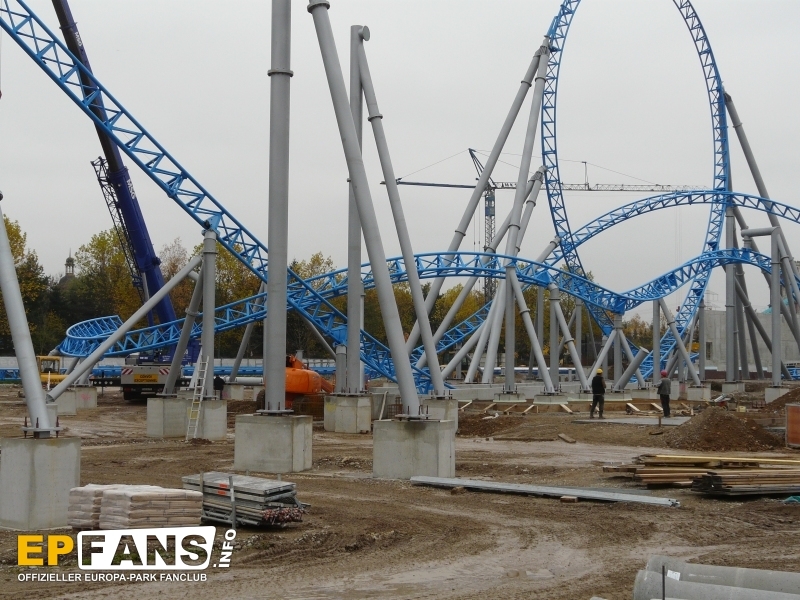

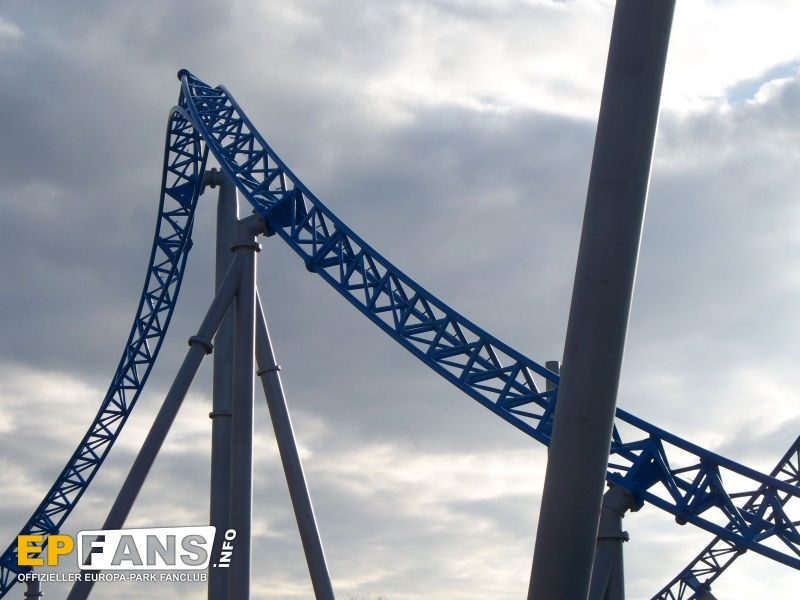

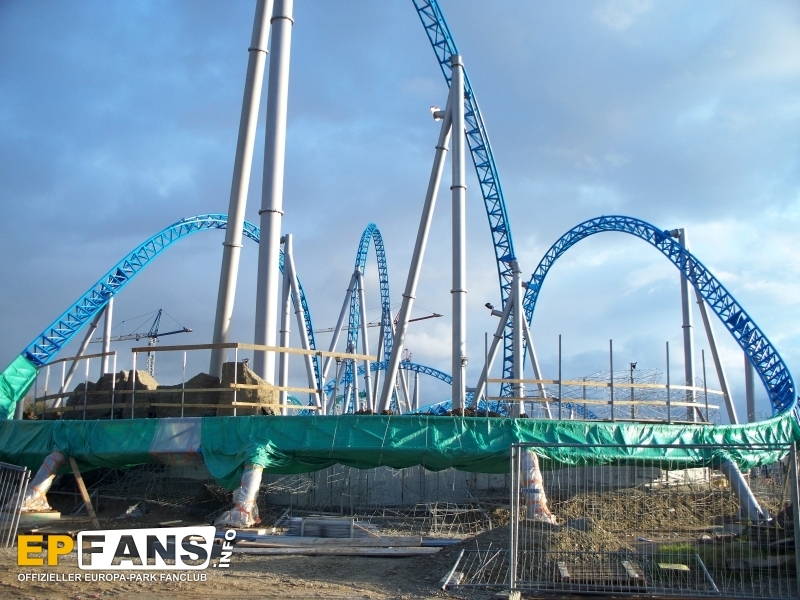

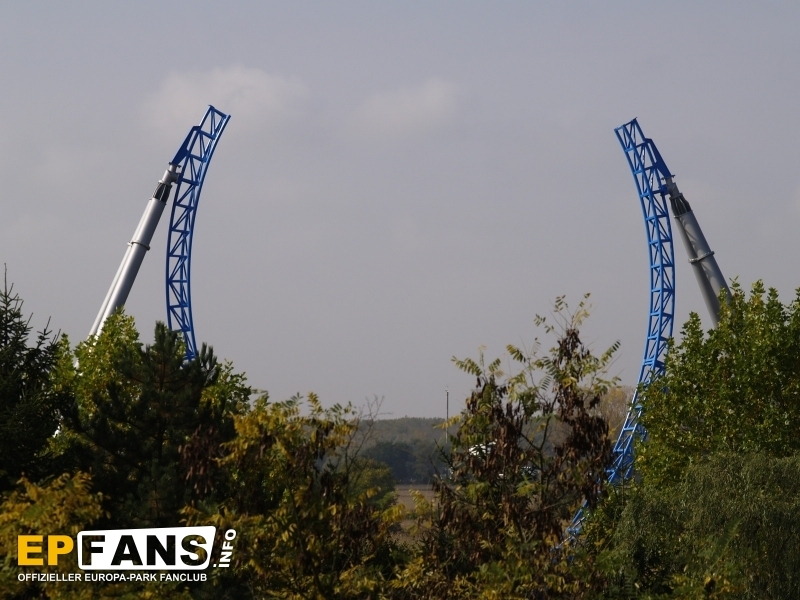

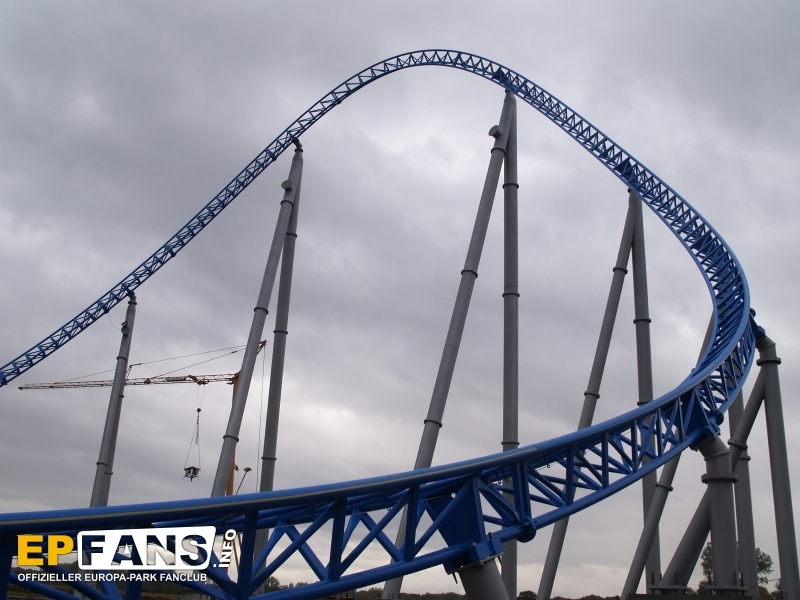

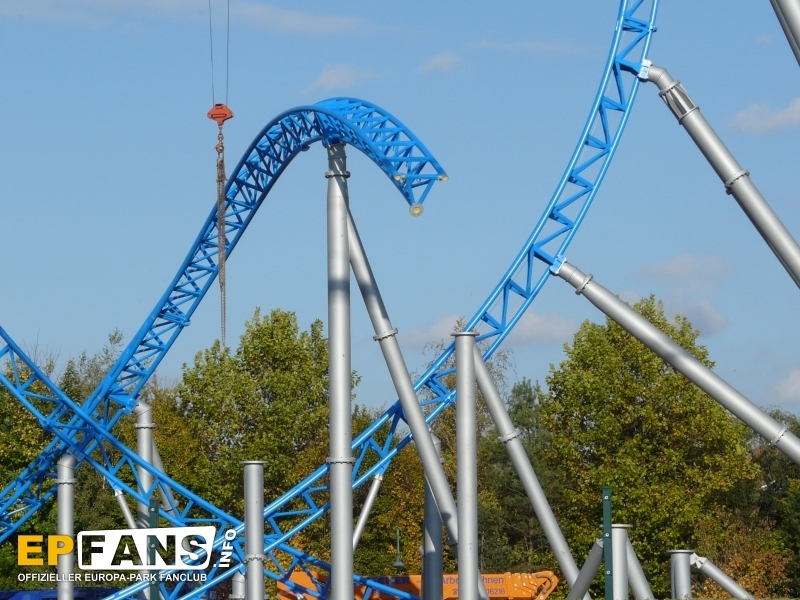

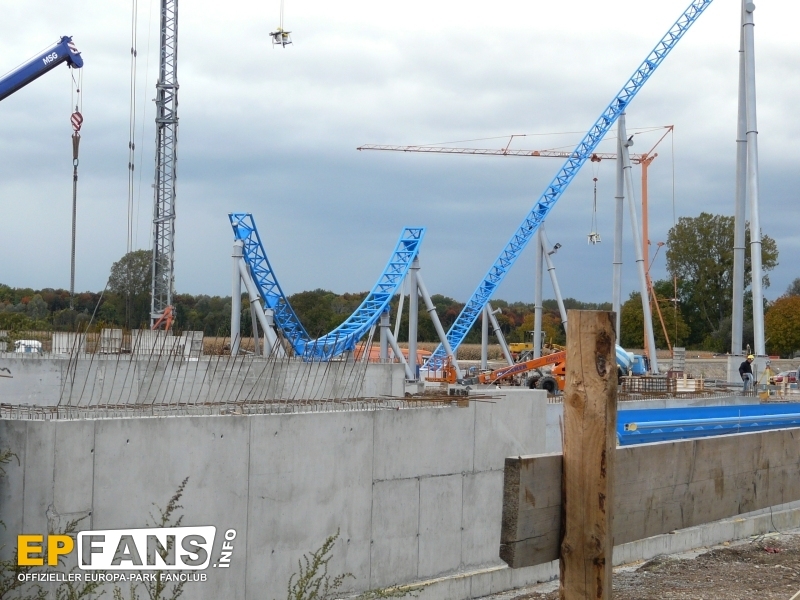

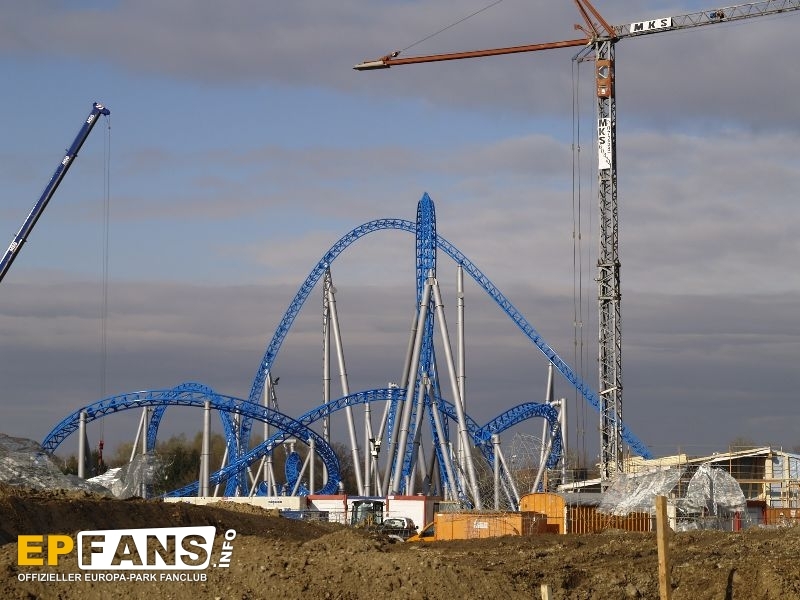

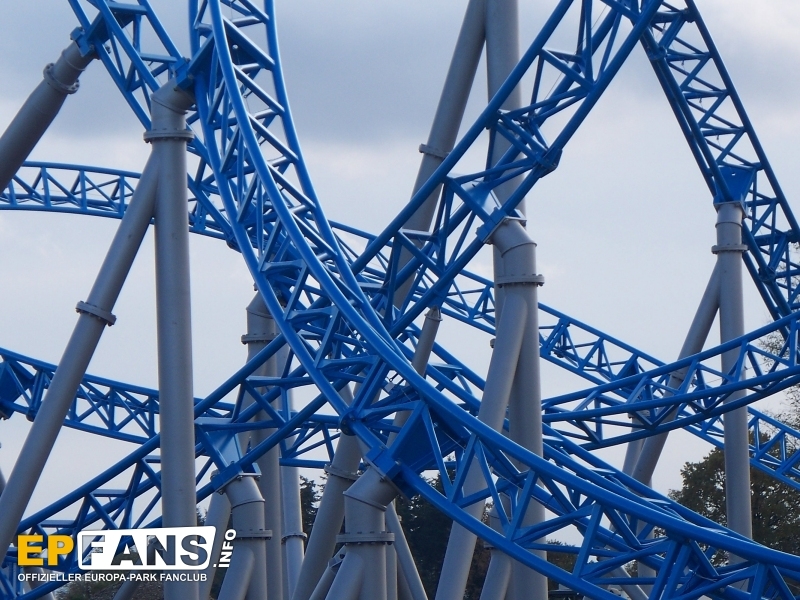

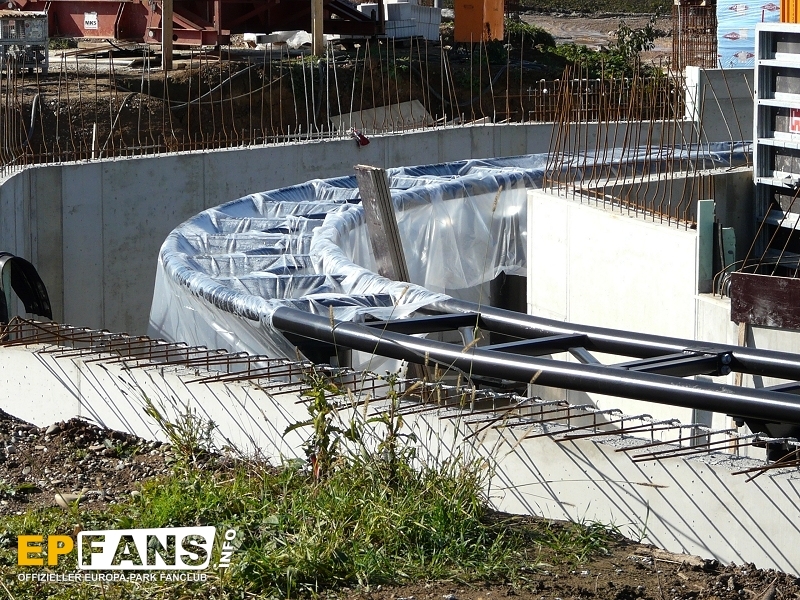

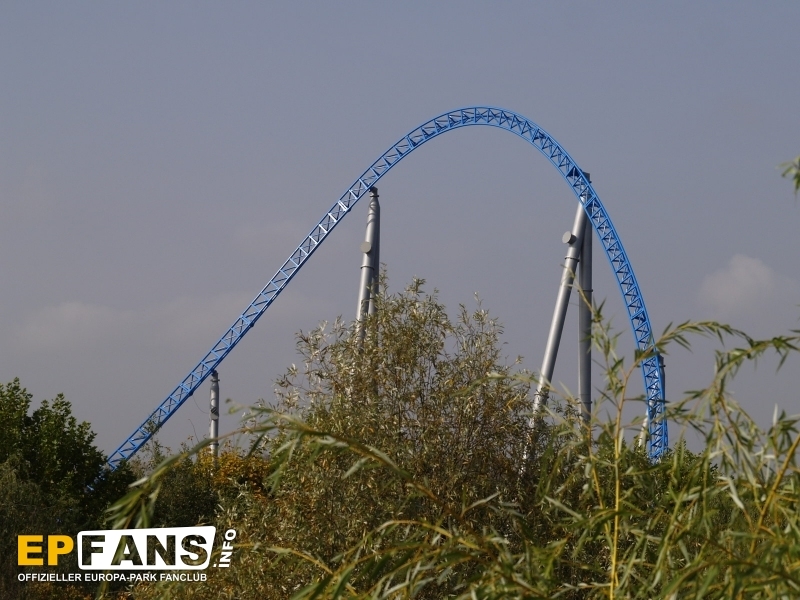

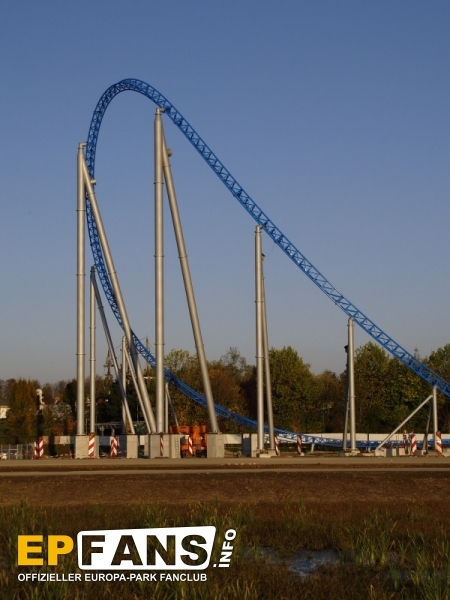

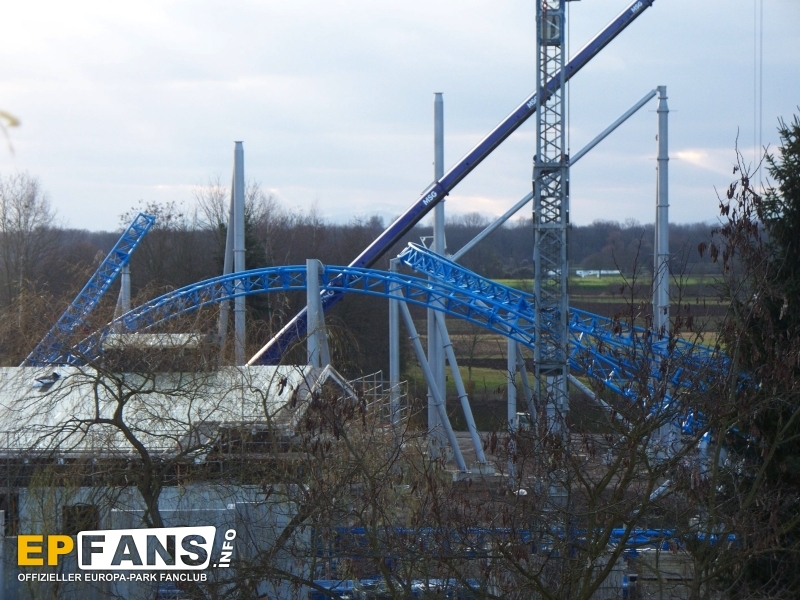

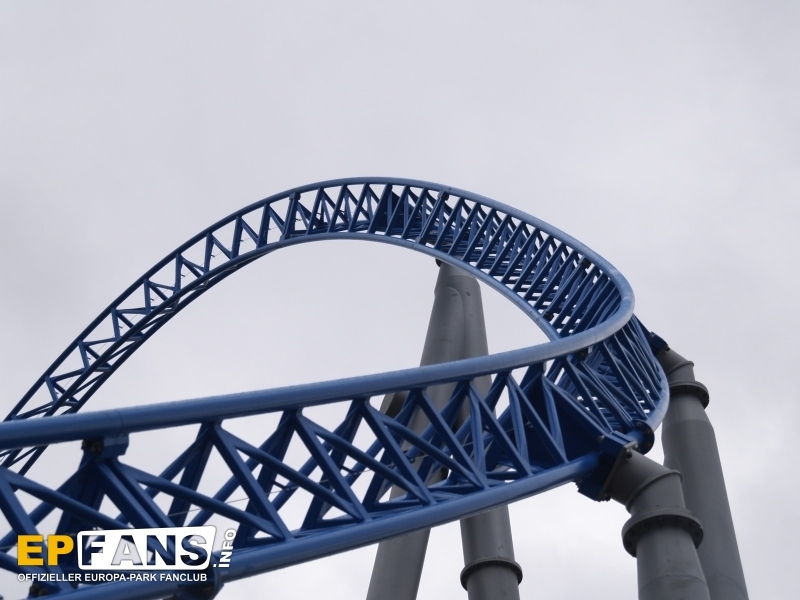

30.09.2008: | Die Steilkurve neigt sich der Fertigstellung |
|
|

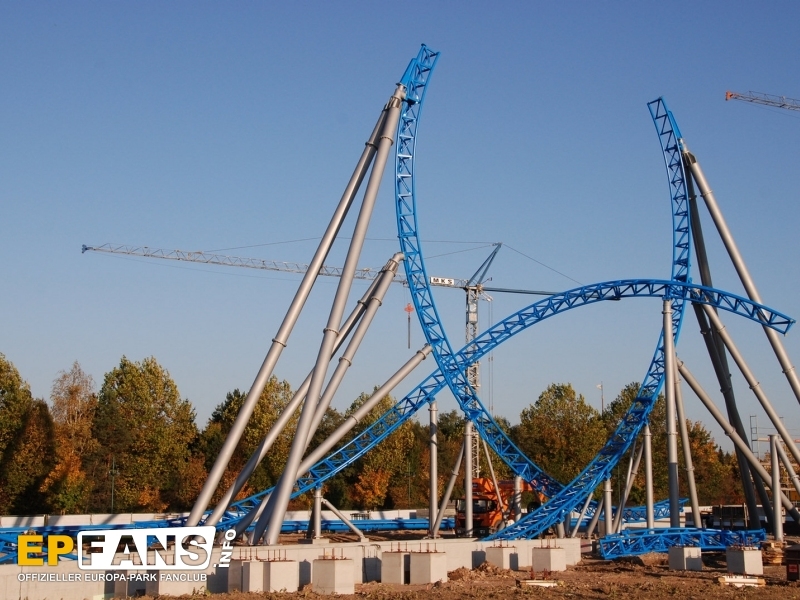

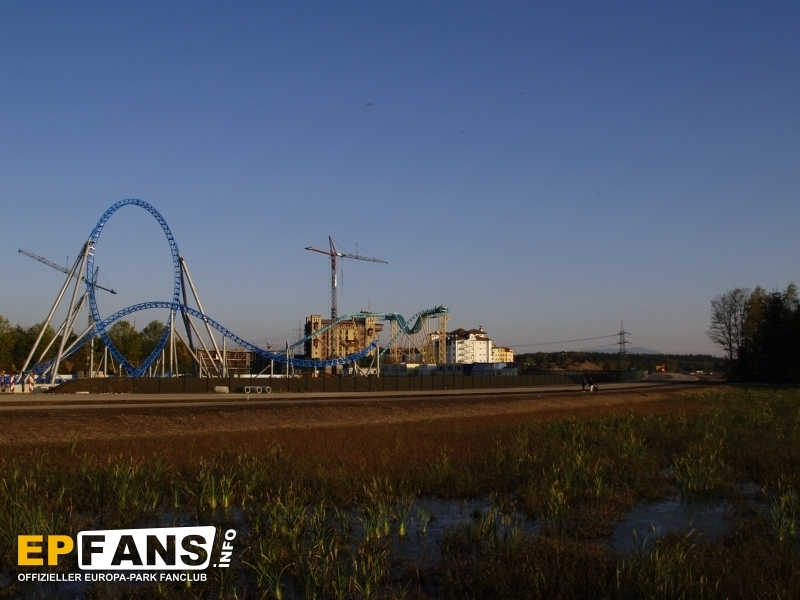

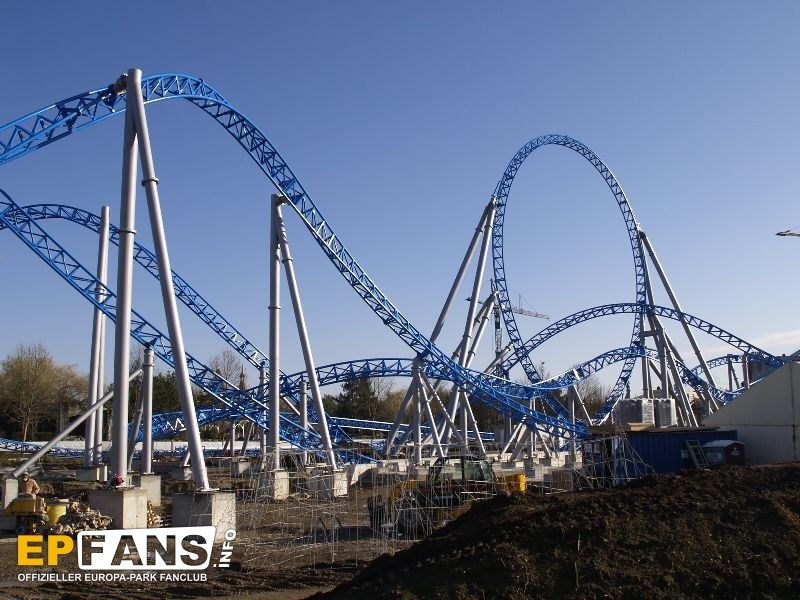

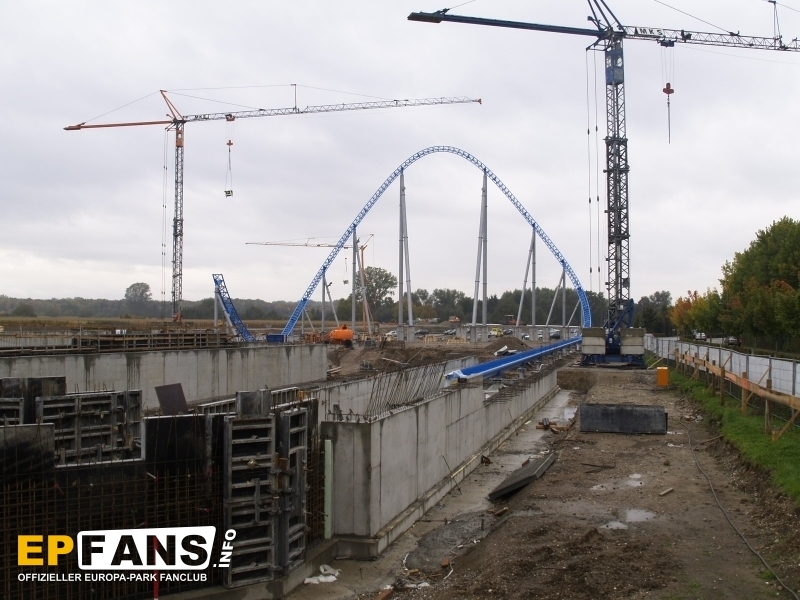

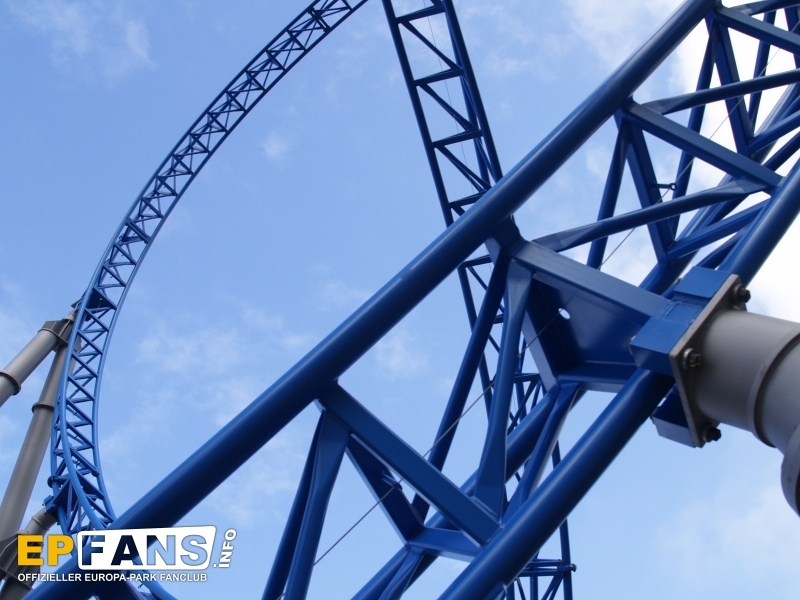

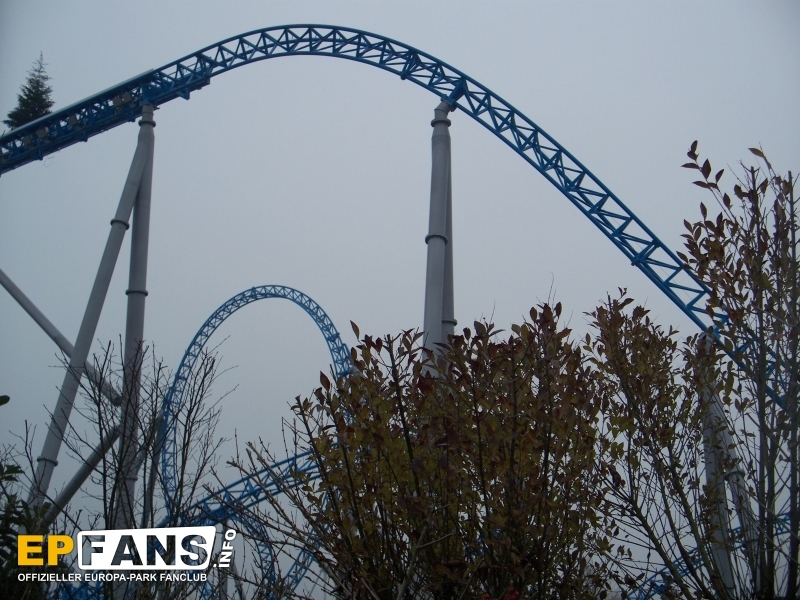

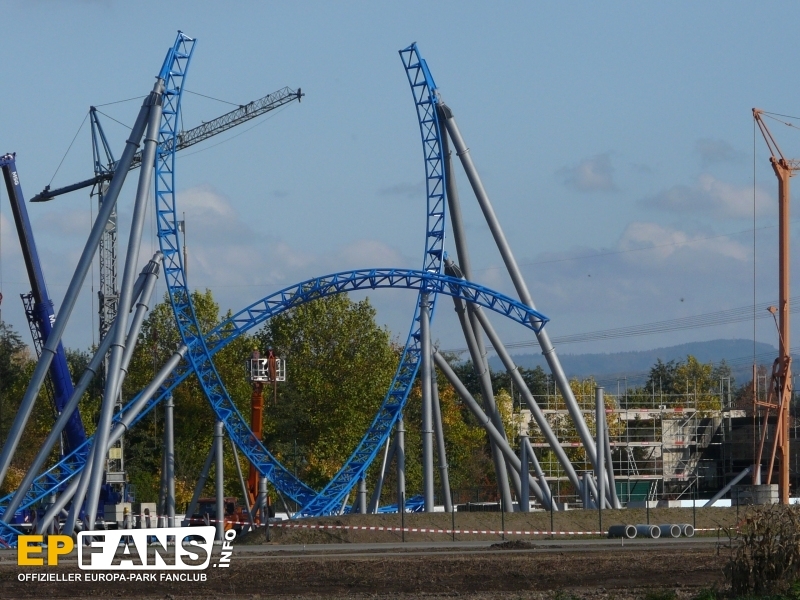

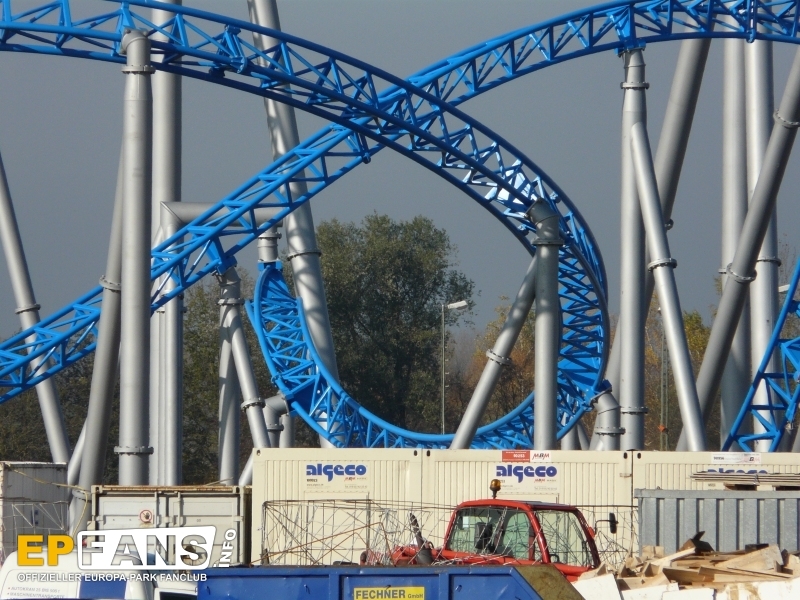

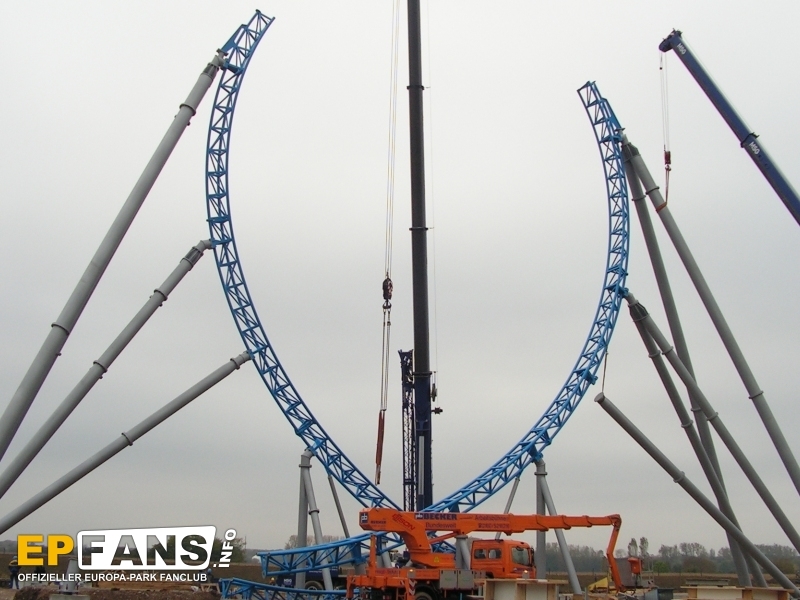

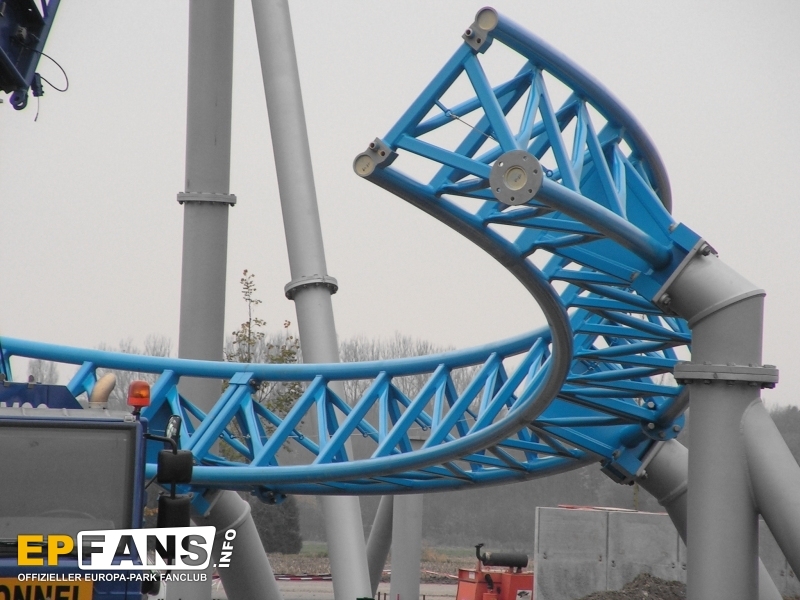

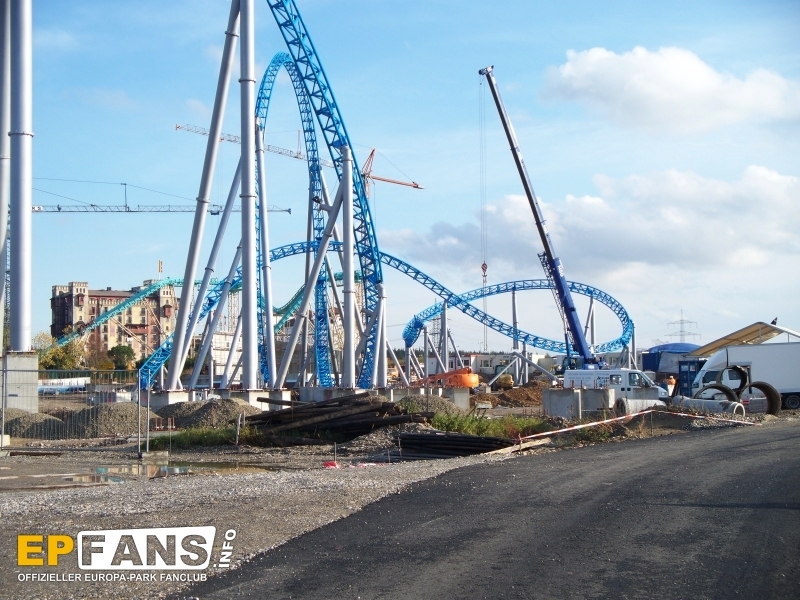

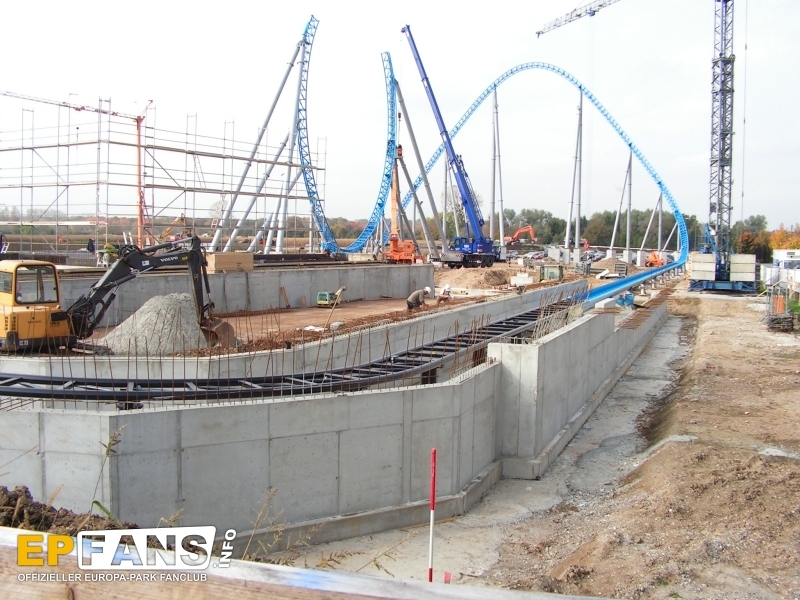

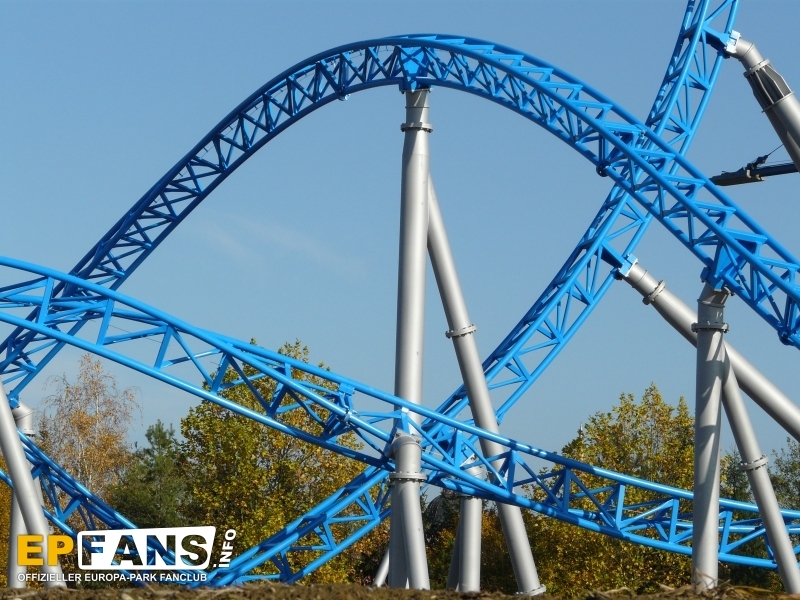

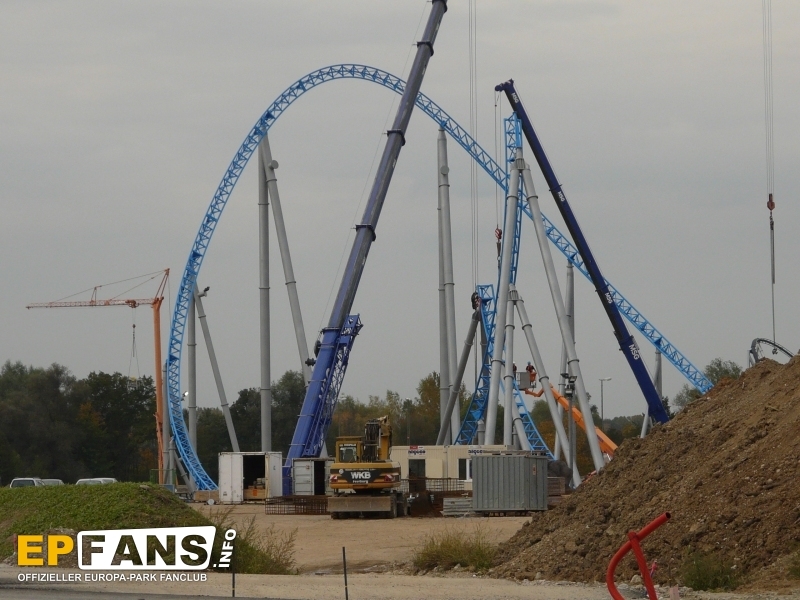

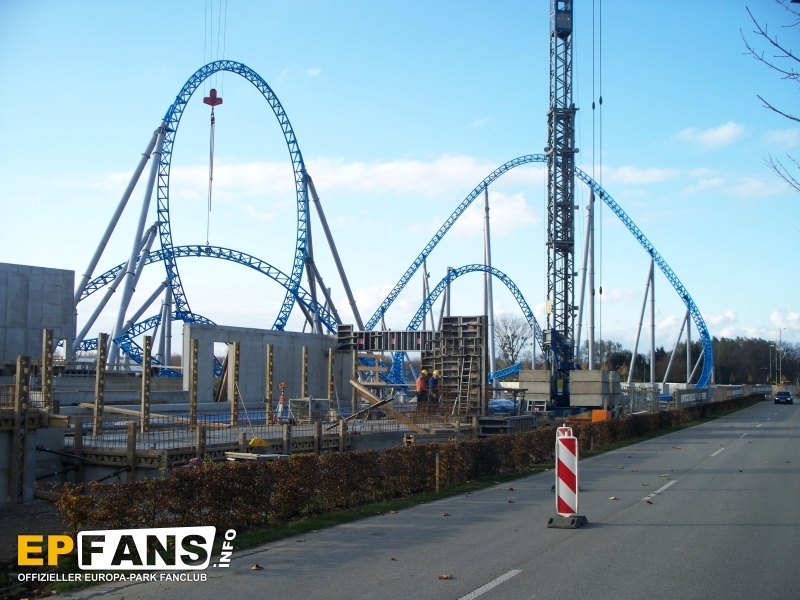

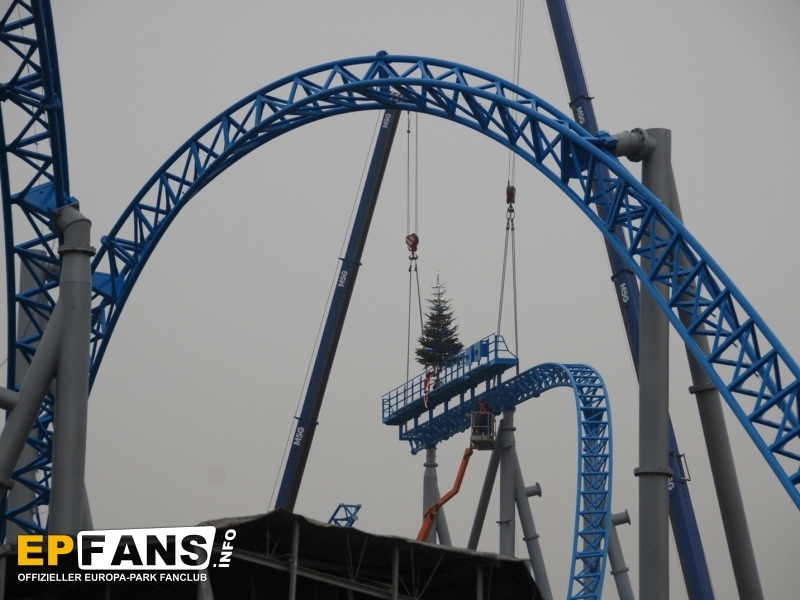

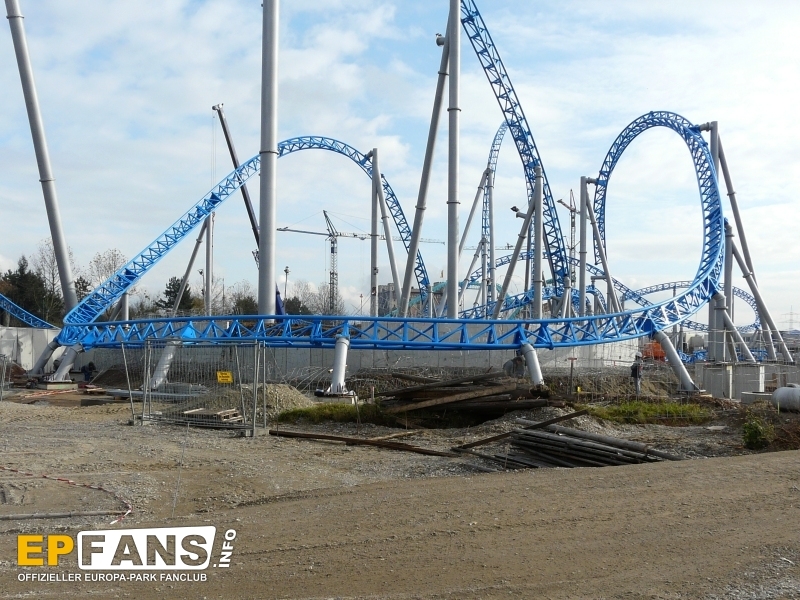

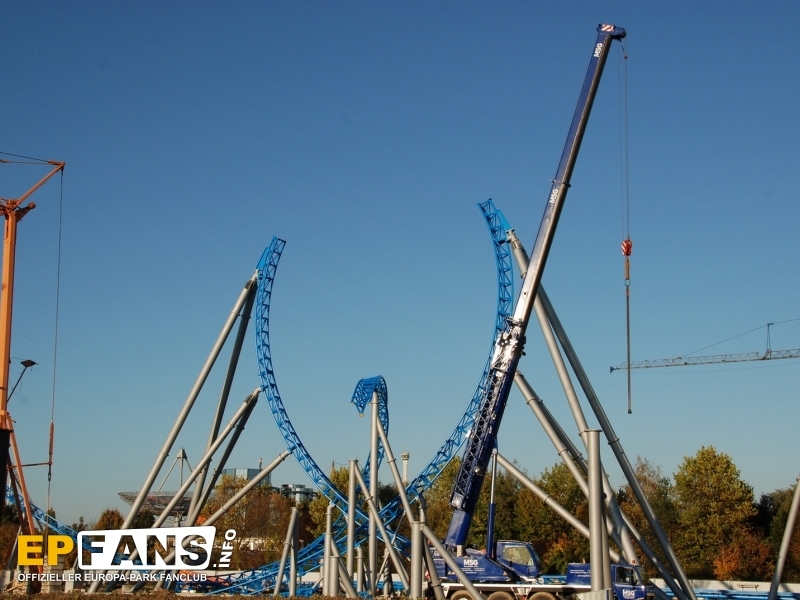

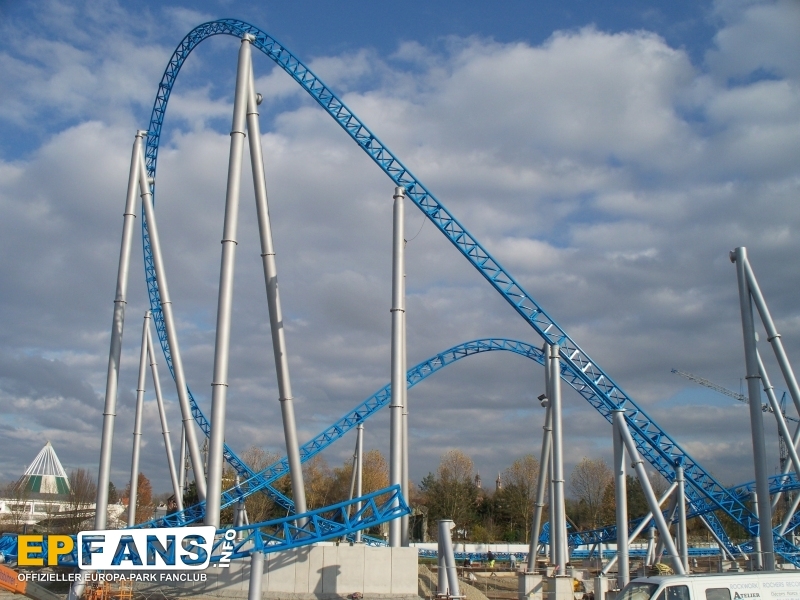

01.10.2008: | Die Montage der ersten Steilkurve wurde abgeschlossen. |
|
|

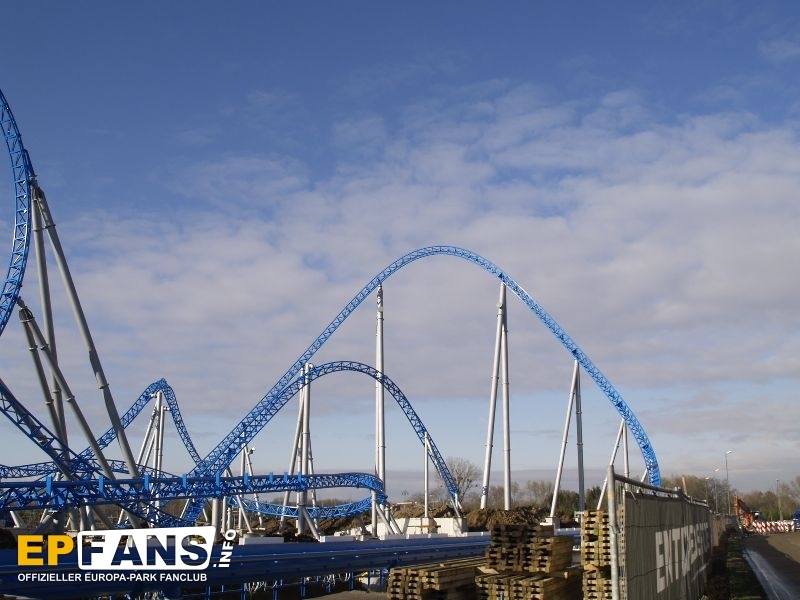

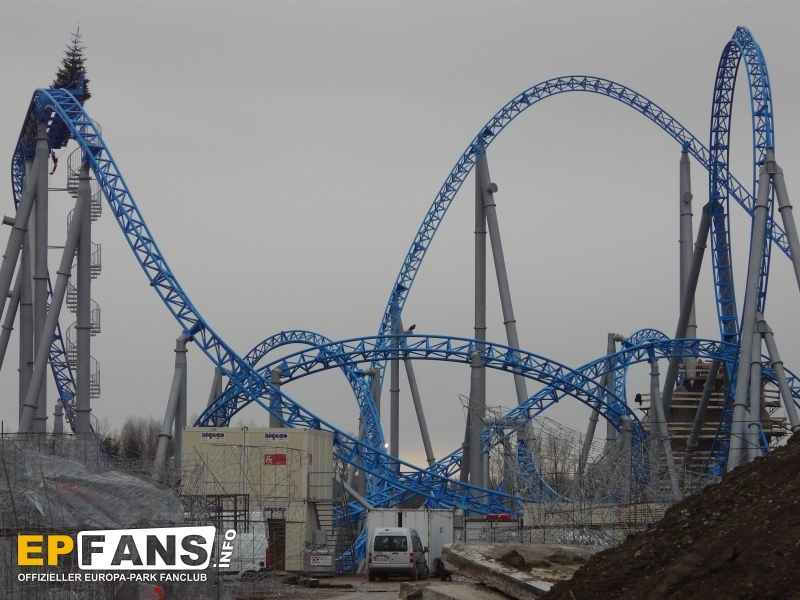

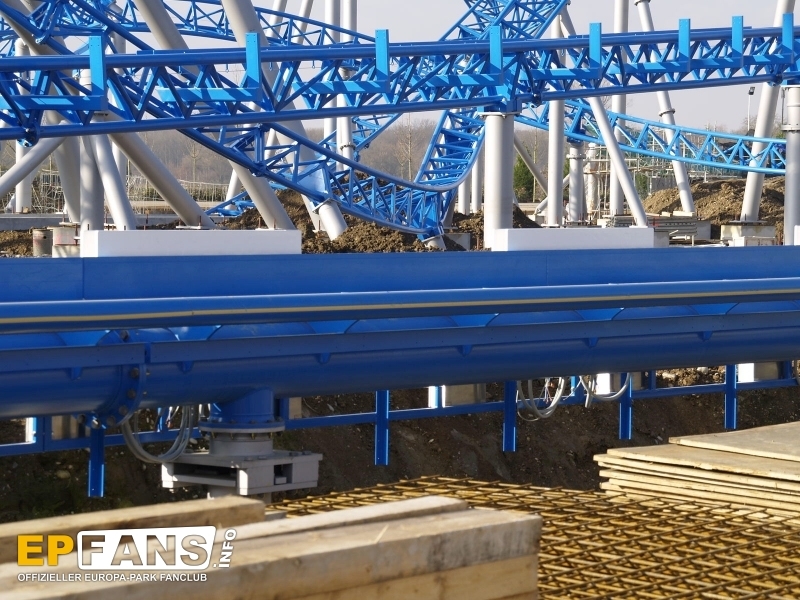

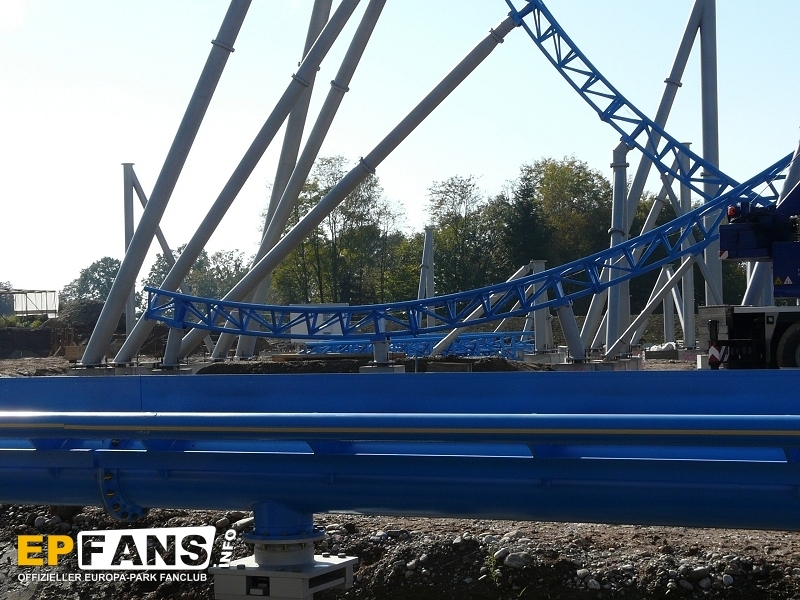

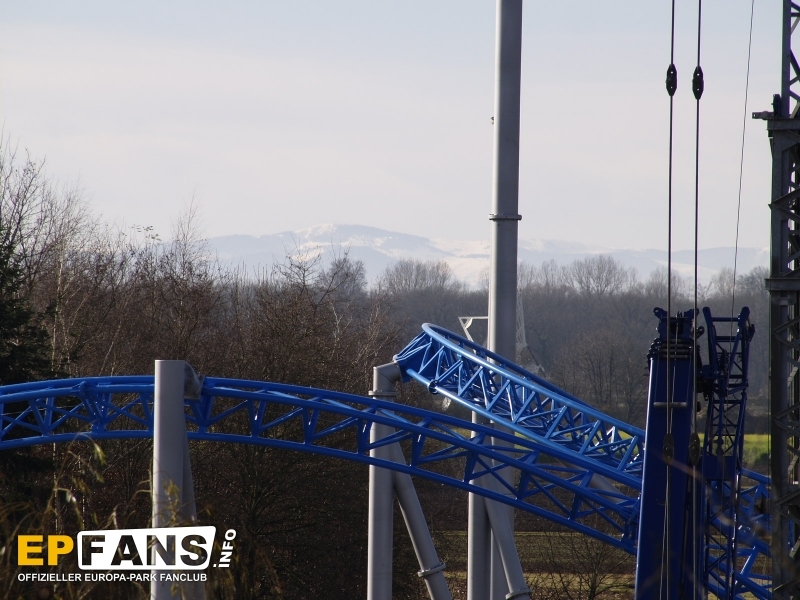

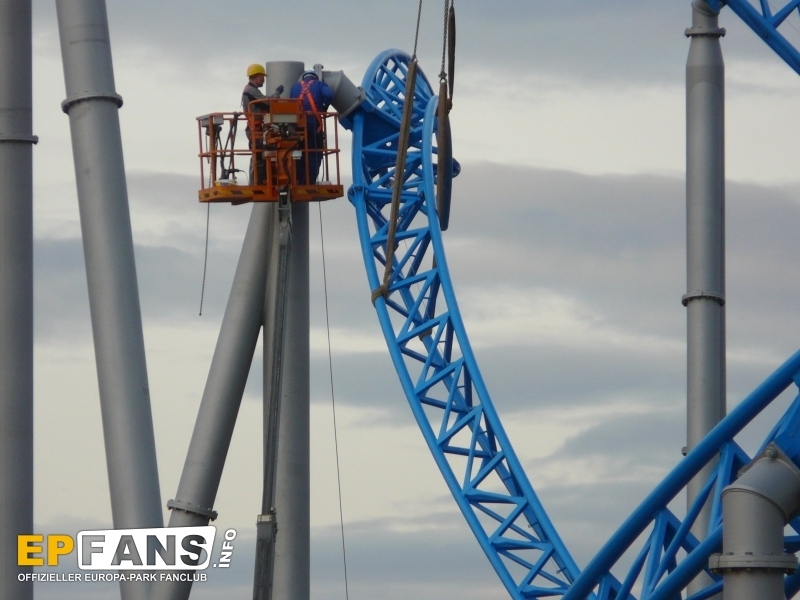

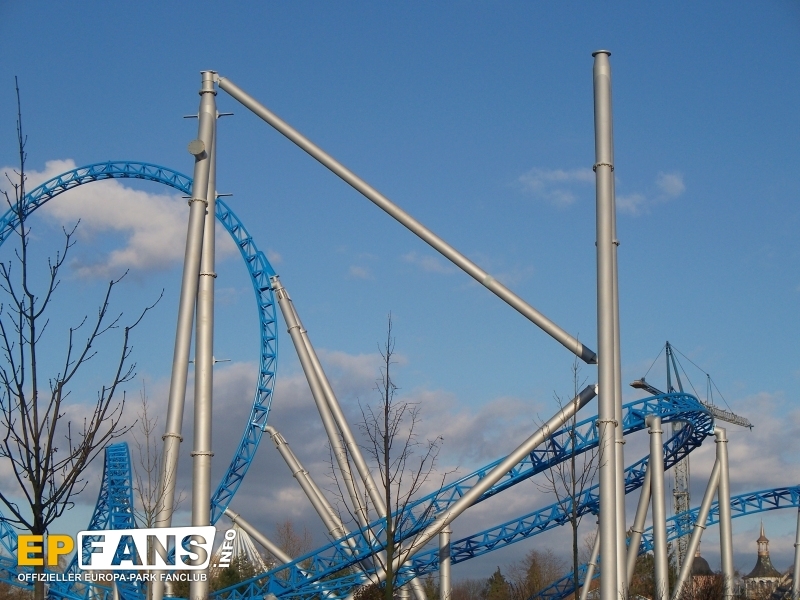

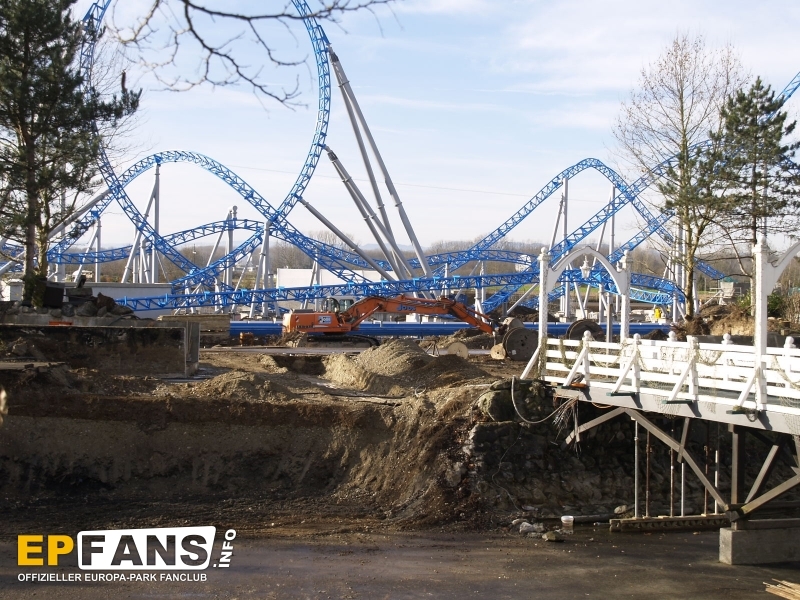

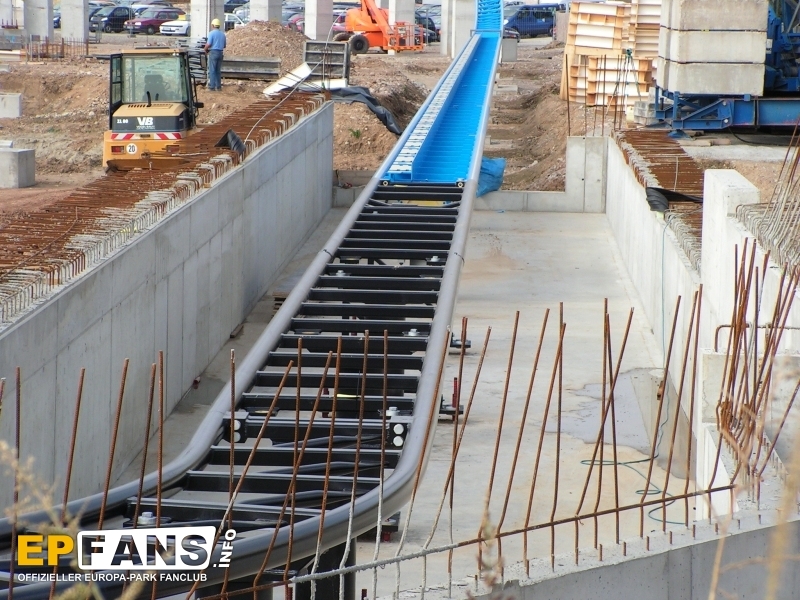

02.10.2008: | Es wurden weitere Schienensegmente nach der Steilkurve angebracht |
|
|

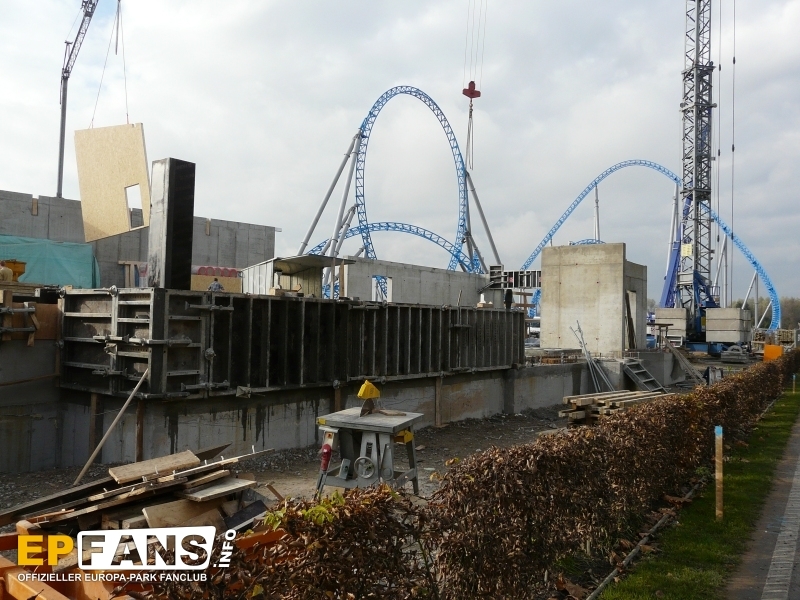

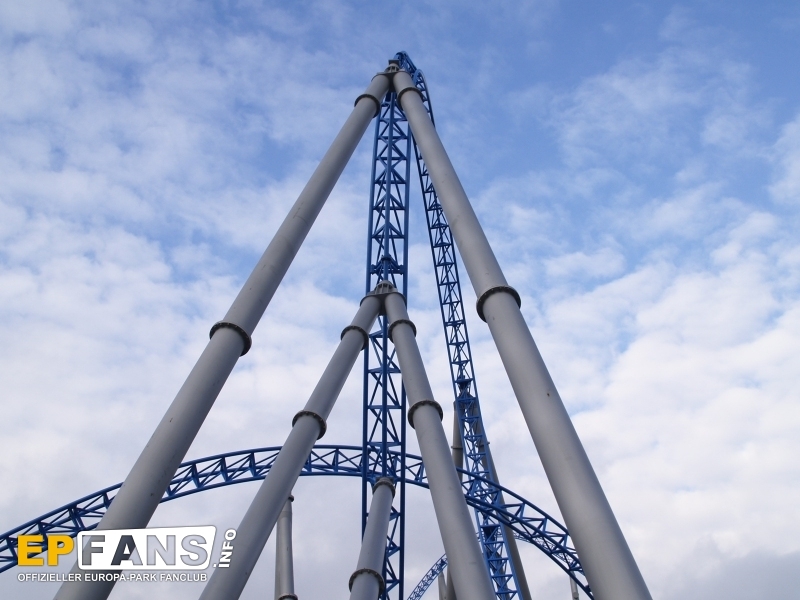

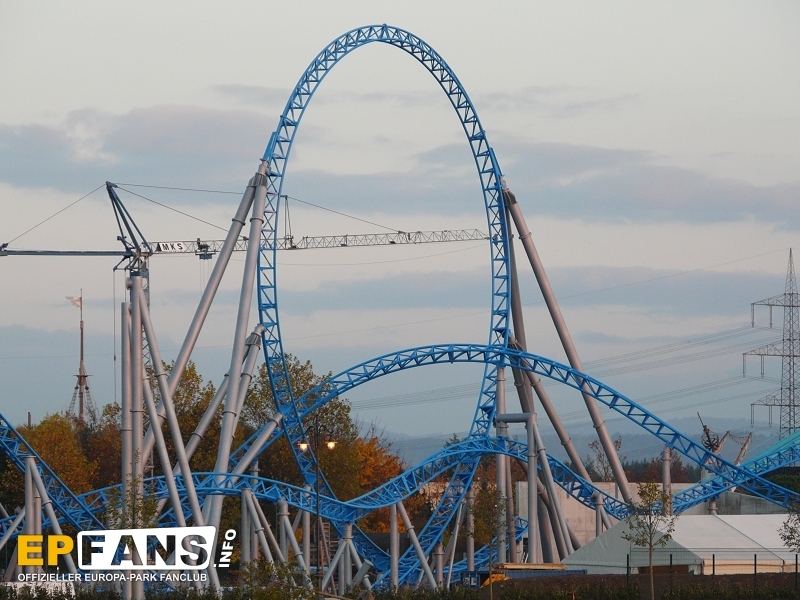

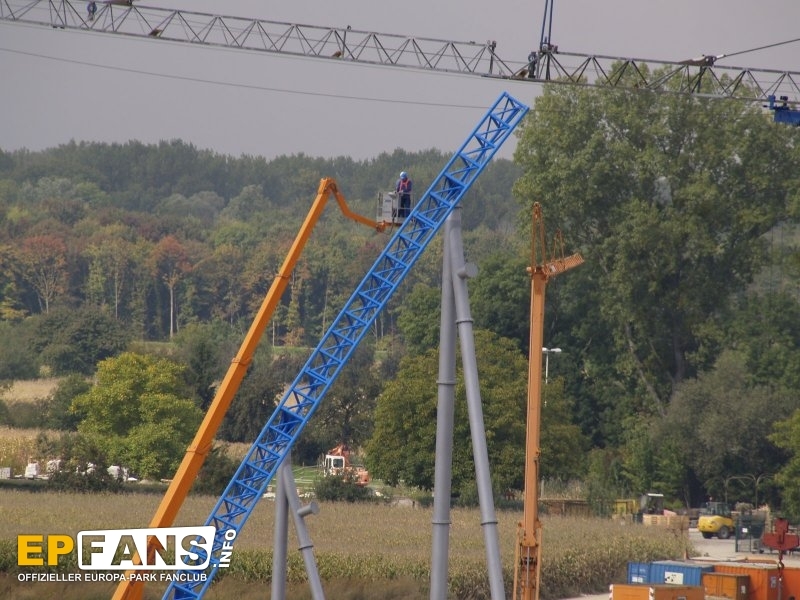

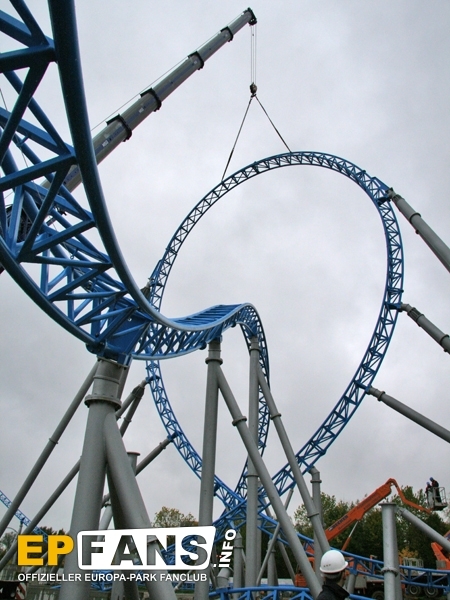

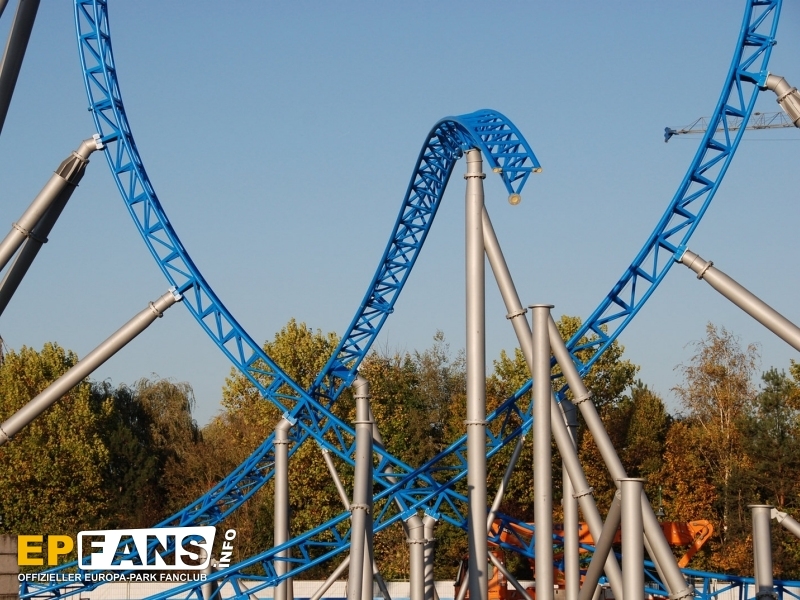

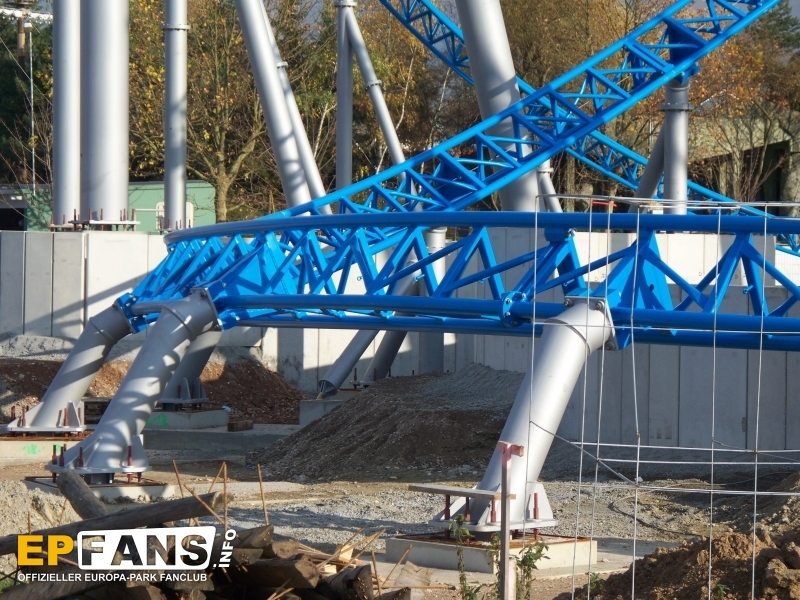

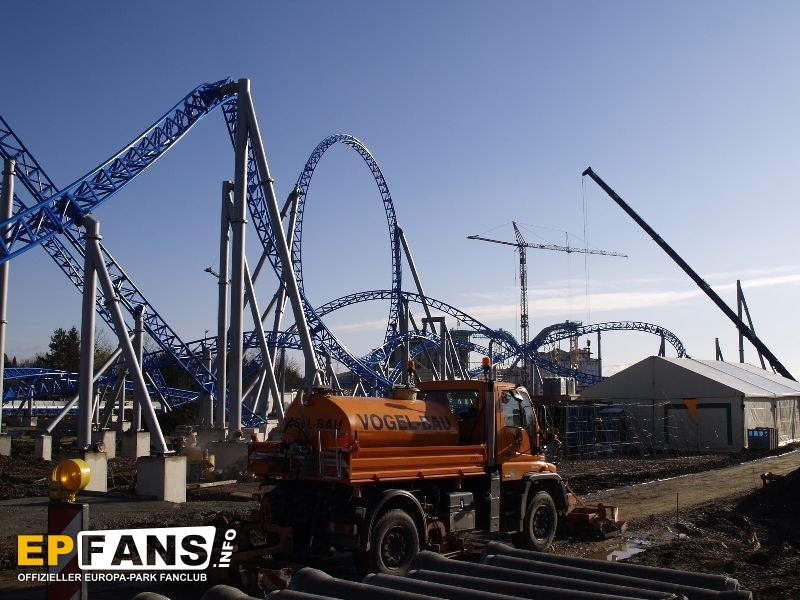

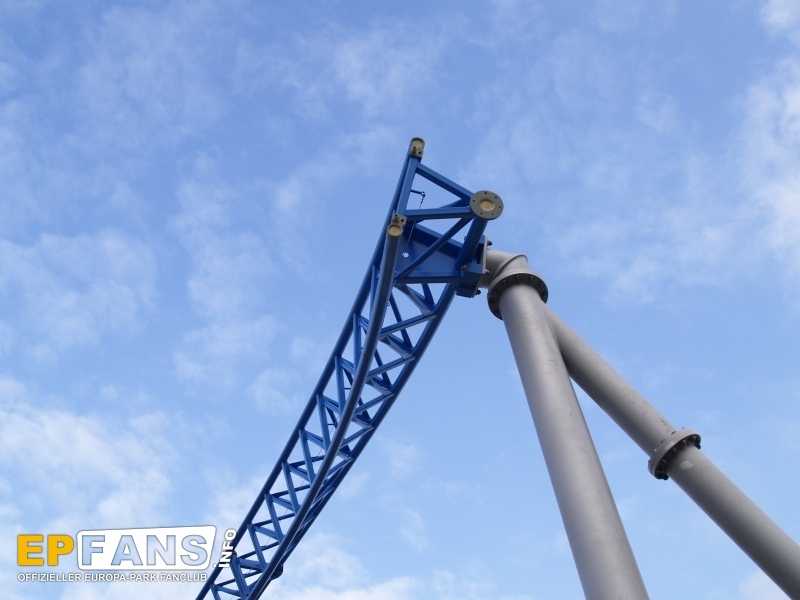

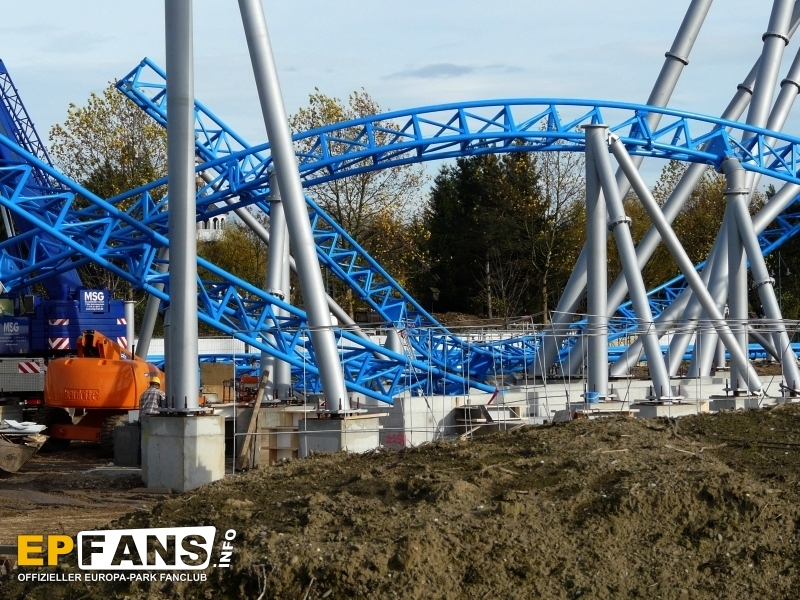

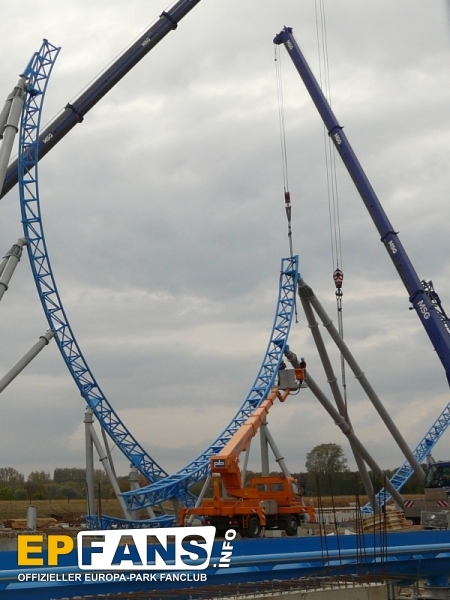

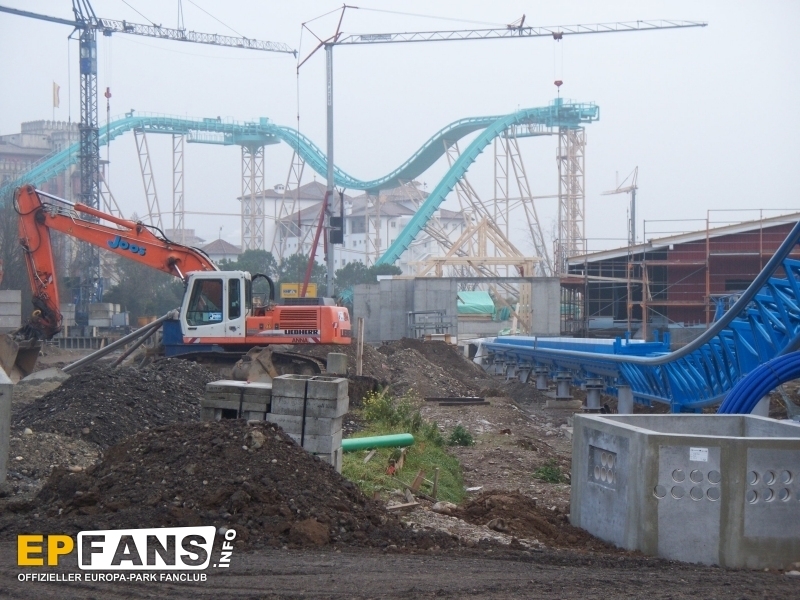

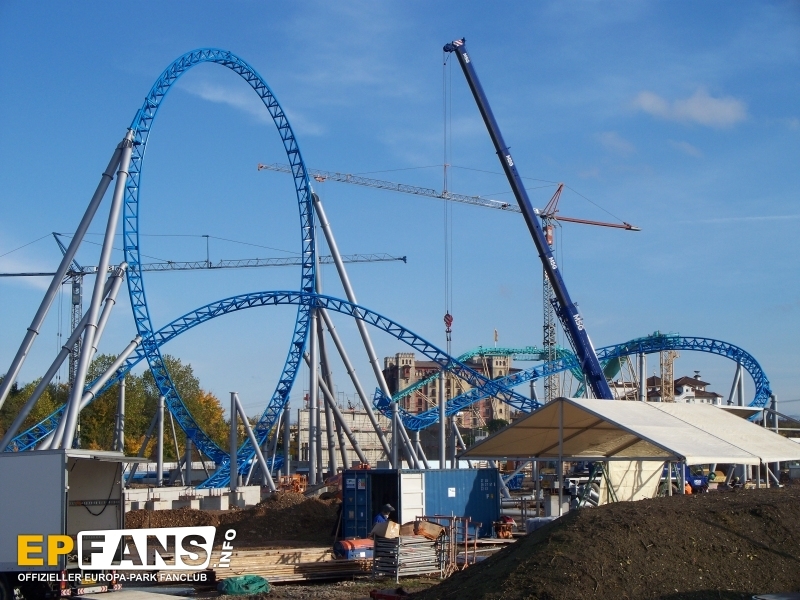

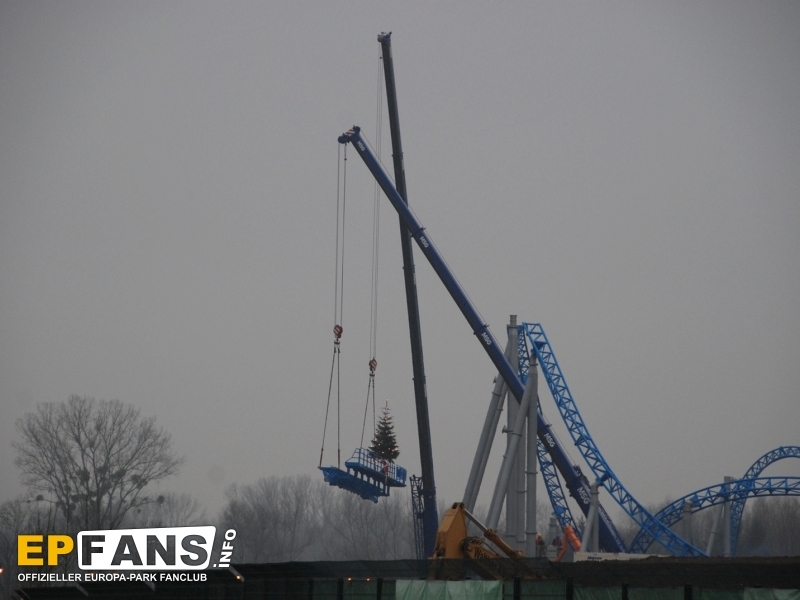

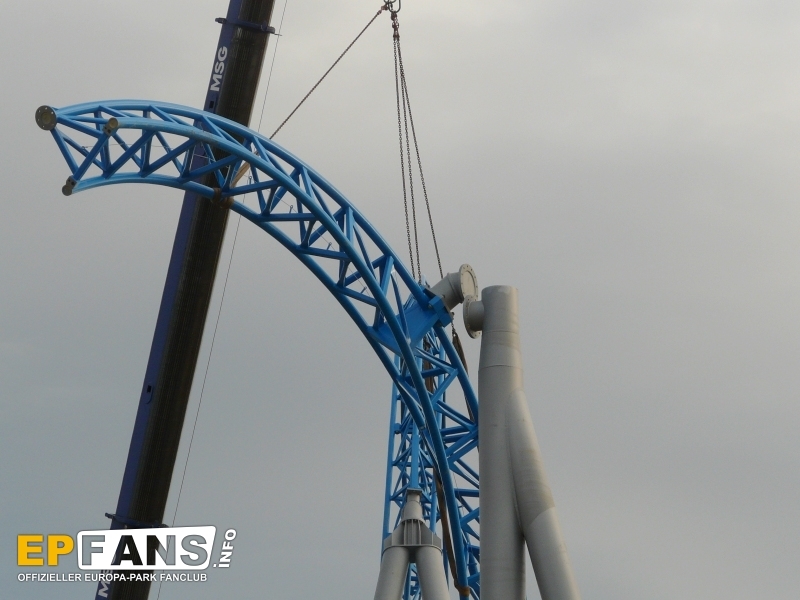

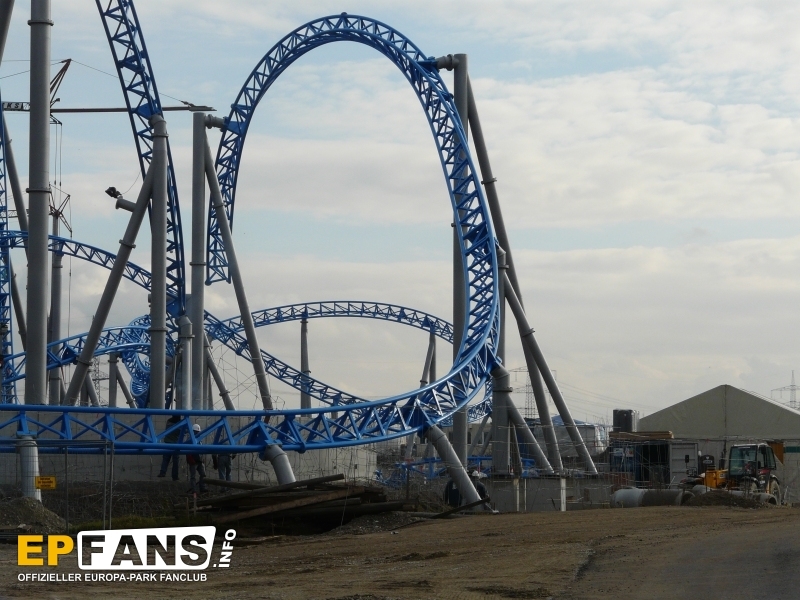

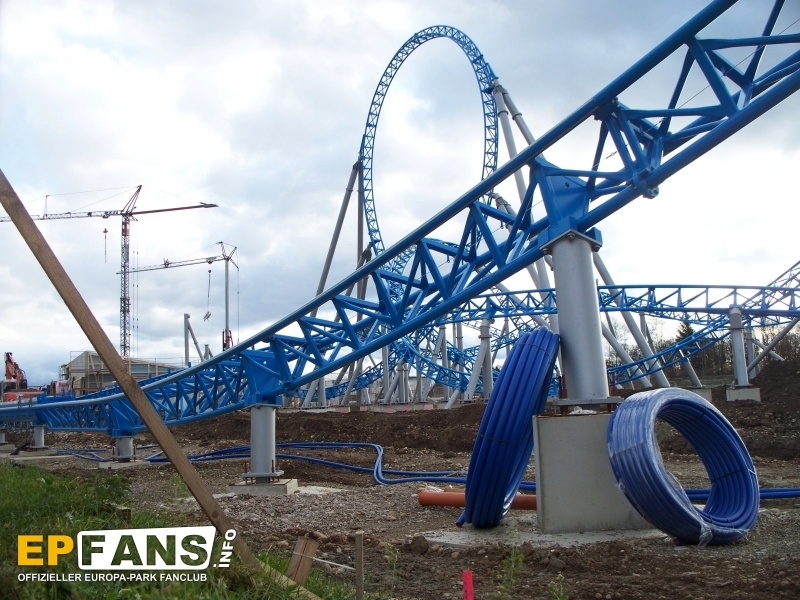

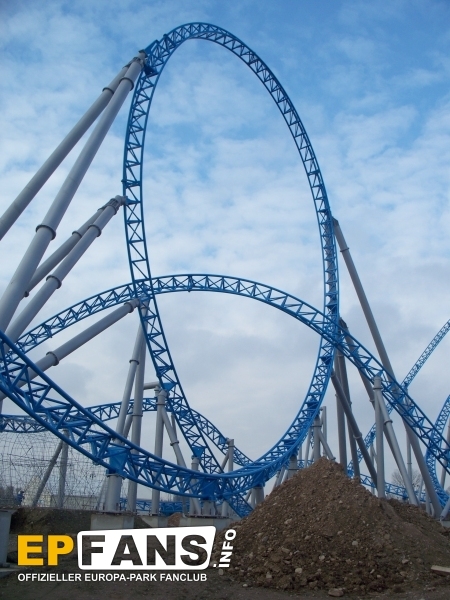

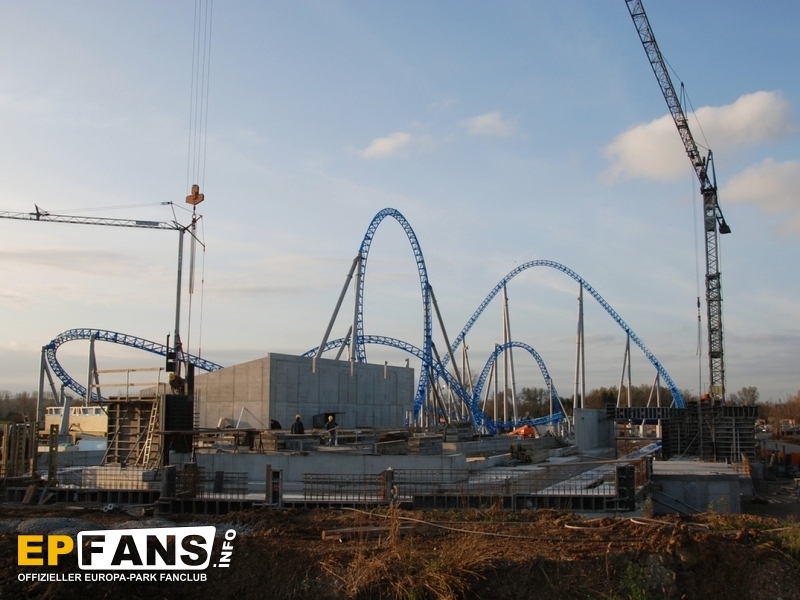

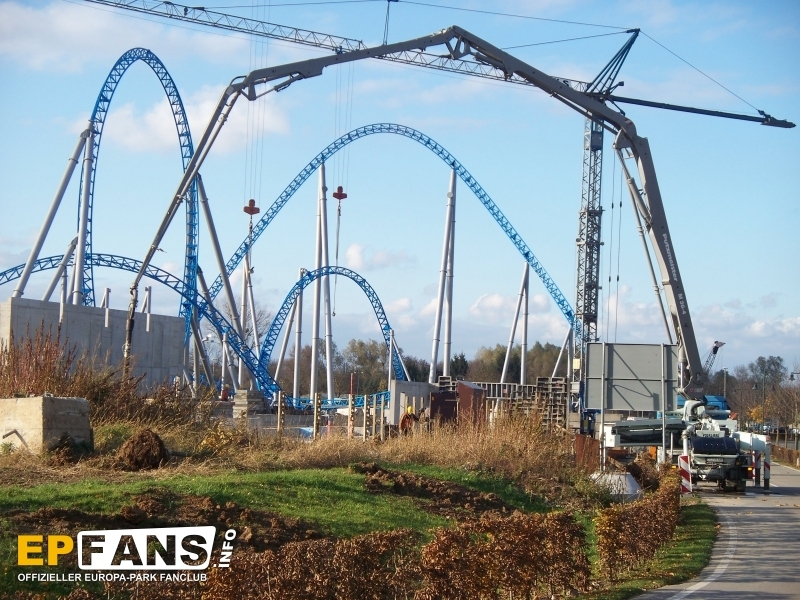

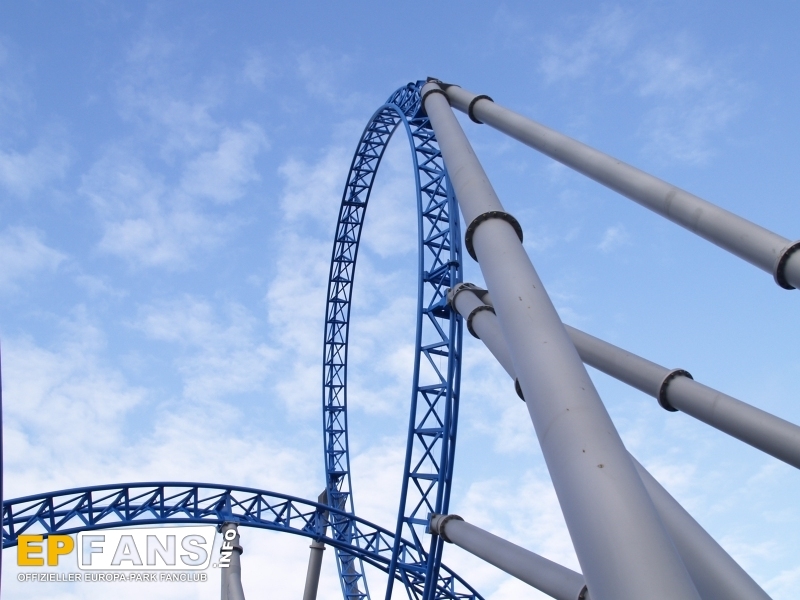

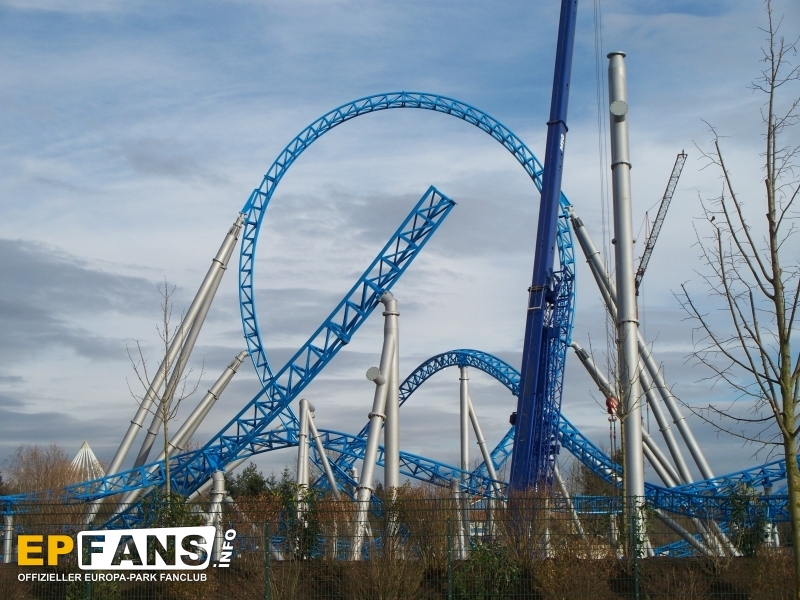

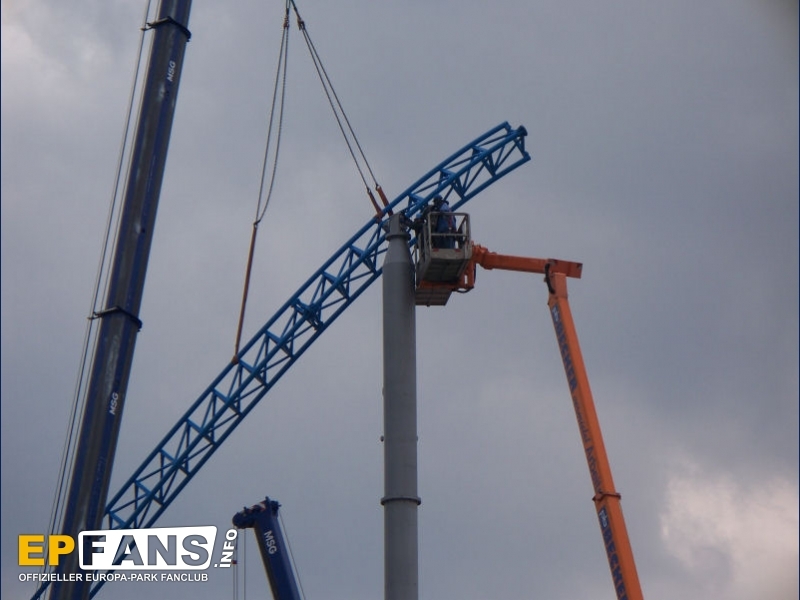

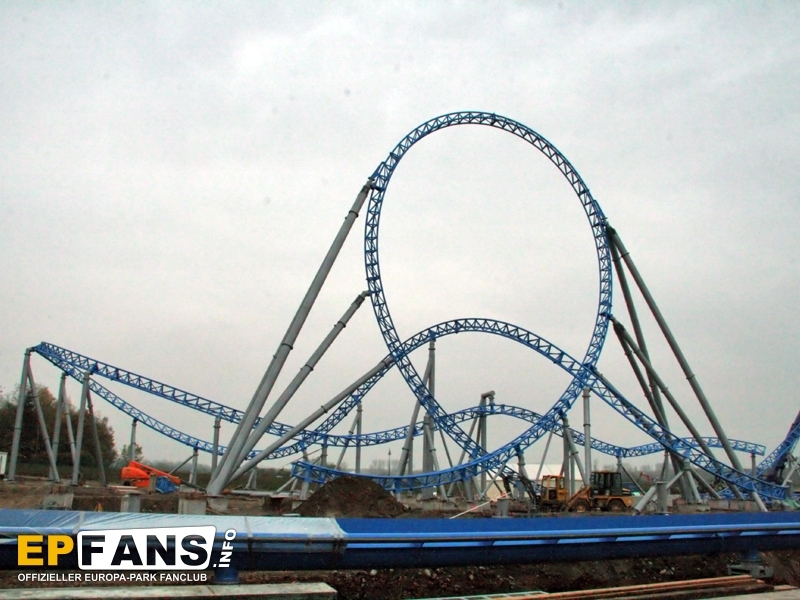

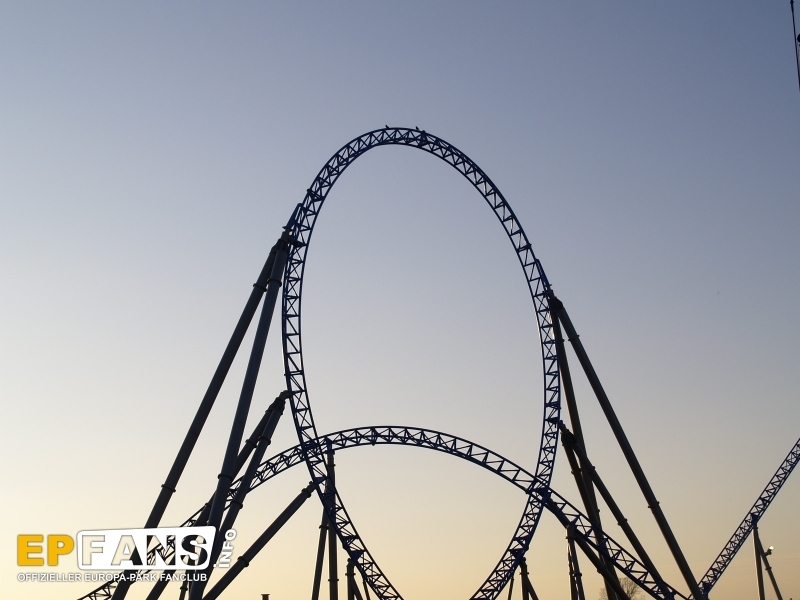

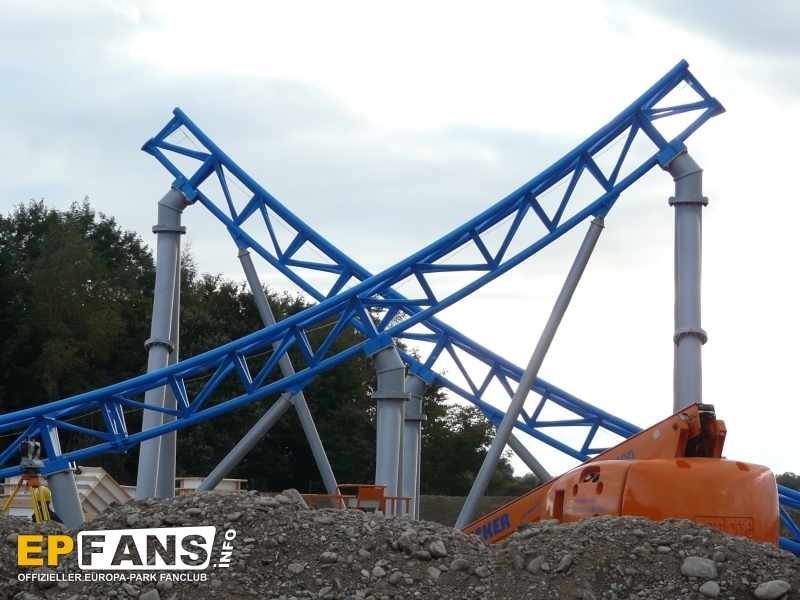

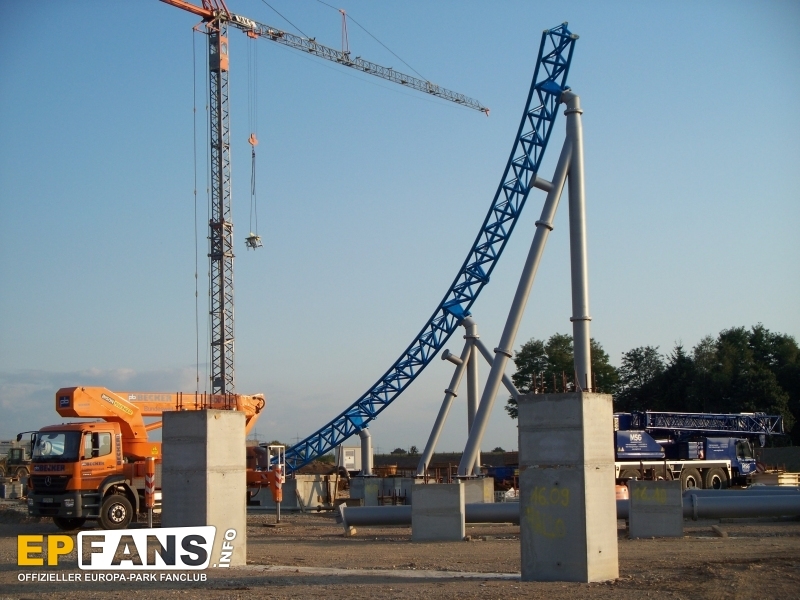

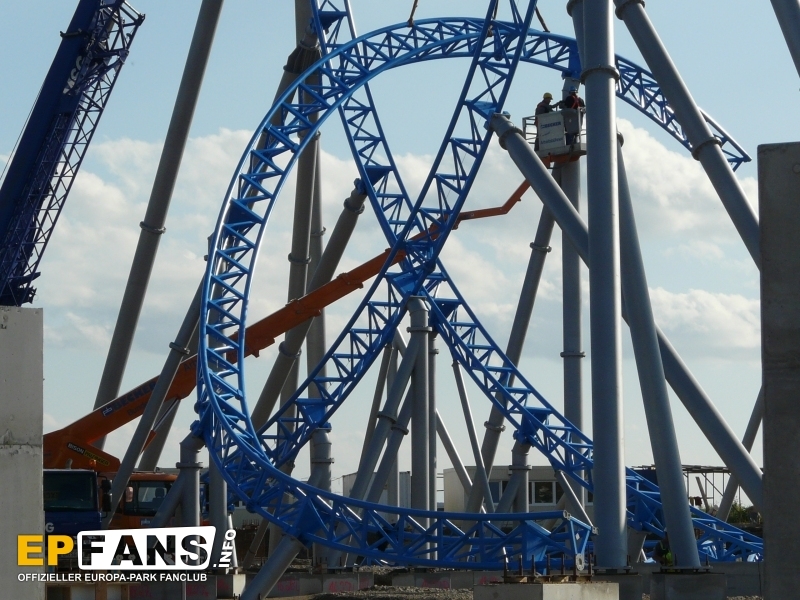

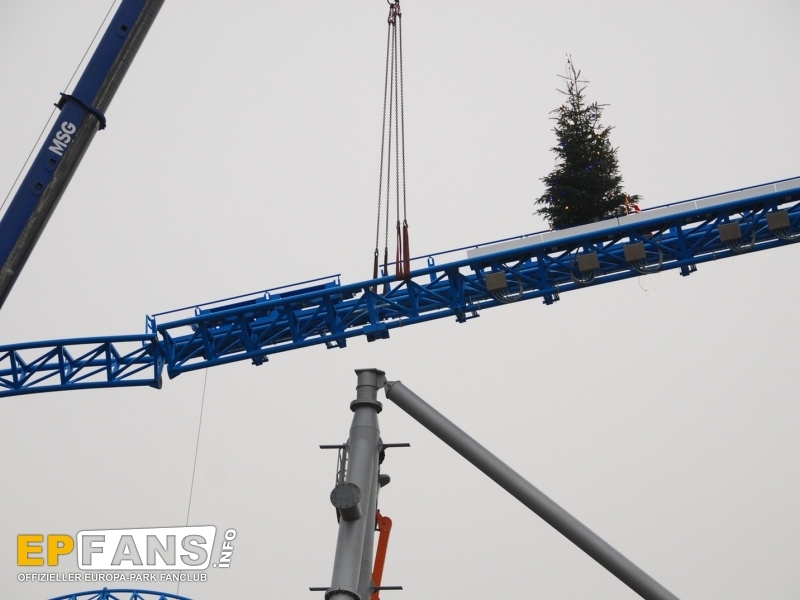

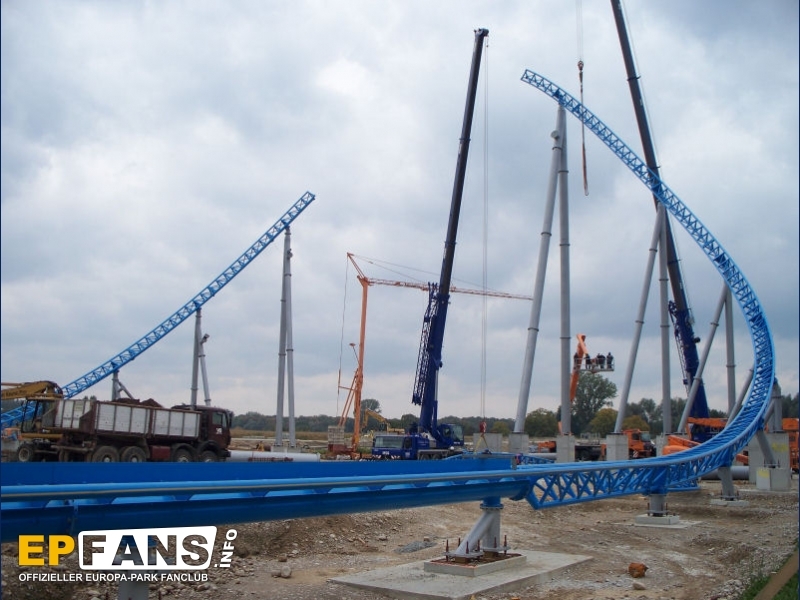

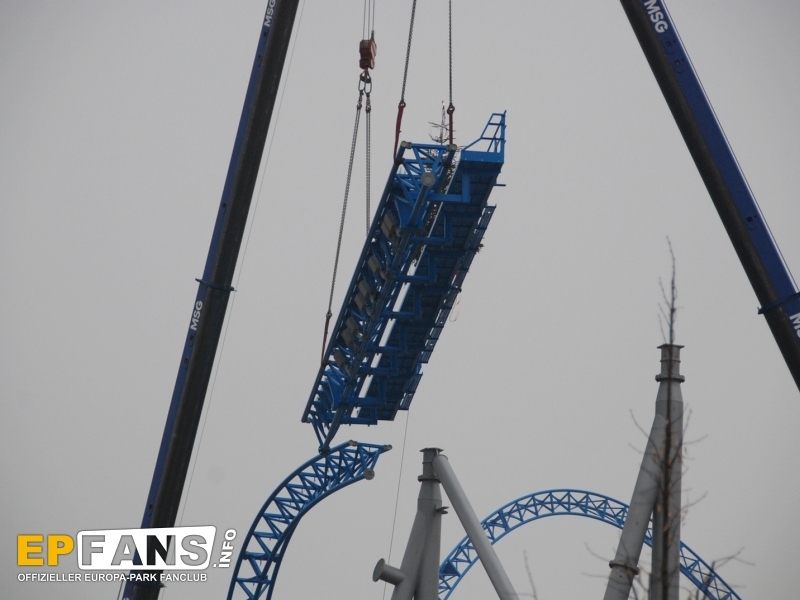

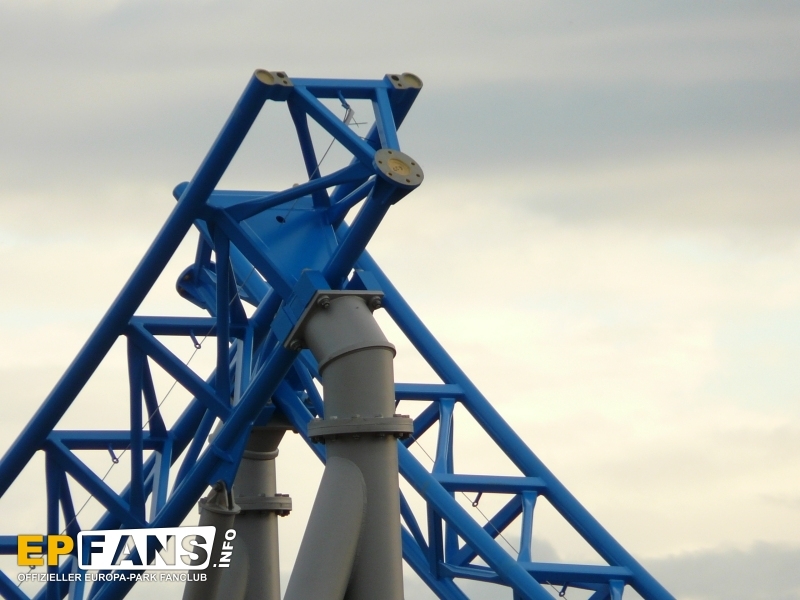

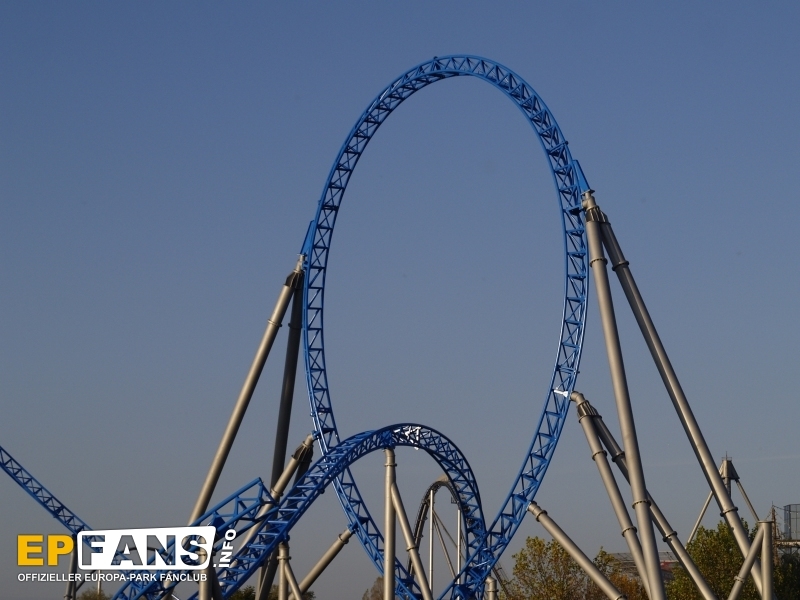

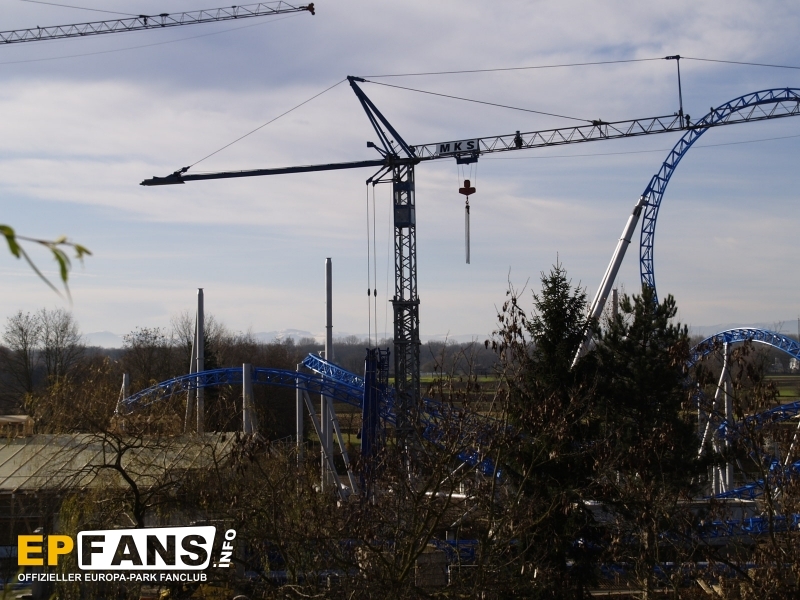

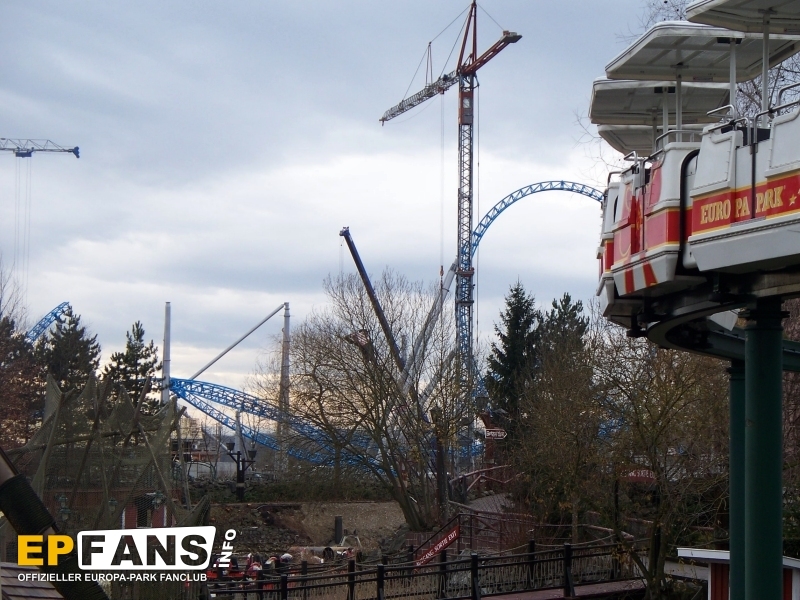

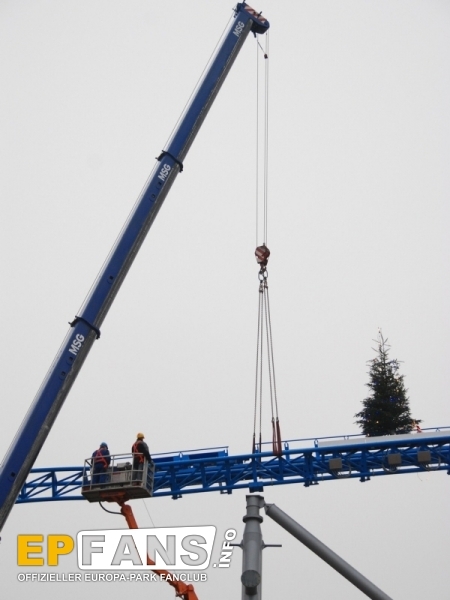

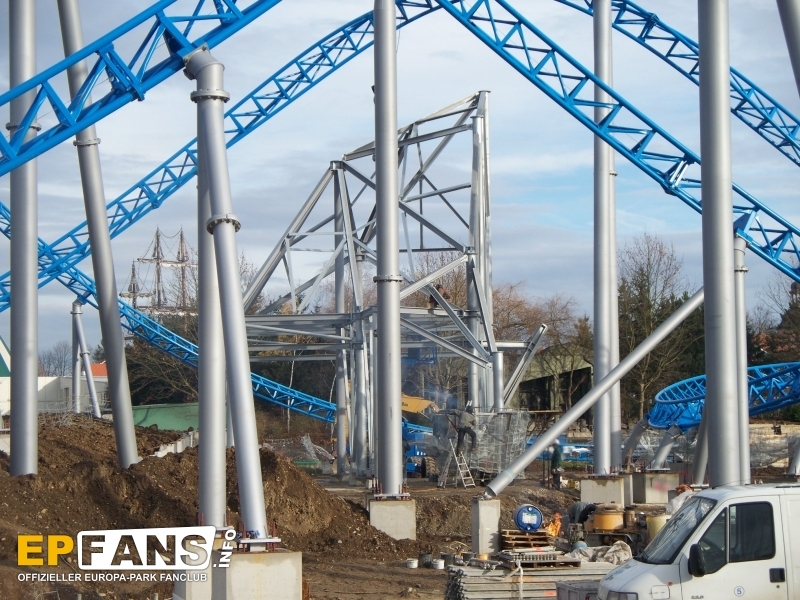

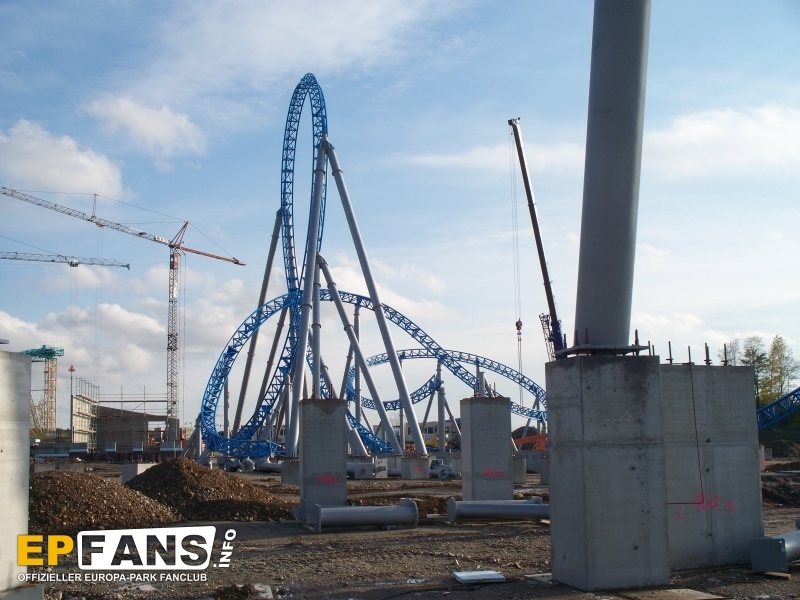

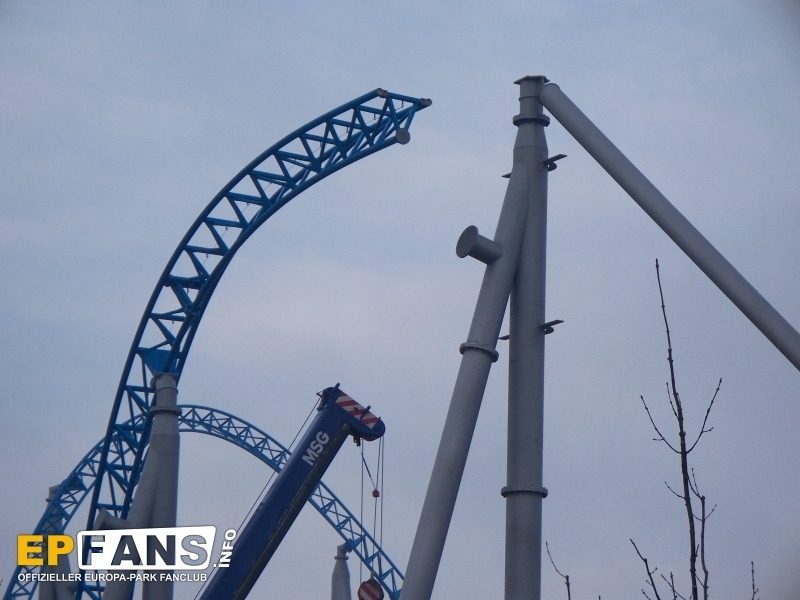

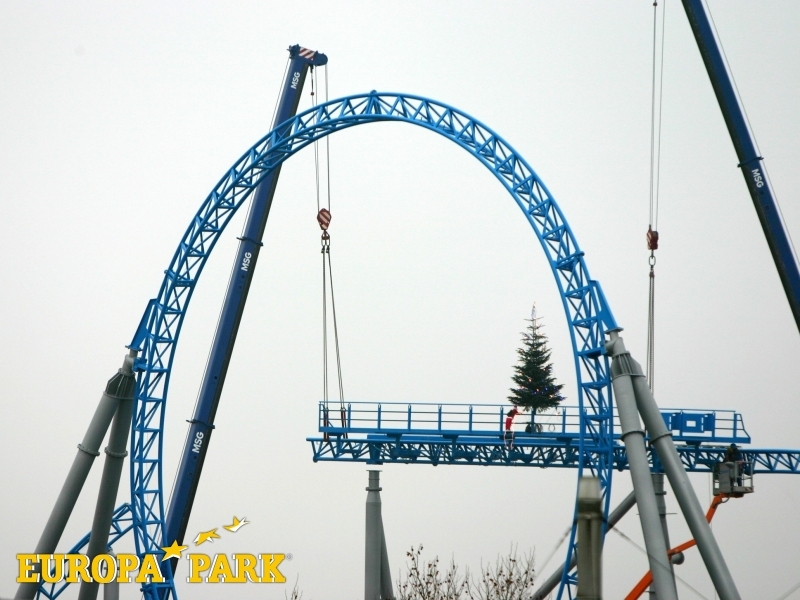

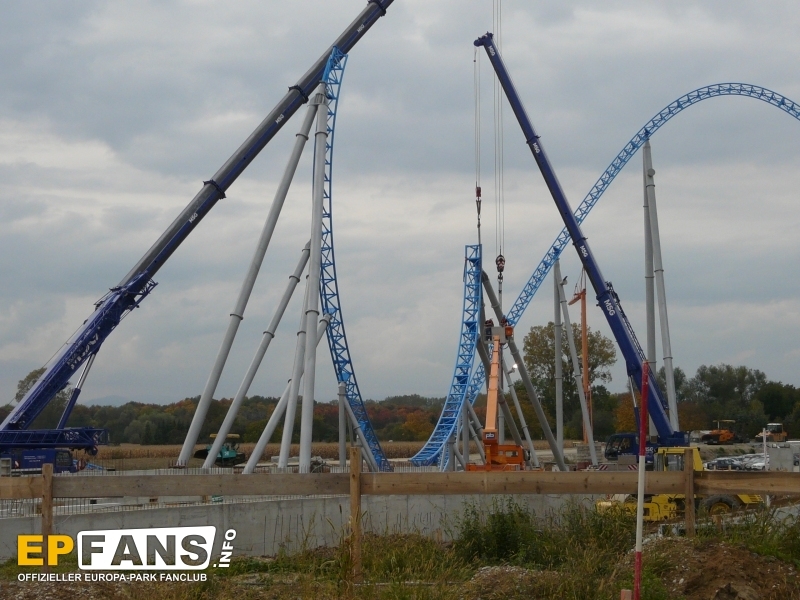

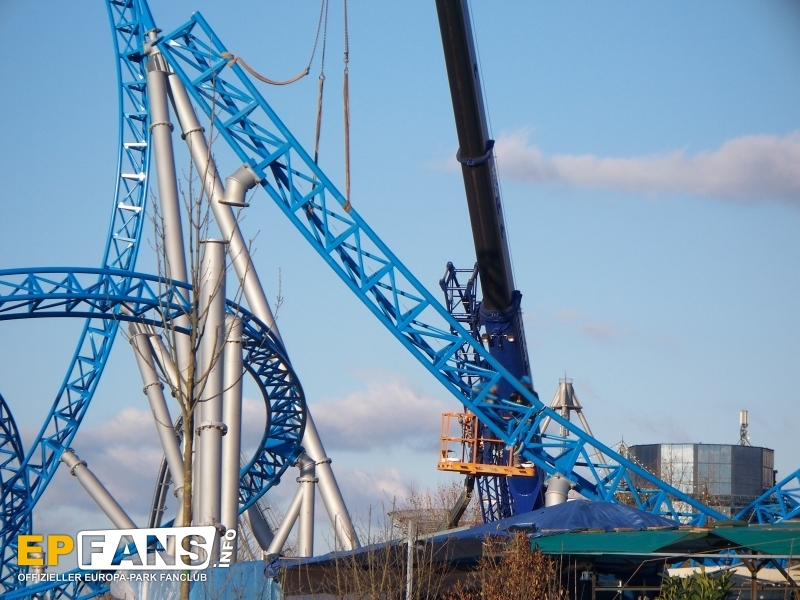

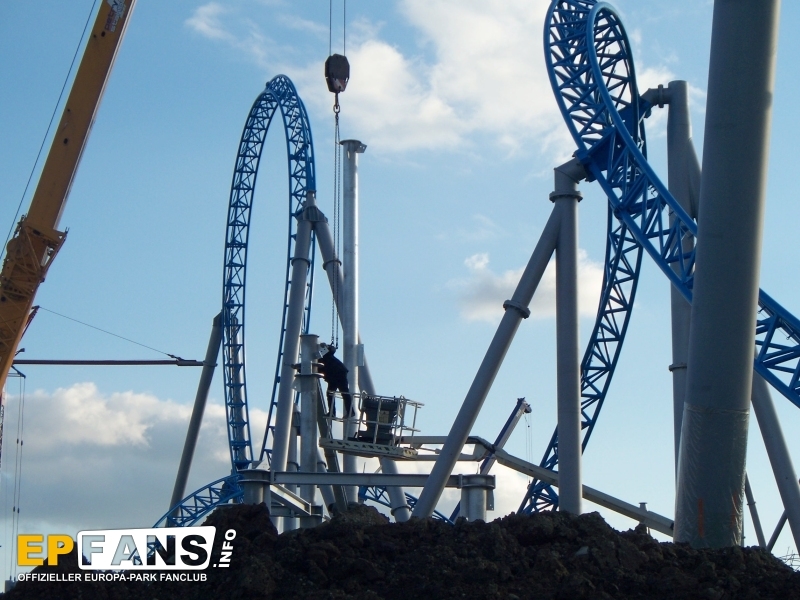

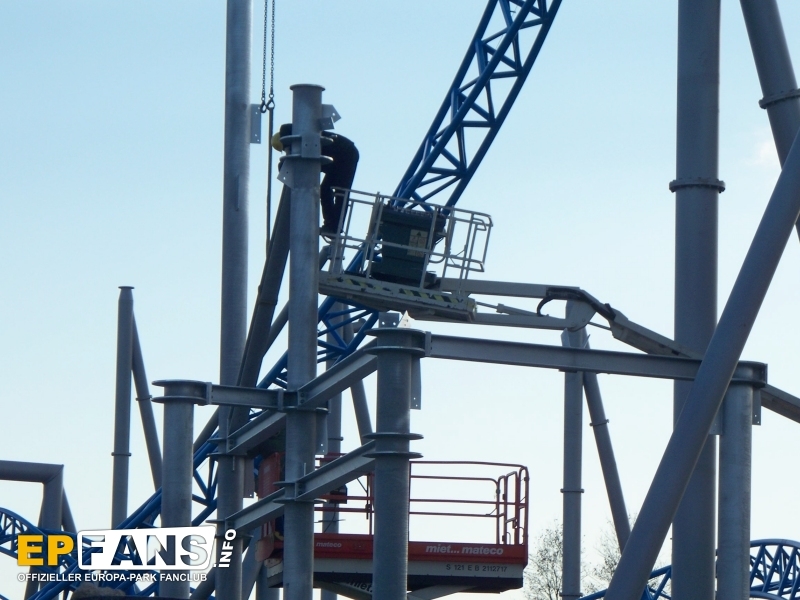

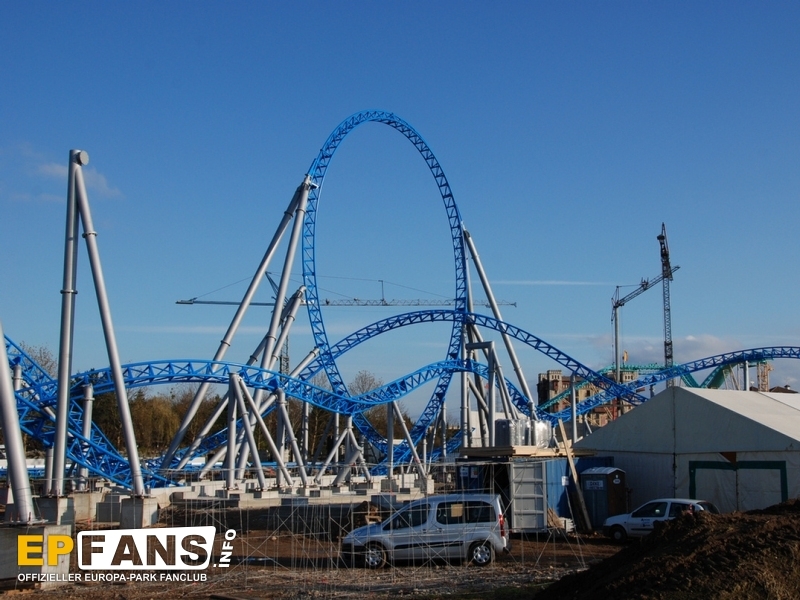

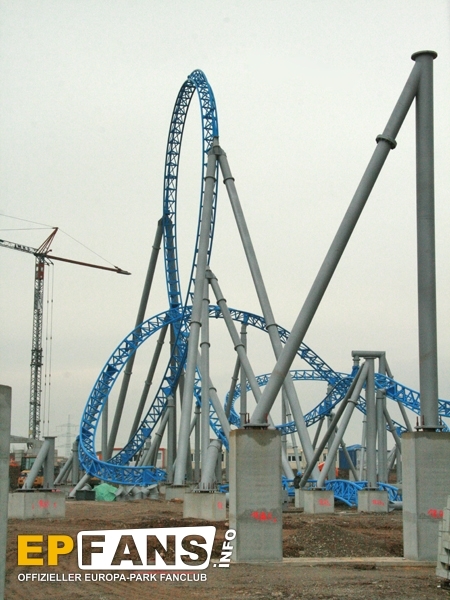

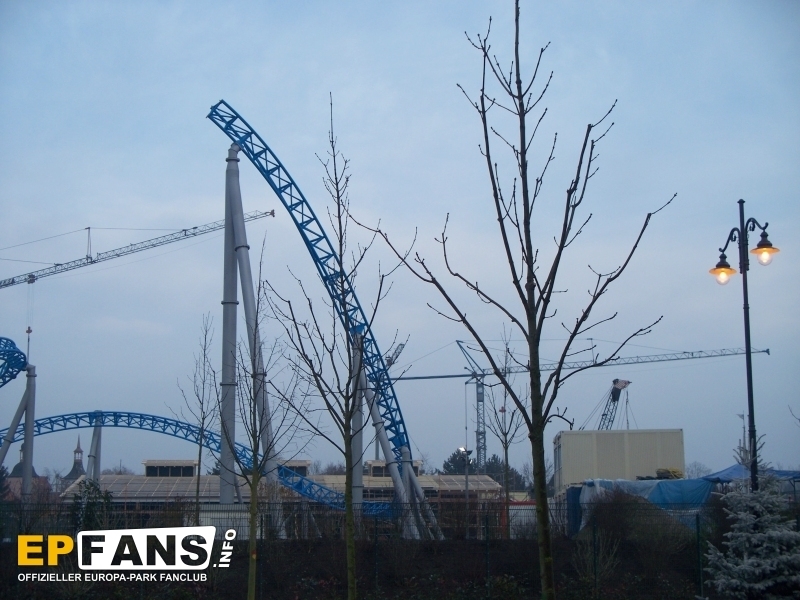

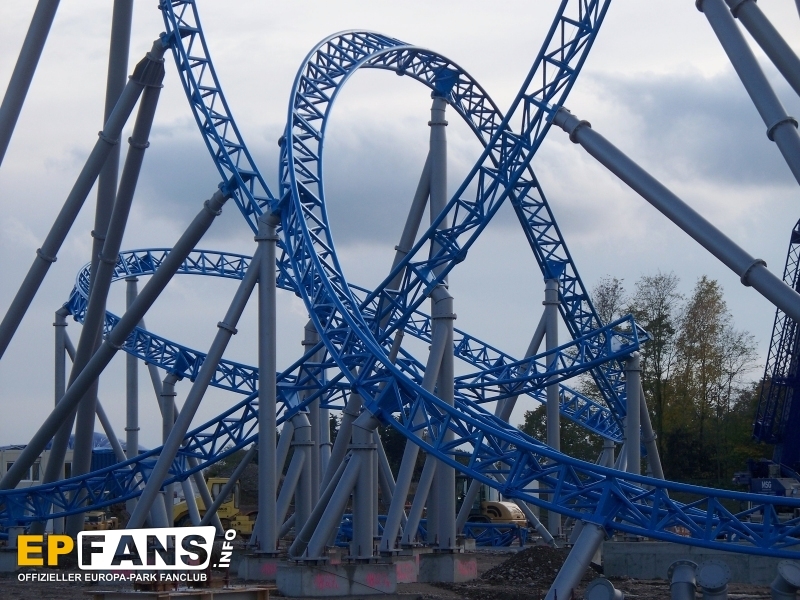

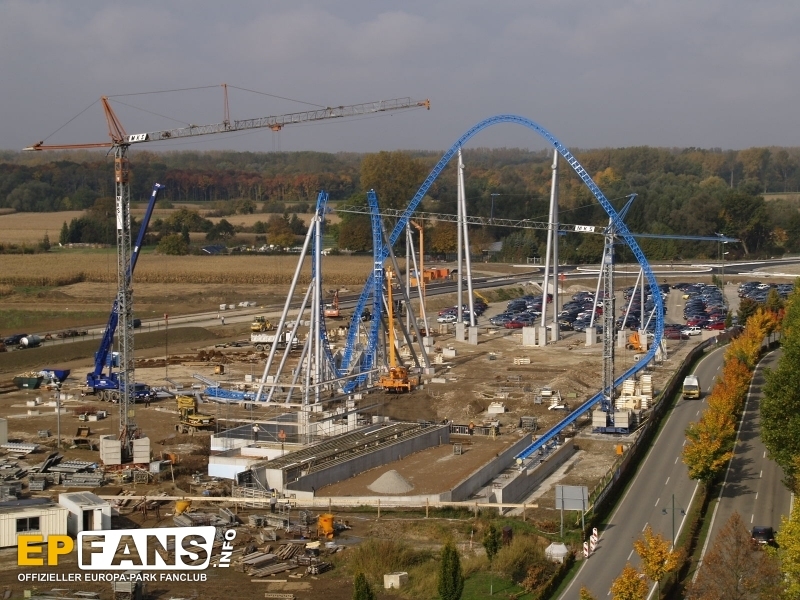

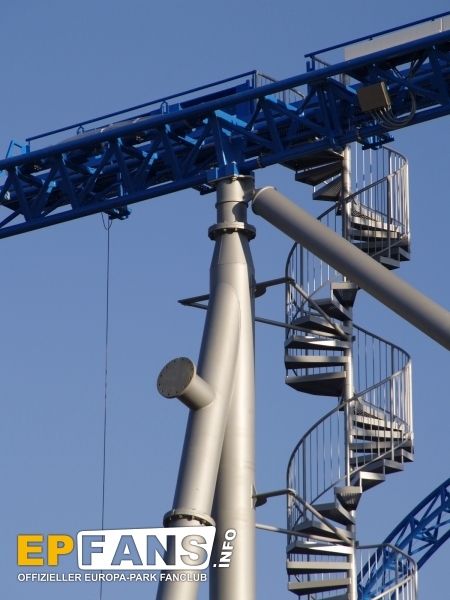

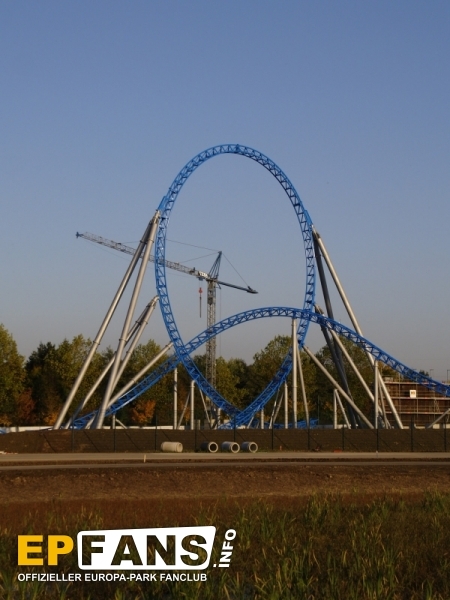

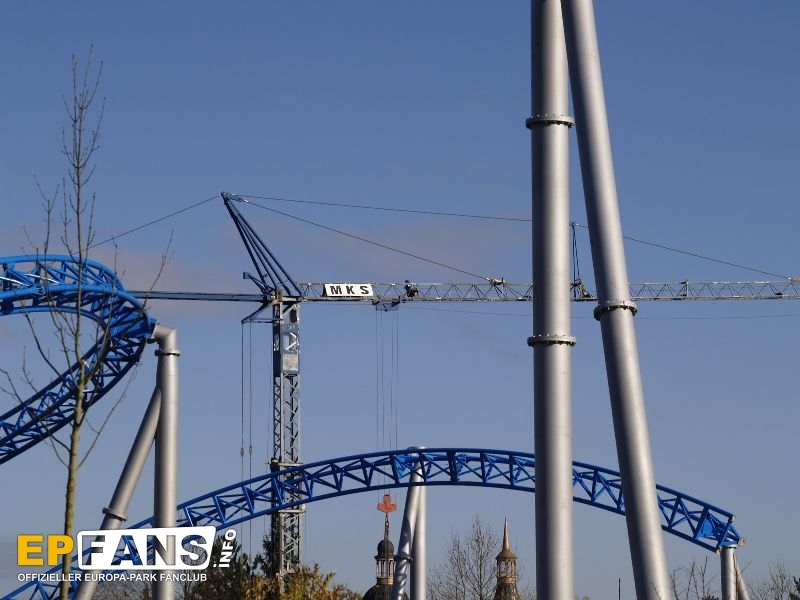

06.10.2008: | Montagebeginn des Loopings |
|
|

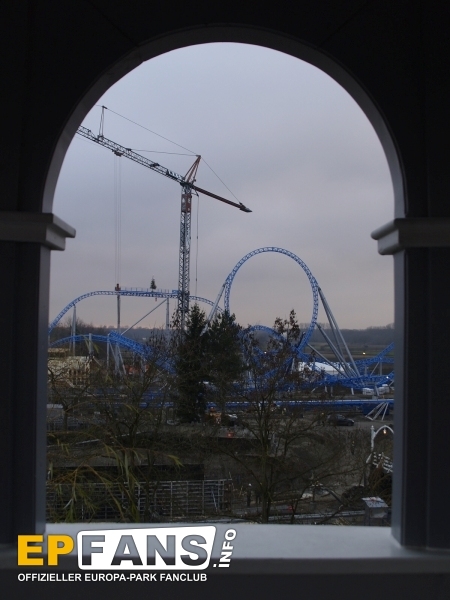

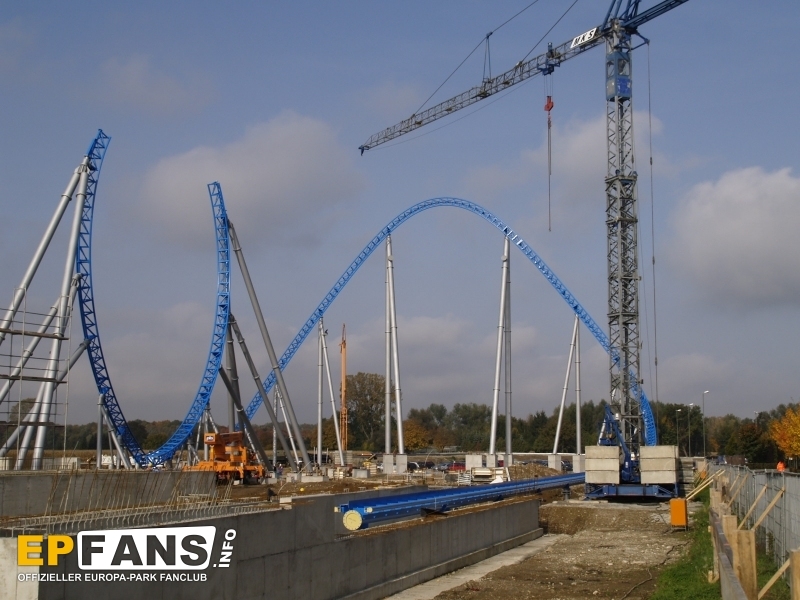

09.10.2008: | Der Looping erstreckt sich weiter in die Höhe |
|
|

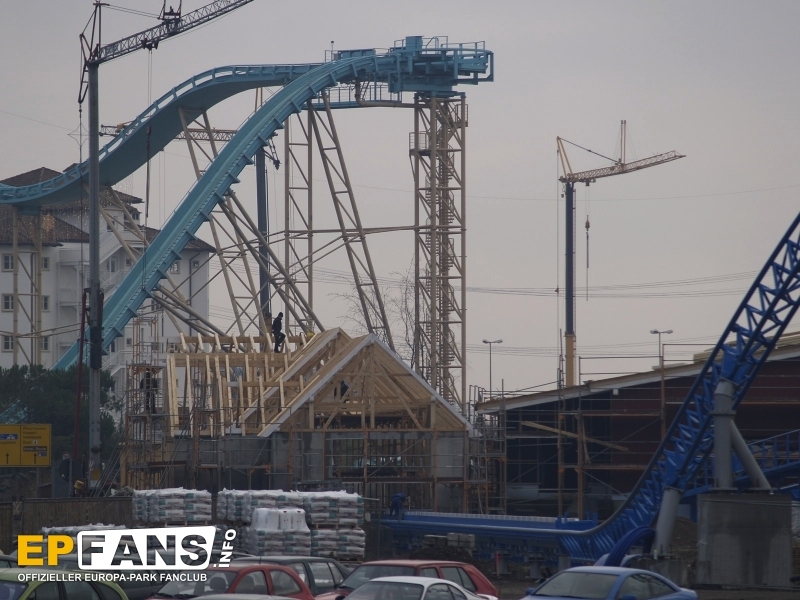

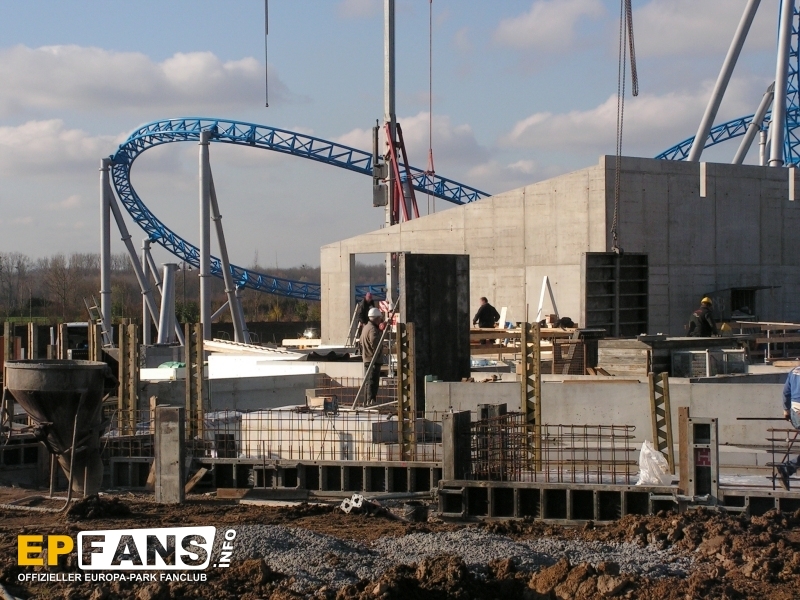

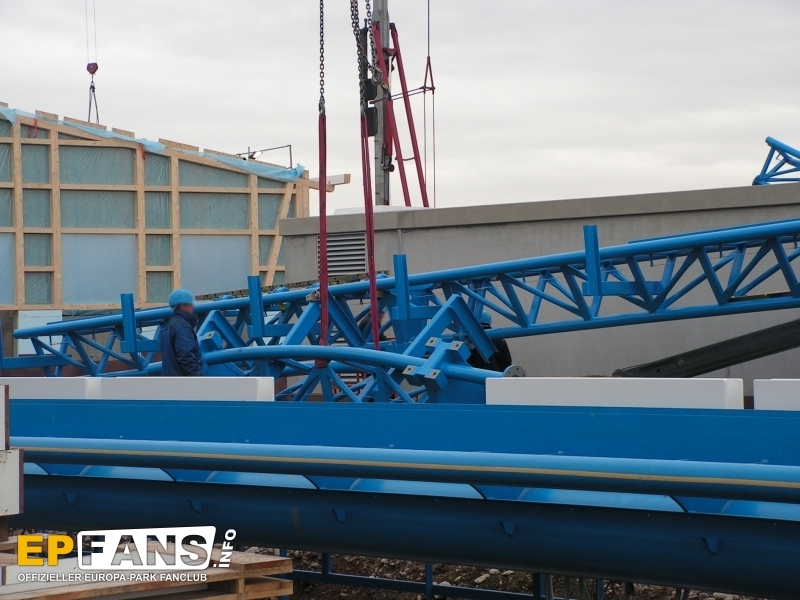

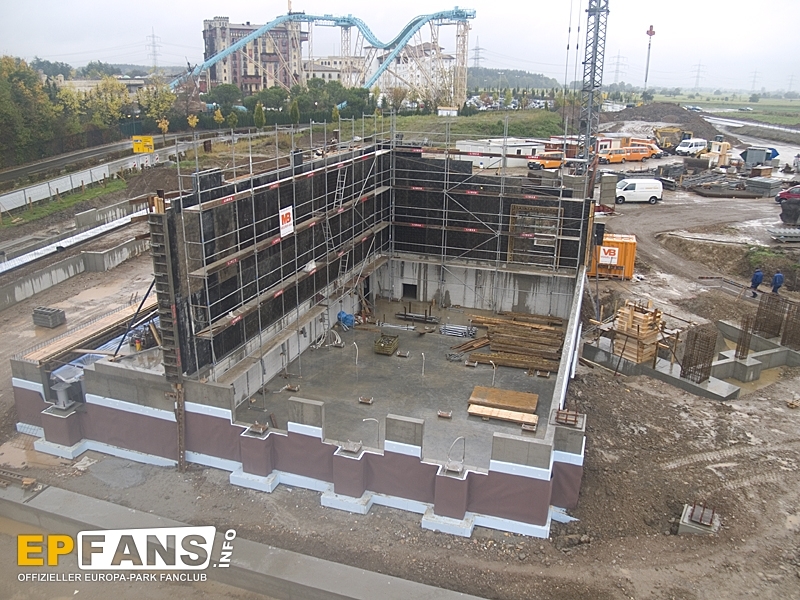

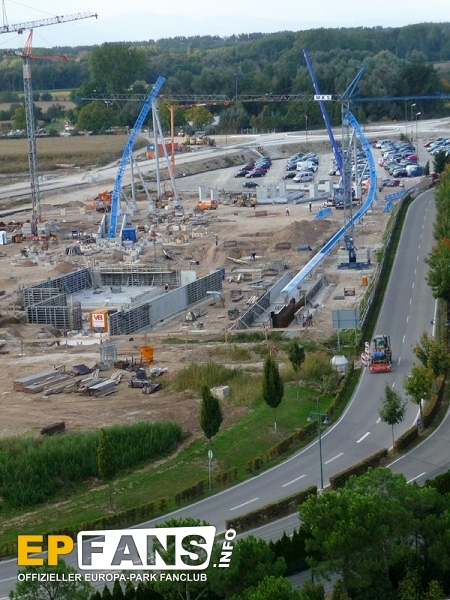

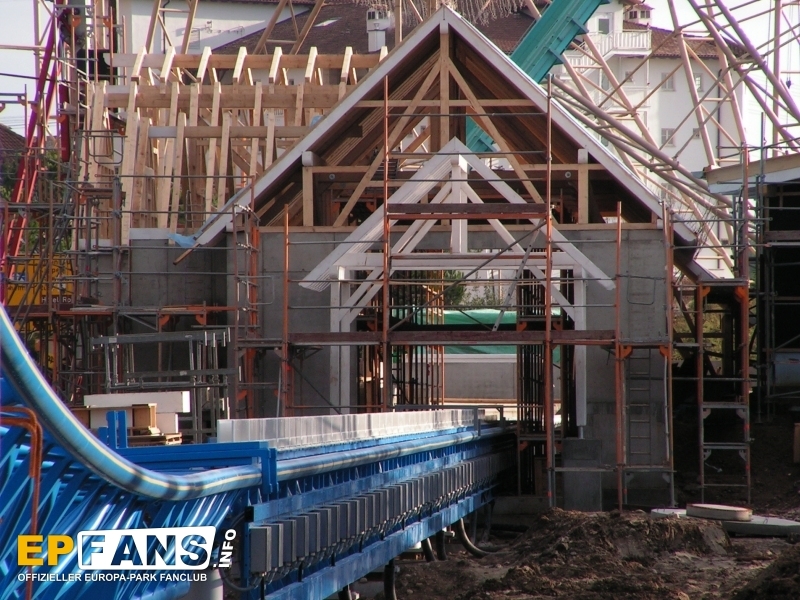

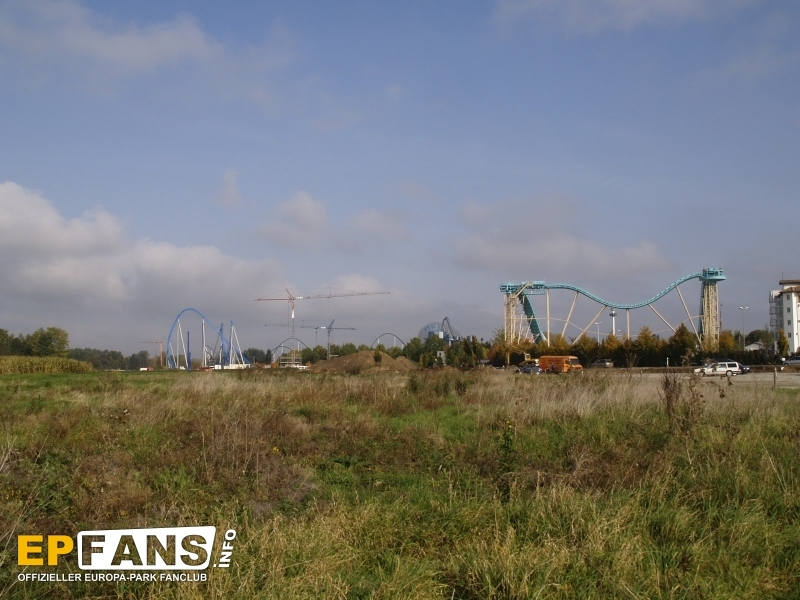

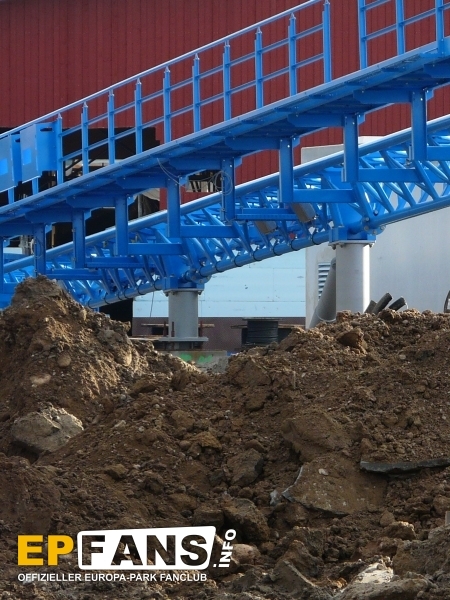

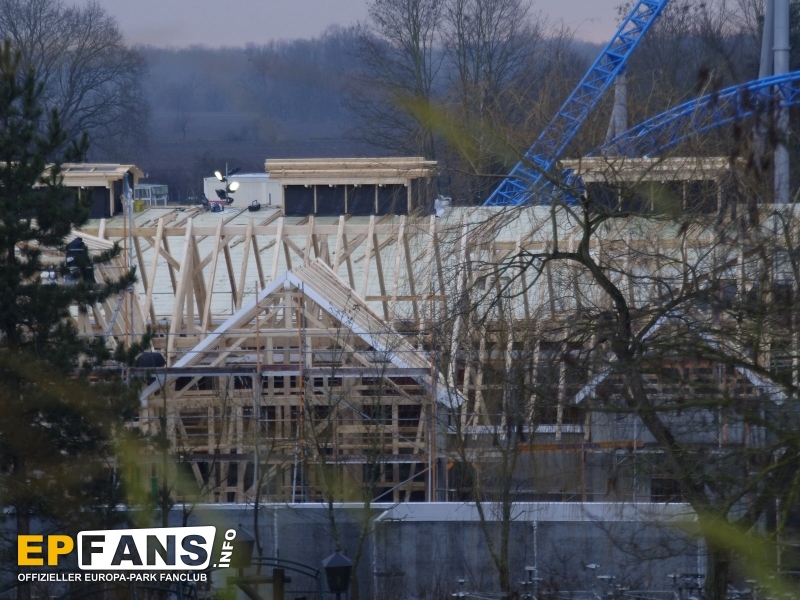

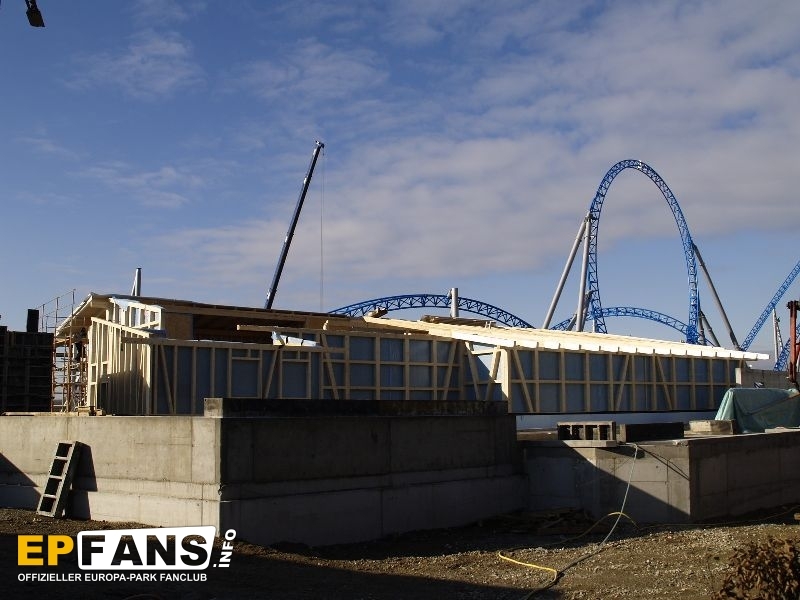

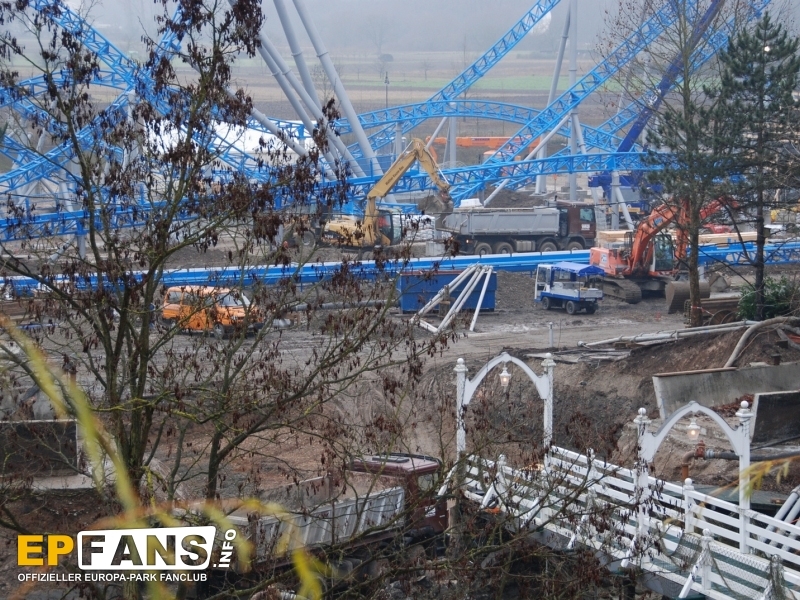

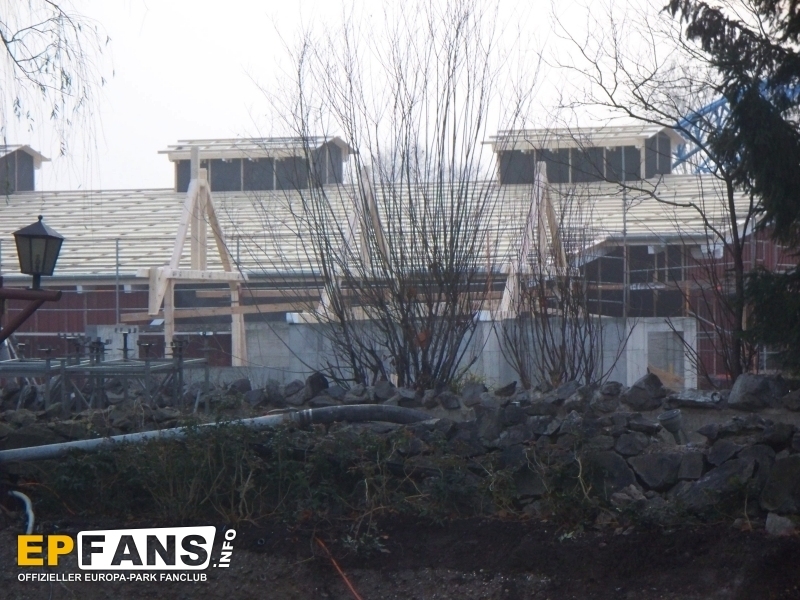

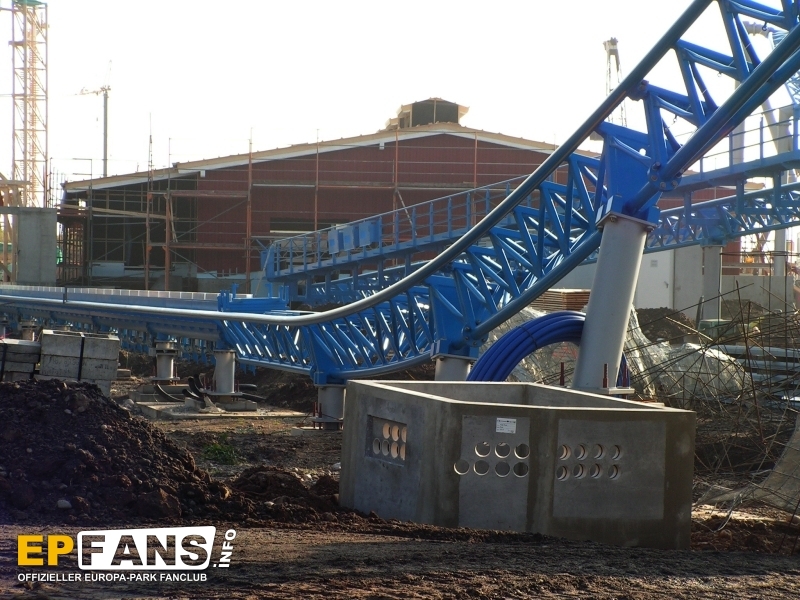

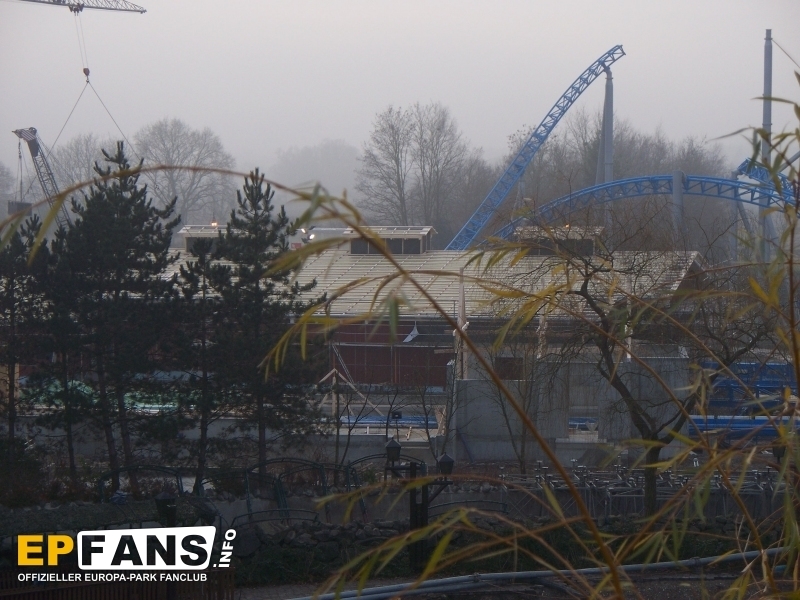

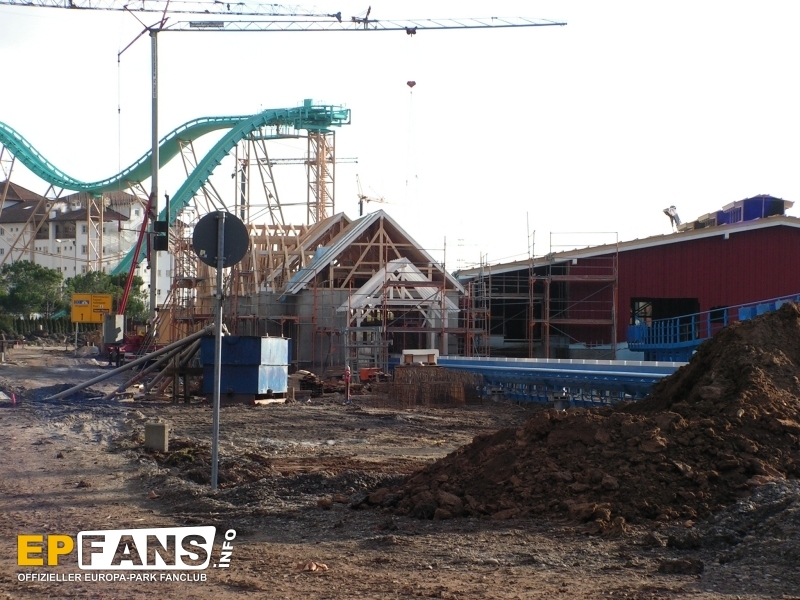

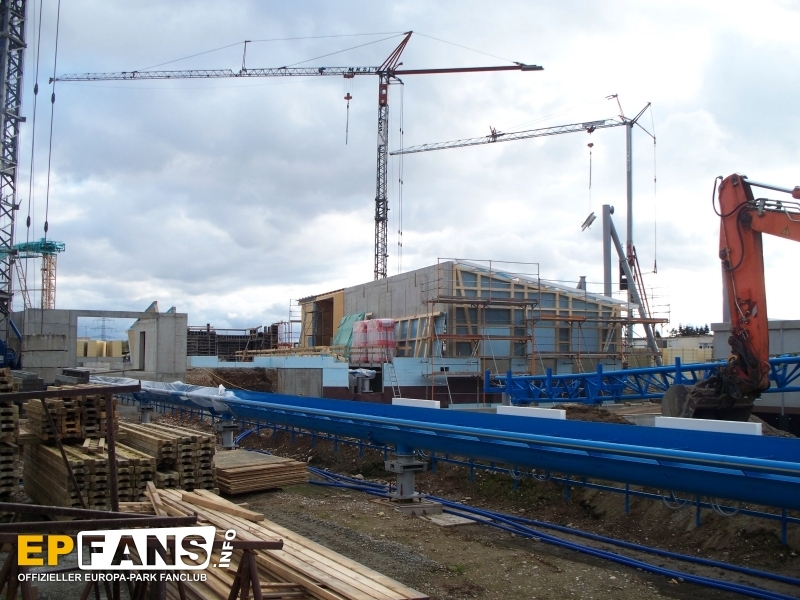

10.10.2008: | Der Bau des Stationsgebäude geht weiter voran |
|
|

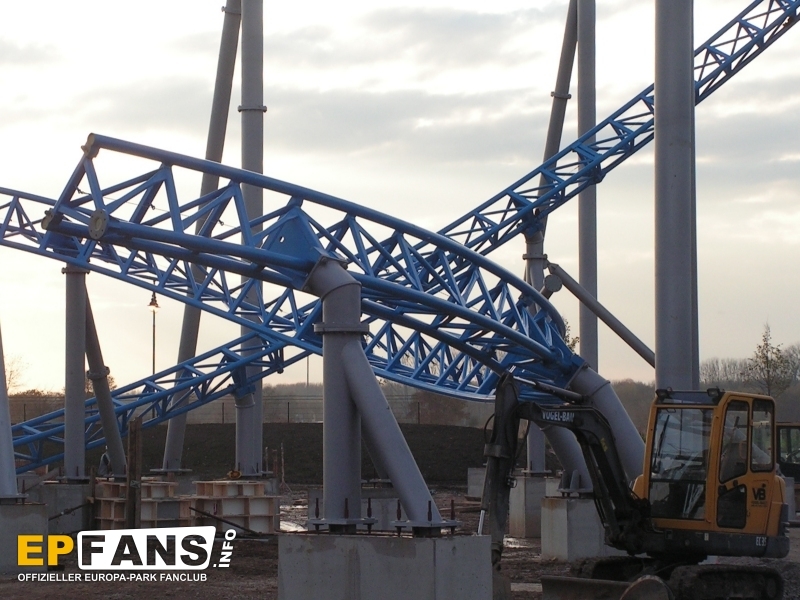

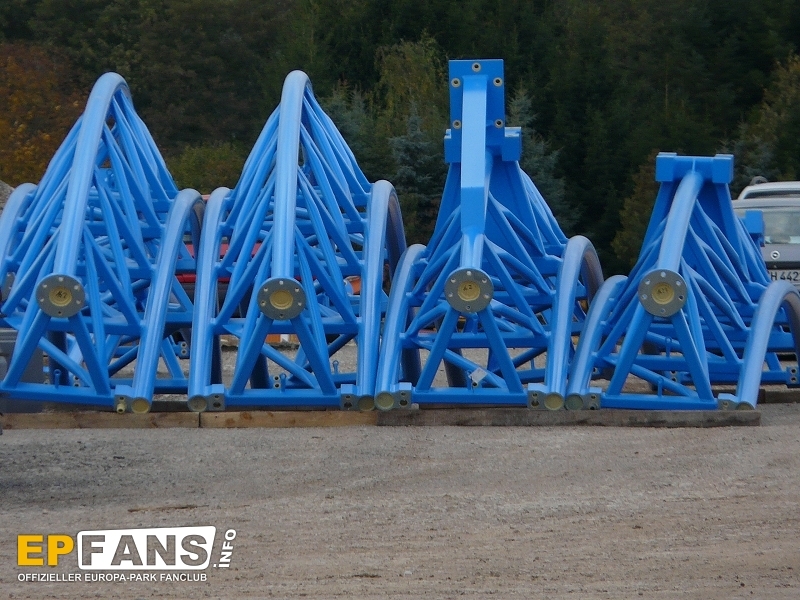

14.10.2008: | Die Schienenteile des Darkrideteils wurden montiert |
|
|

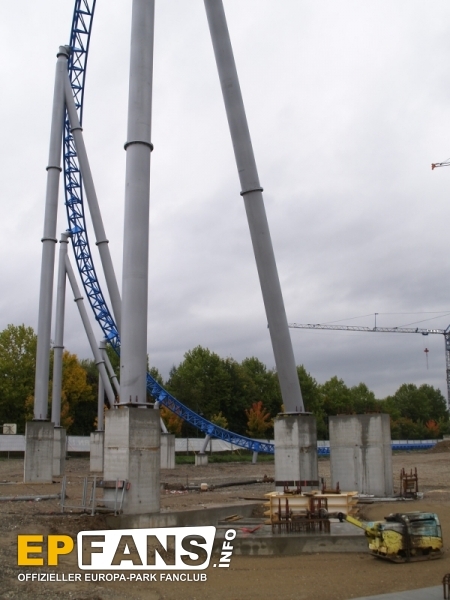

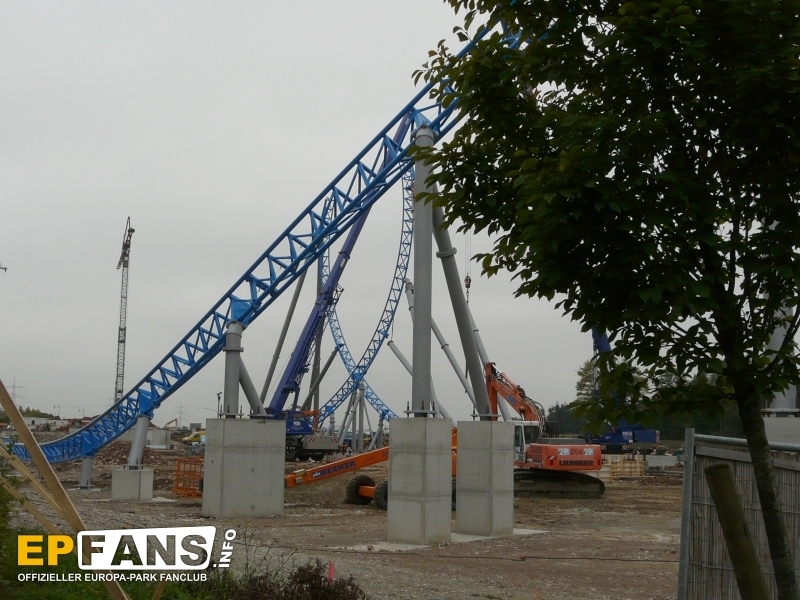

17.10.2008: | Stützen für die Loopingdurchfahrt wurden aufgerichtet |
|
|
18.10.2008: | Die Stationsschiene wurde angebracht |
|
|

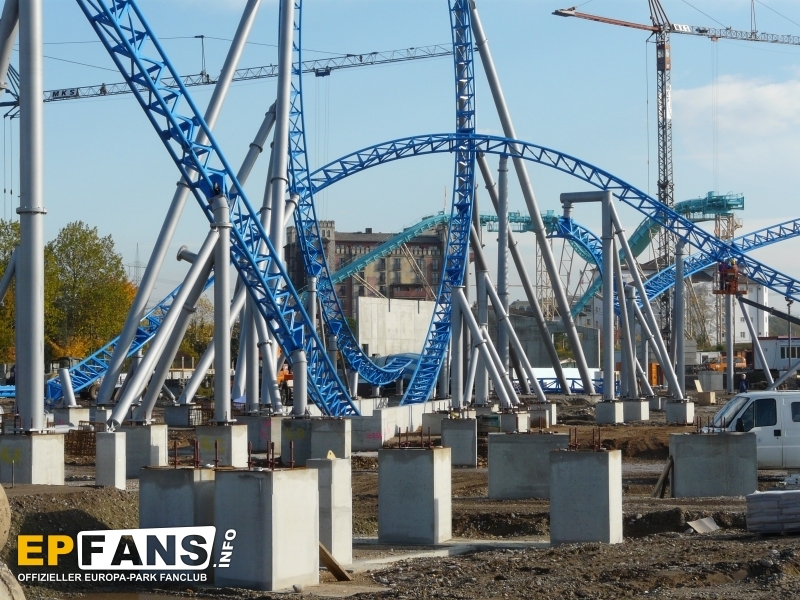

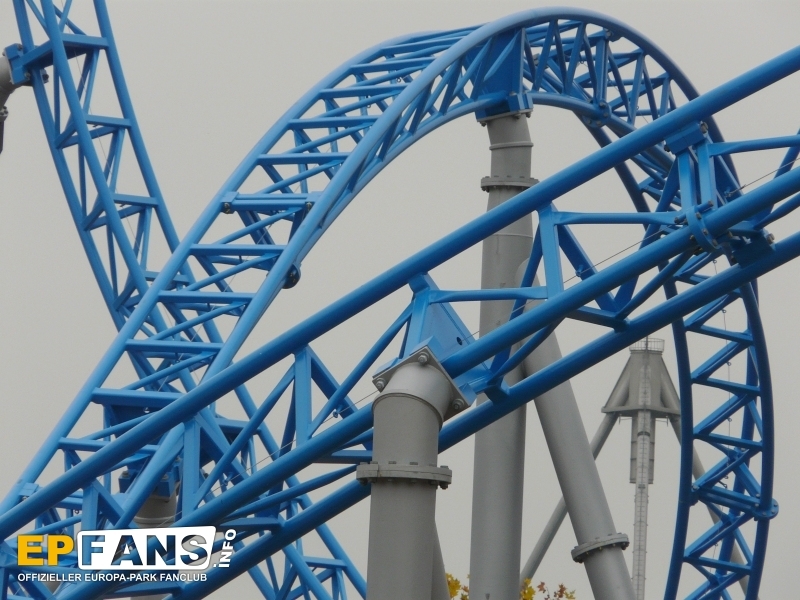

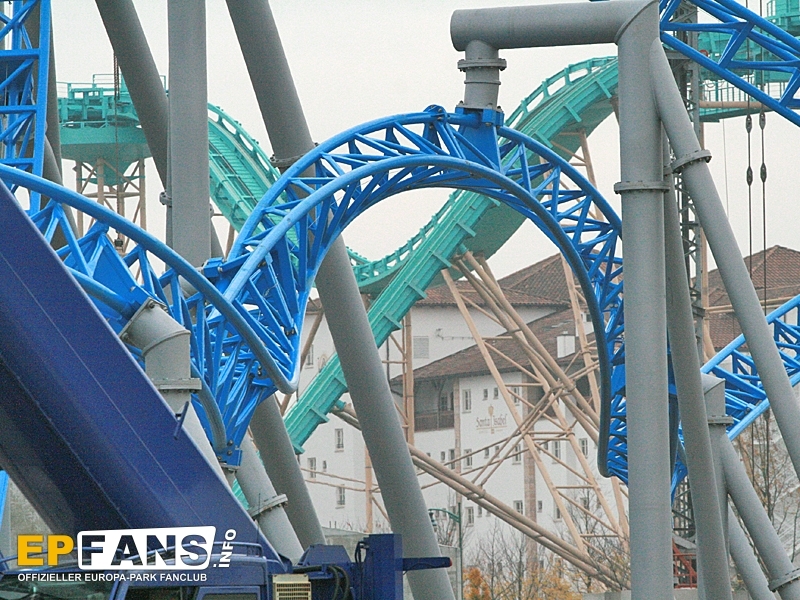

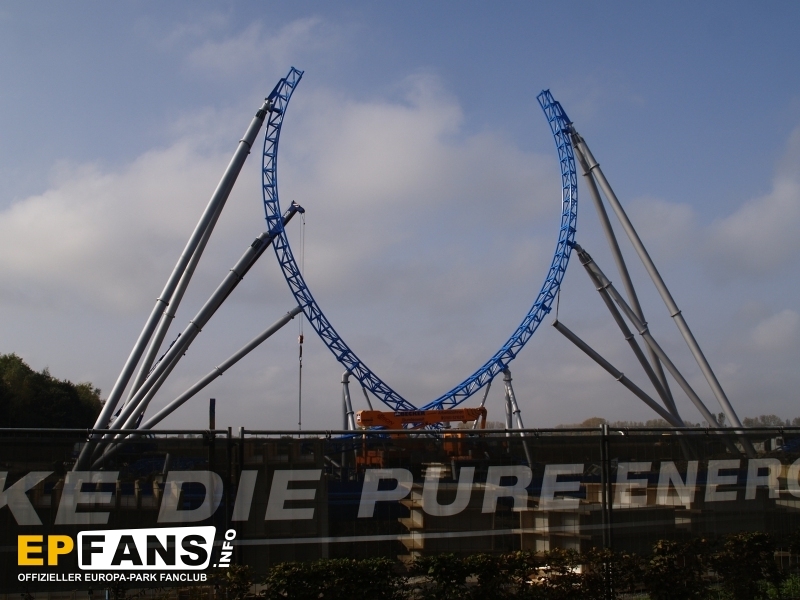

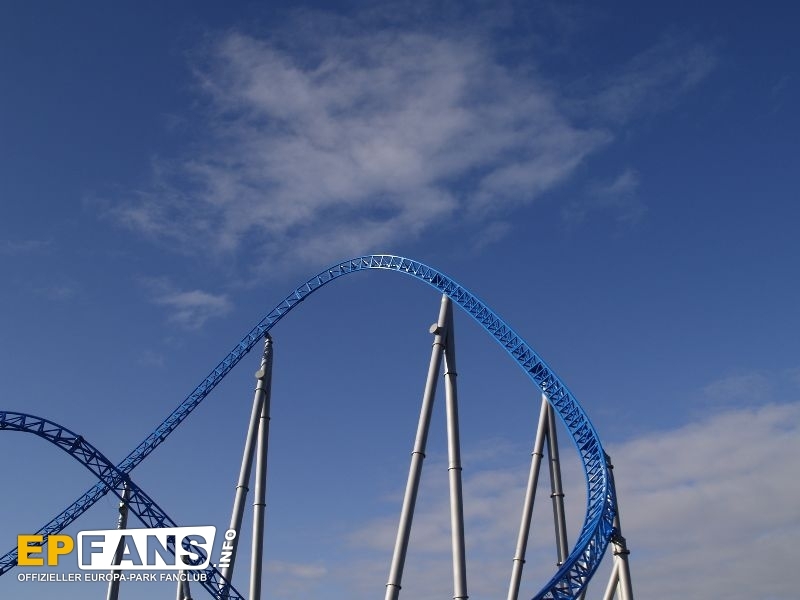

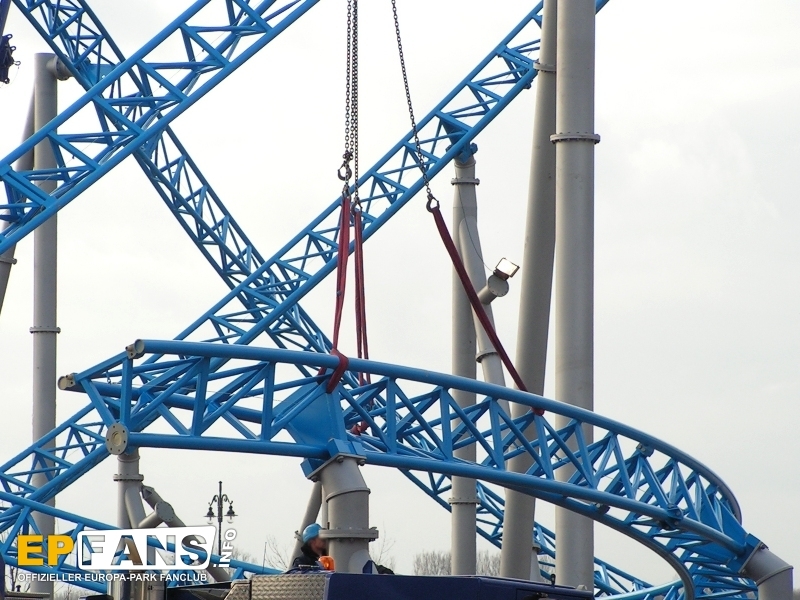

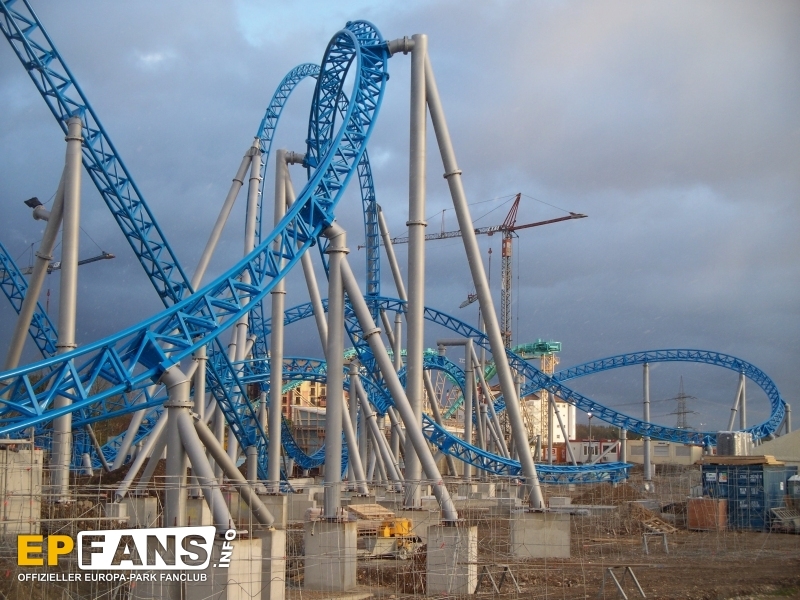

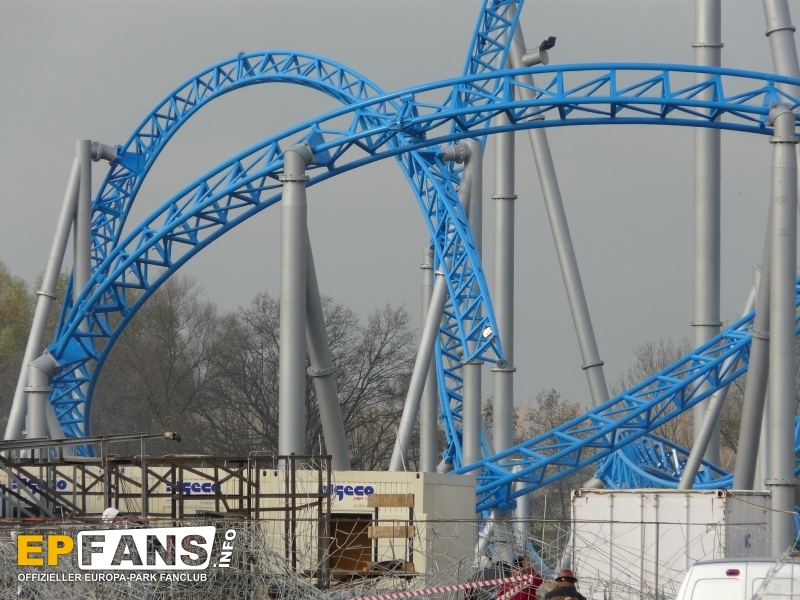

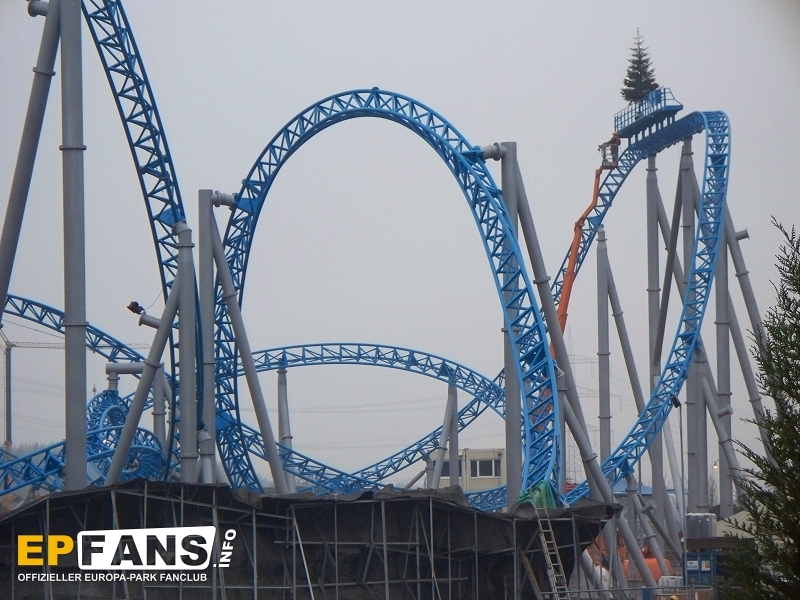

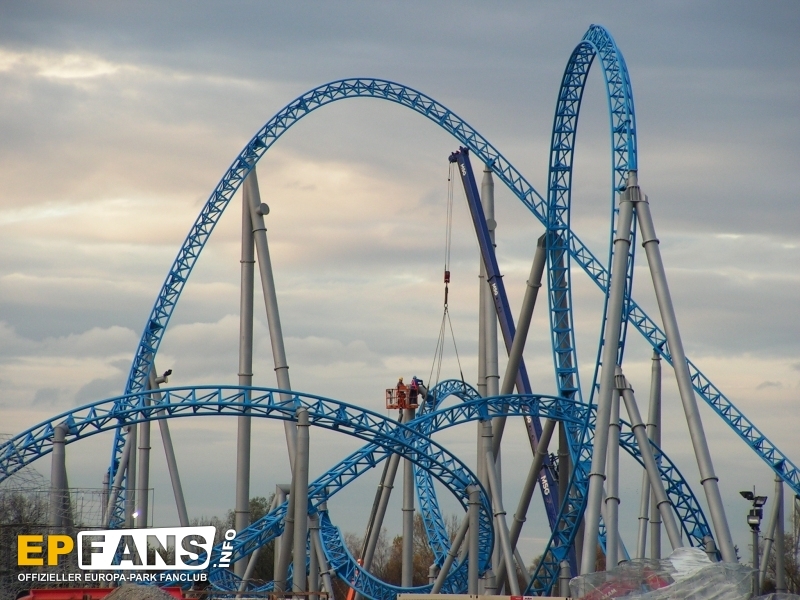

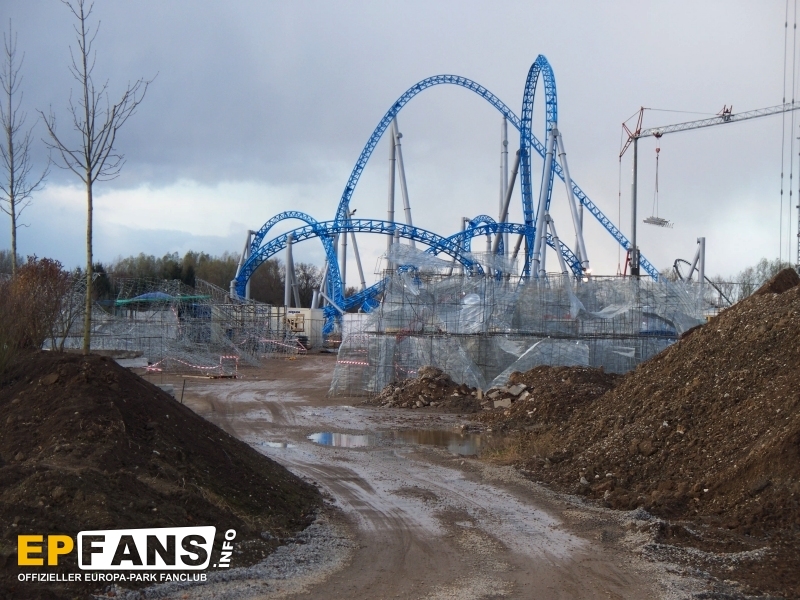

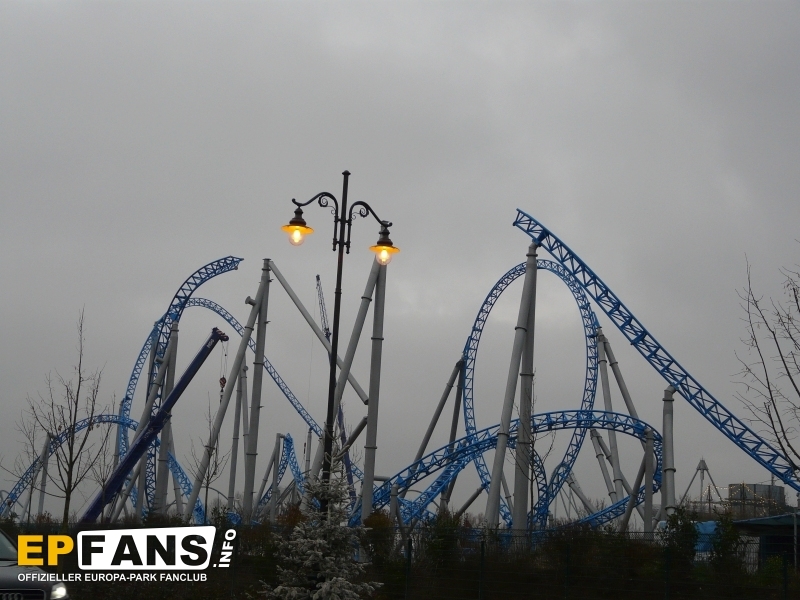

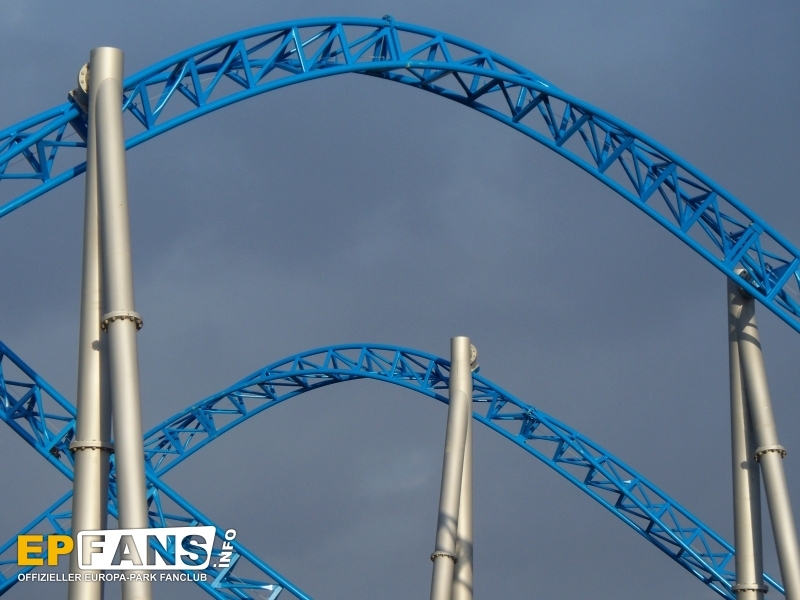

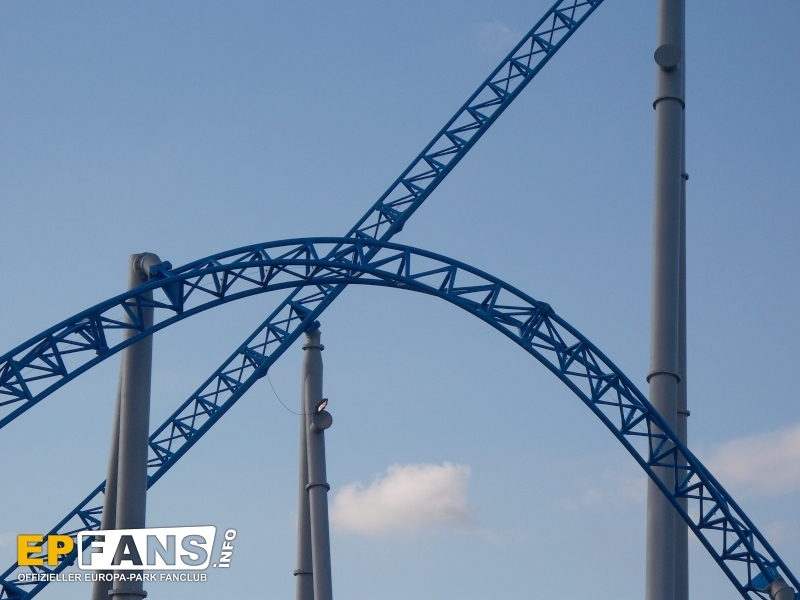

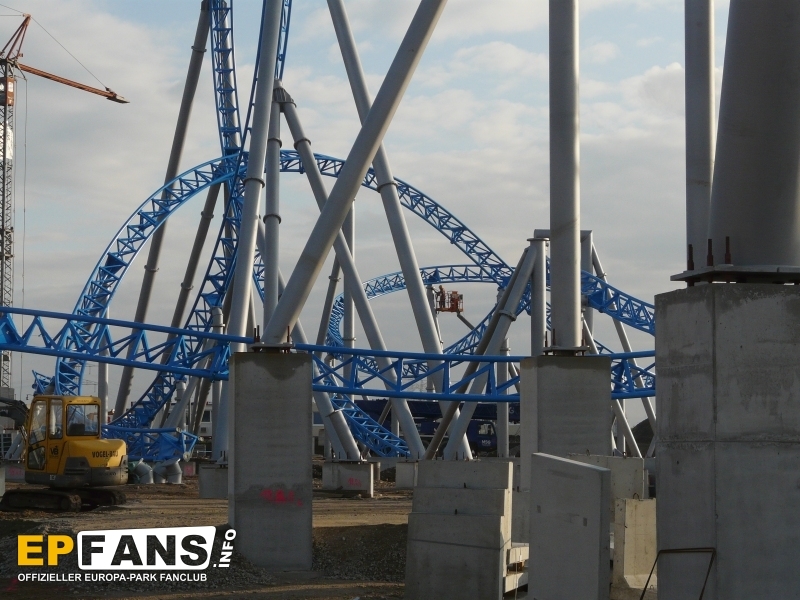

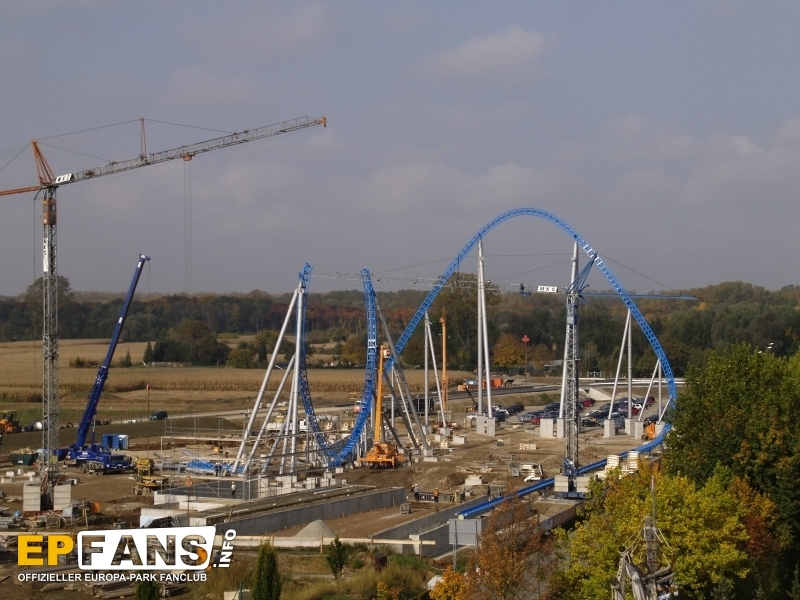

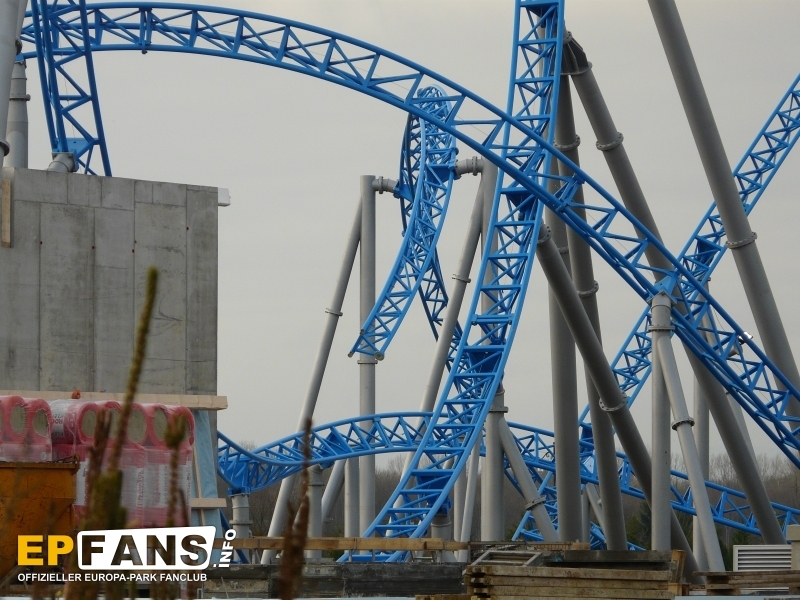

20.10.2008: | Hump durch Looping wurde montiert |
|
|

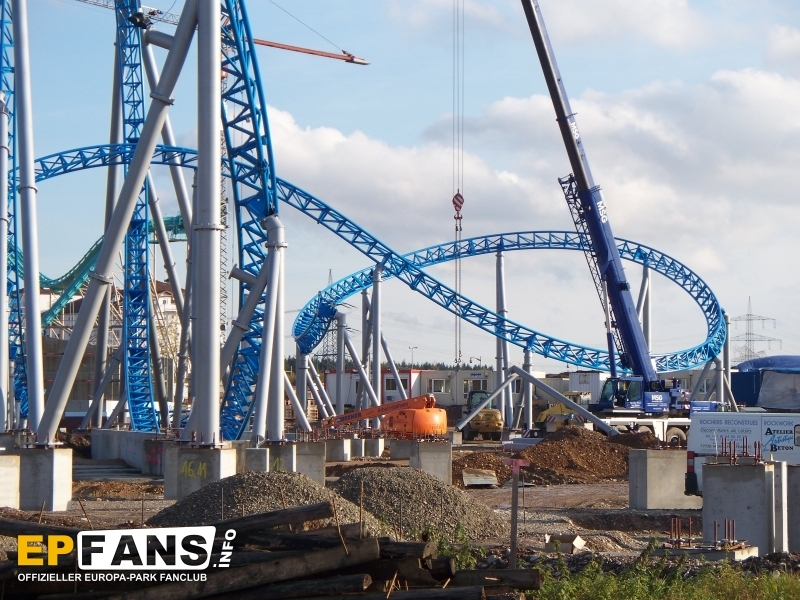

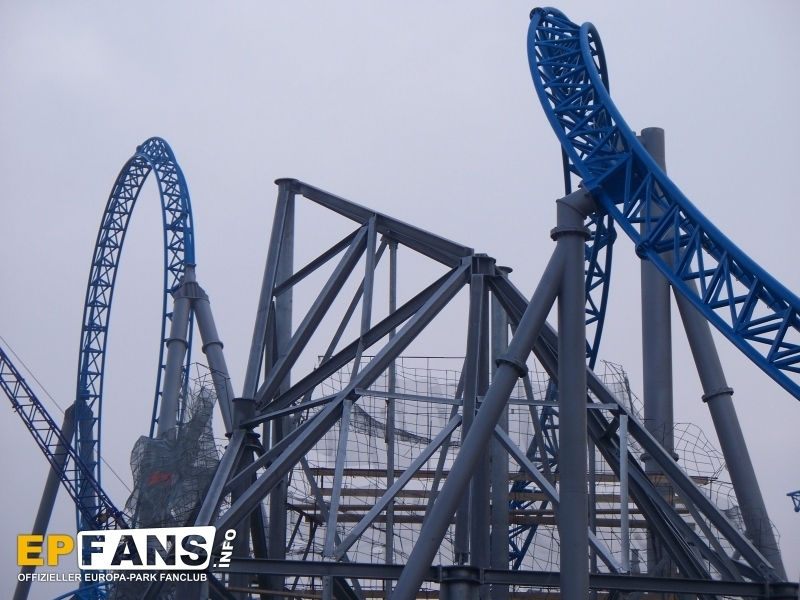

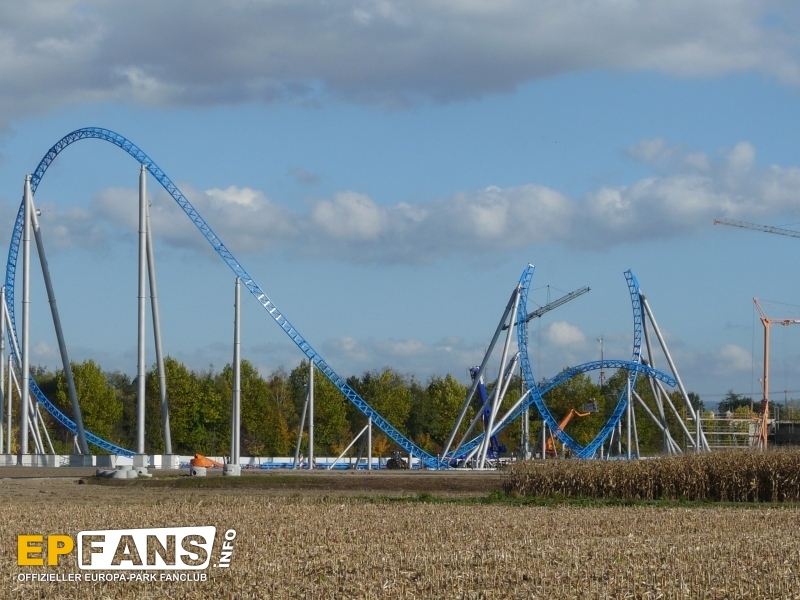

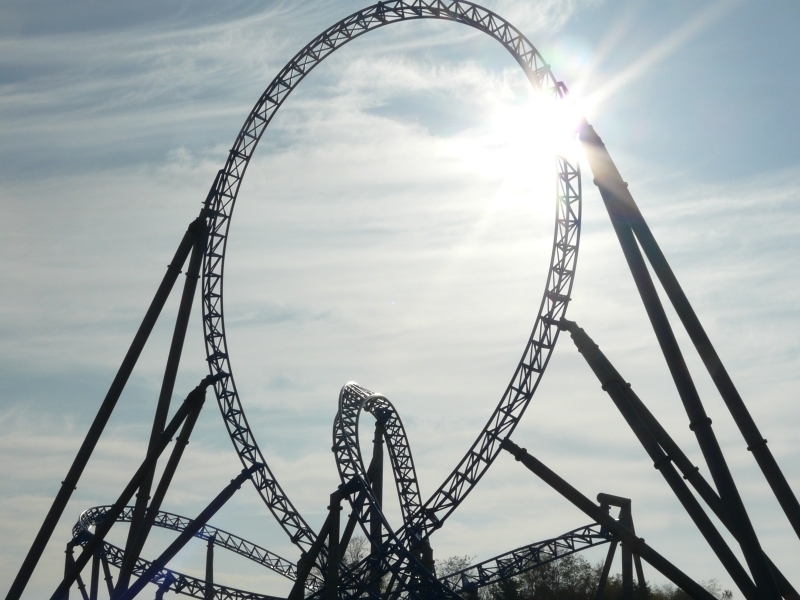

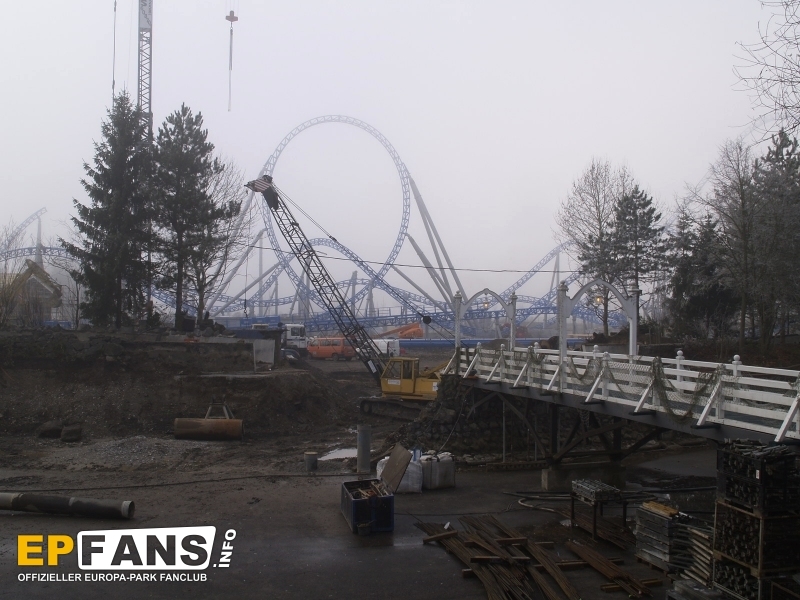

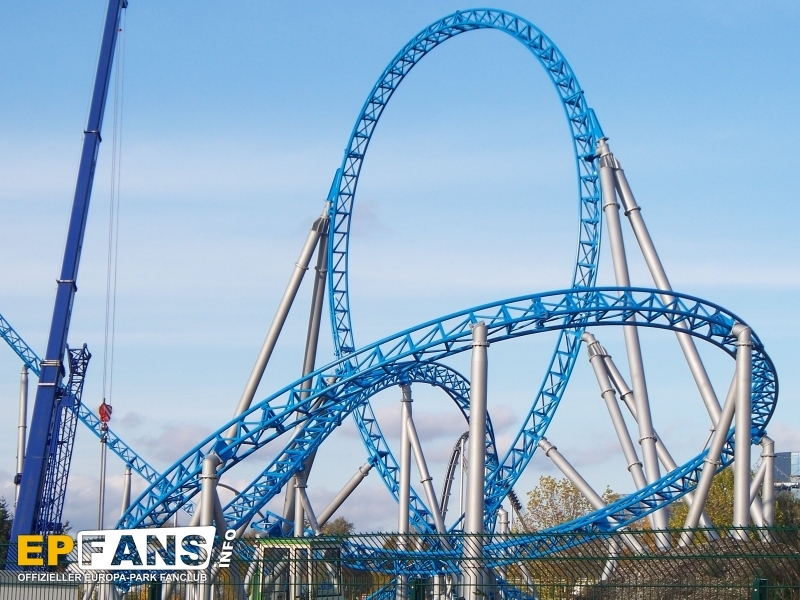

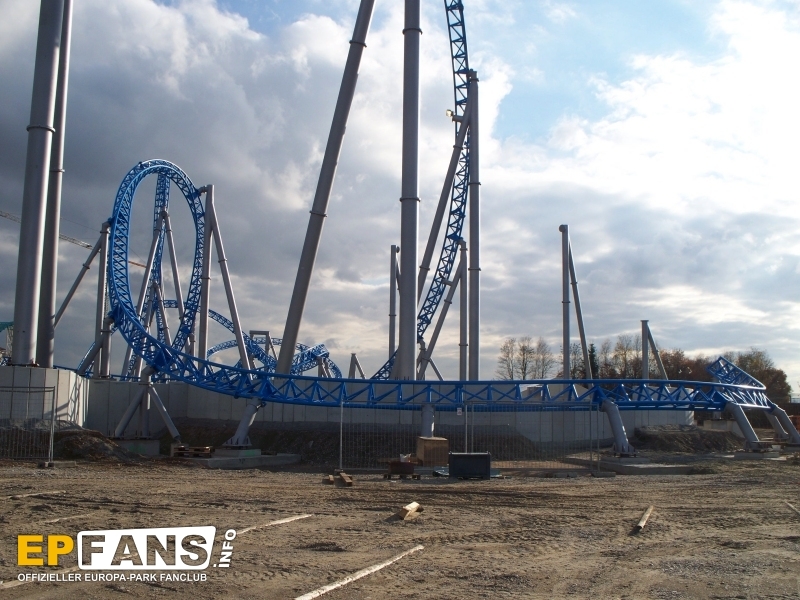

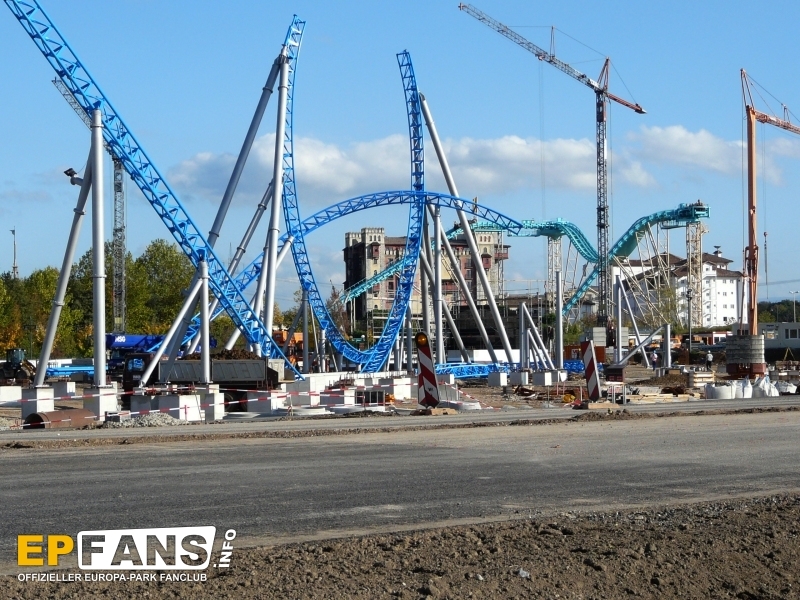

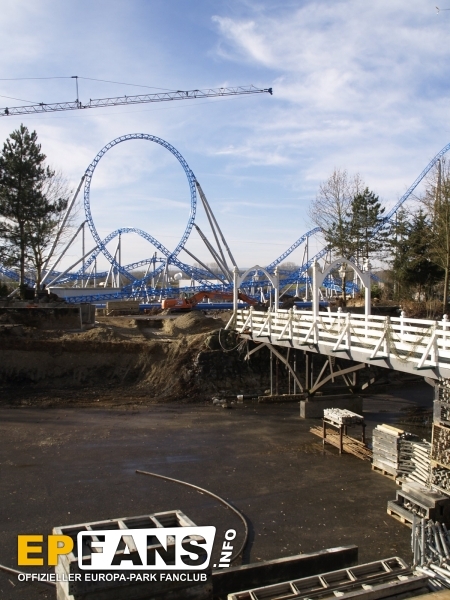

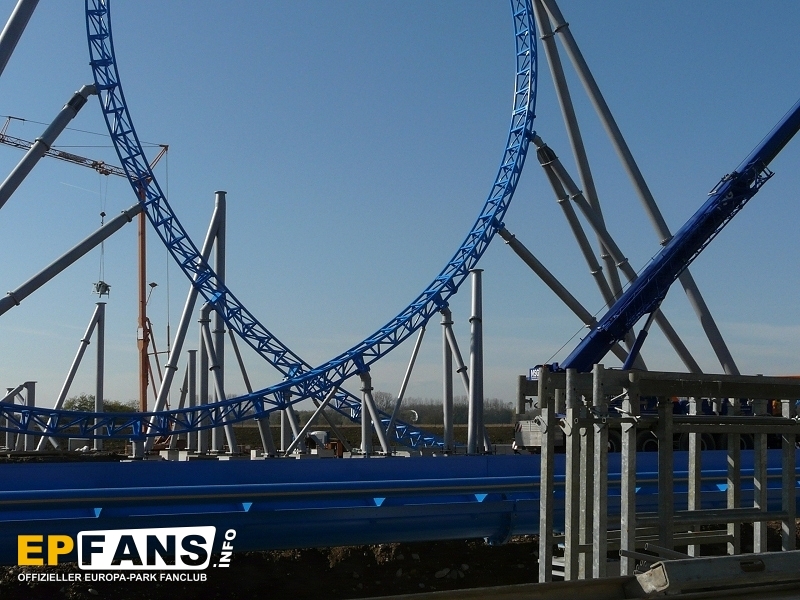

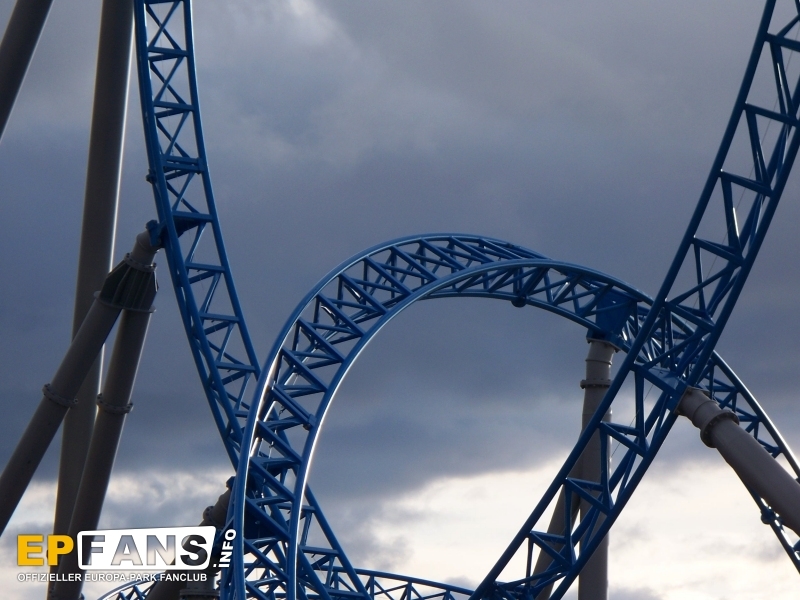

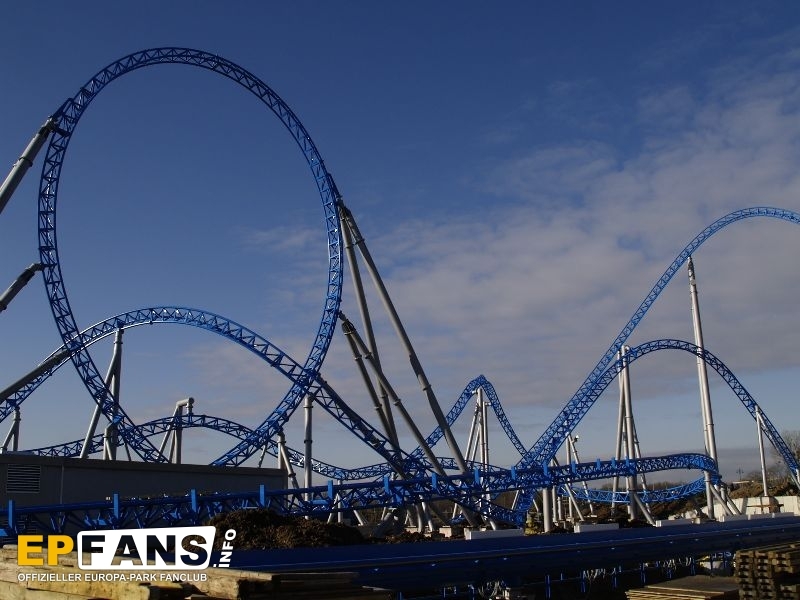

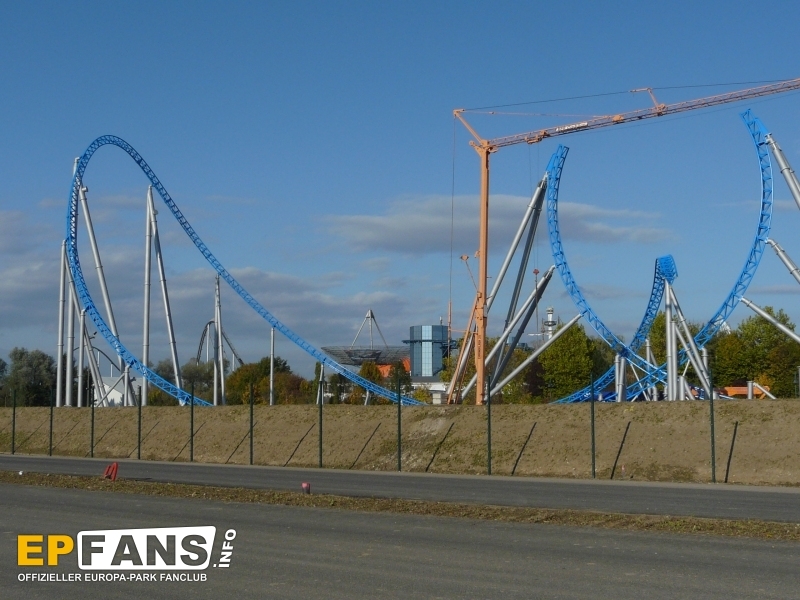

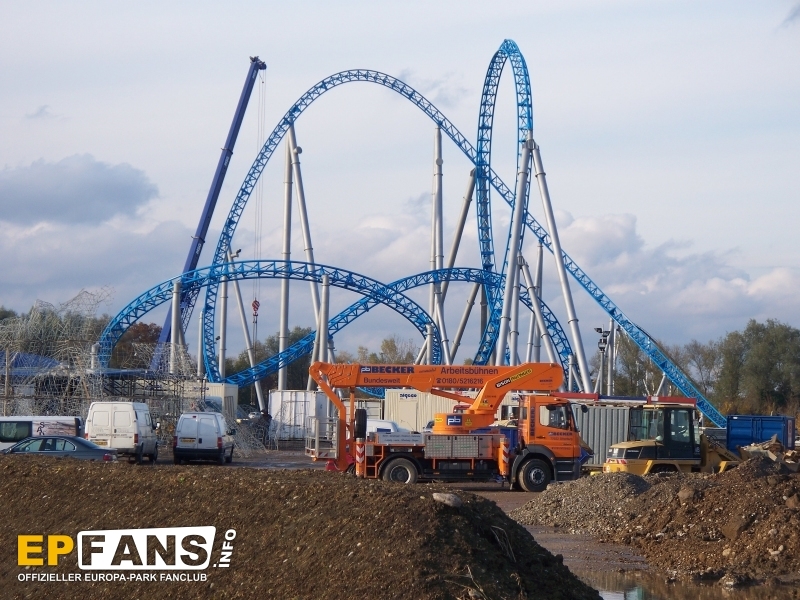

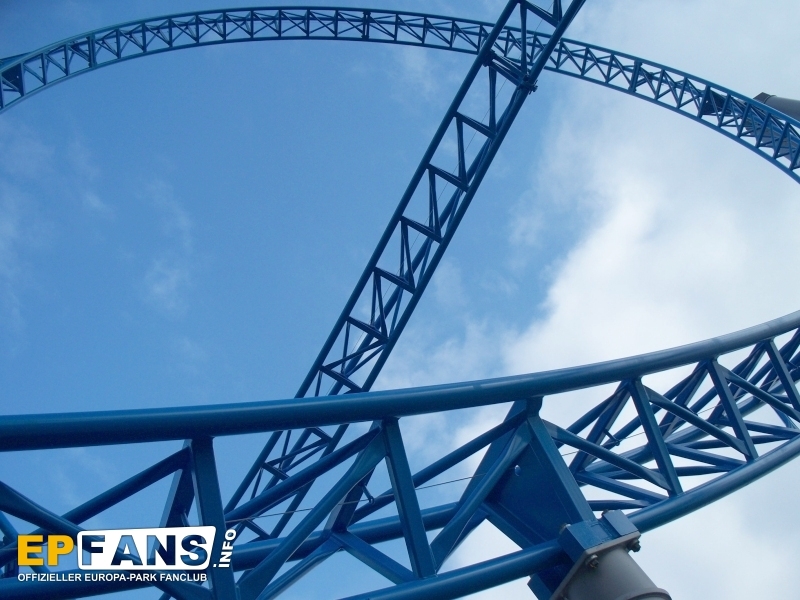

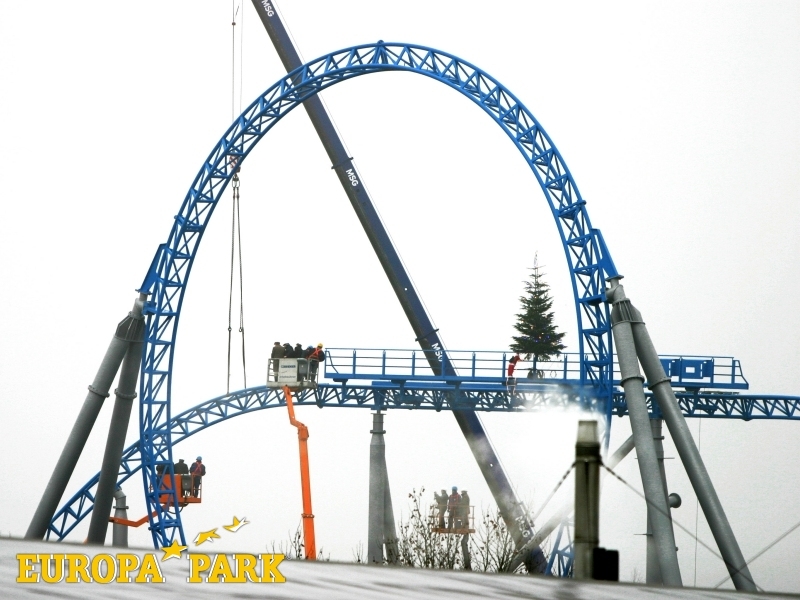

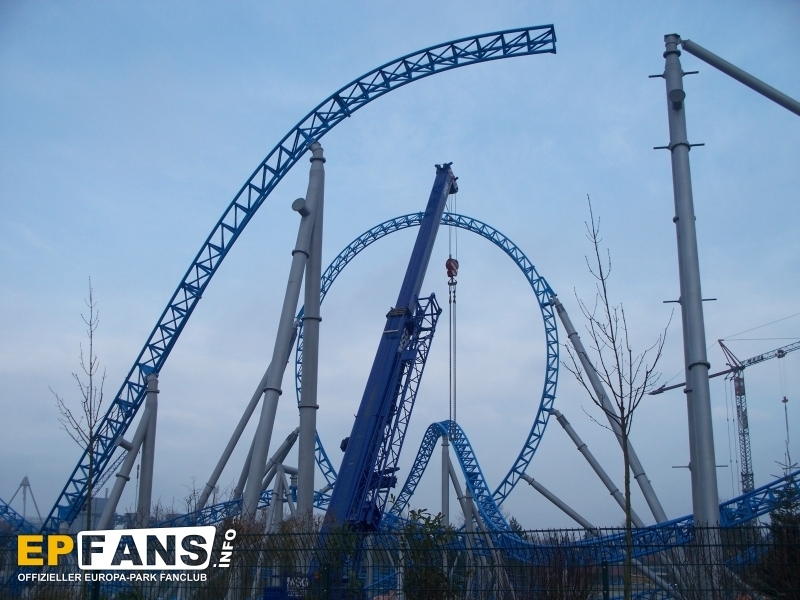

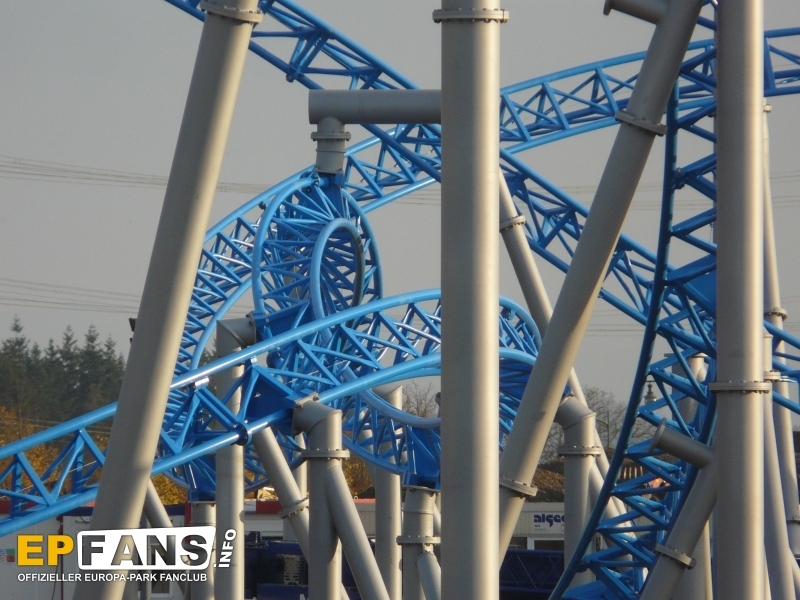

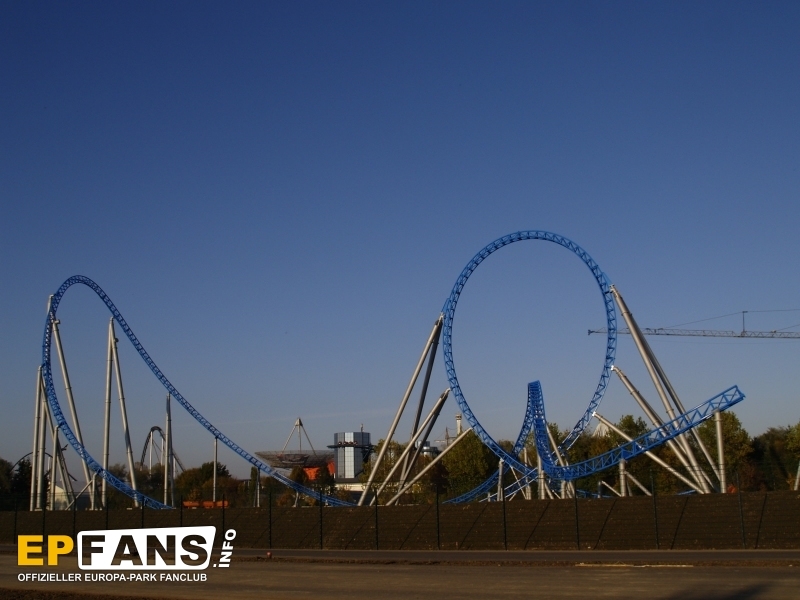

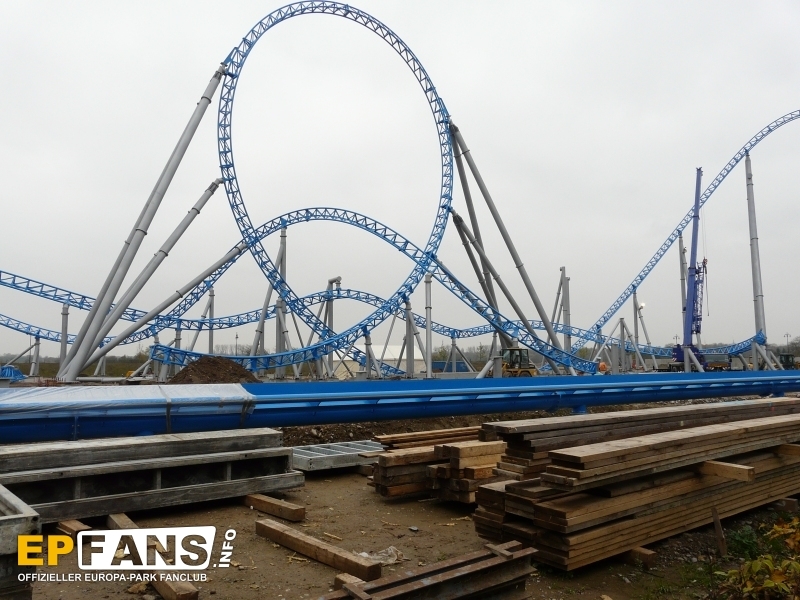

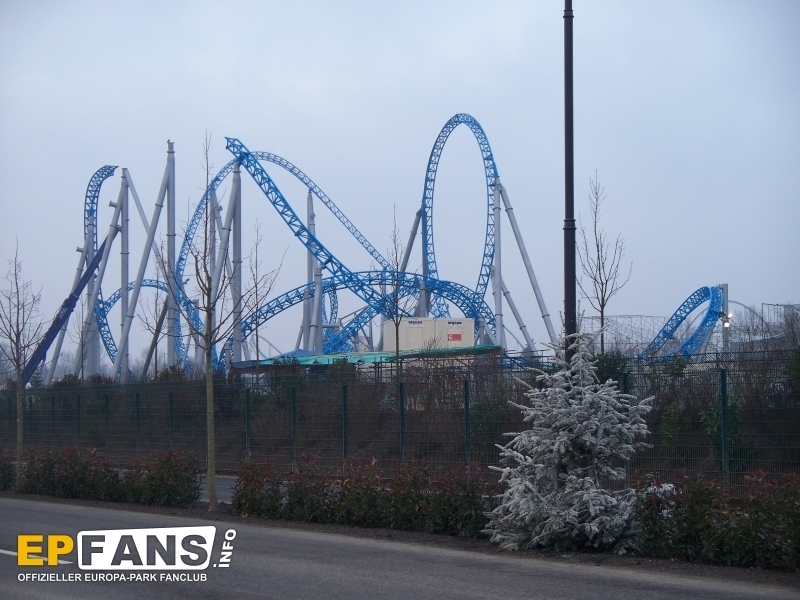

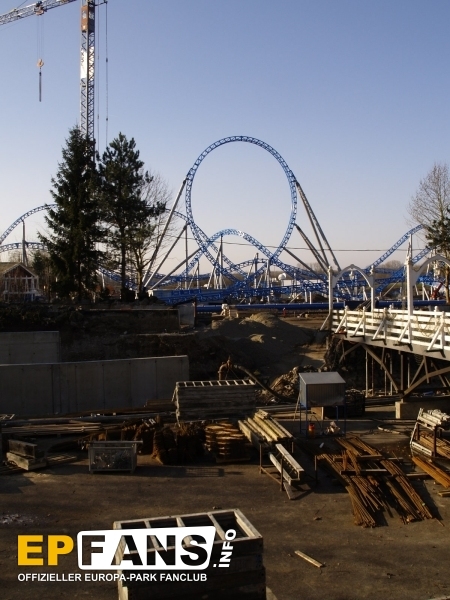

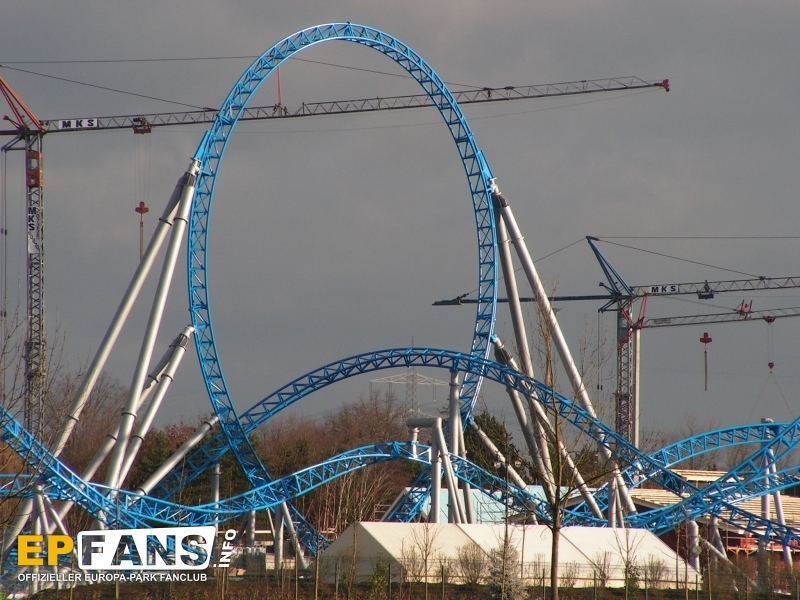

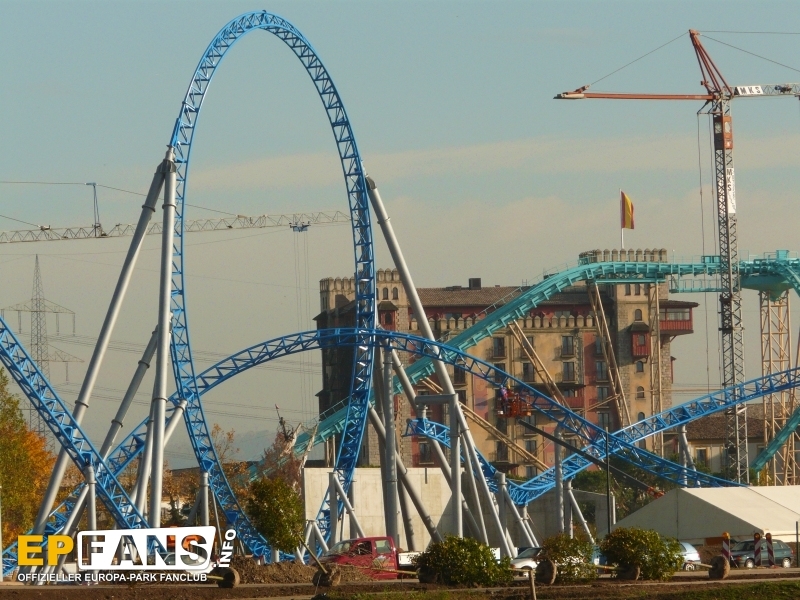

22.10.2008: | Grundsteinlegung und Schlie?ung des Loopings |
|
|

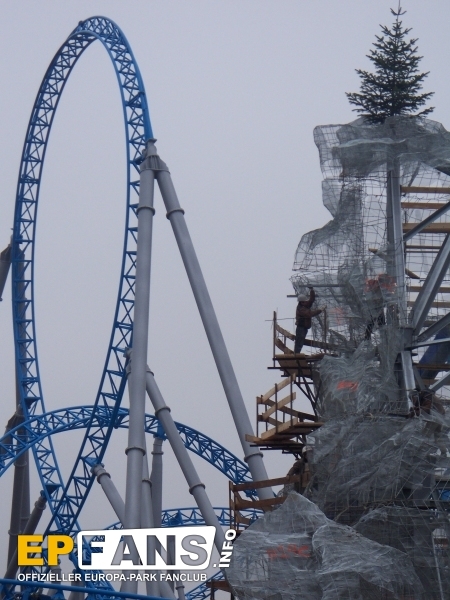

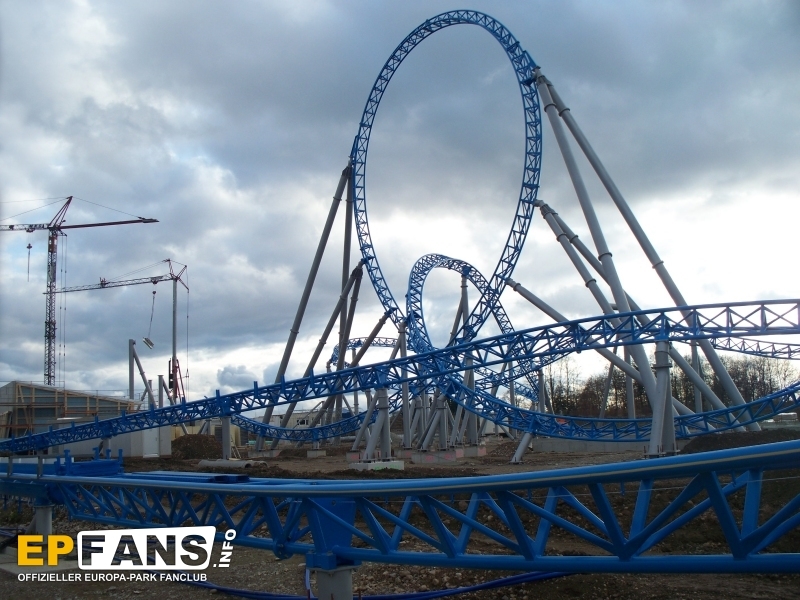

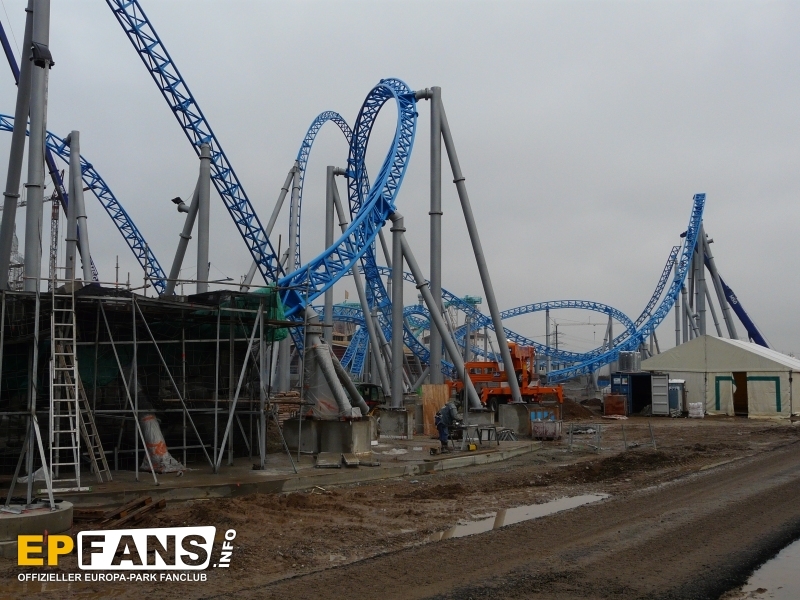

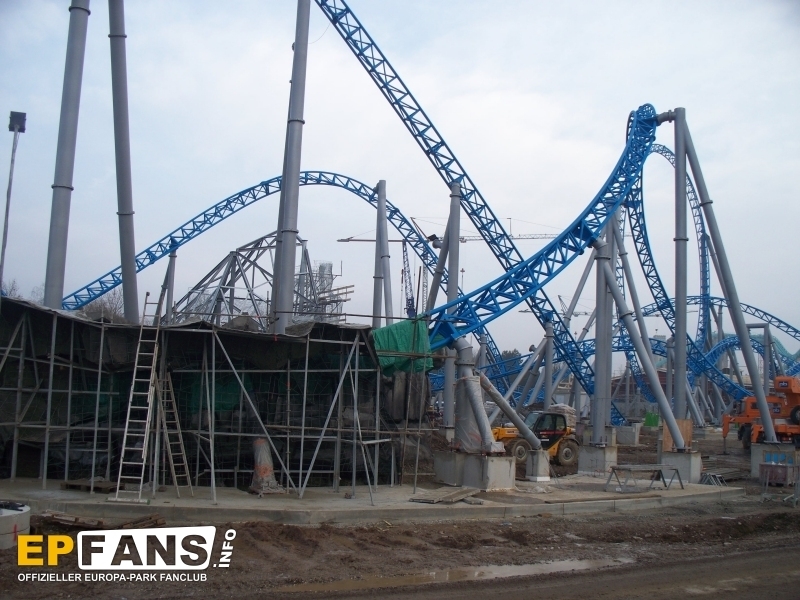

24.10.2008: | Hump durch Looping wurde fertig gestellt |
|
|
27.10.2008: | Weitere Arbeiten Am Stationsgebäude sowie dem Darkridepart |
|
|

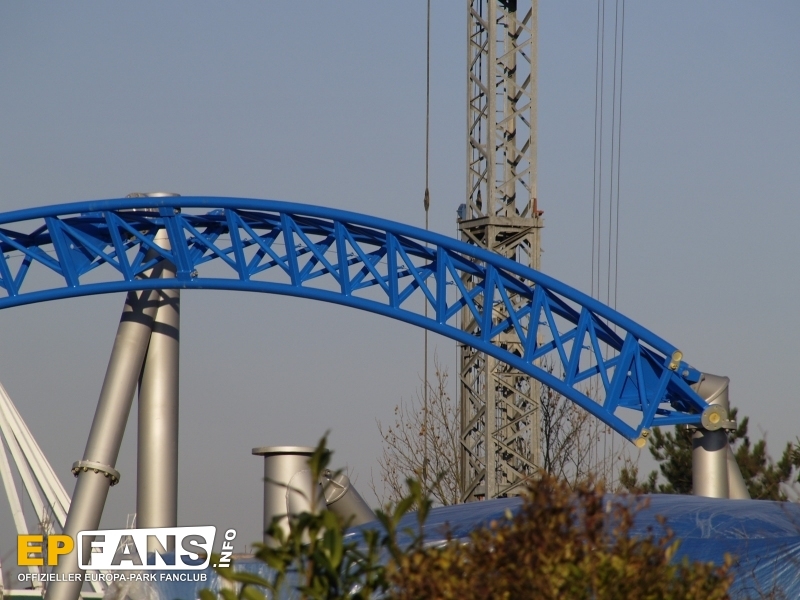

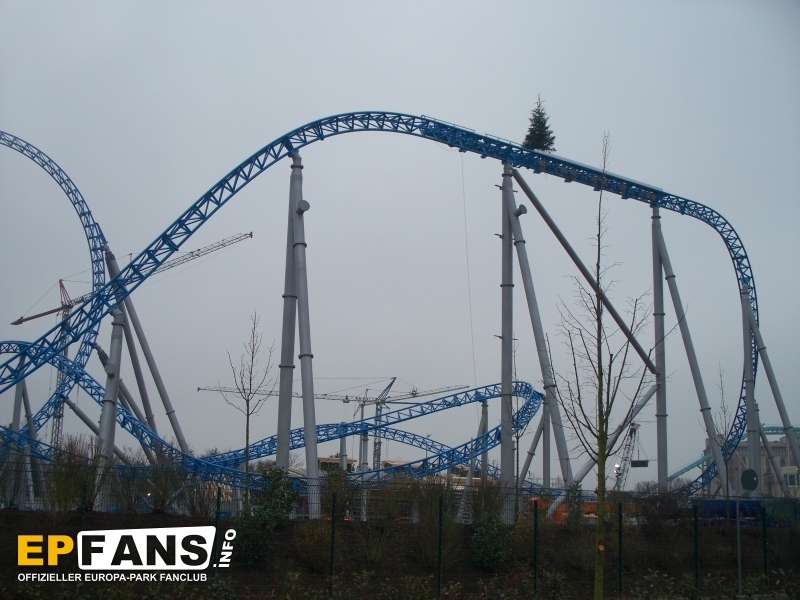

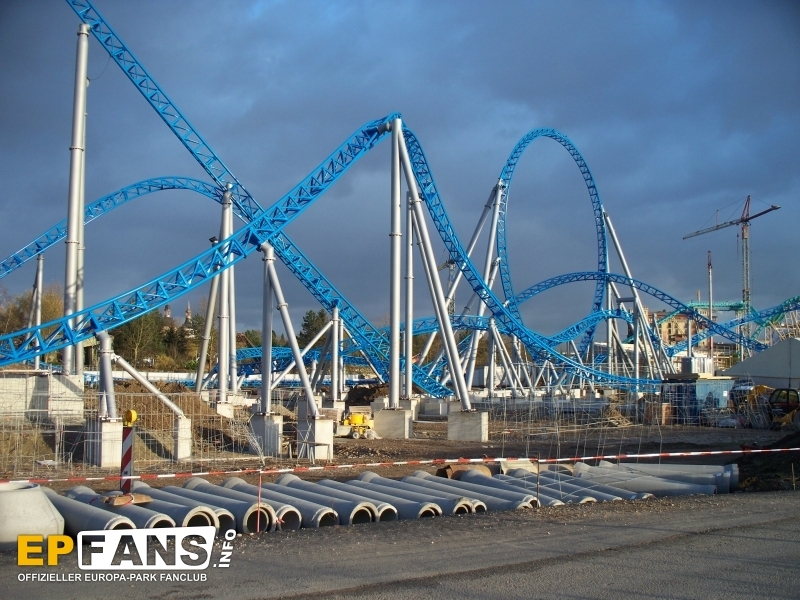

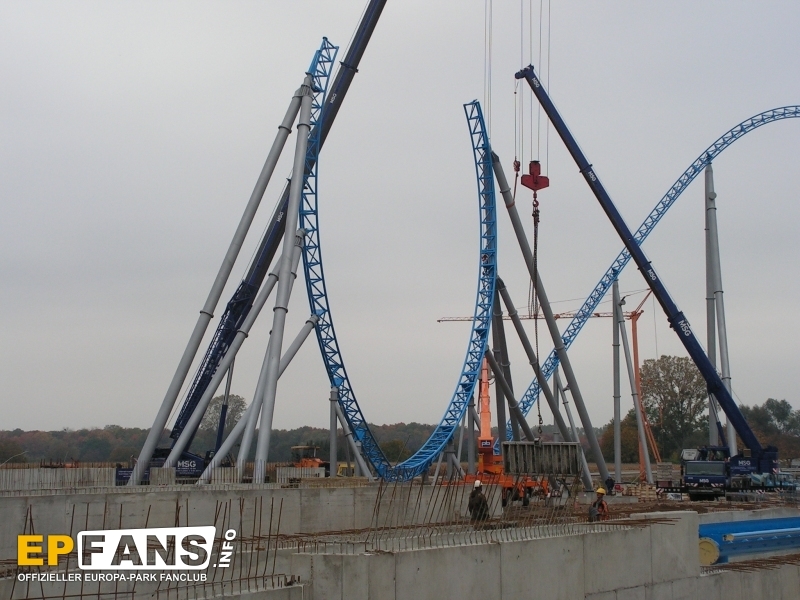

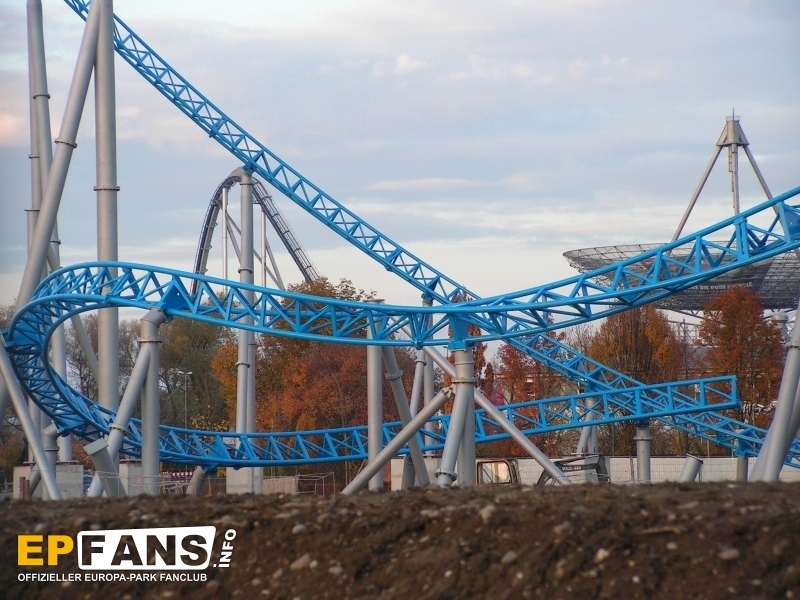

30.10.2008: | Kurve nach Hump mit Ansatz zur Heartline Roll wurde montiert |
|
|

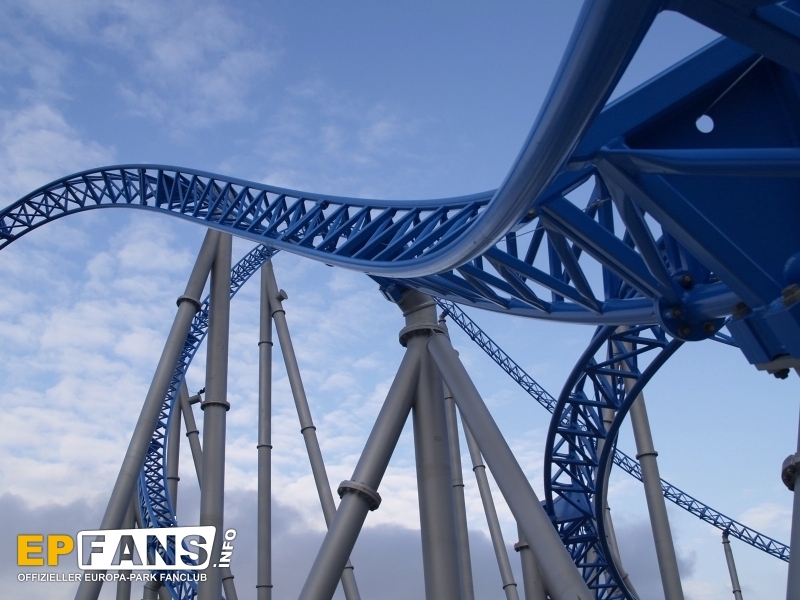

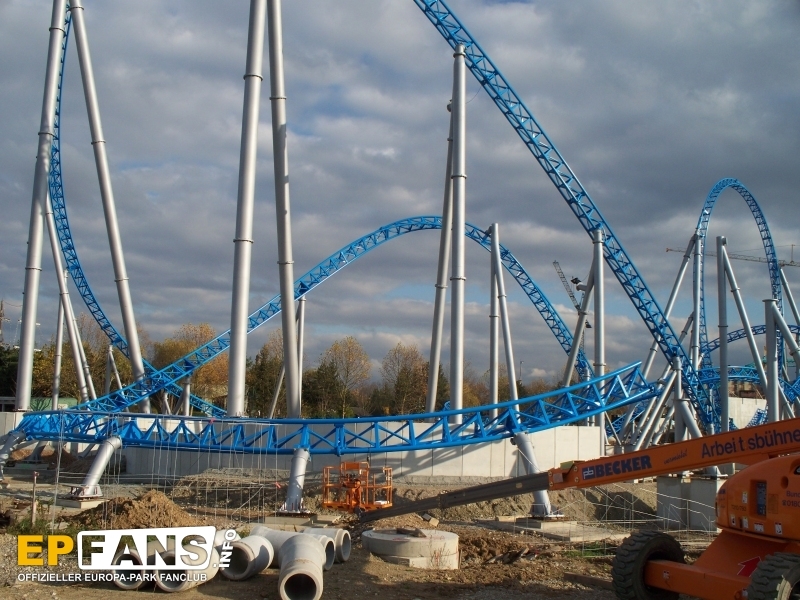

31.10.2008: | Montage der Heartline Roll wurde vortgesetzt |
|
|

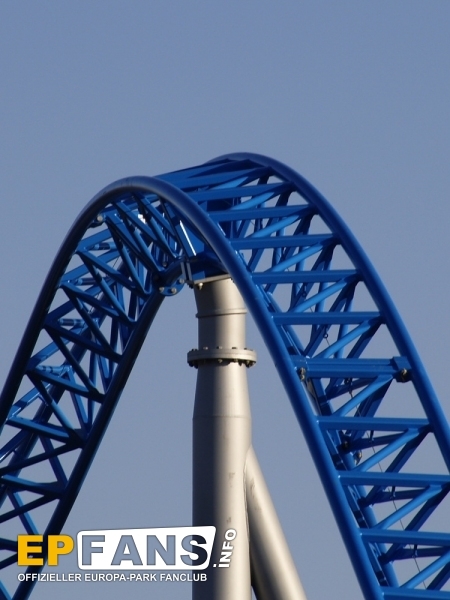

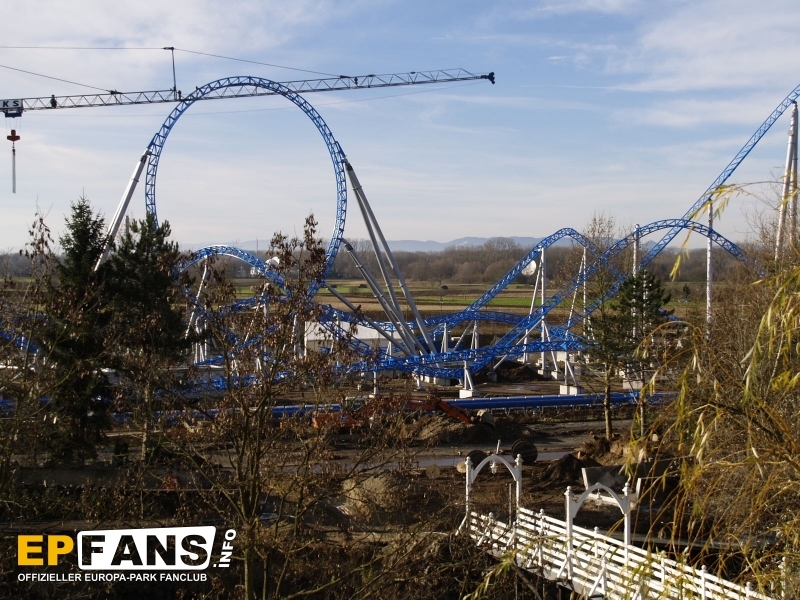

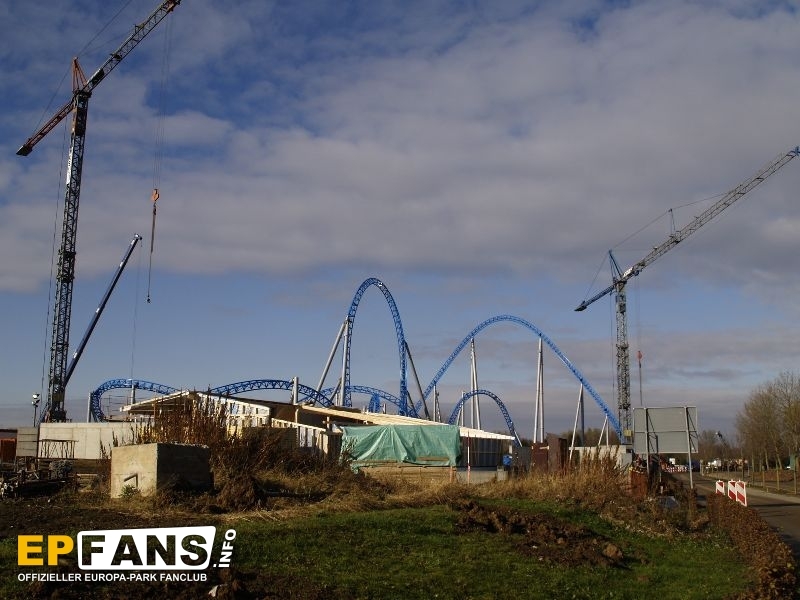

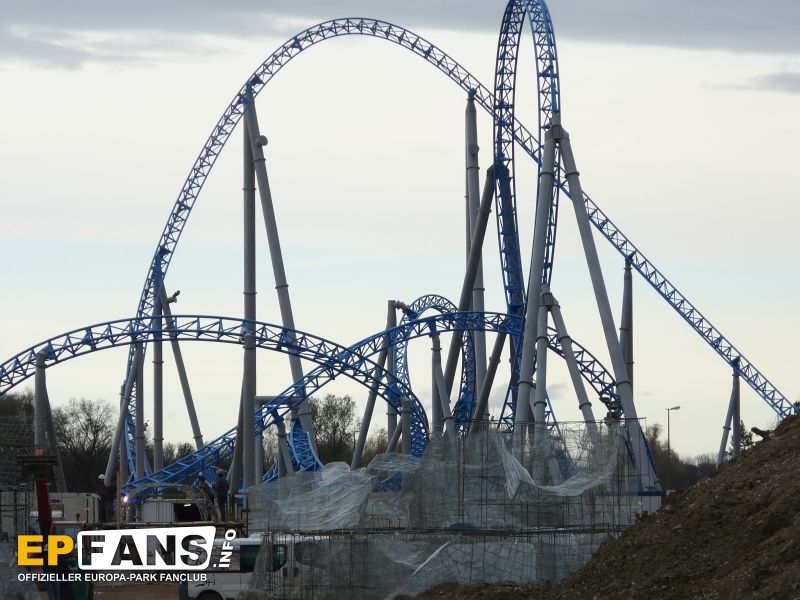

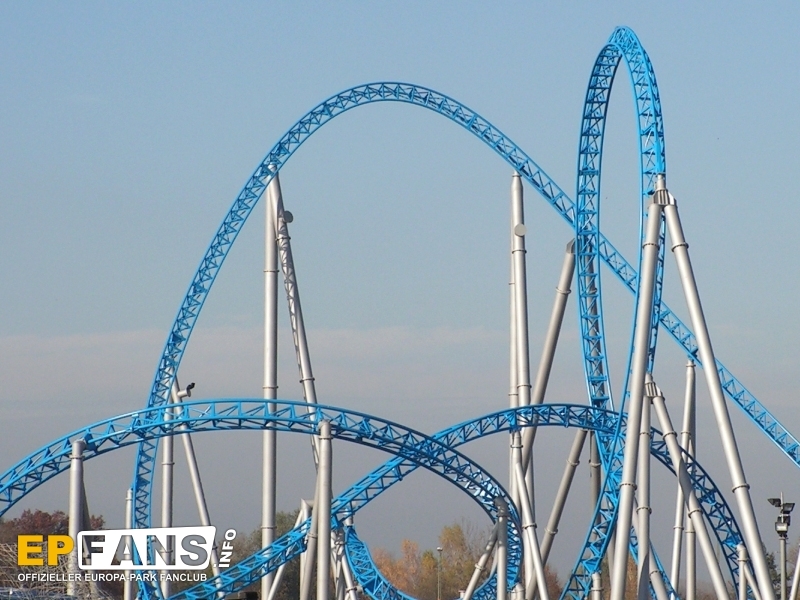

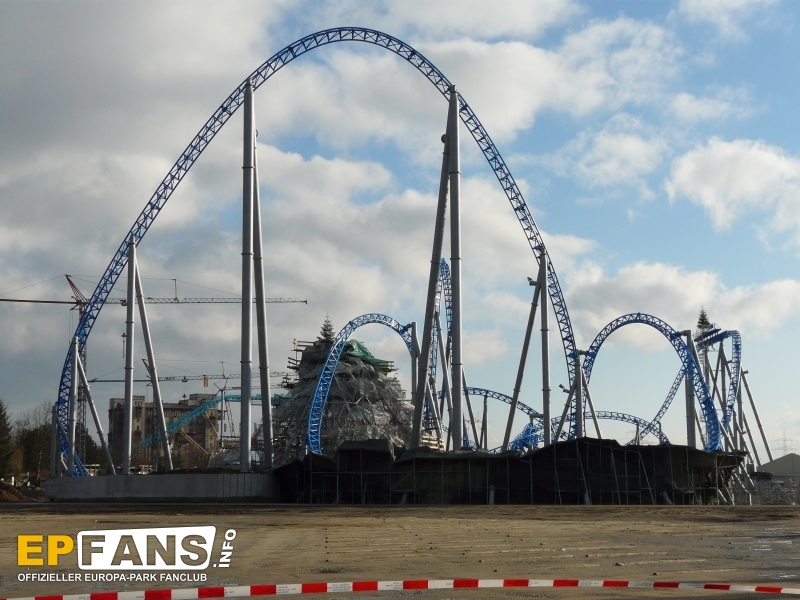

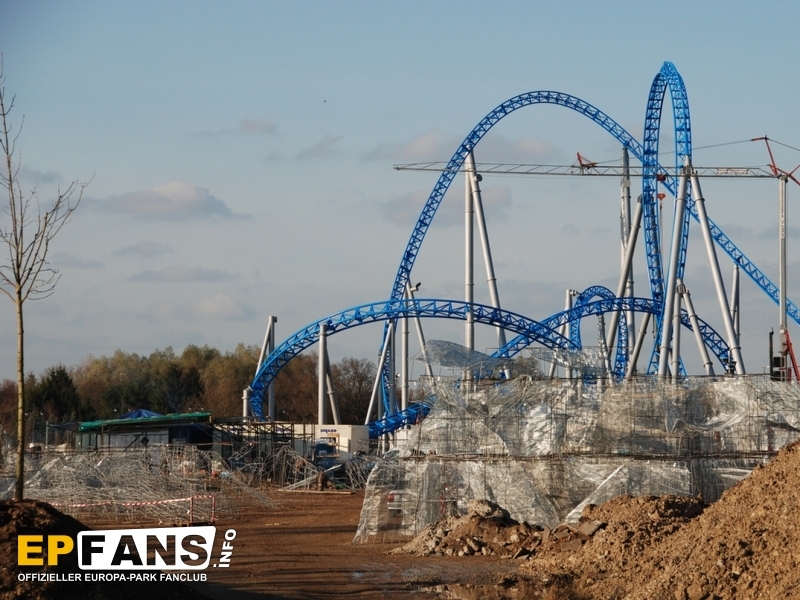

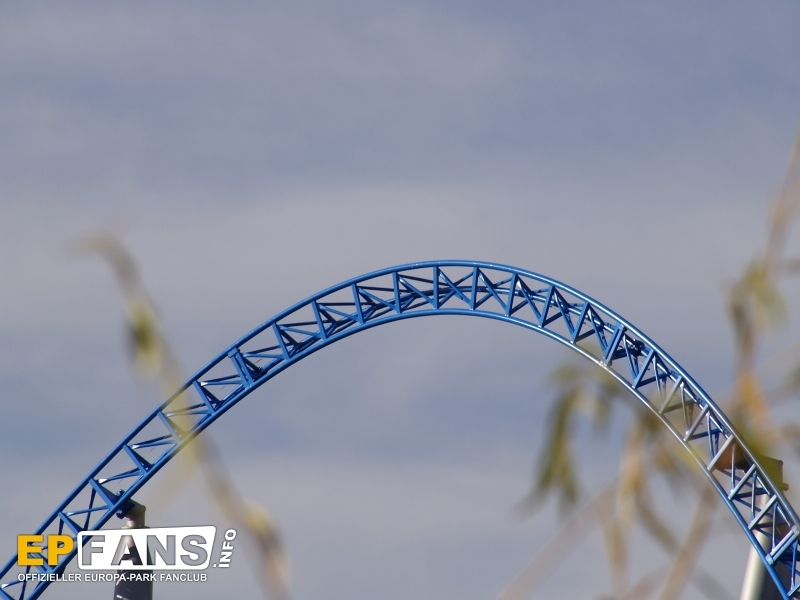

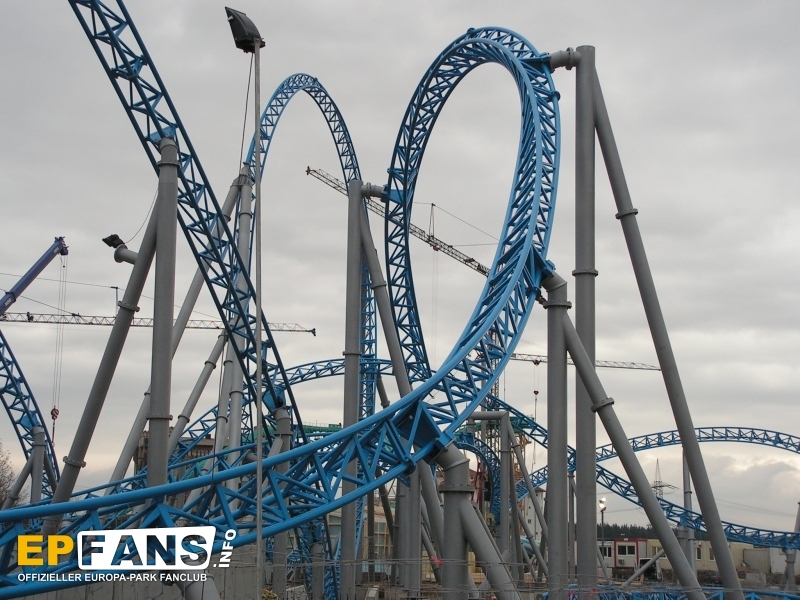

05.11.2008: | Fertigstellung der Heartline Roll |
|
|

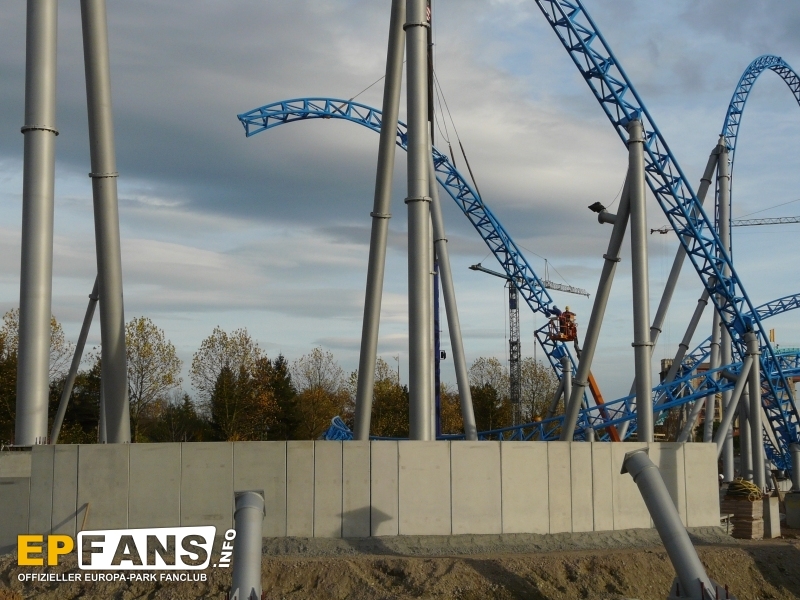

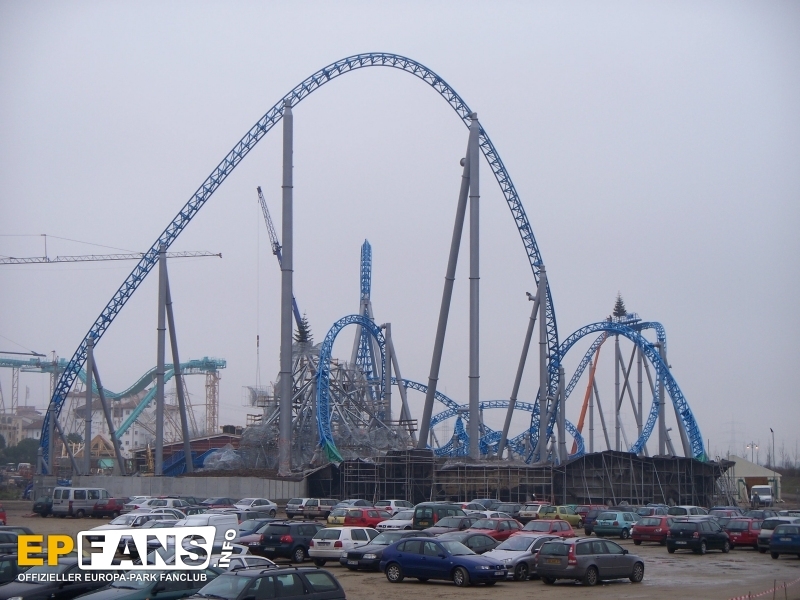

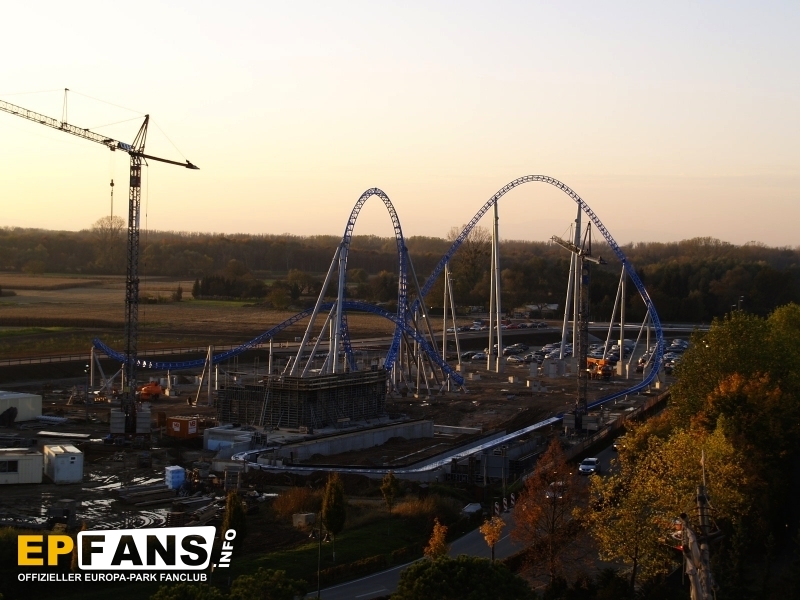

06.11.2008: | Die Schlusskurve wurde angebracht |
|
|
07.11.2008: | Fertigstellung der Schlusskurve |
|
|

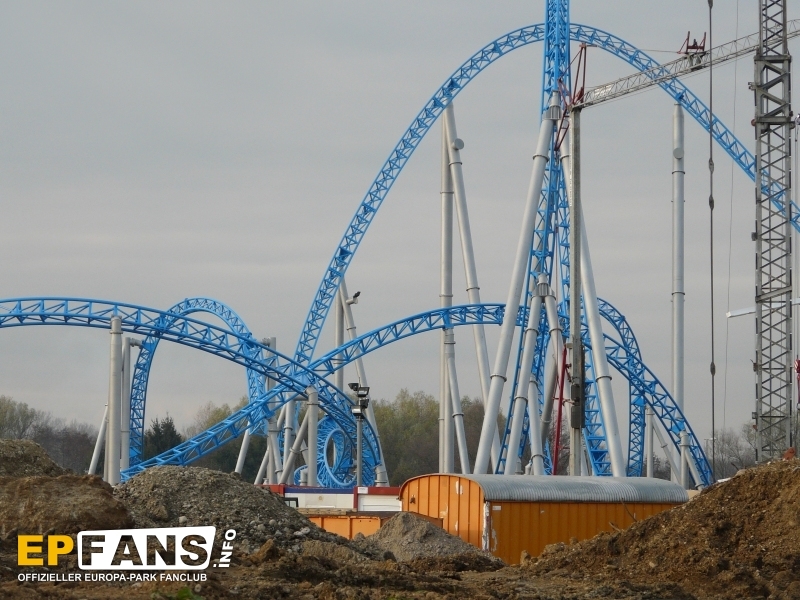

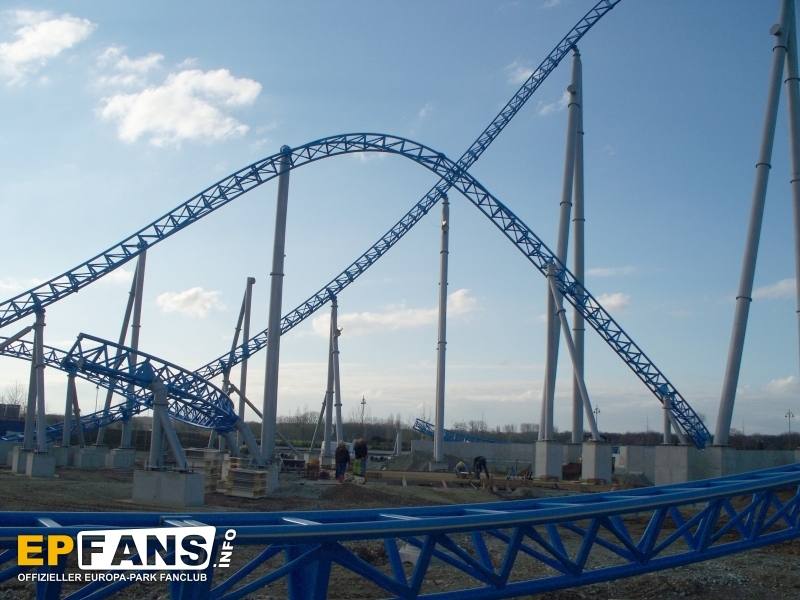

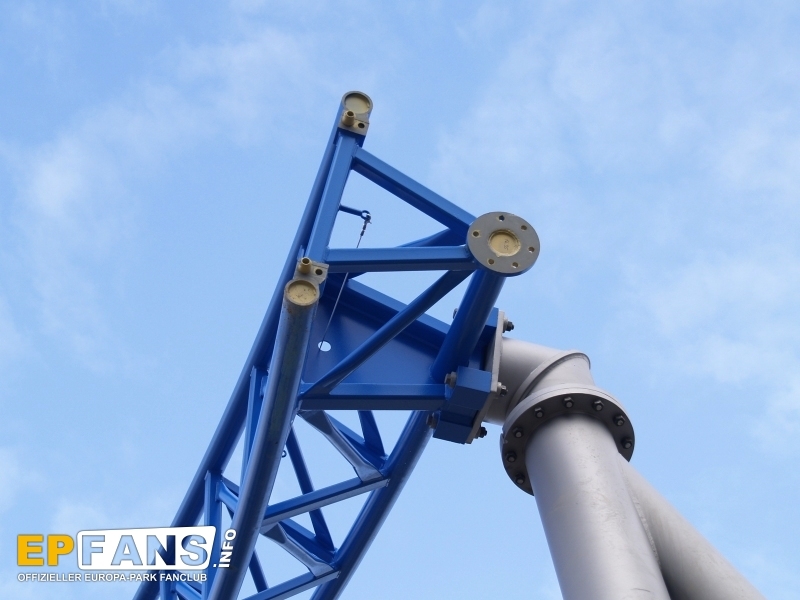

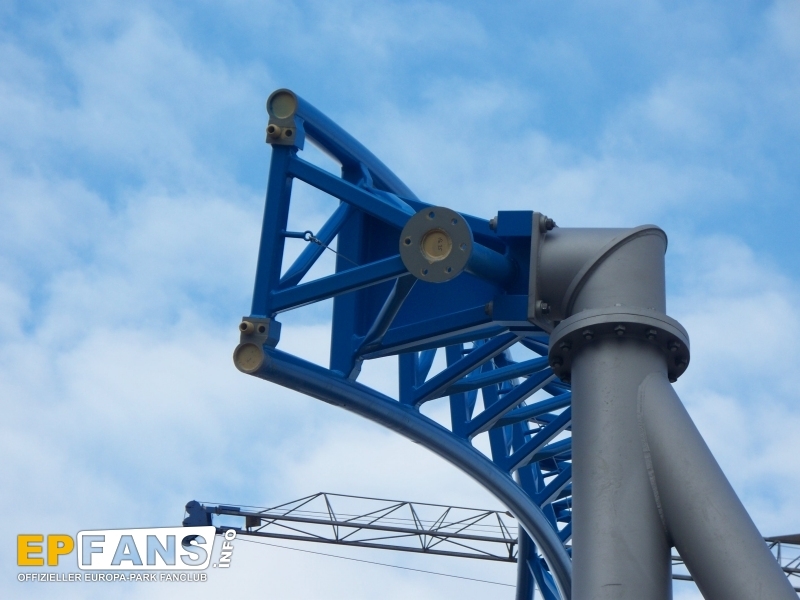

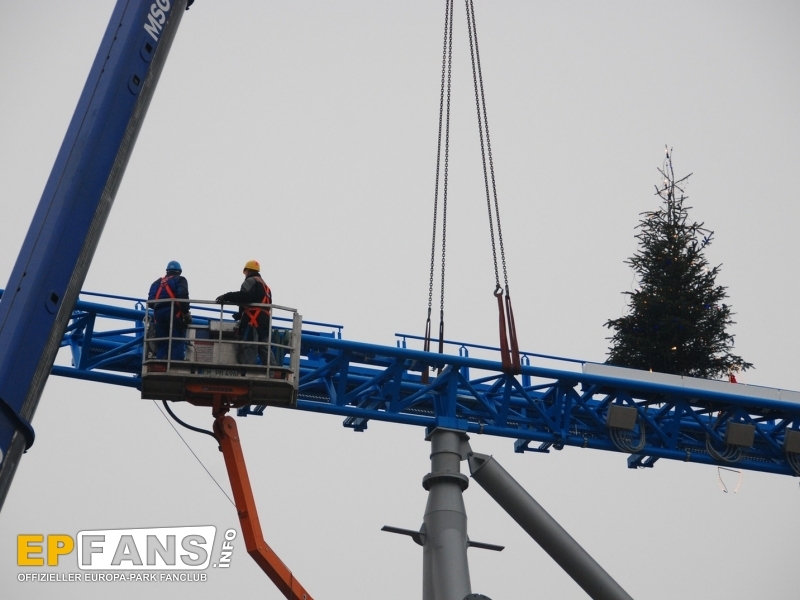

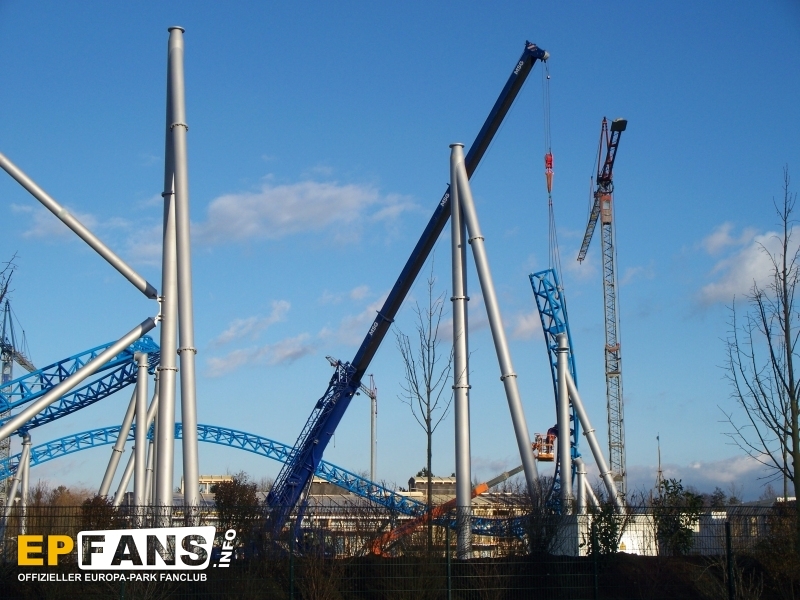

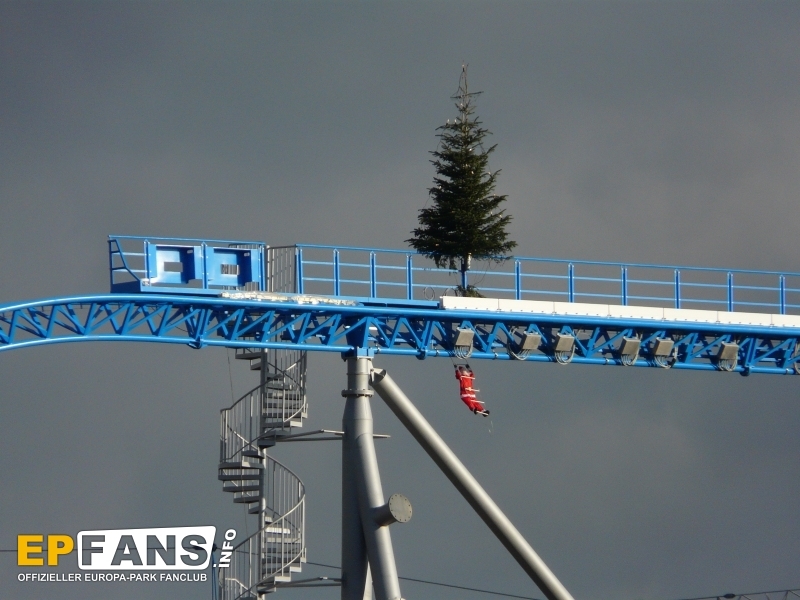

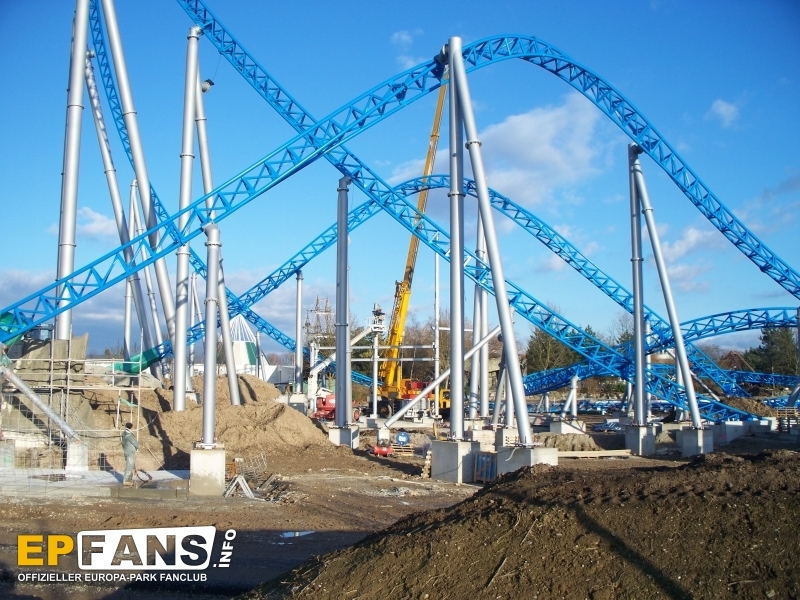

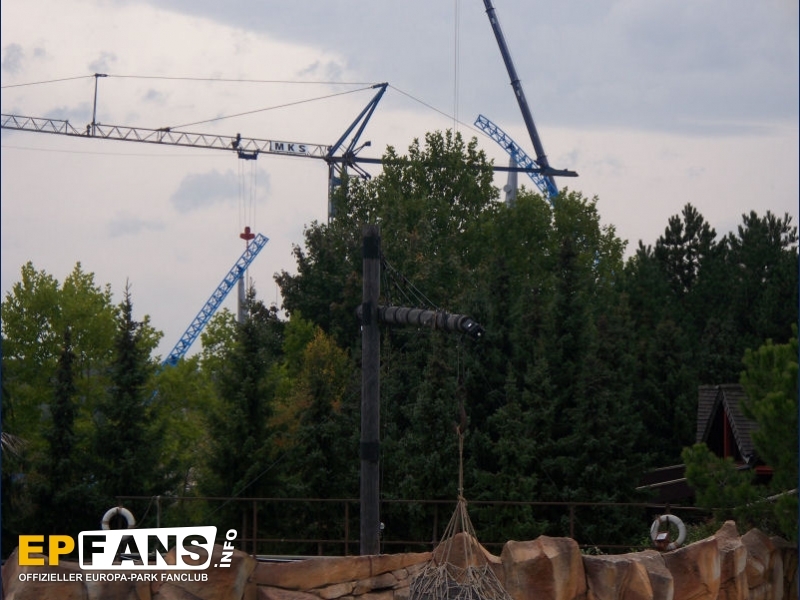

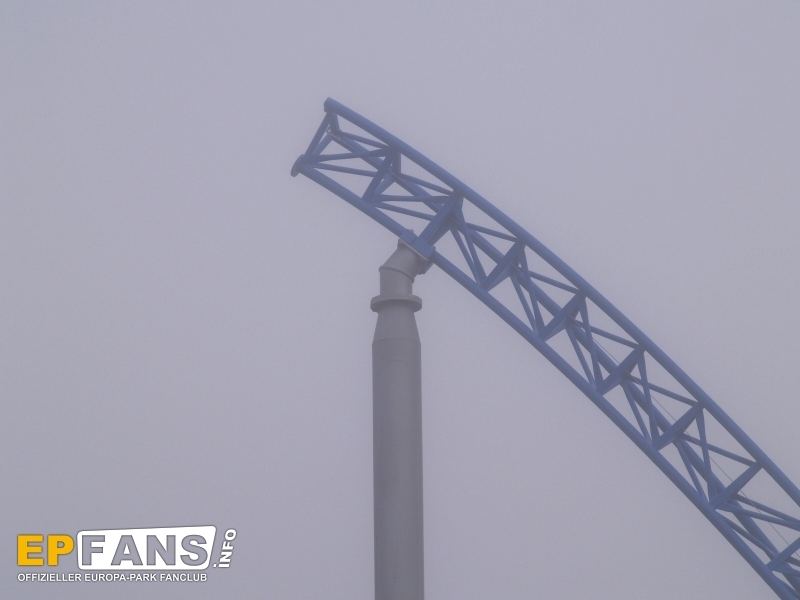

10.11.2008: | Montagebeginn des weiteren ?berkopf Elements |
|
|

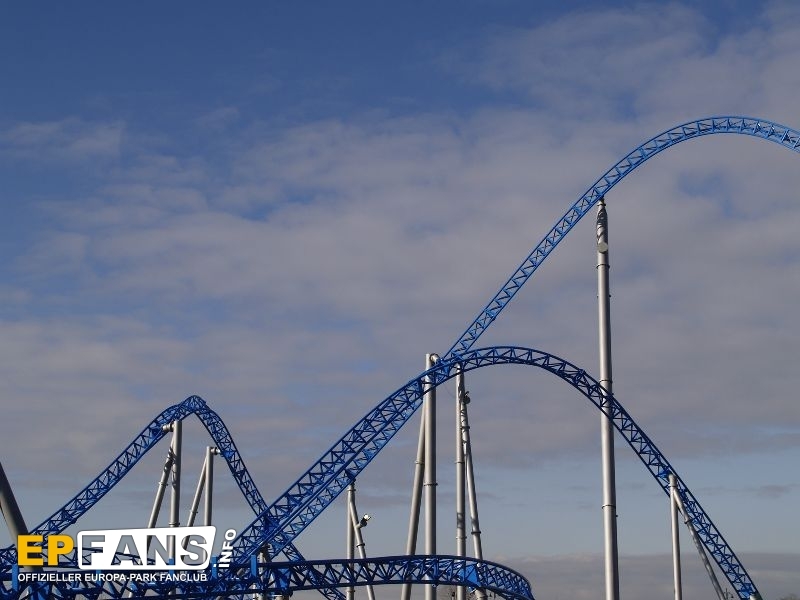

12.11.2008: | Montage Ende des weiteren ?berkopf Elements |
|
|
13.11.2008: | Montage der bodennahen Kurve |
|
|

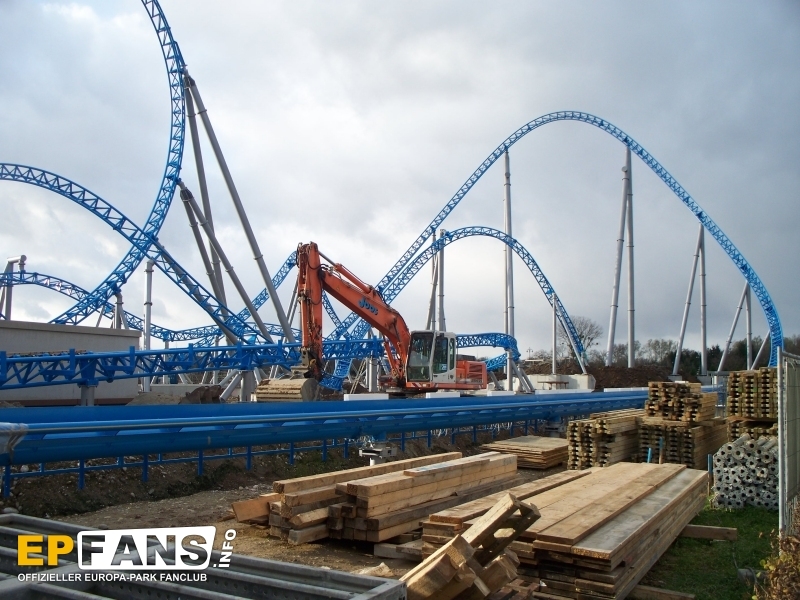

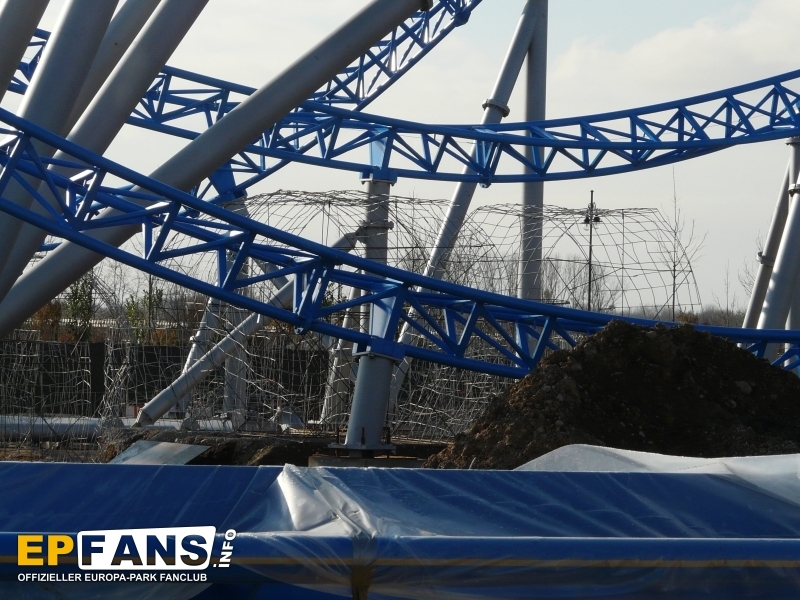

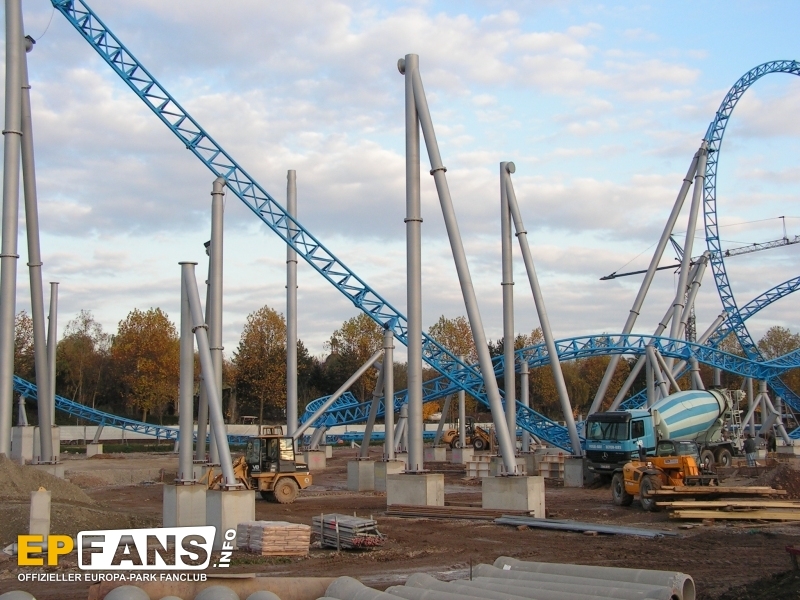

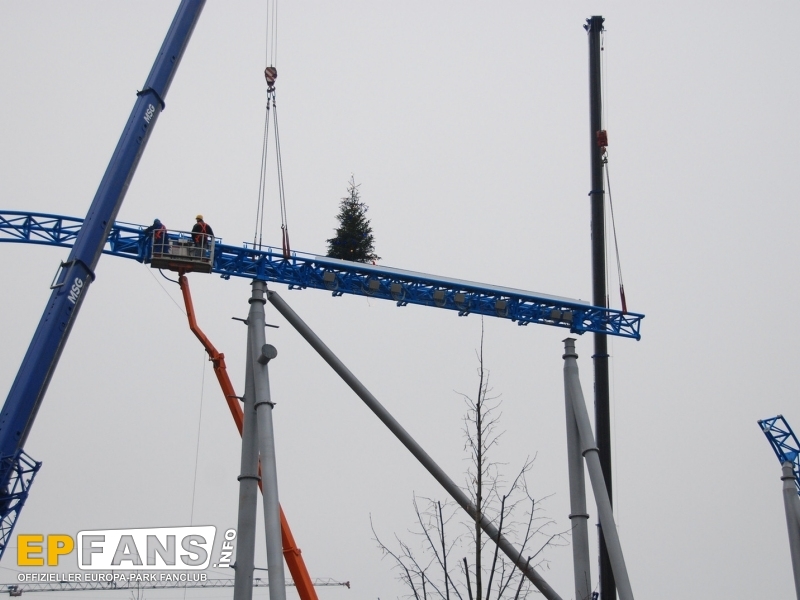

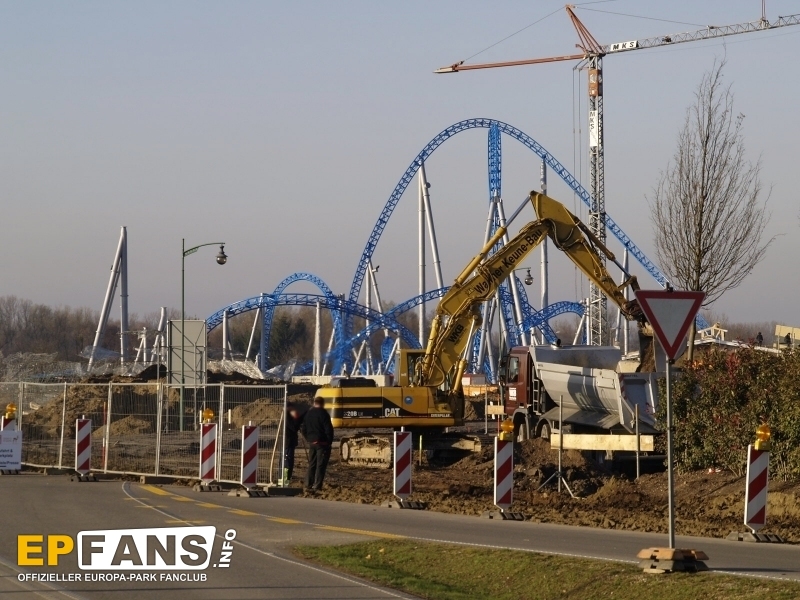

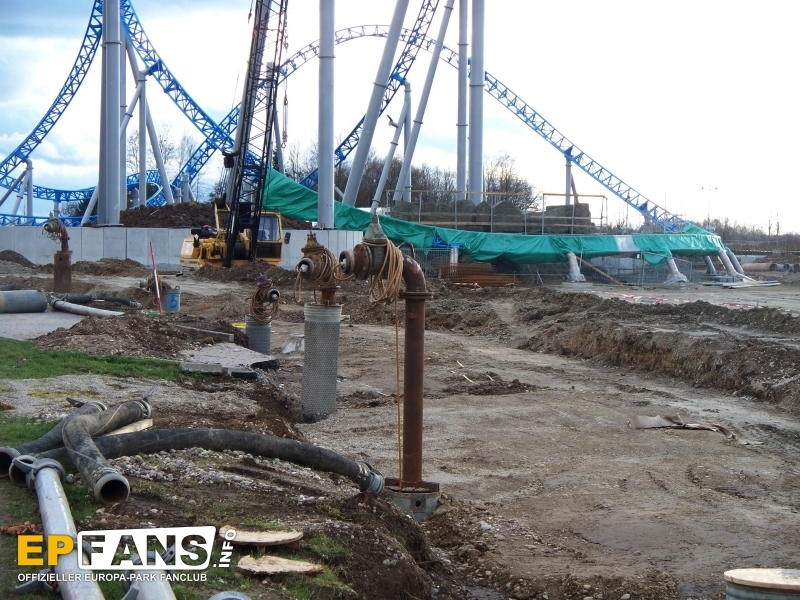

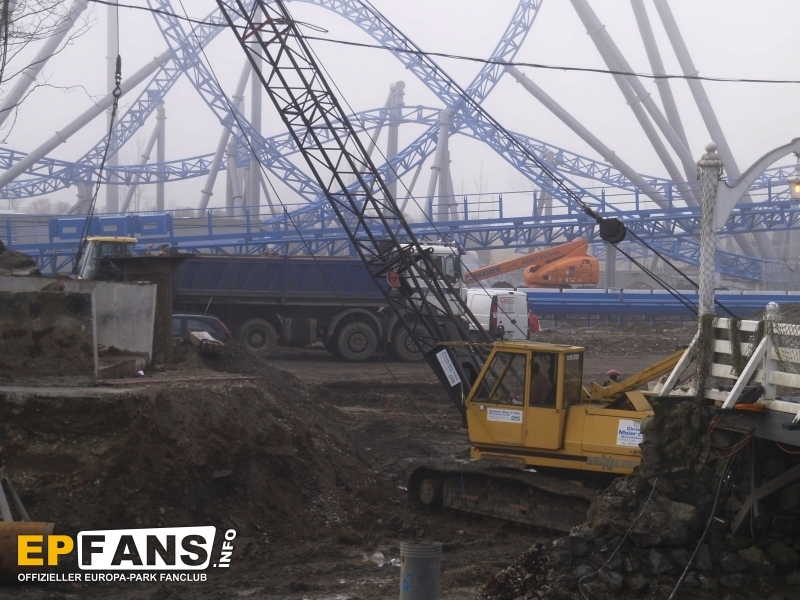

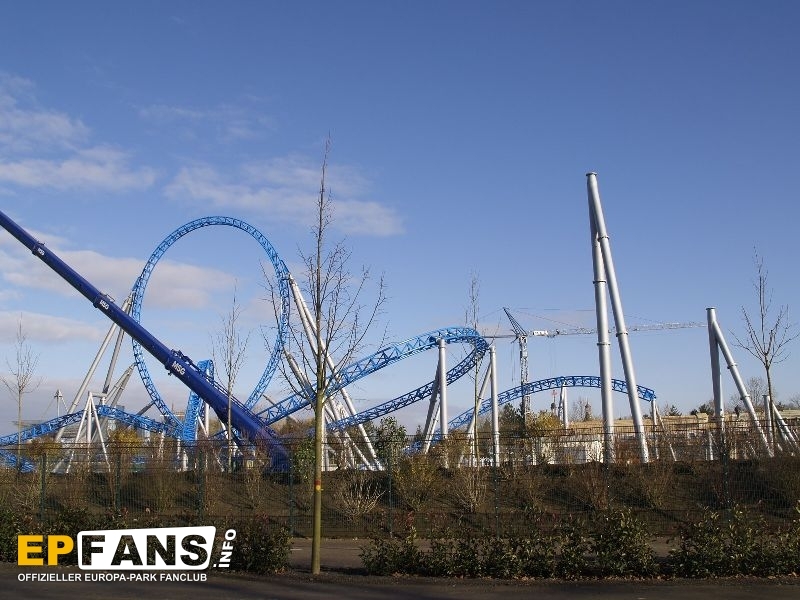

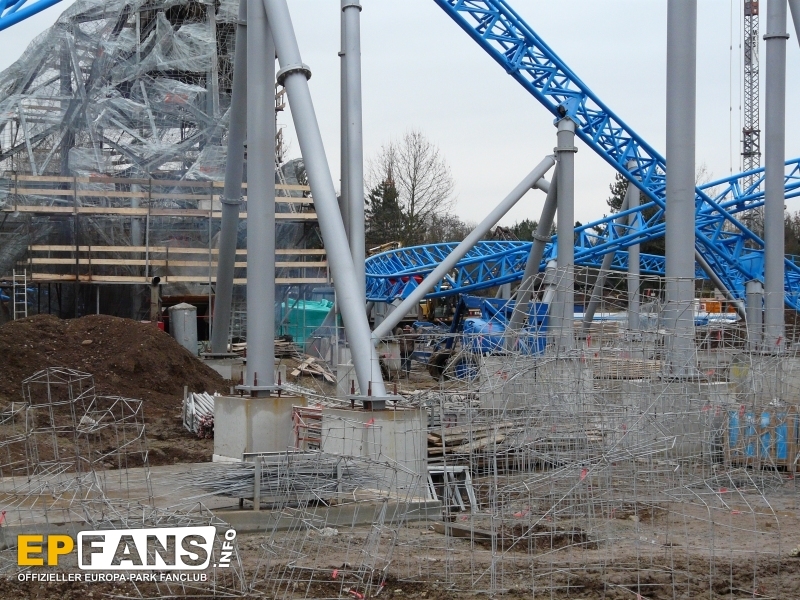

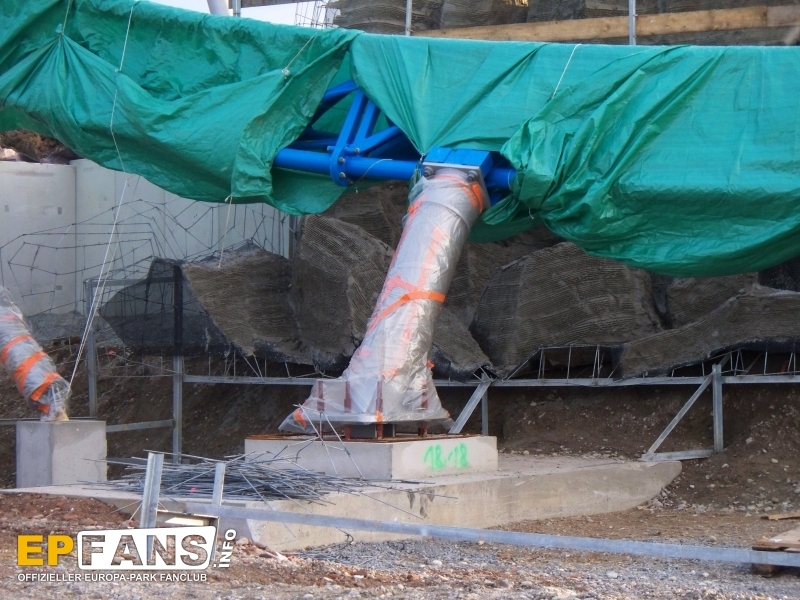

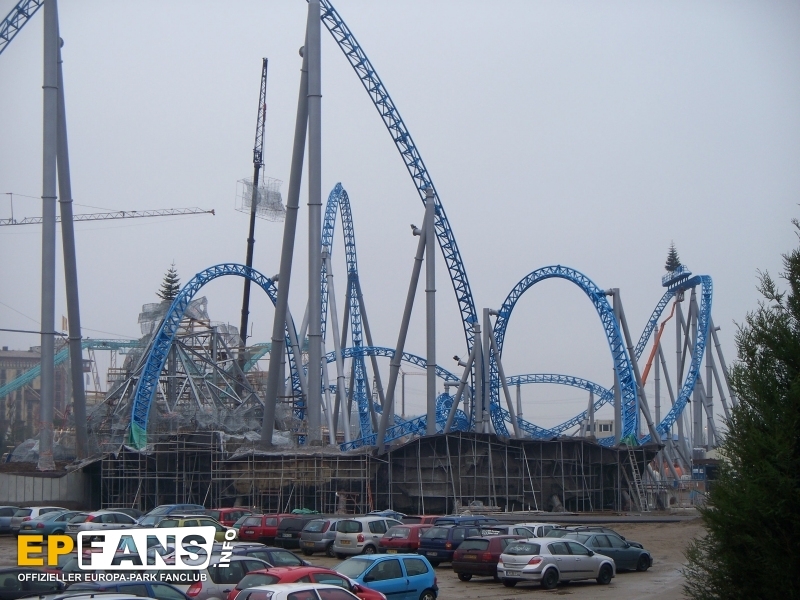

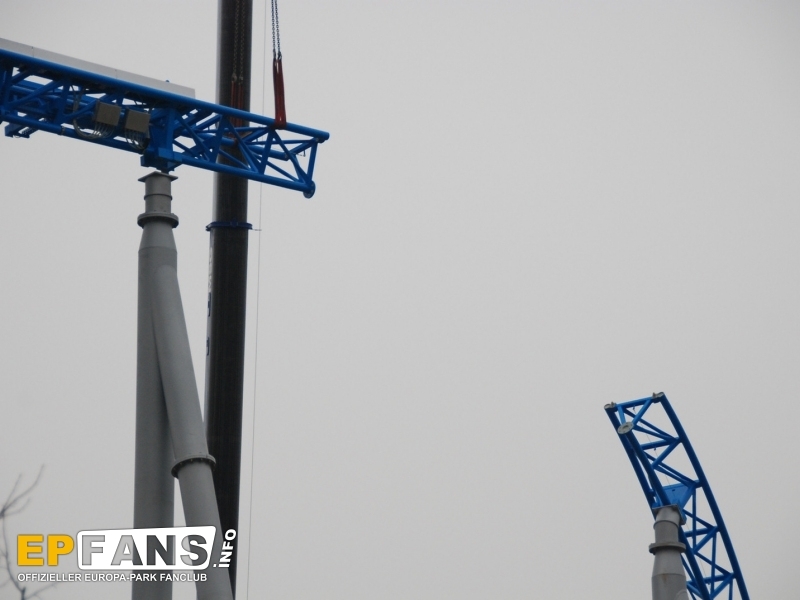

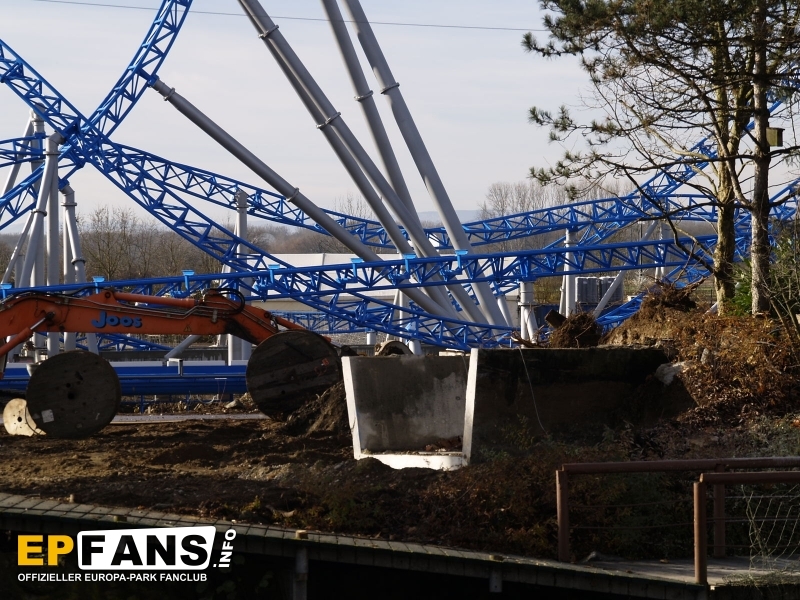

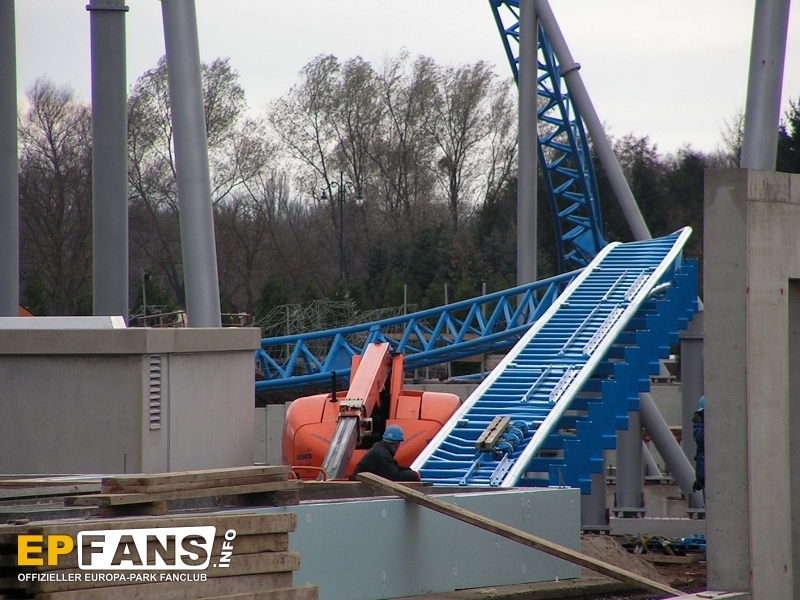

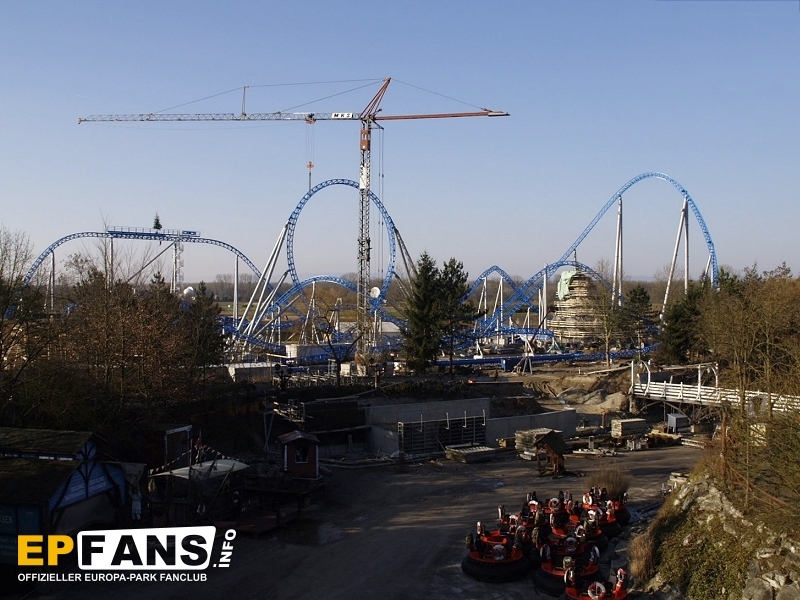

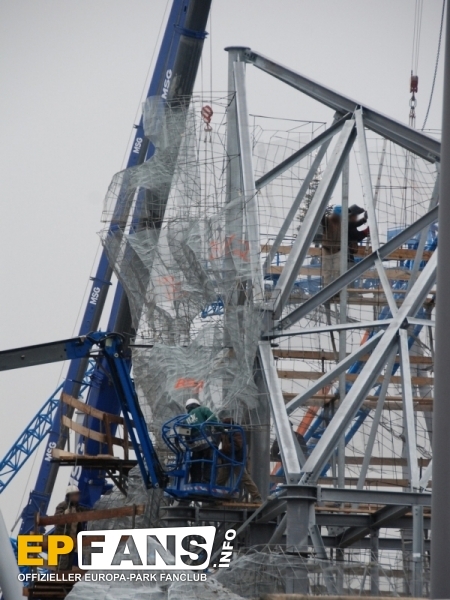

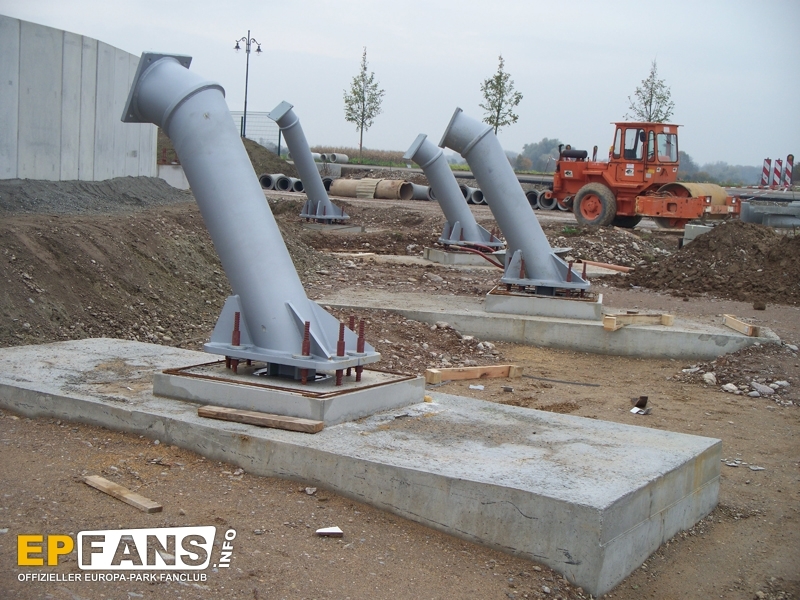

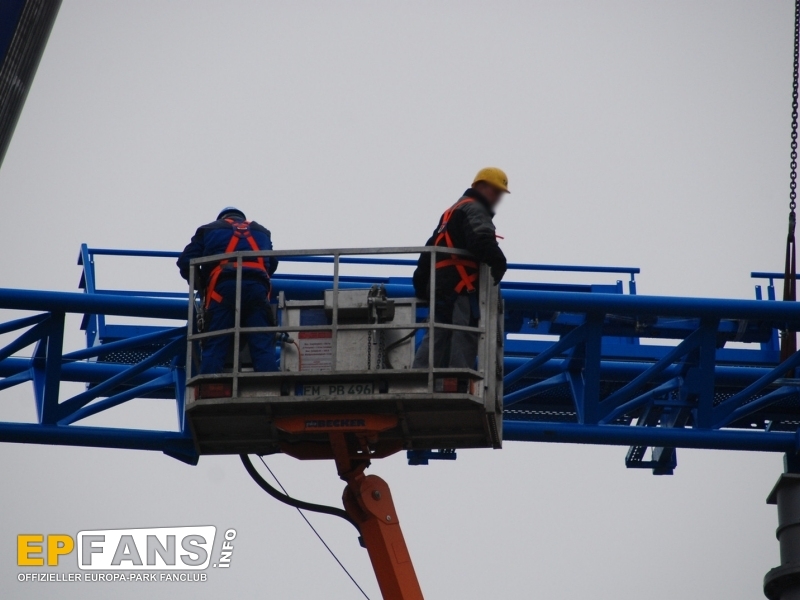

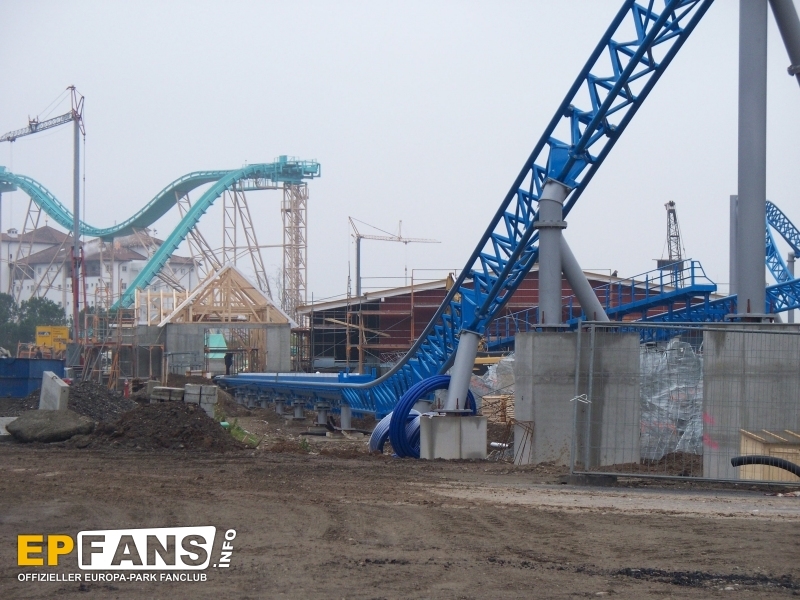

17.11.2008: | Aufschüttarbeiten haben begonnen, Montage erster Abschussmodule, weitere Bauarbeiten am Darkrideteil |
|
|

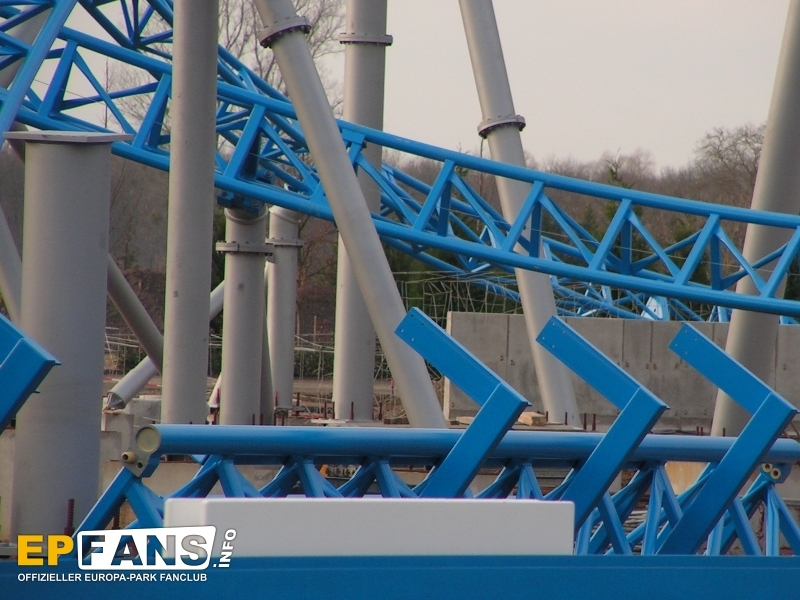

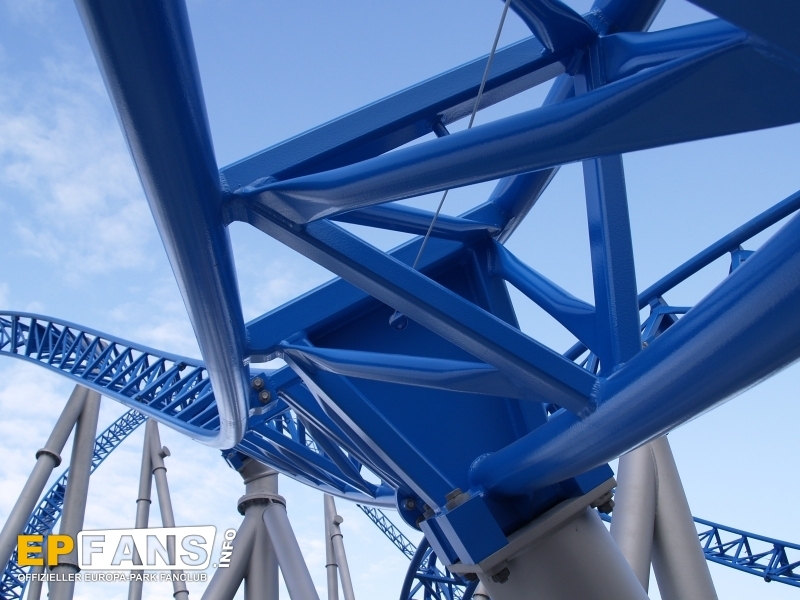

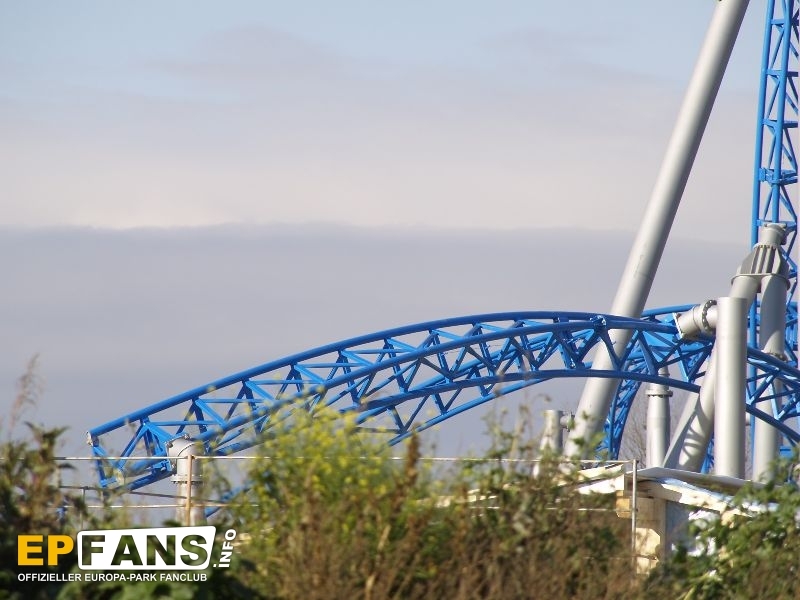

18.11.2008: | Weiteres ?berkopf Element wurde montiert |
|
|

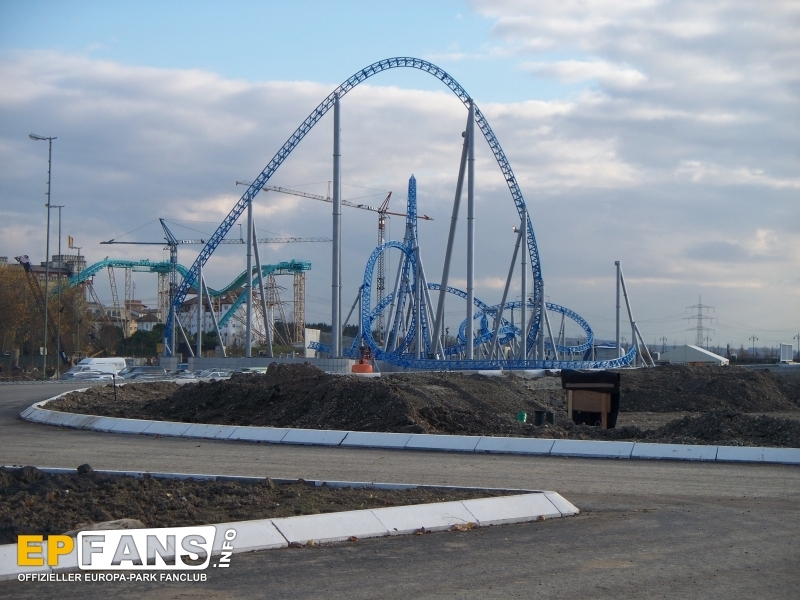

20.11.2008: | Schlussbremse wurde montiert |
|
|

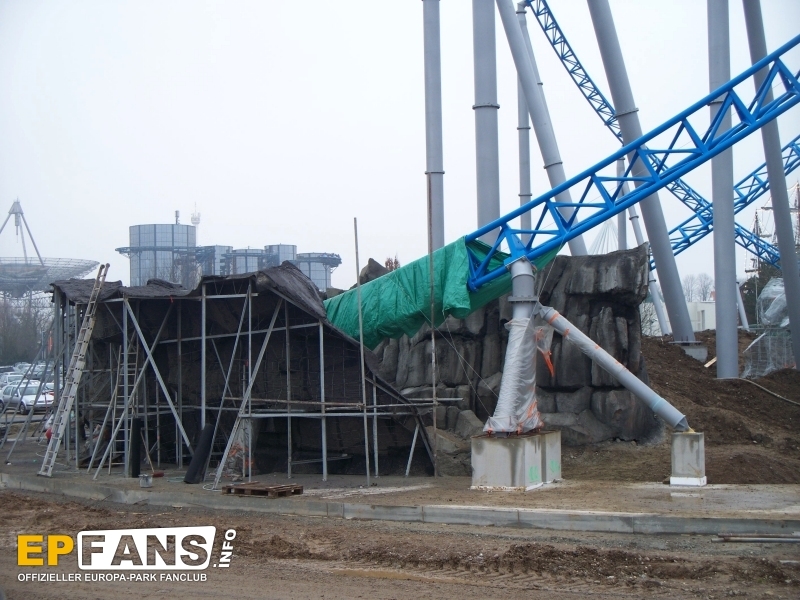

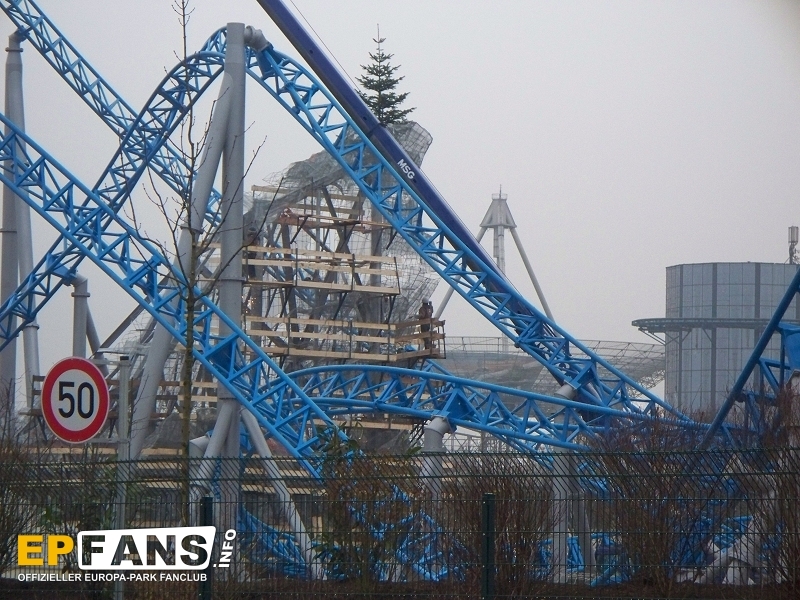

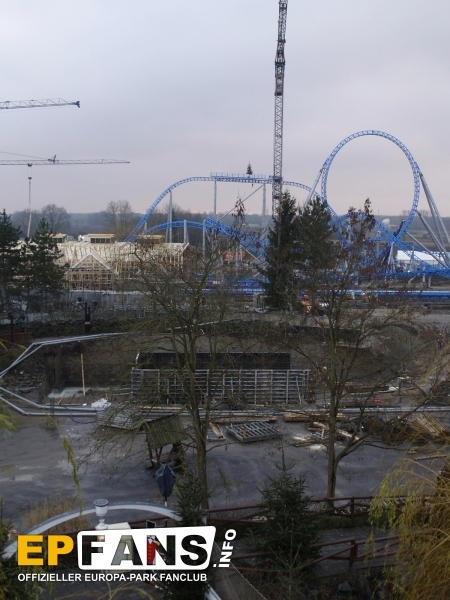

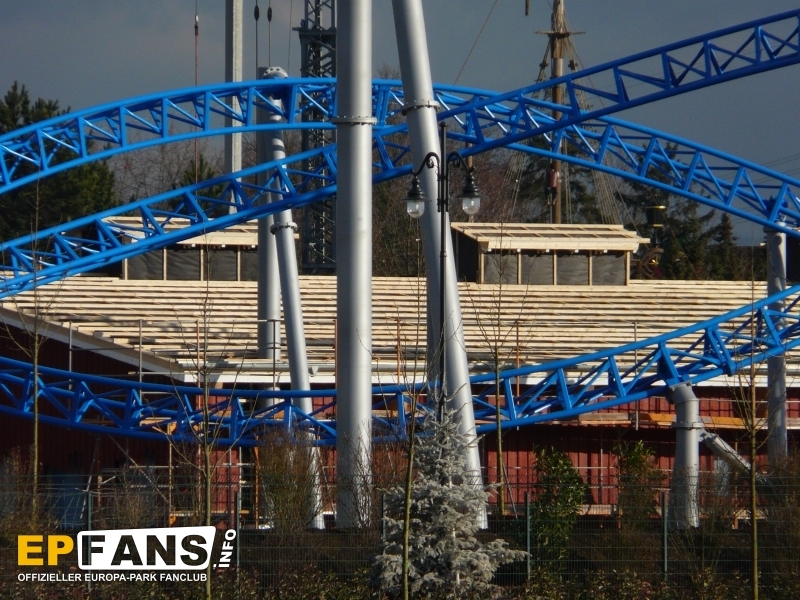

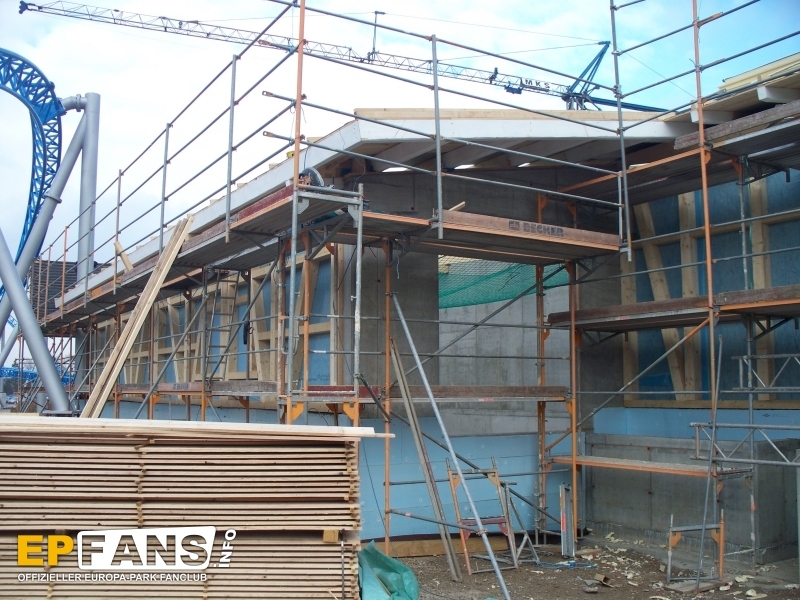

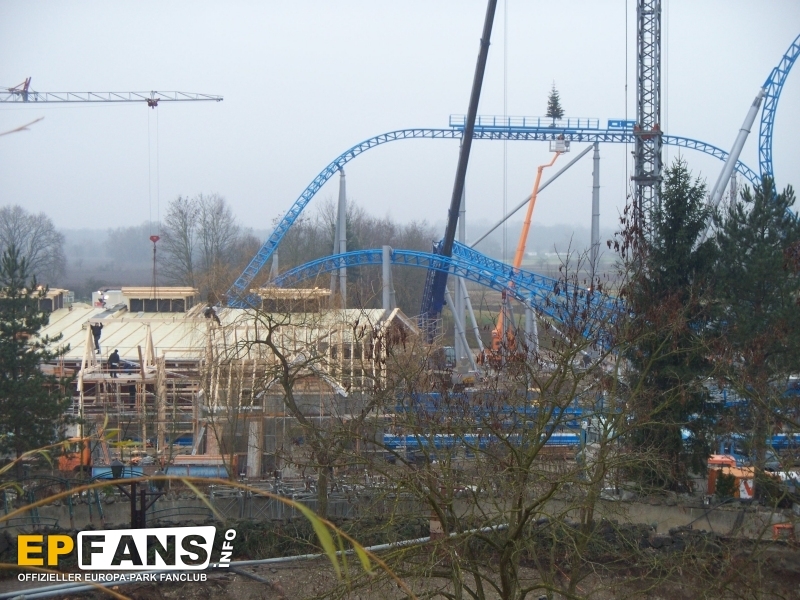

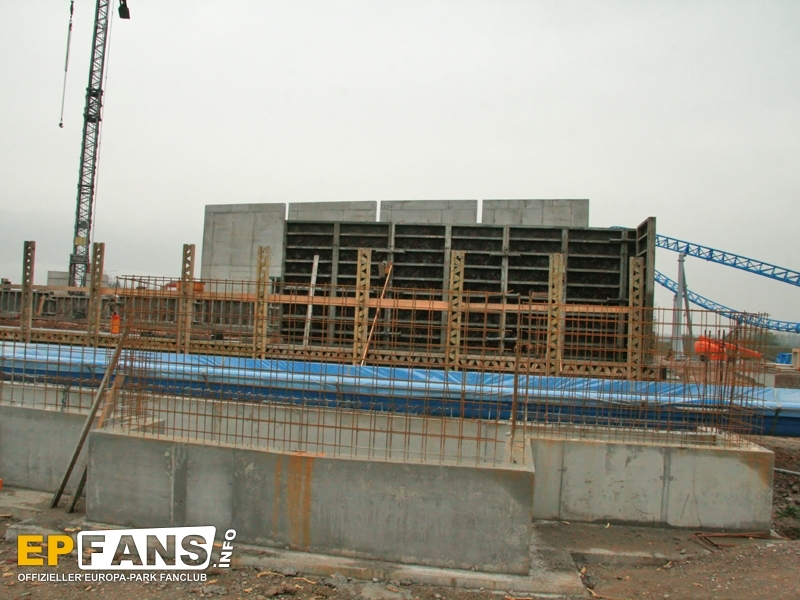

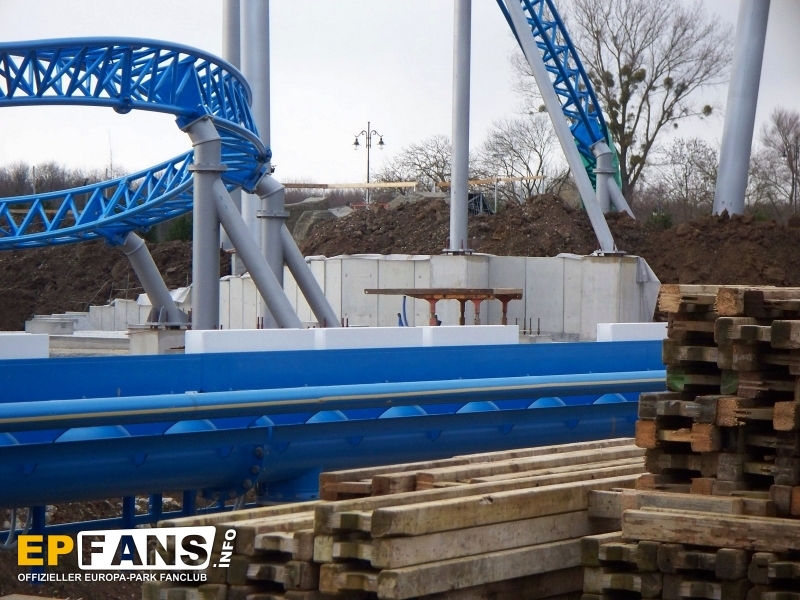

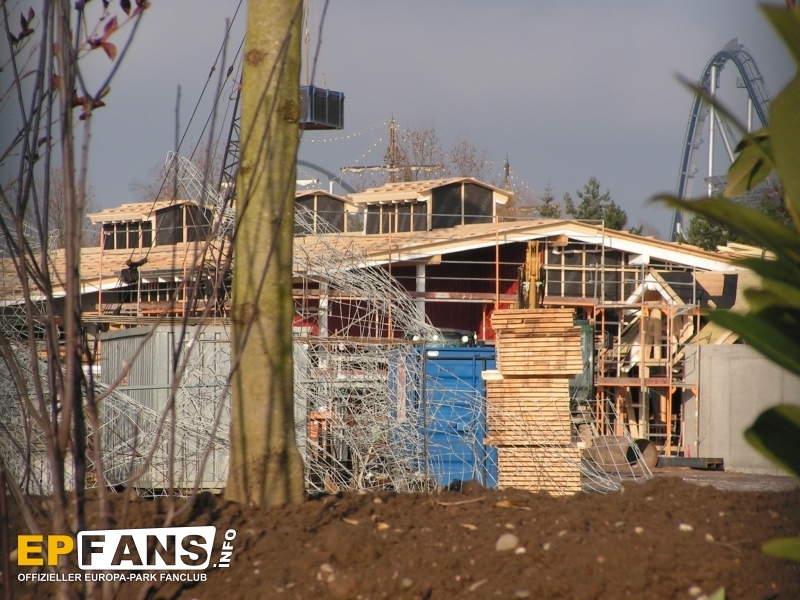

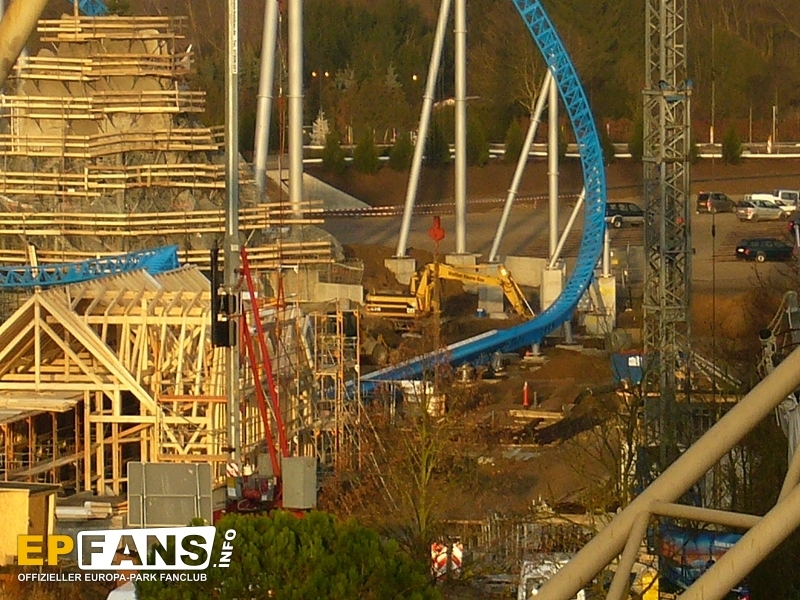

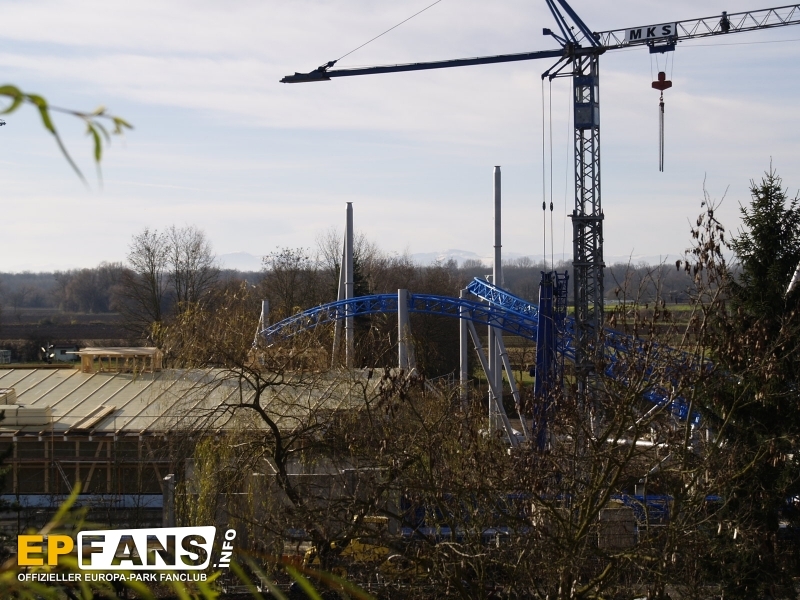

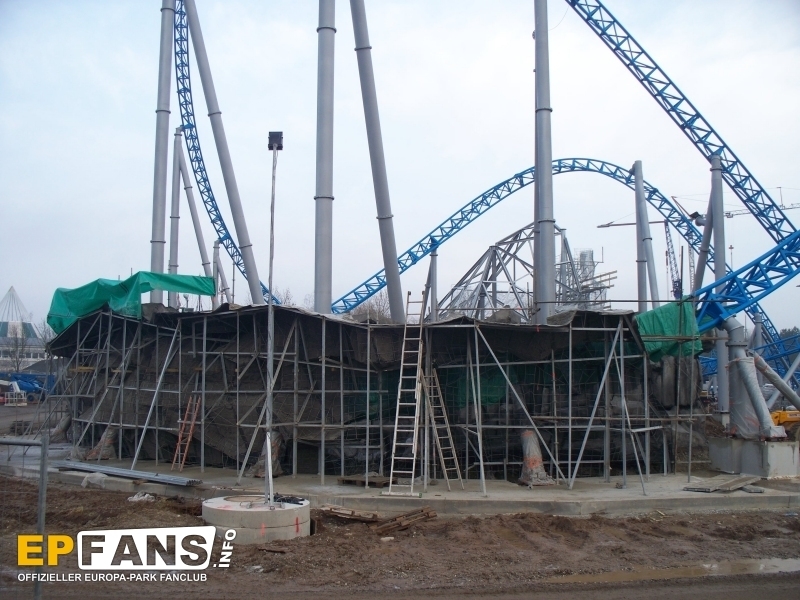

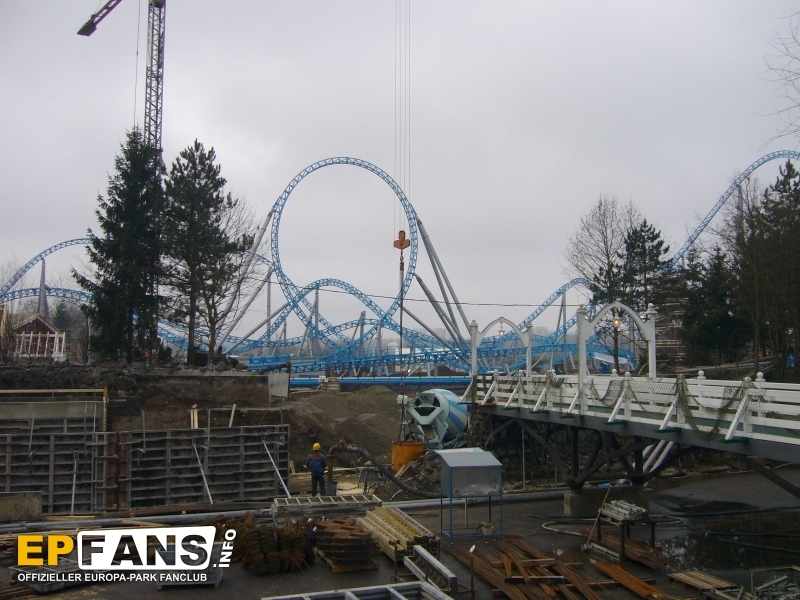

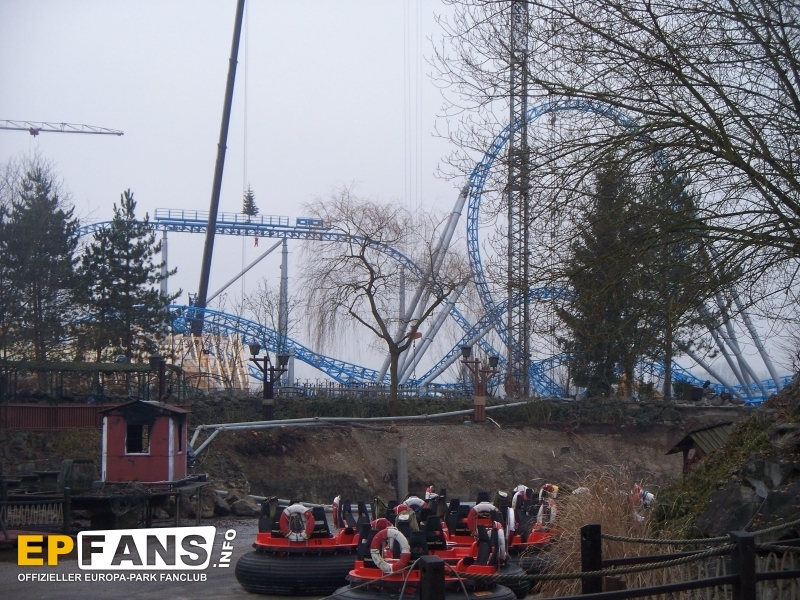

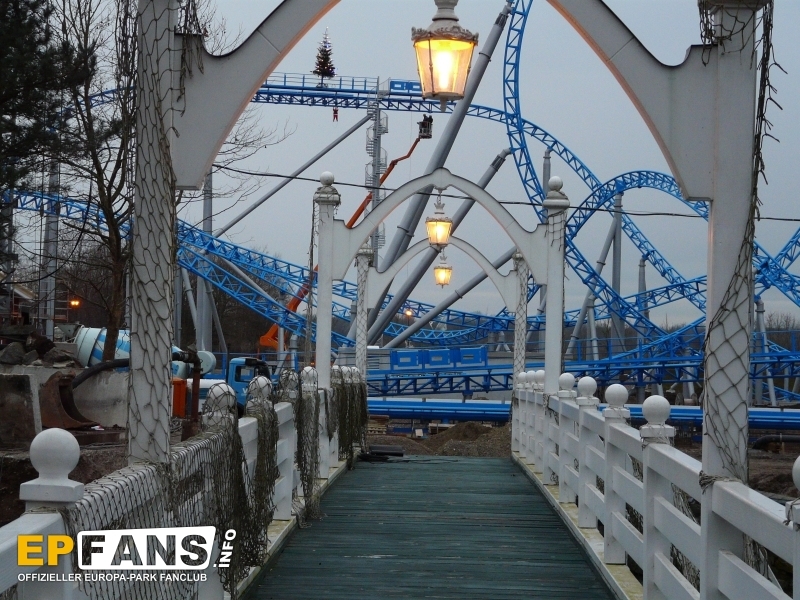

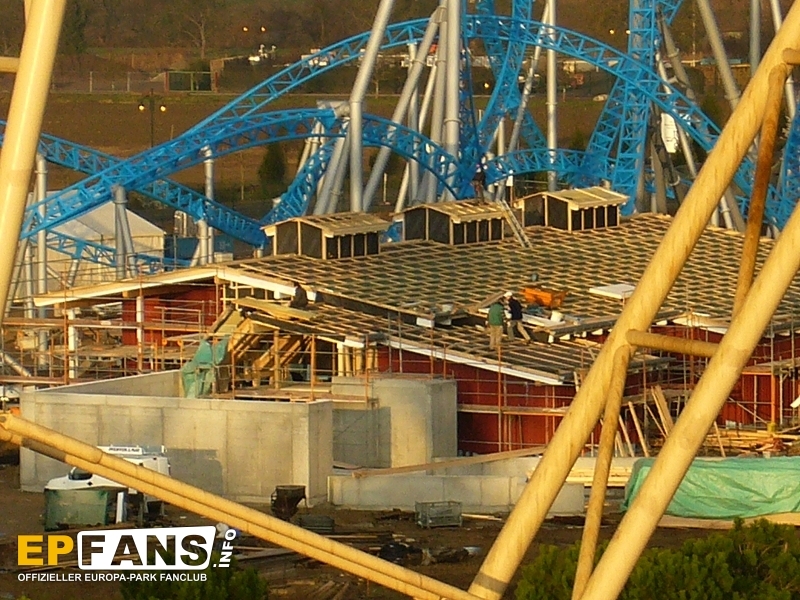

22.11.2008: | Station- und Felsenbau geht gut voran |
|
|

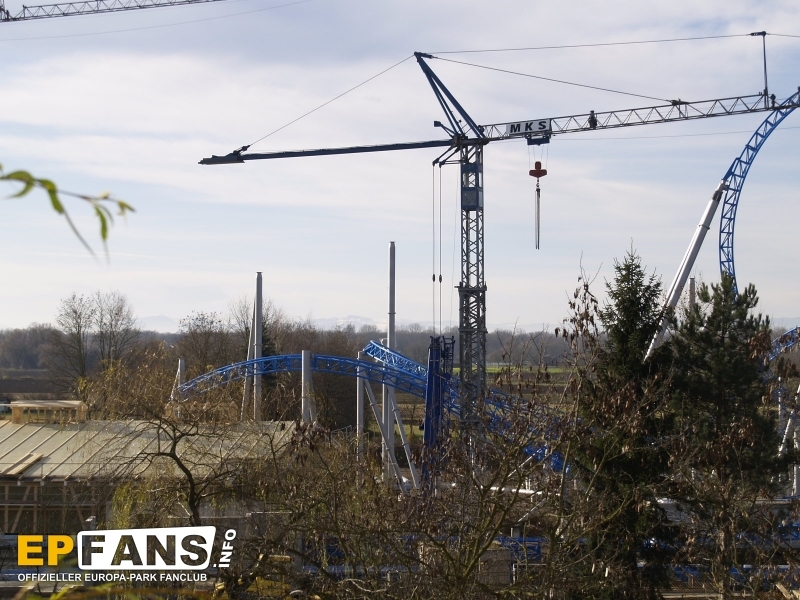

25.11.2008: | Erste Teile der Kurve nach dem Looping wurden montiert |
|
|

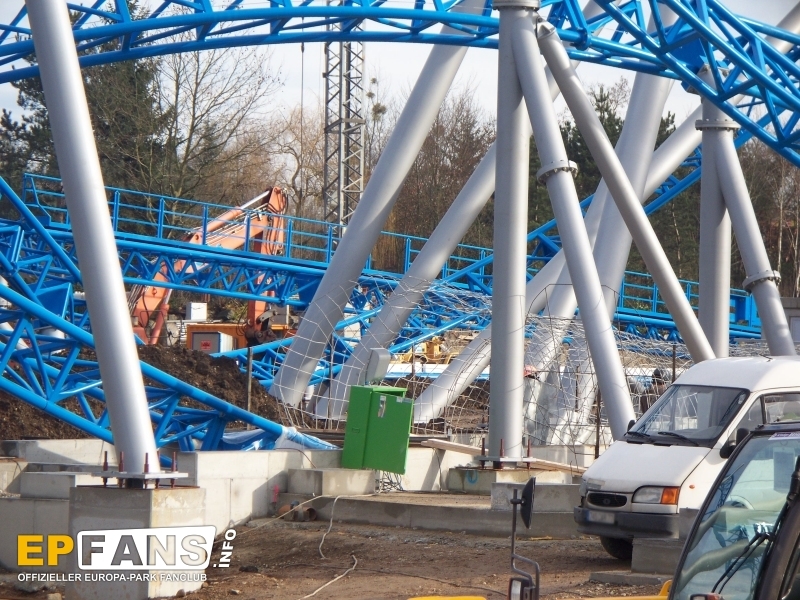

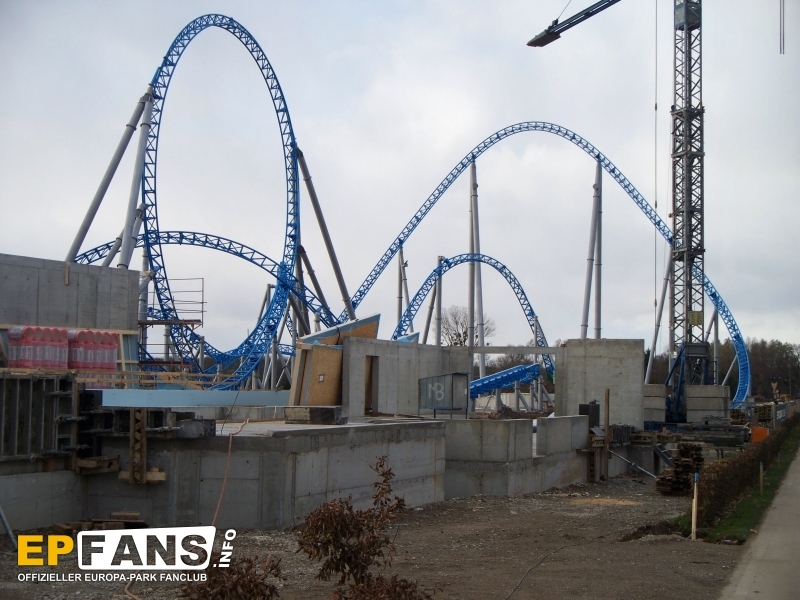

26.11.2008: | Stützen für die Blockbremse wurden errichtet |
|
|

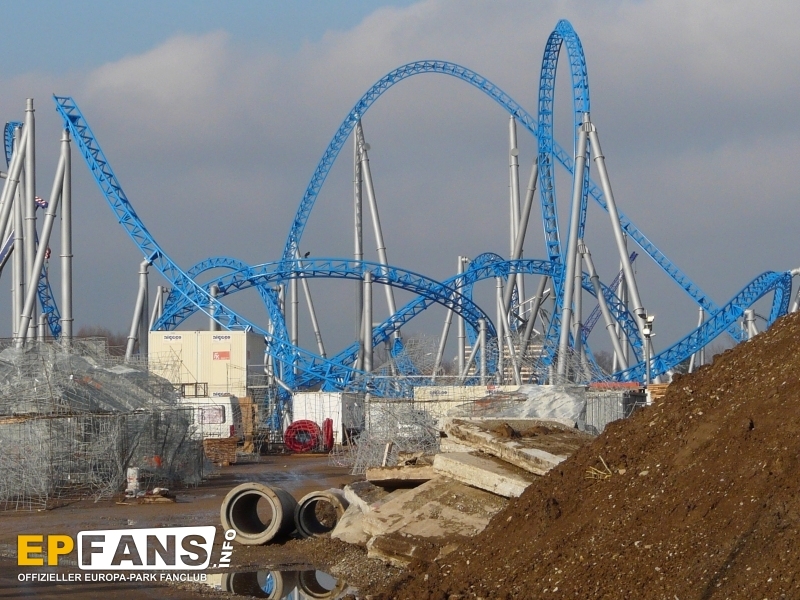

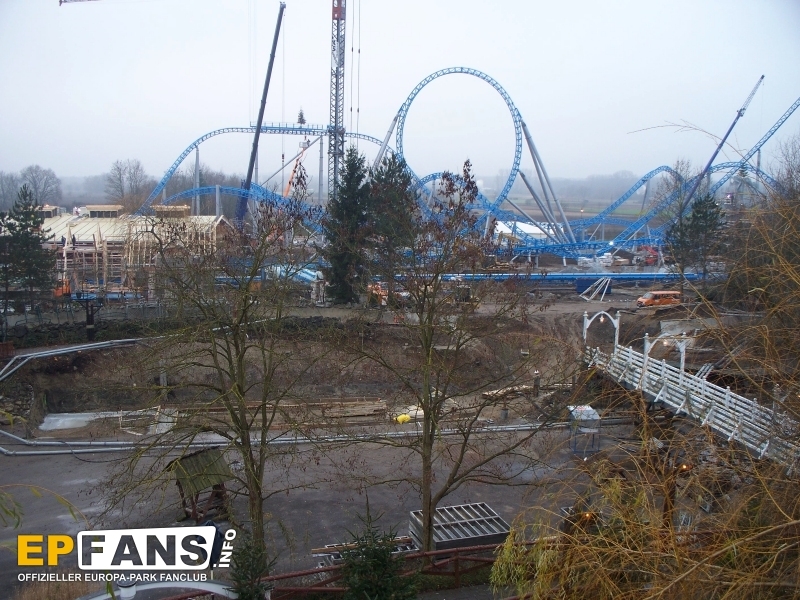

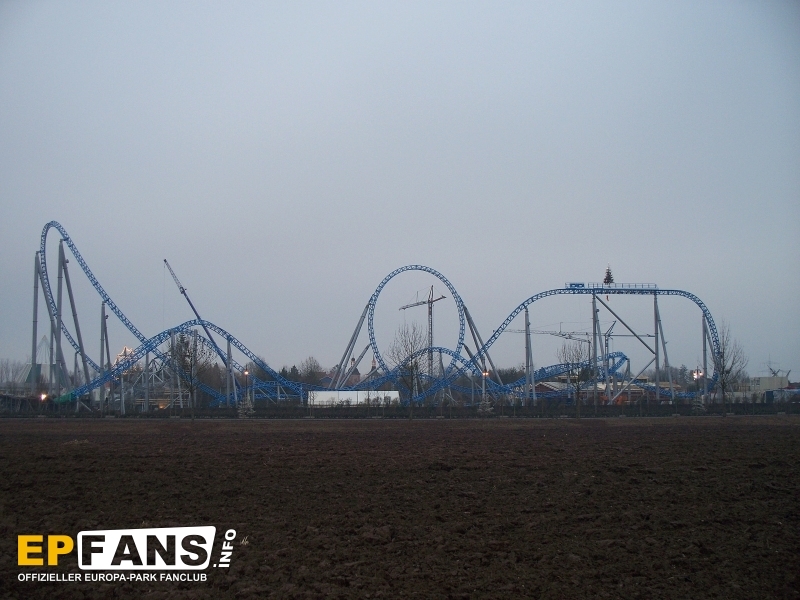

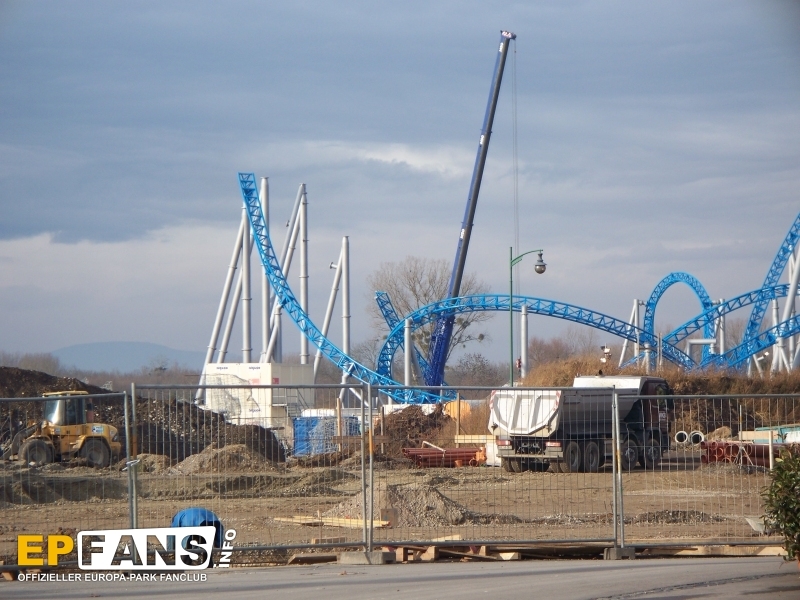

02.12.2008: | Der Bau der letzen Kurve wurde fortgesetzt |
|
|

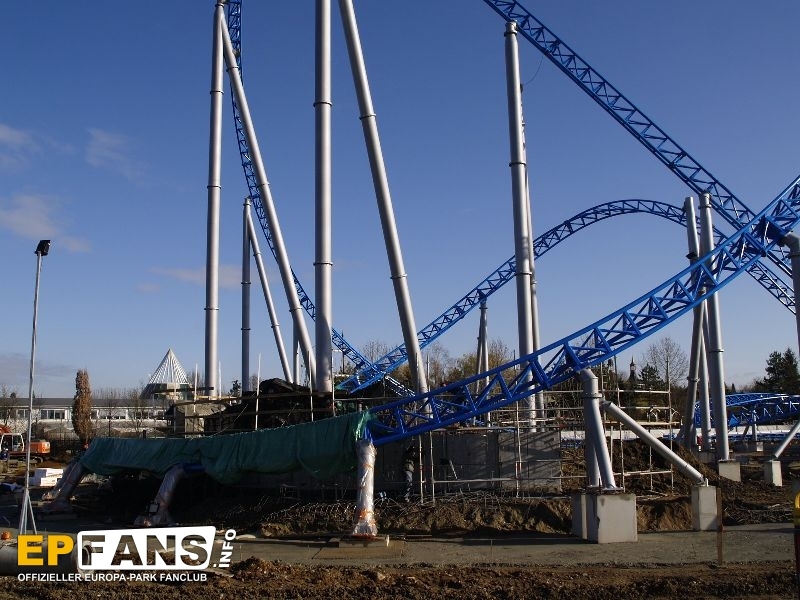

09.12.2008: | Der Teil nach der Blockbremse wurde montiert |
|
|

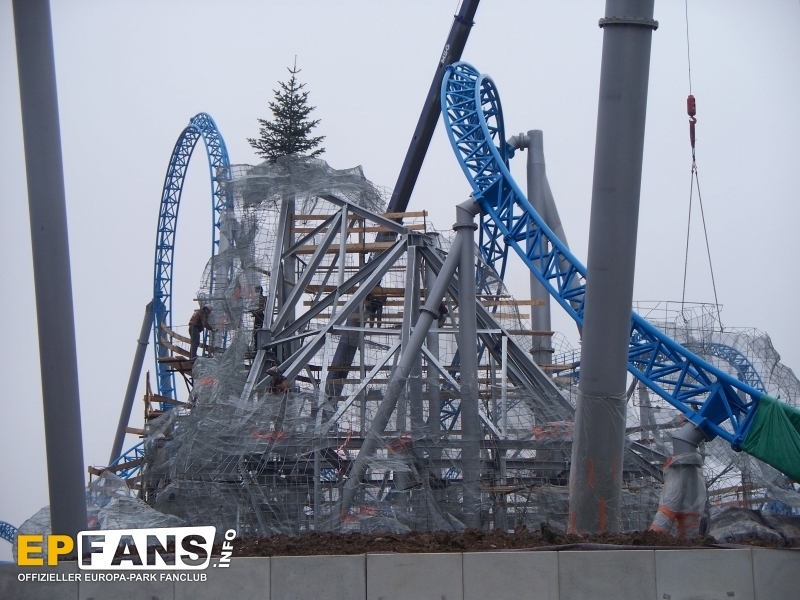

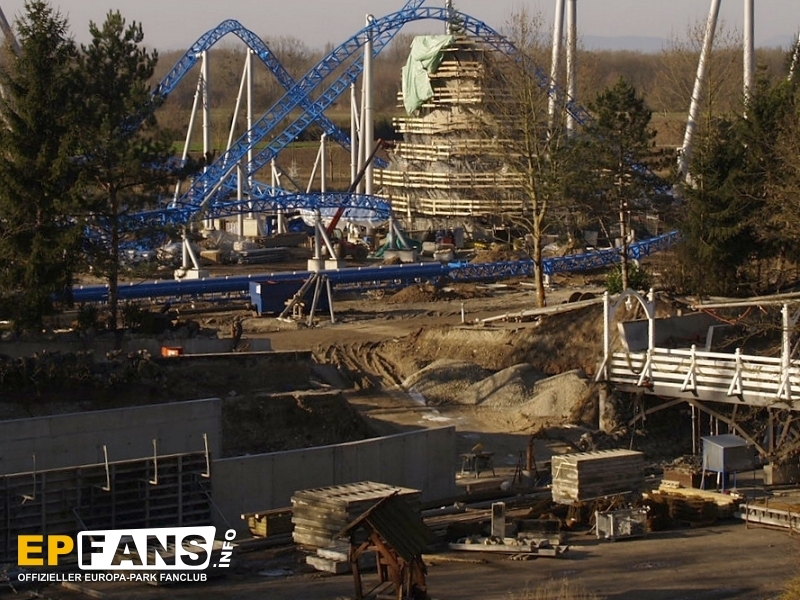

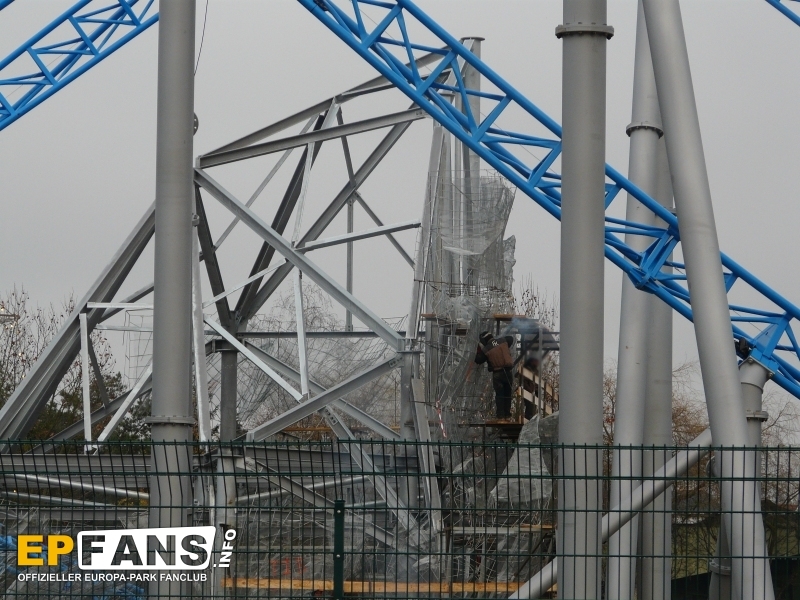

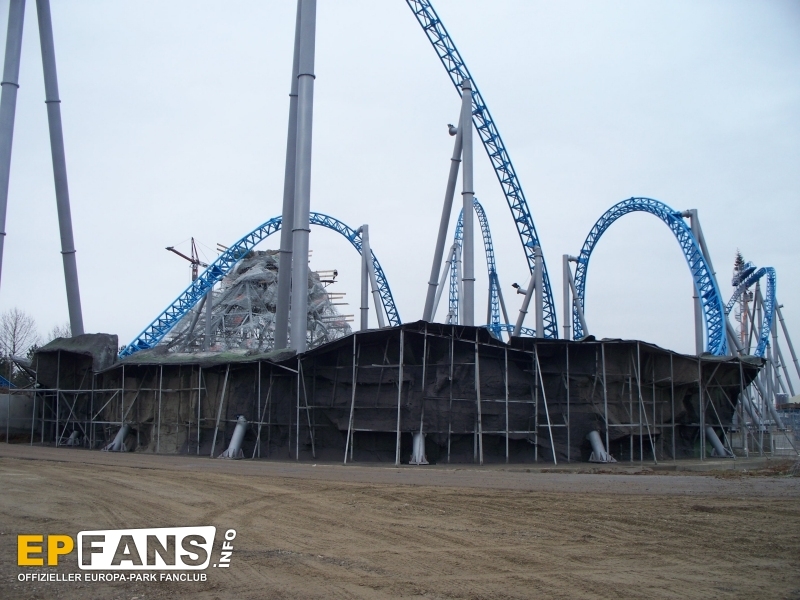

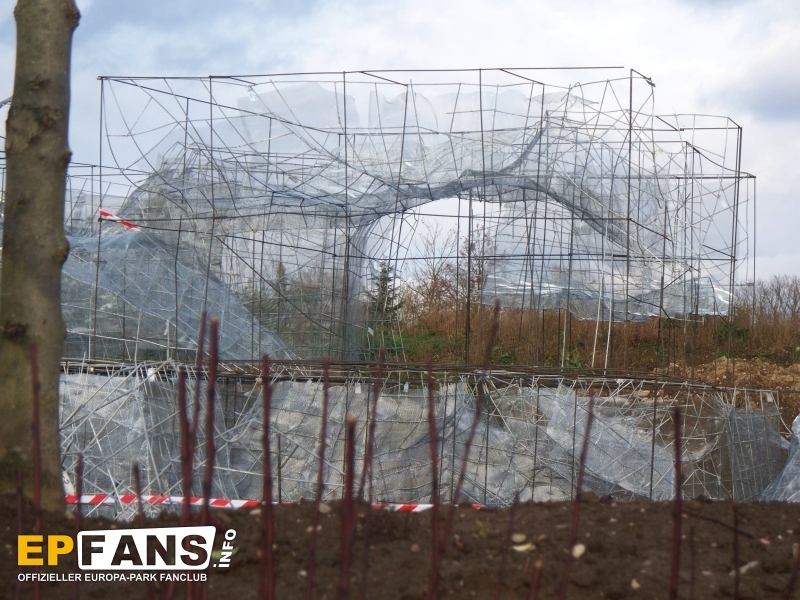

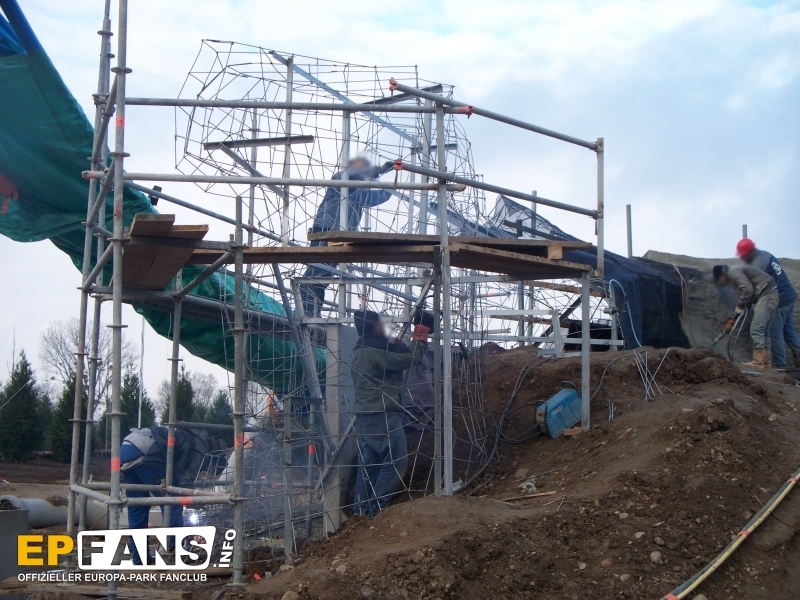

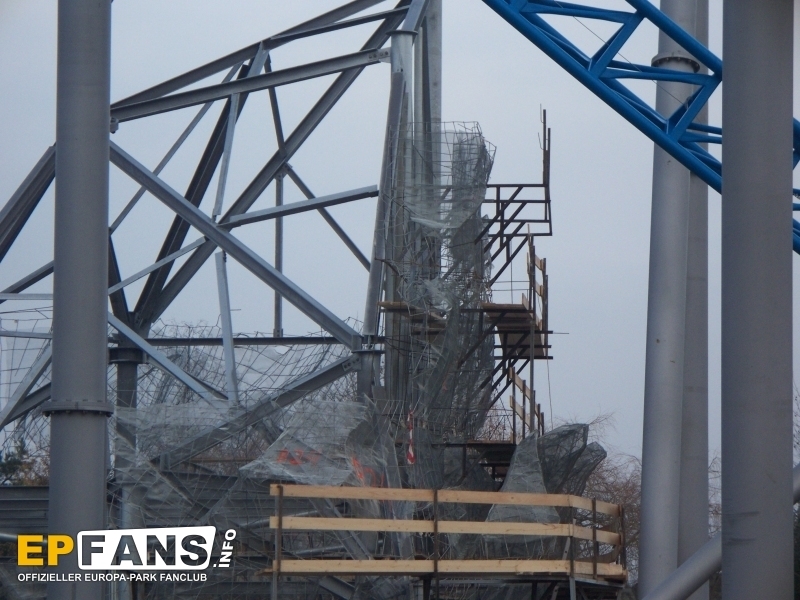

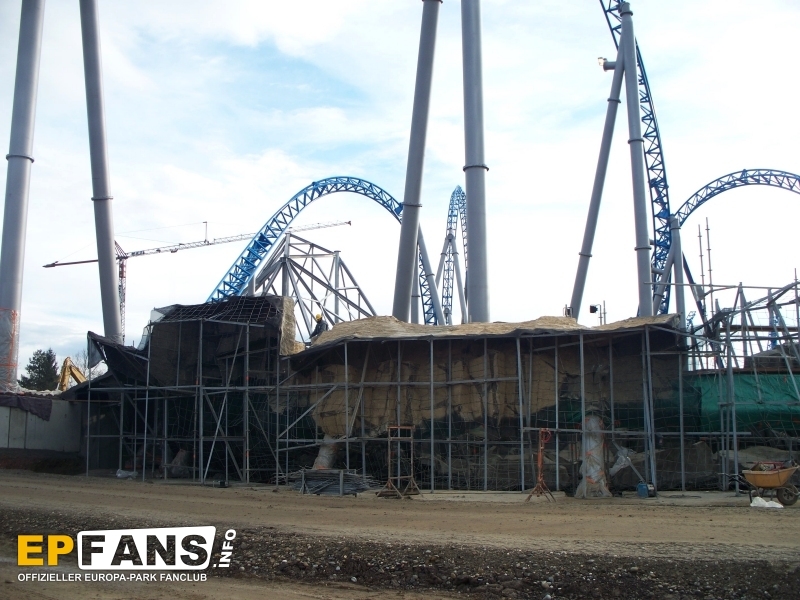

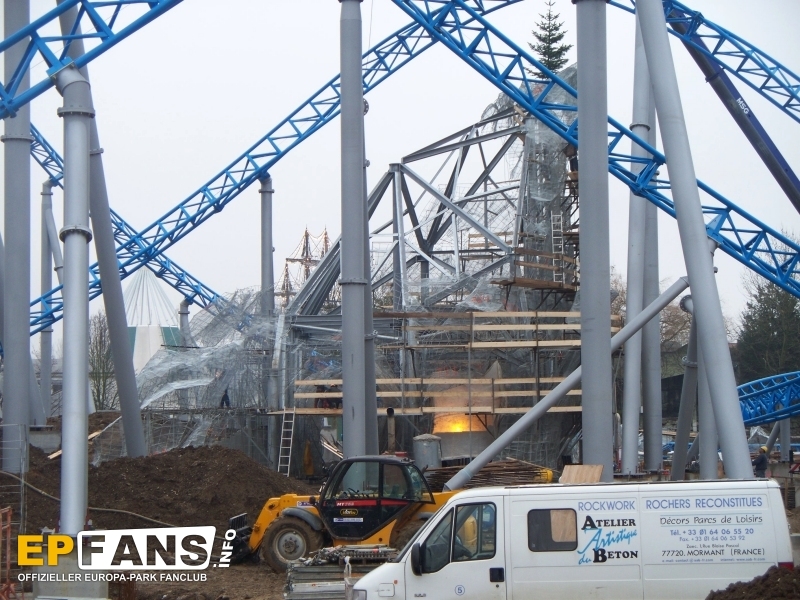

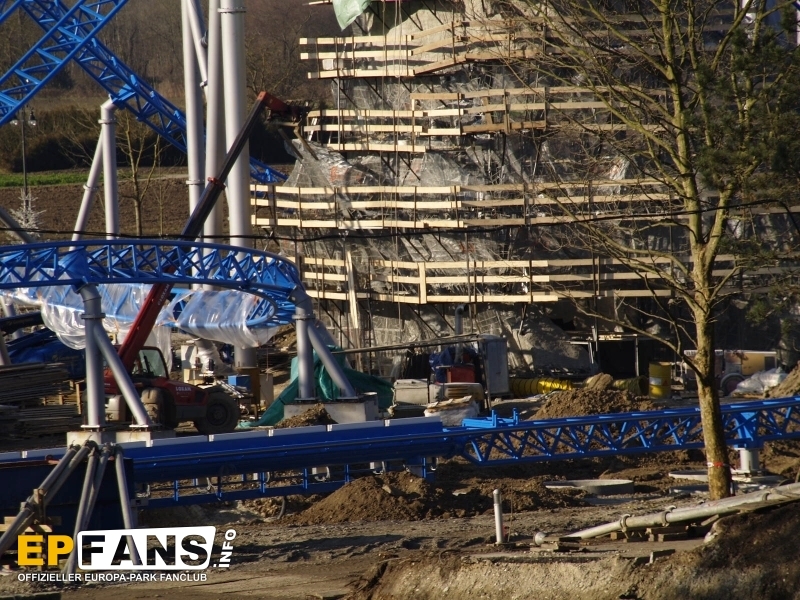

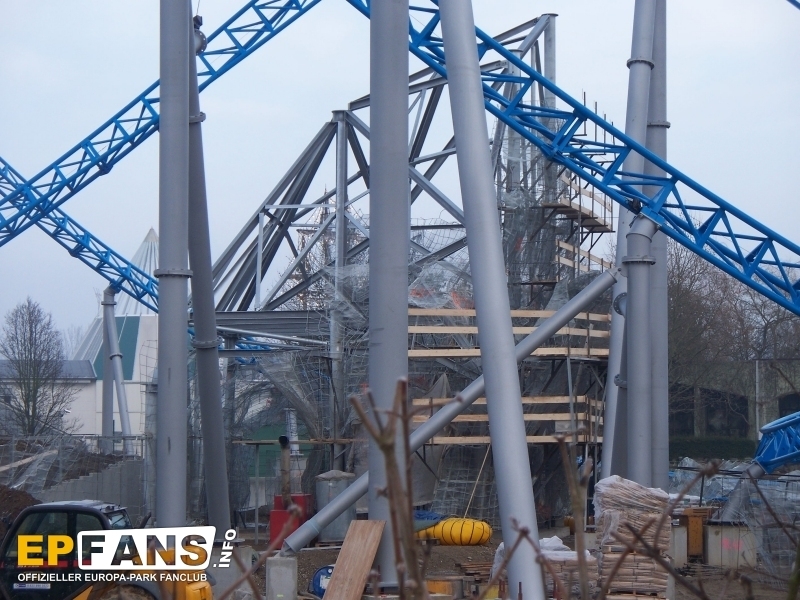

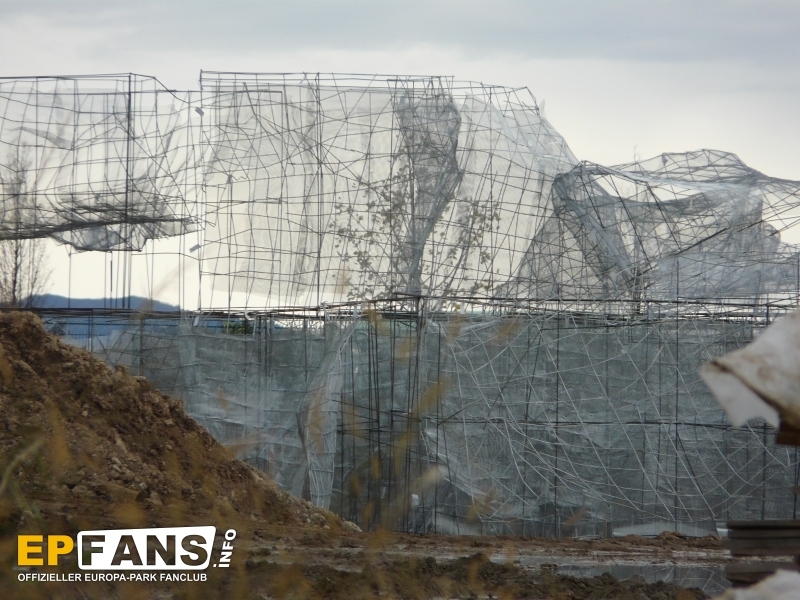

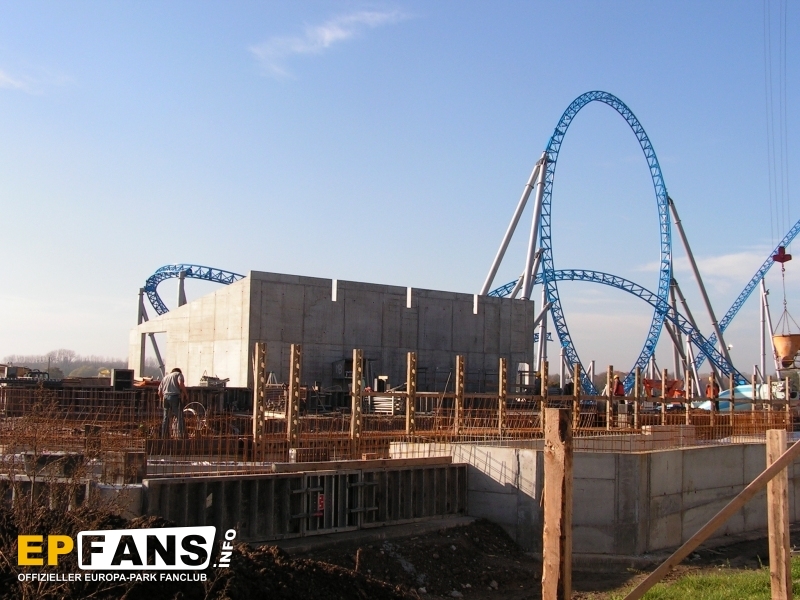

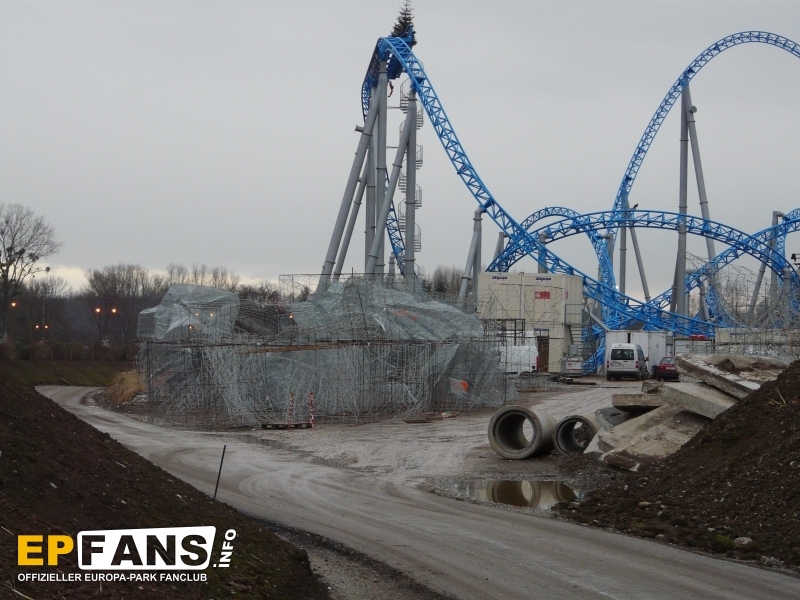

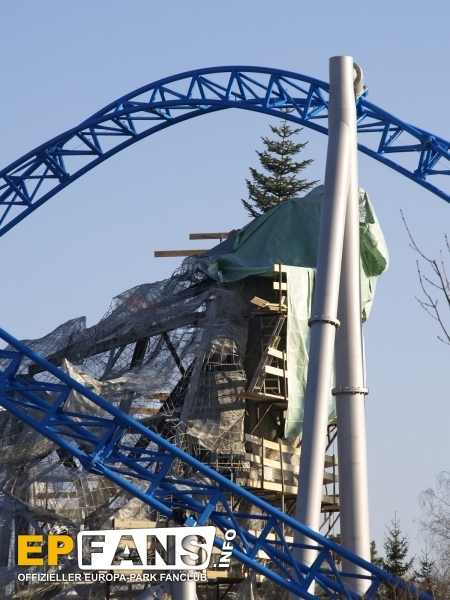

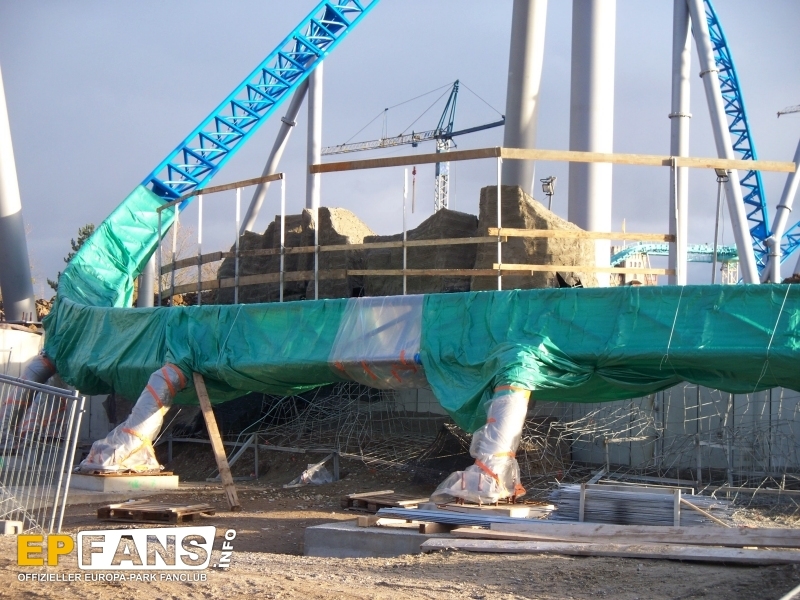

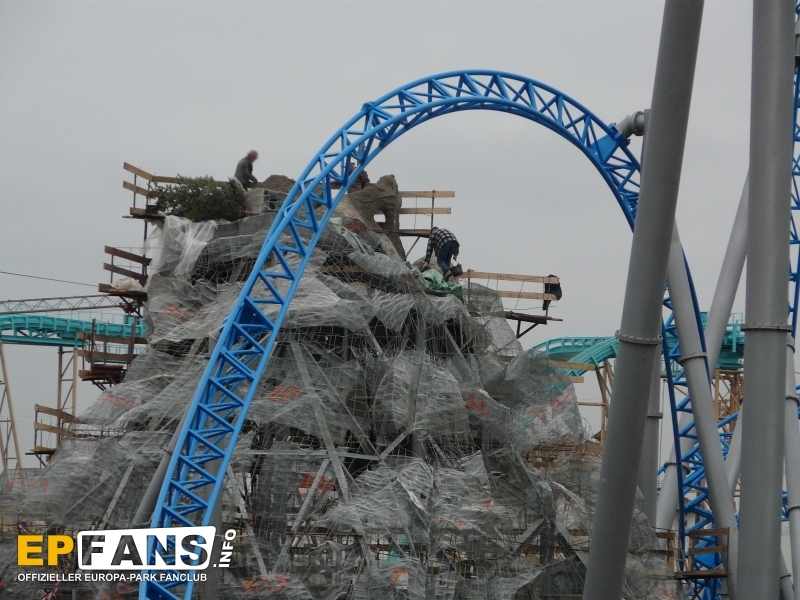

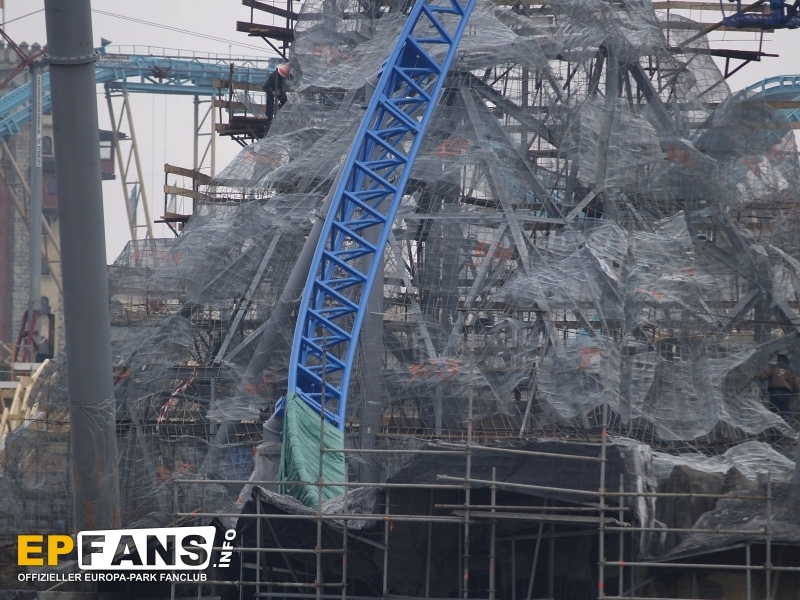

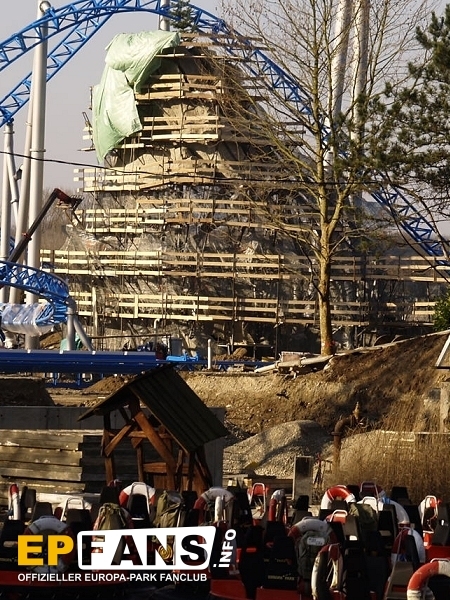

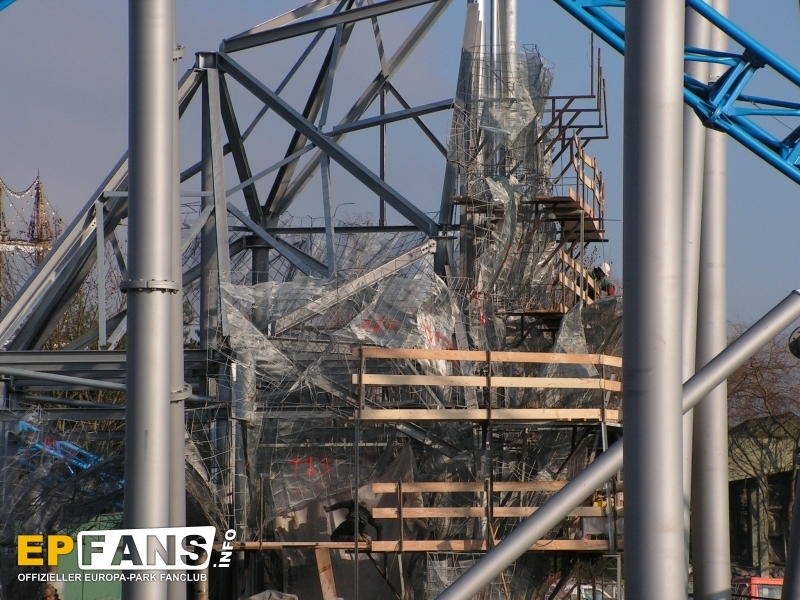

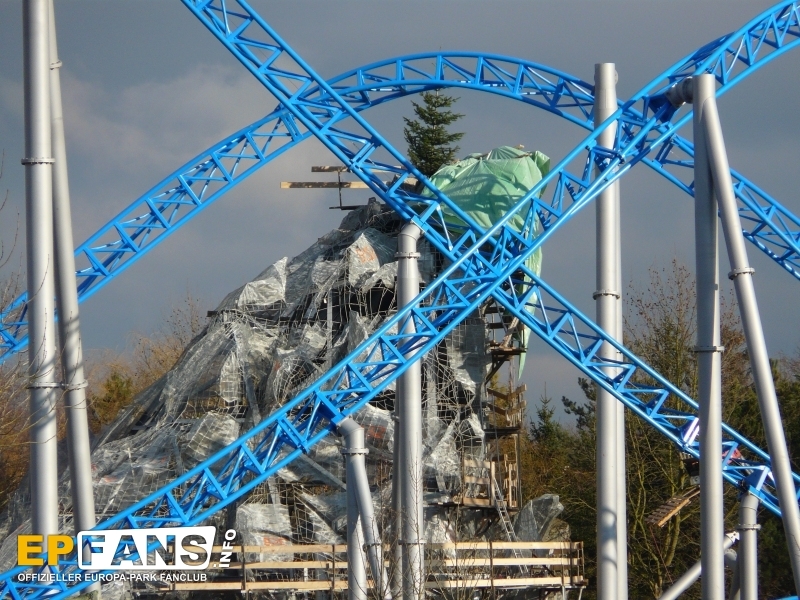

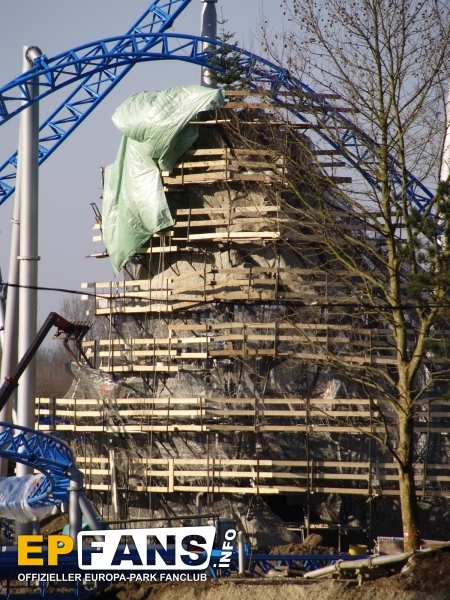

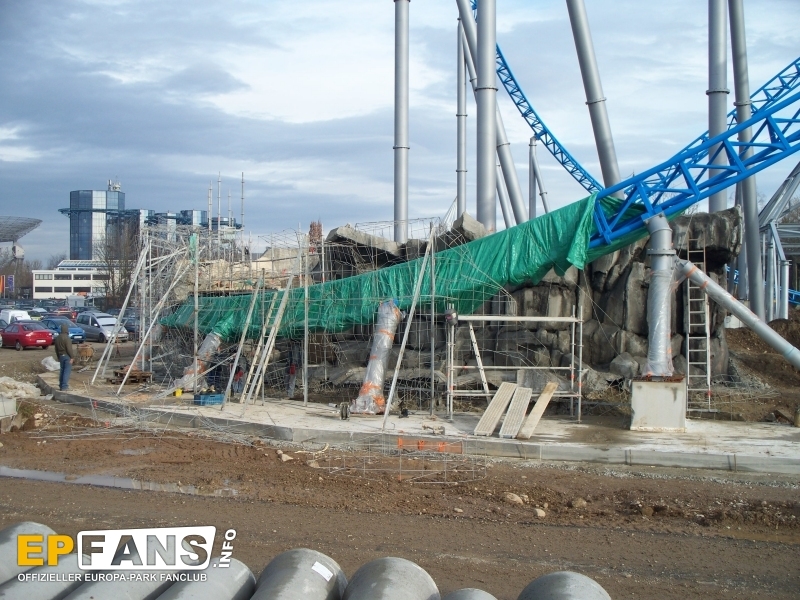

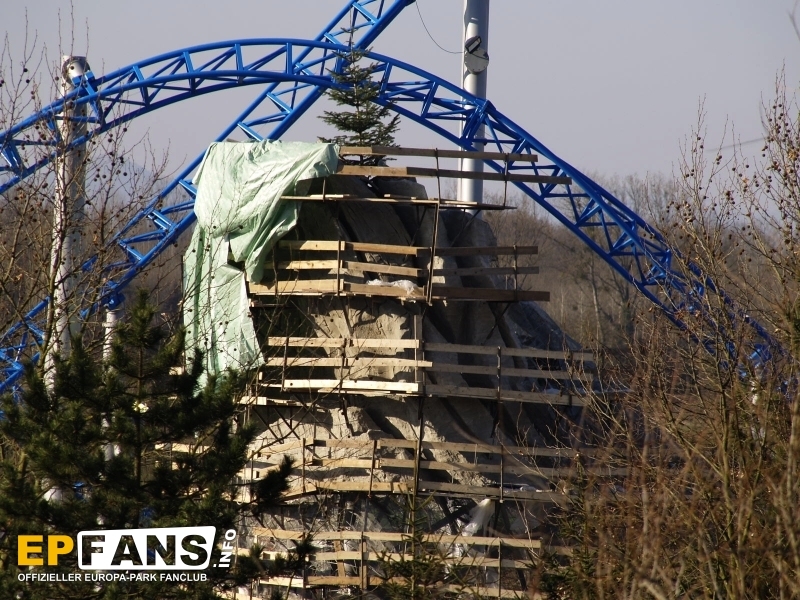

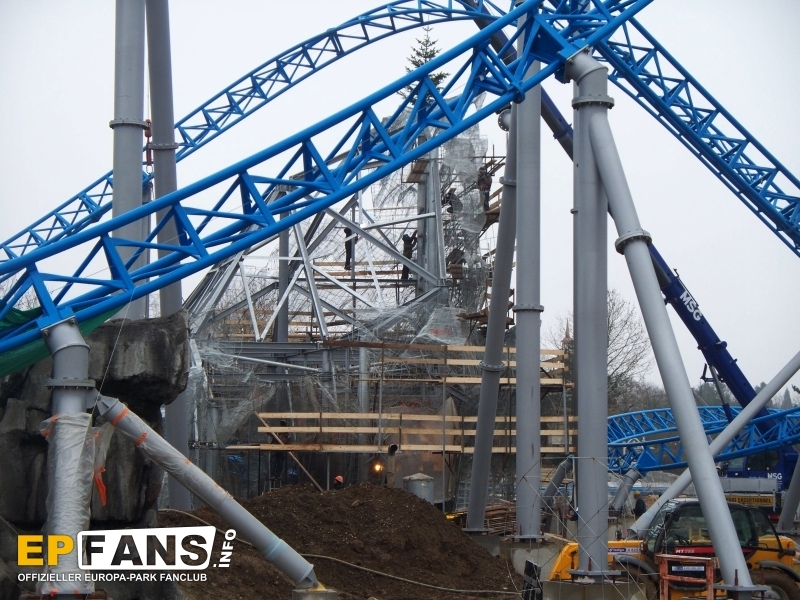

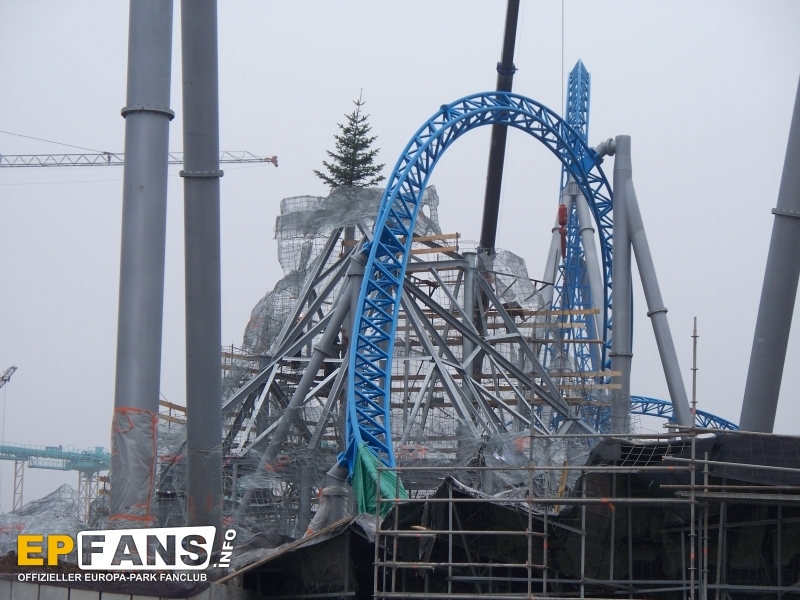

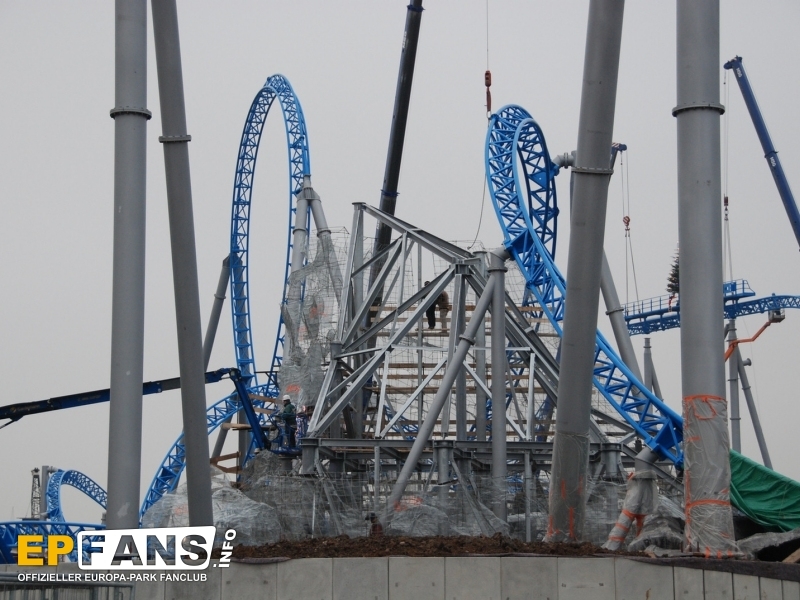

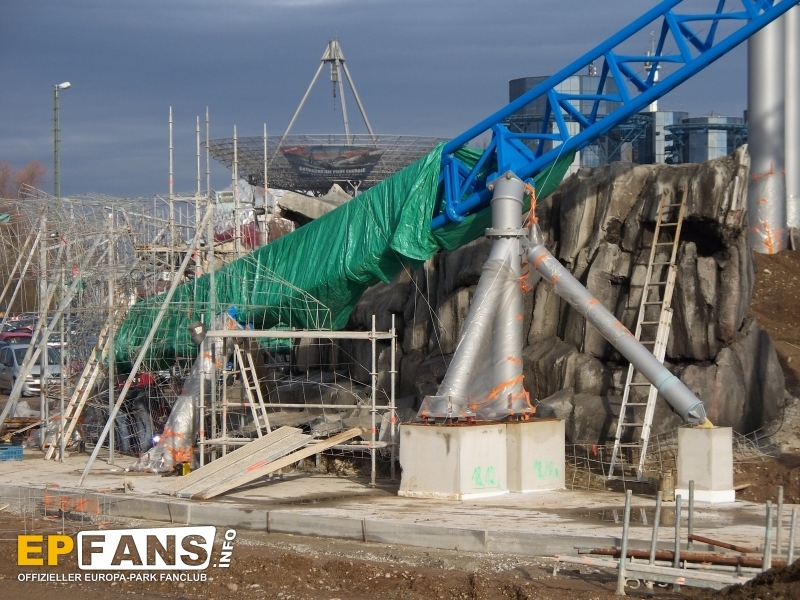

13.12.2008: | Erste Teile des gro?en Felsens wurden angebracht |
|
|

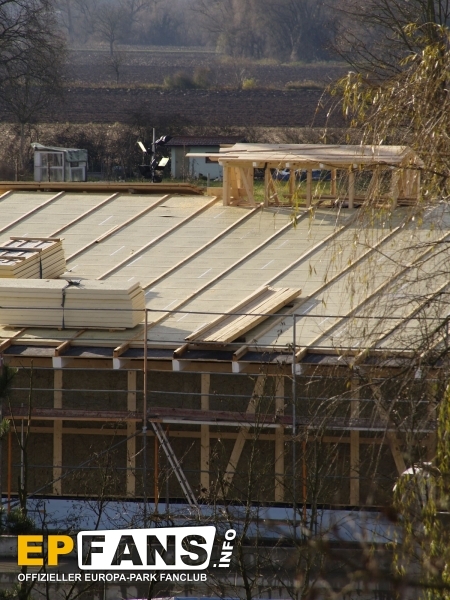

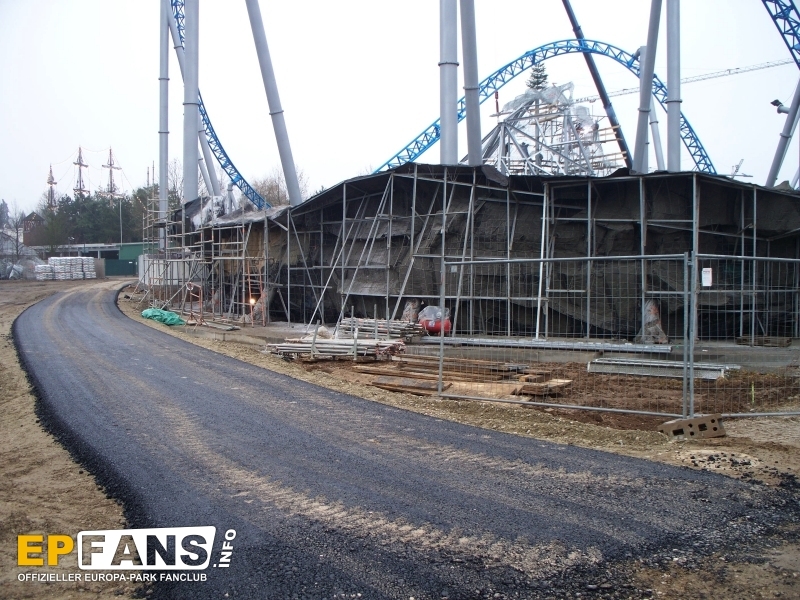

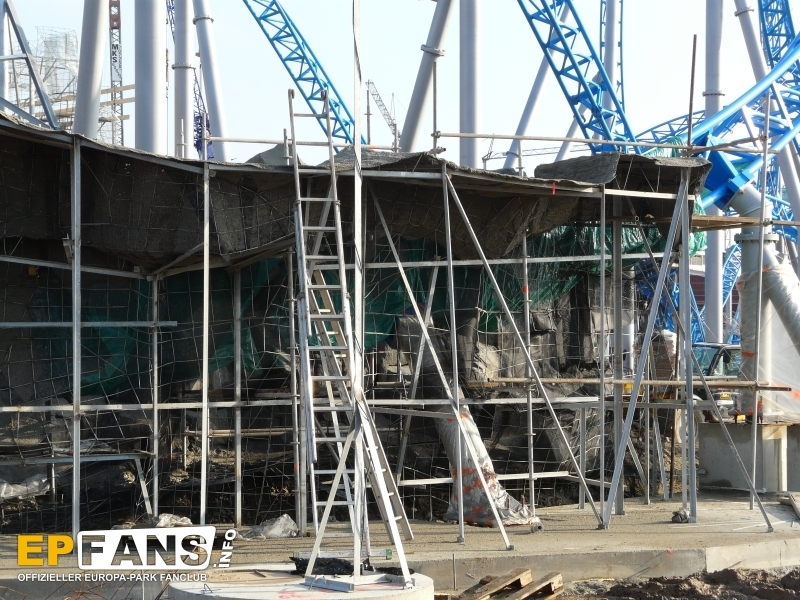

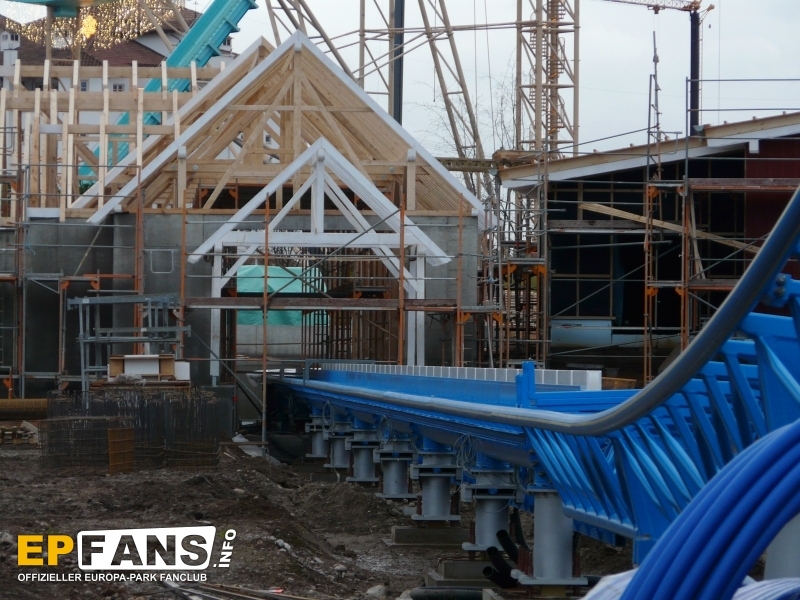

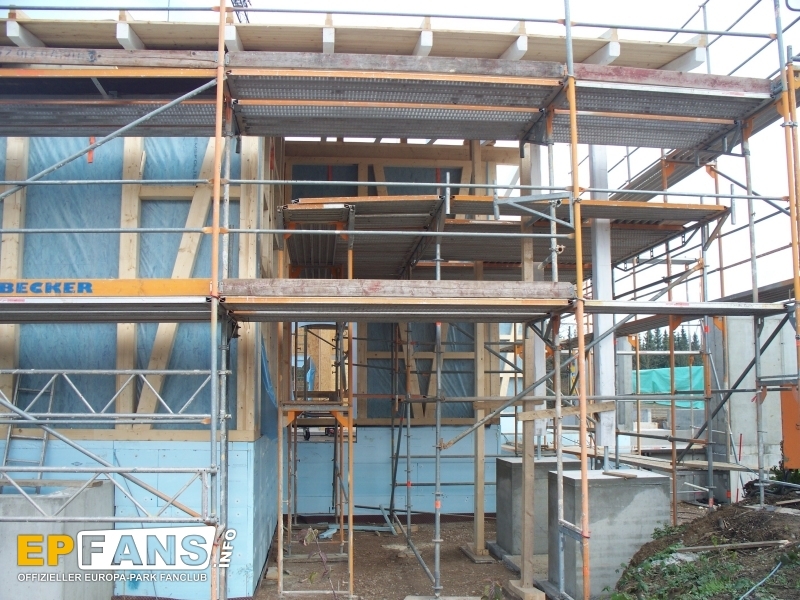

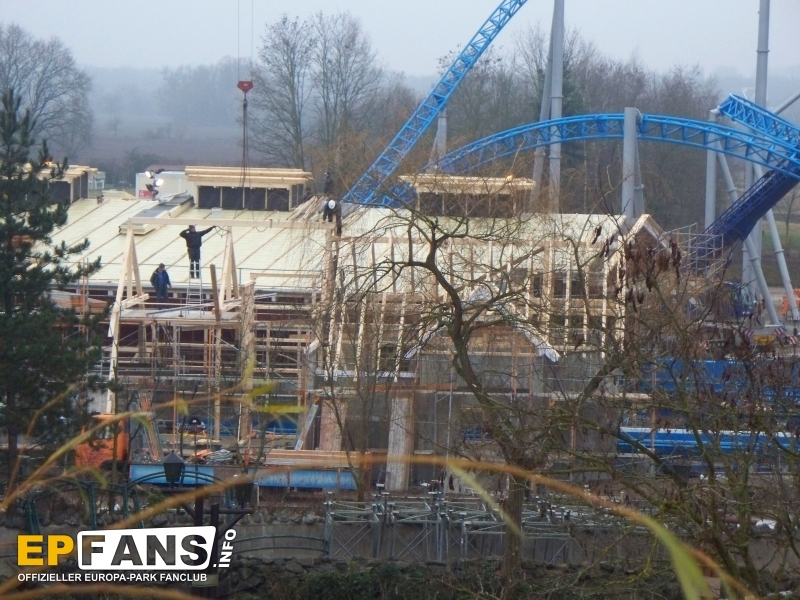

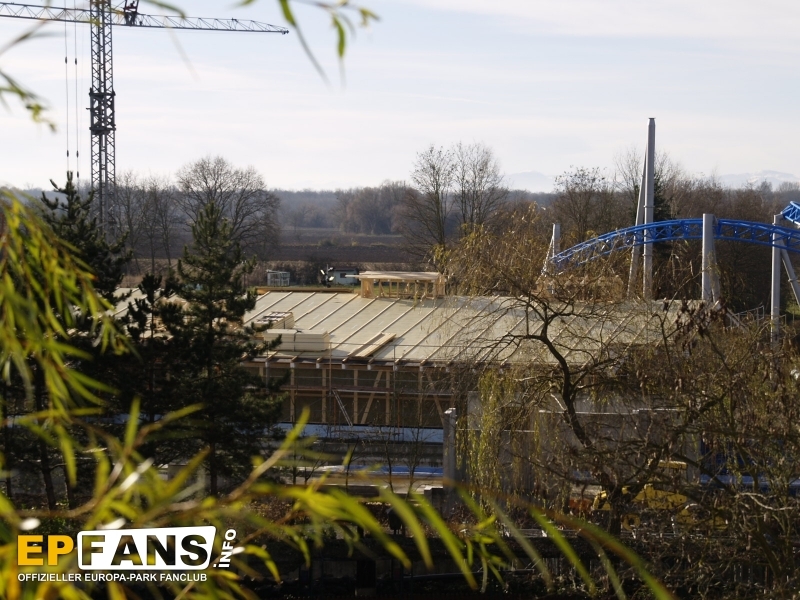

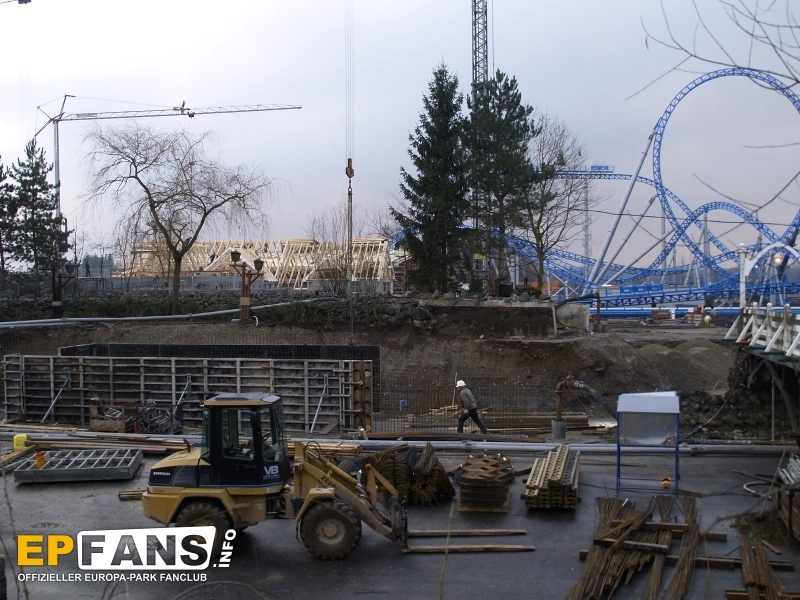

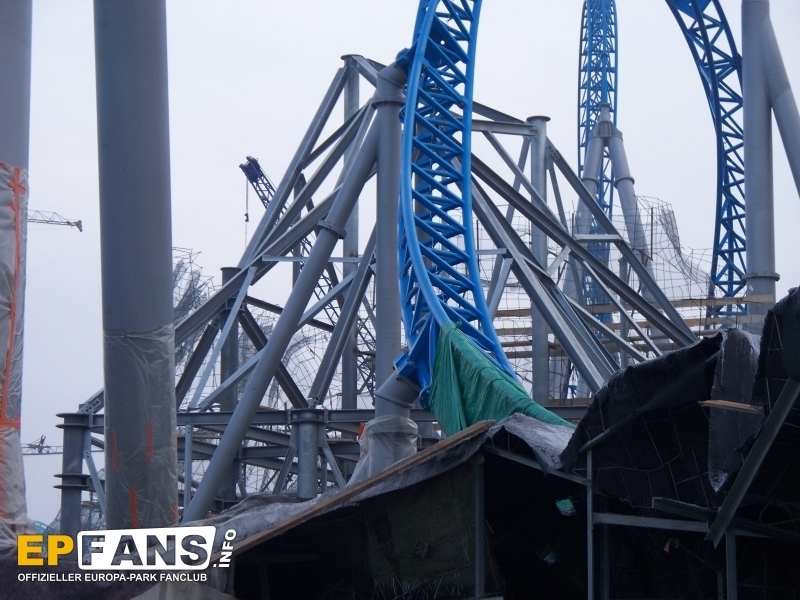

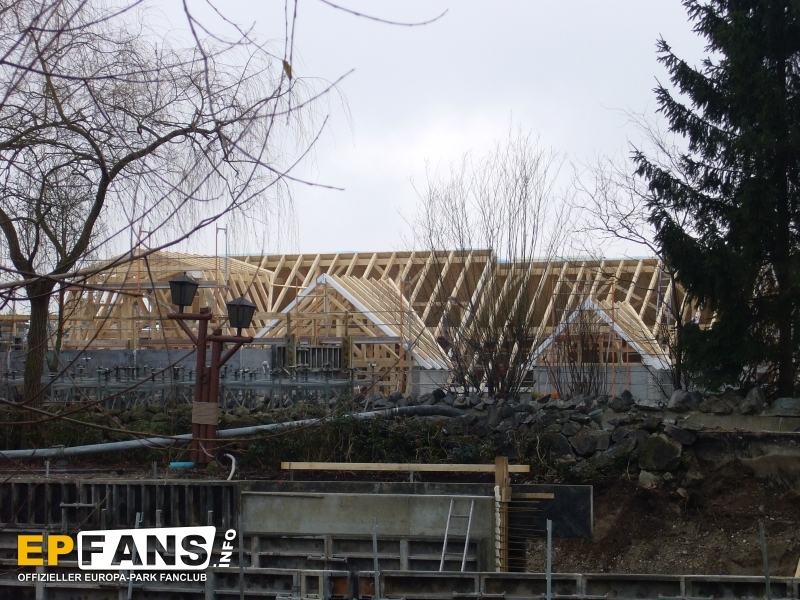

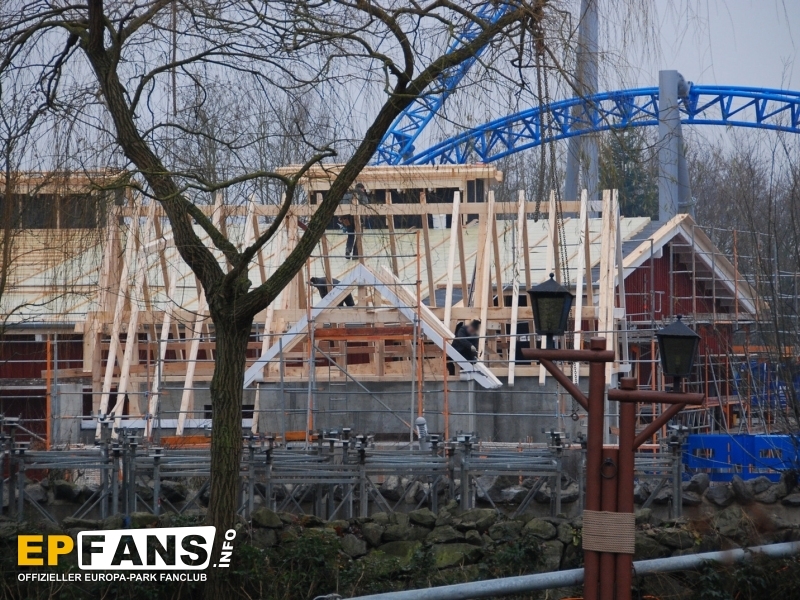

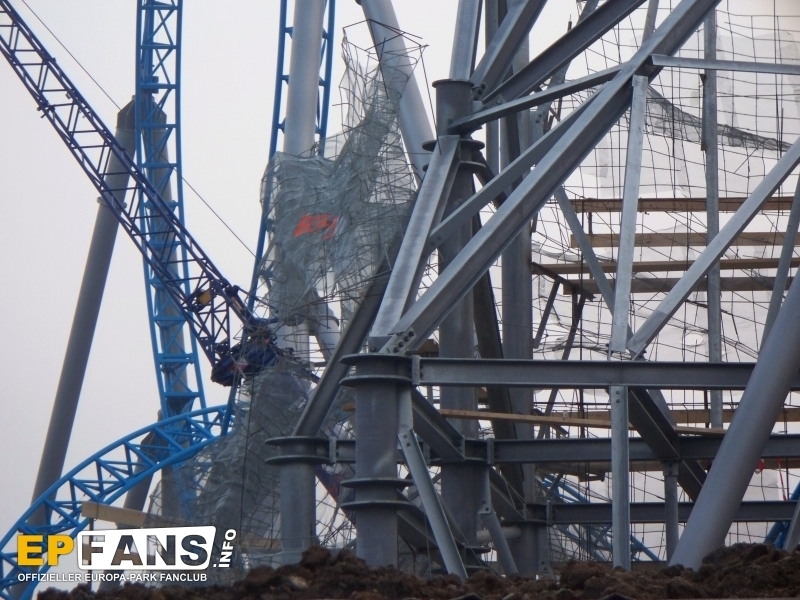

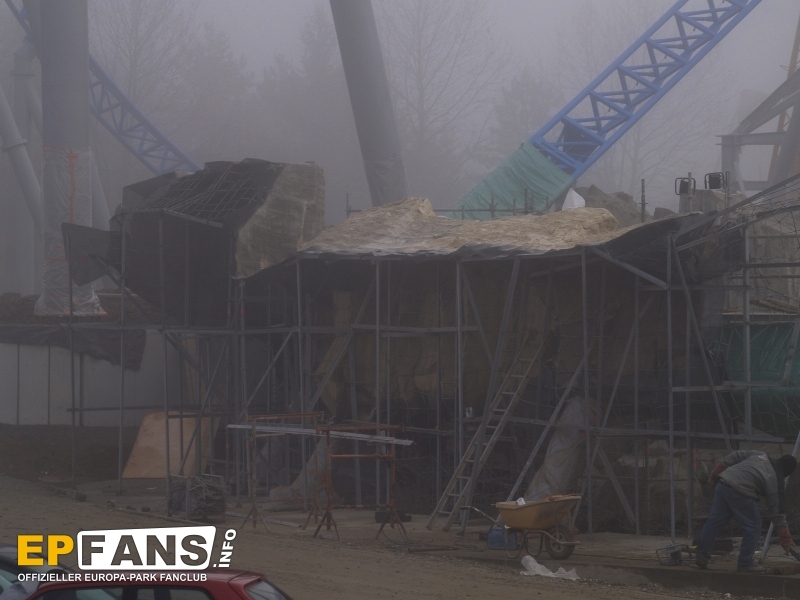

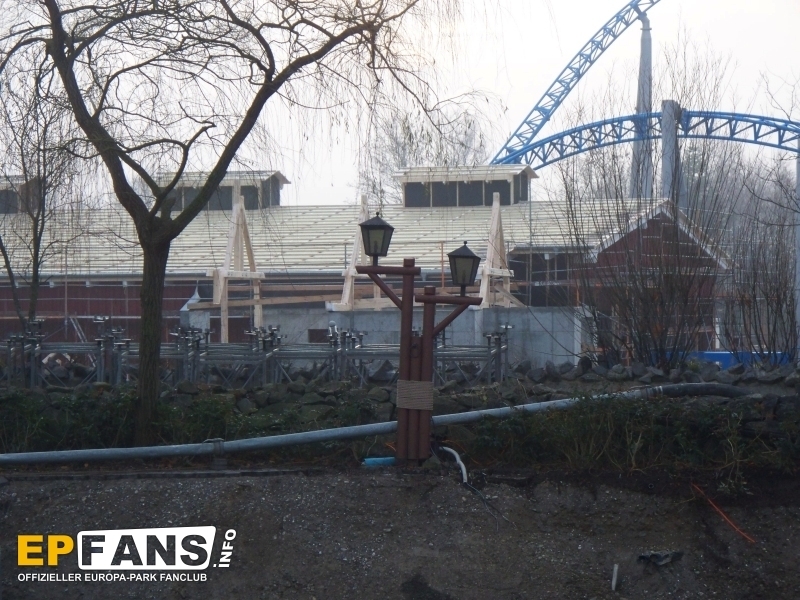

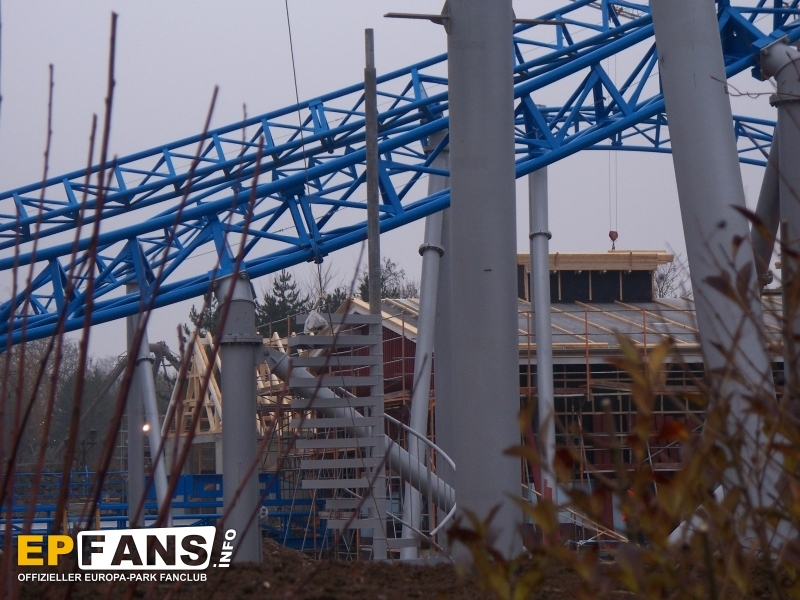

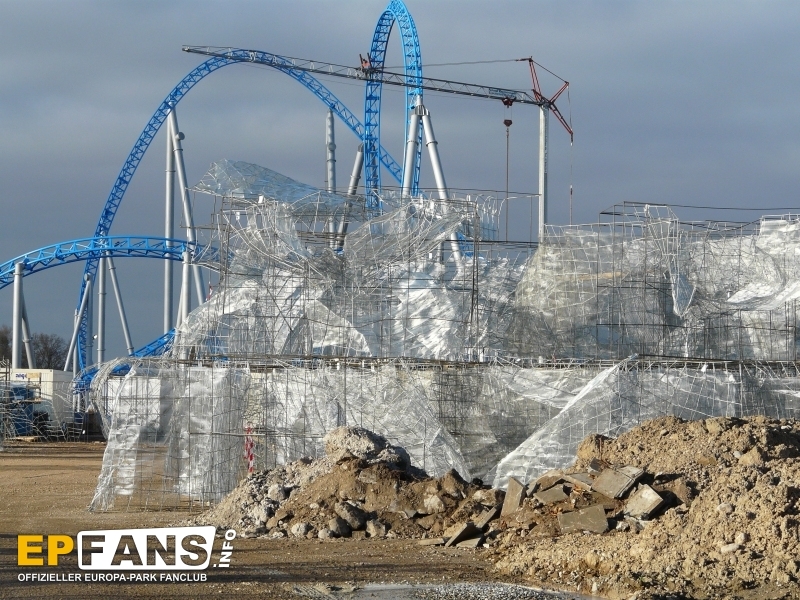

14.12.2008: | Beginn der ?berdachungsarbeiten des Darkrideparts |
|
|
15.12.2008: | Montage der Blockbremse |
|
|

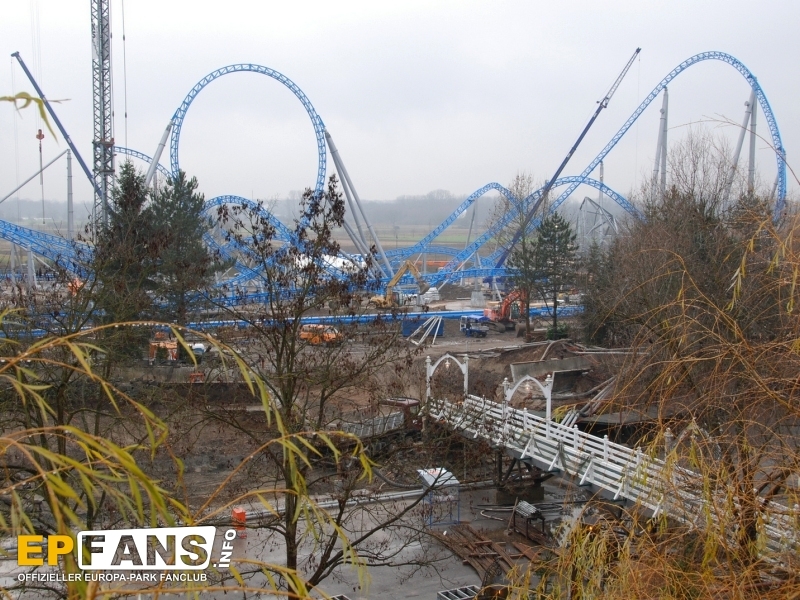

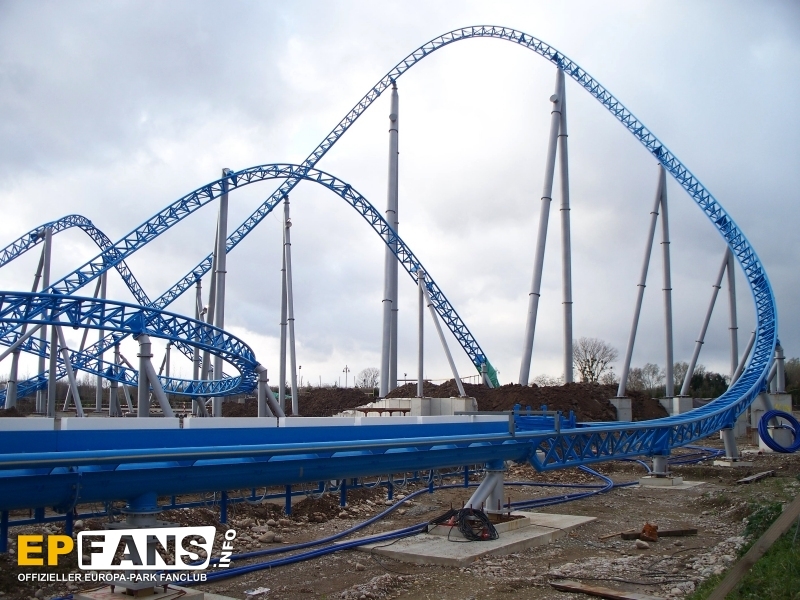

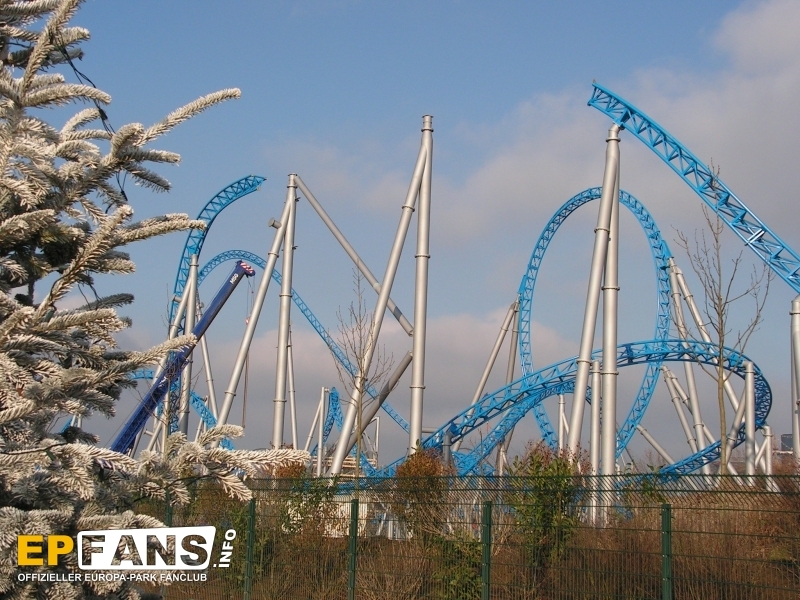

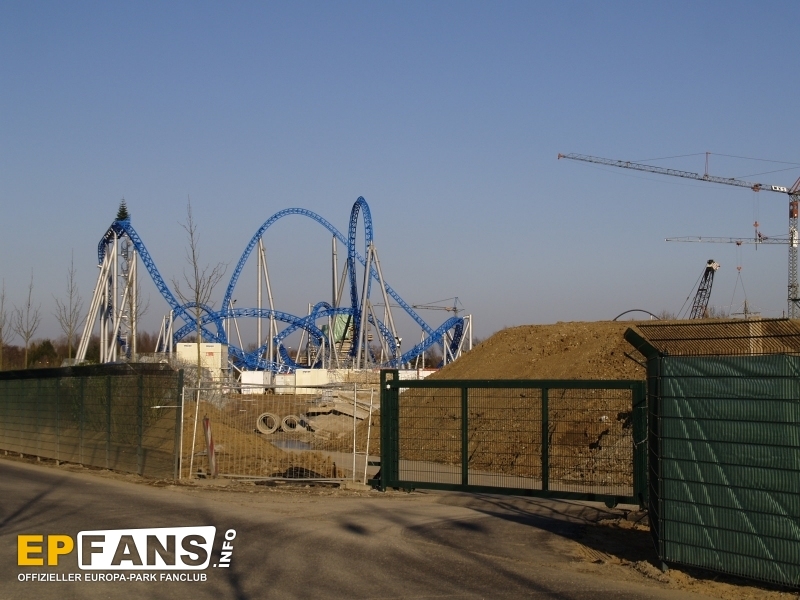

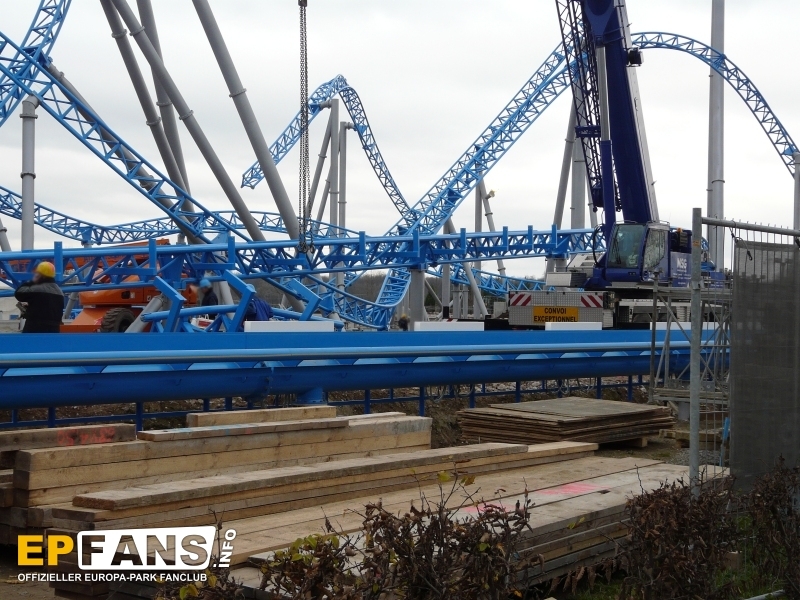

16.12.2008: | Schienenschluss Siehe auch! |
|
|

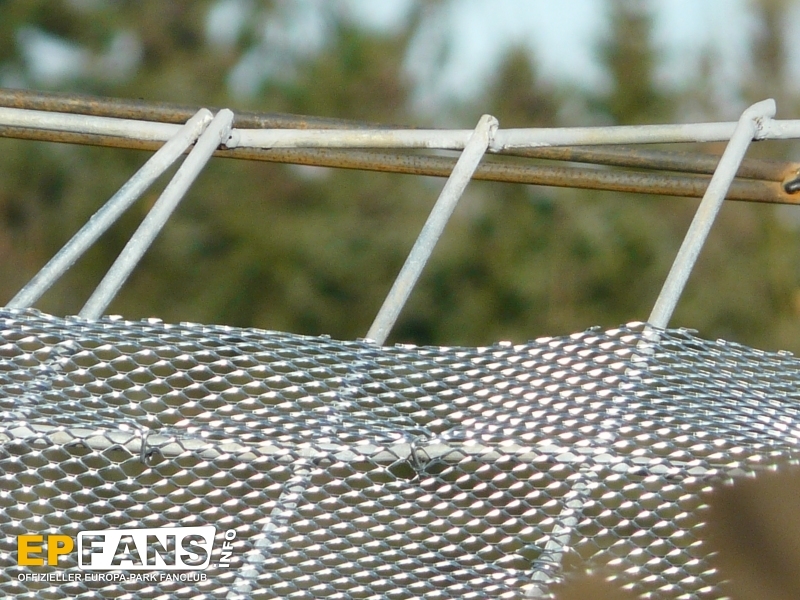

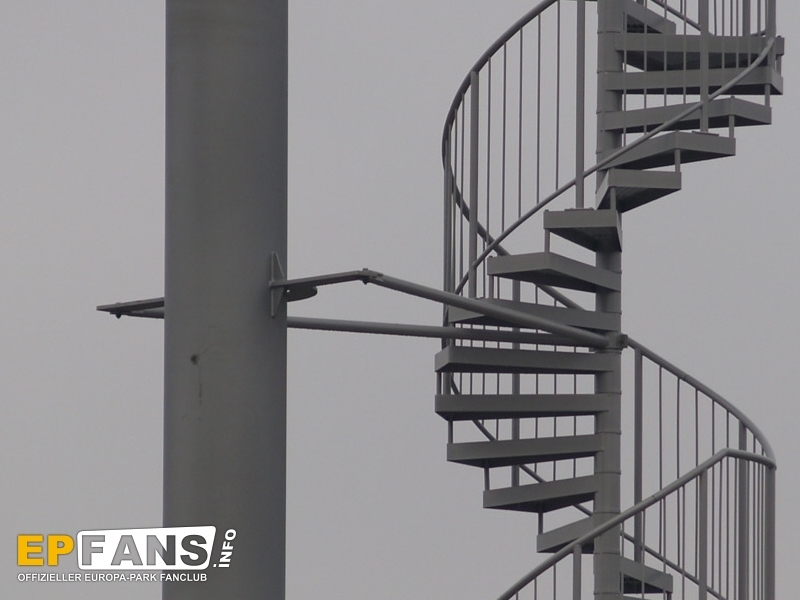

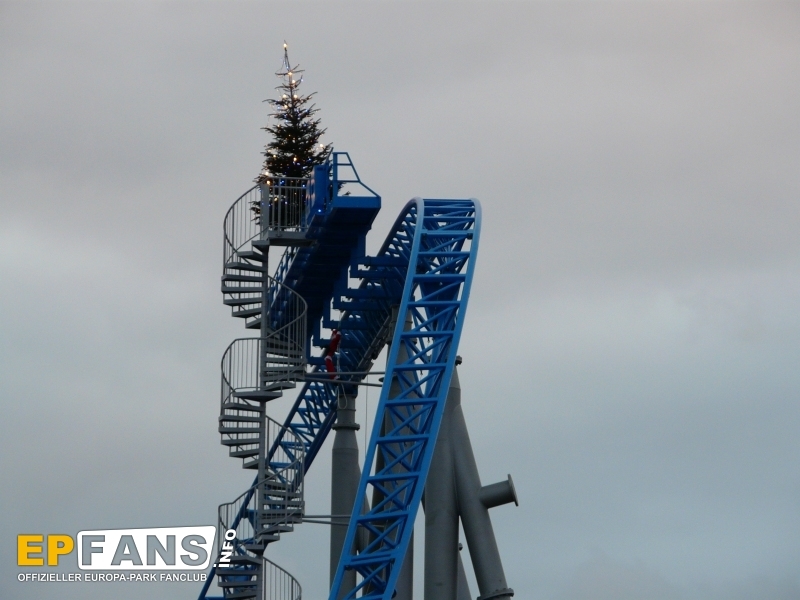

18.12.2008: | Erste Teile der Rettungsleiter wurden angebracht |
|
|

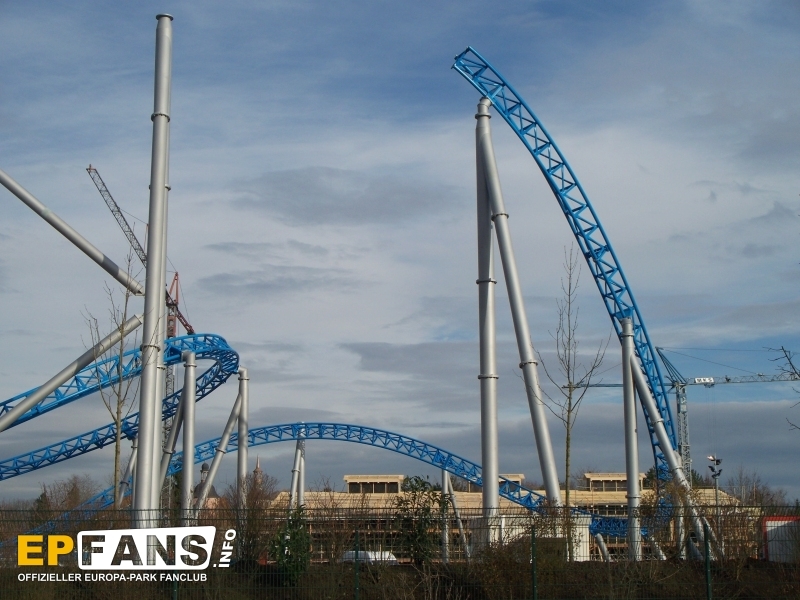

21.12.2008: | Der Bau der Rettungstreppe ist abgeschlossen |
|
|

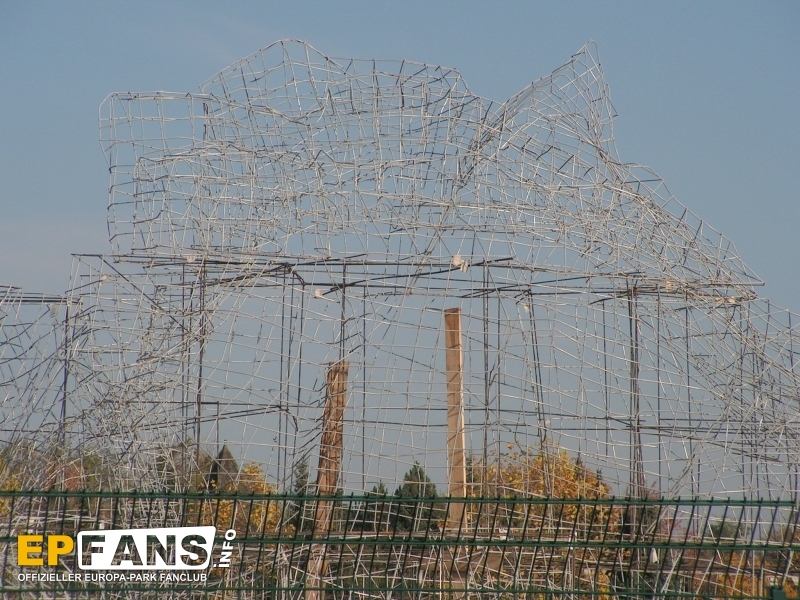

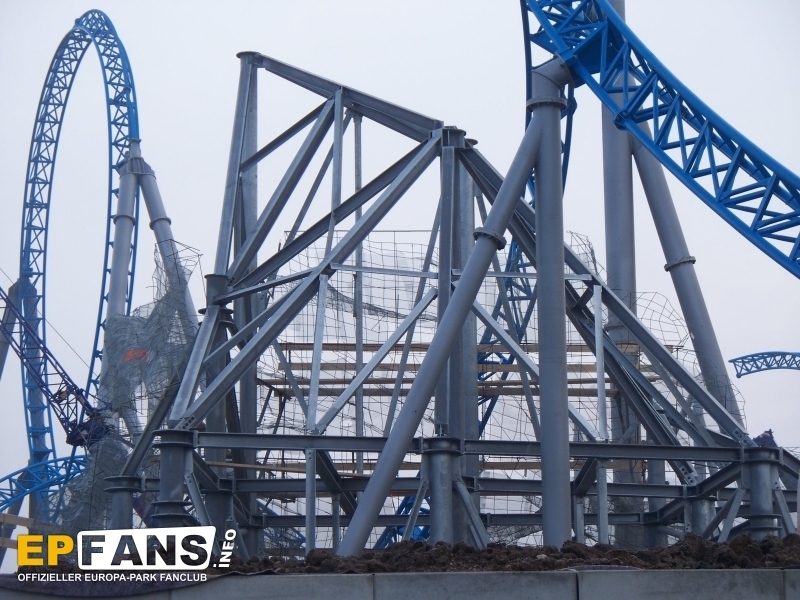

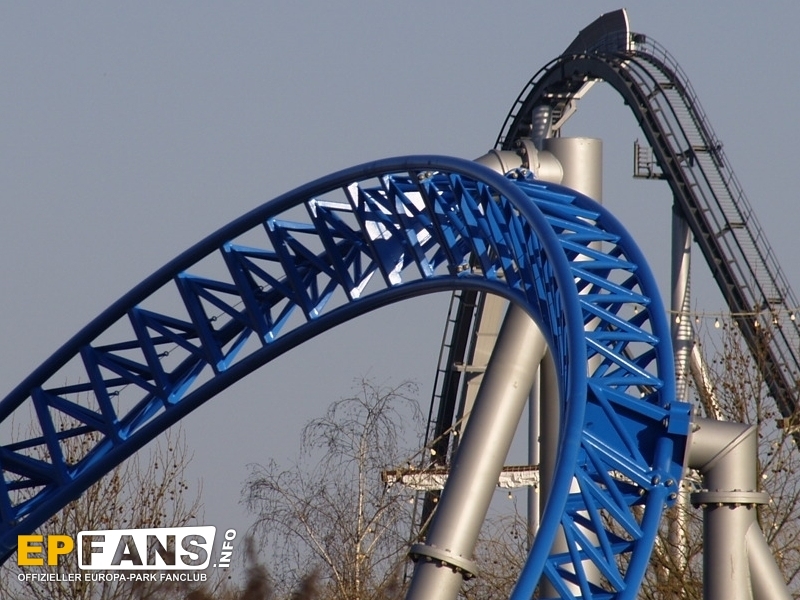

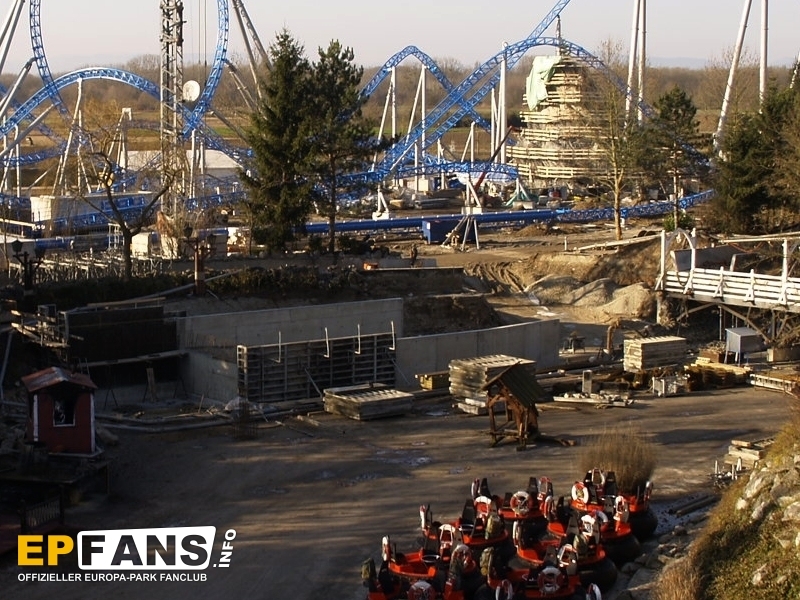

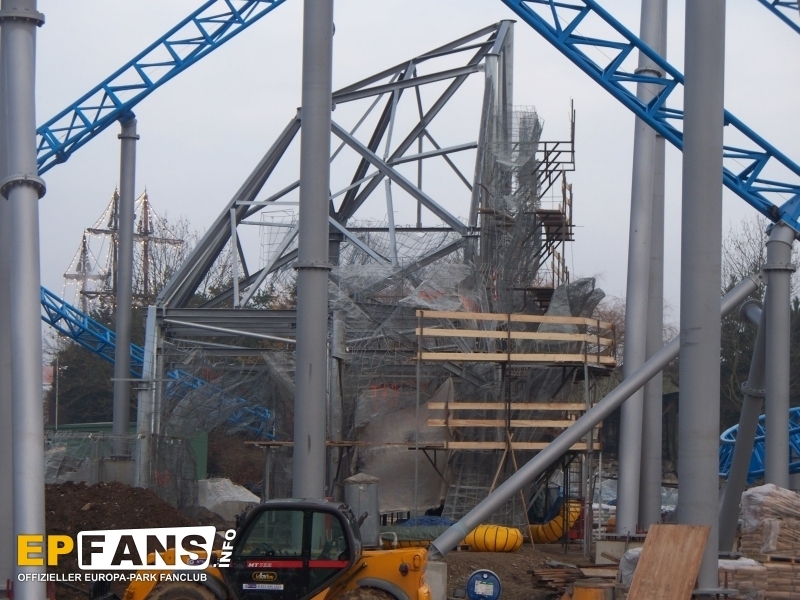

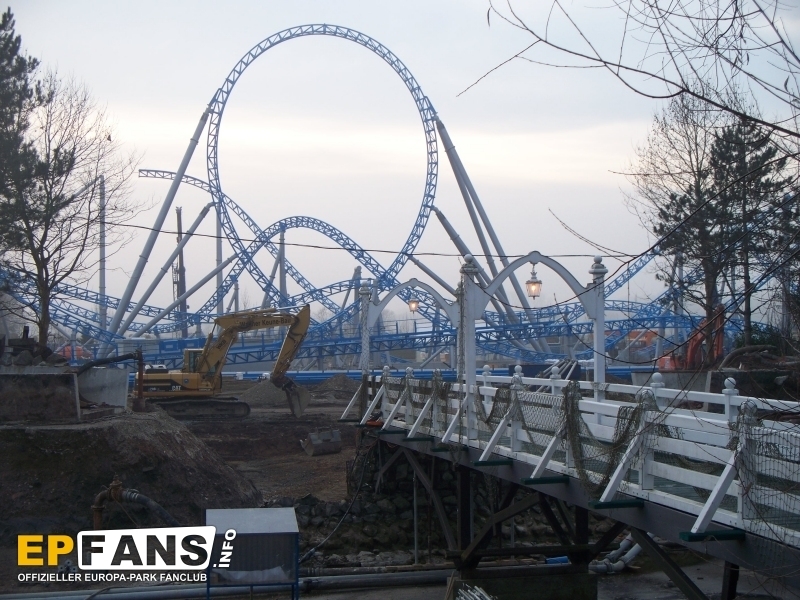

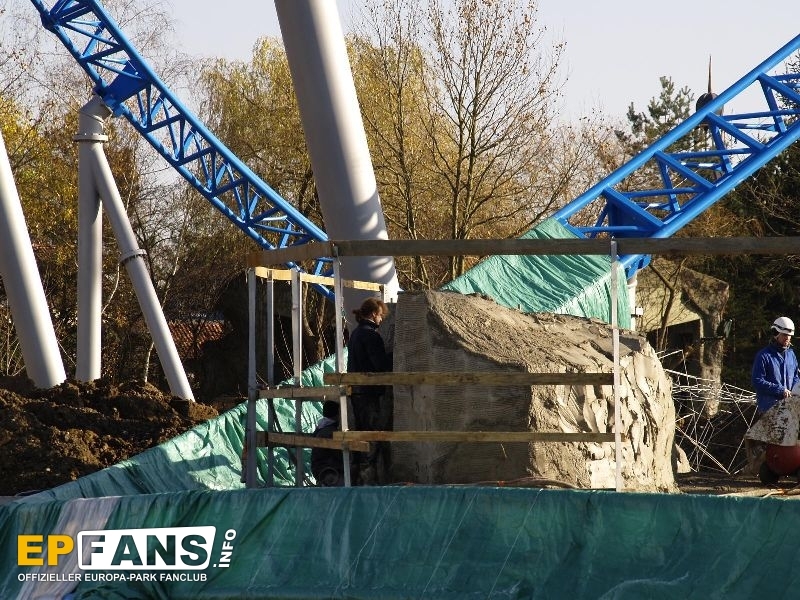

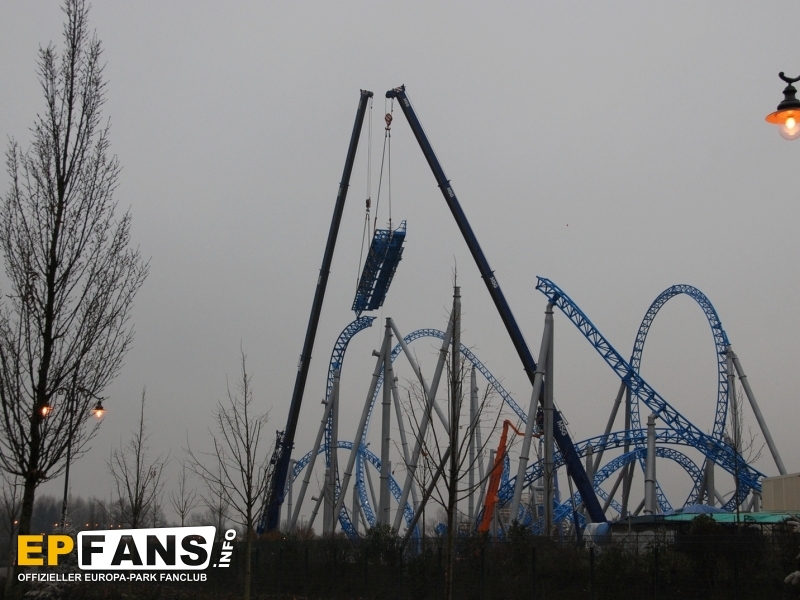

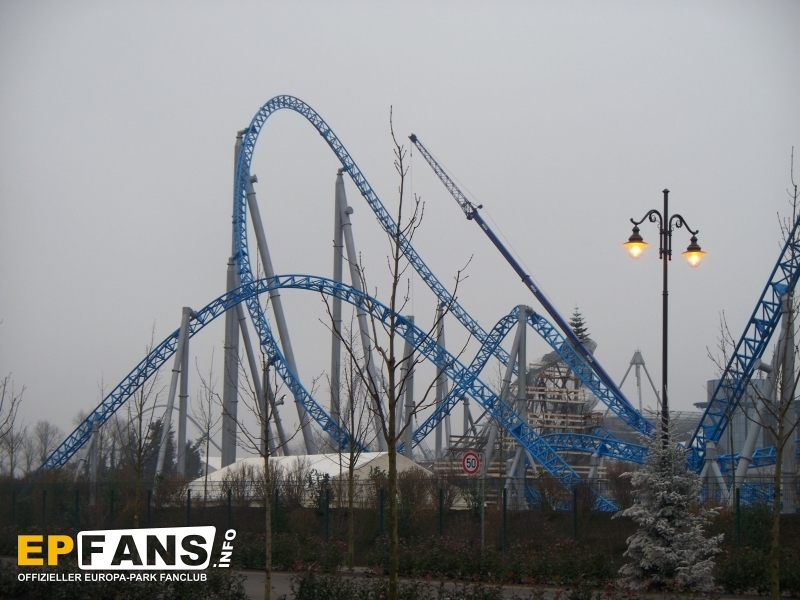

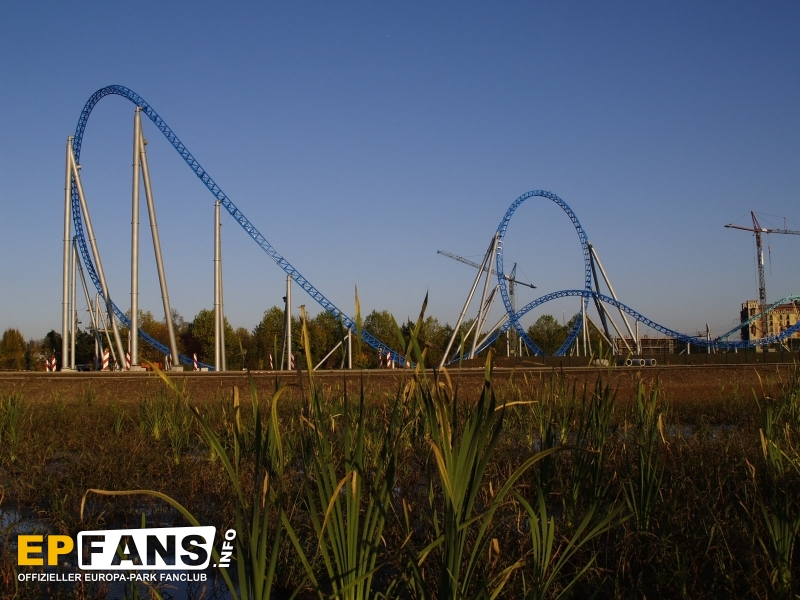

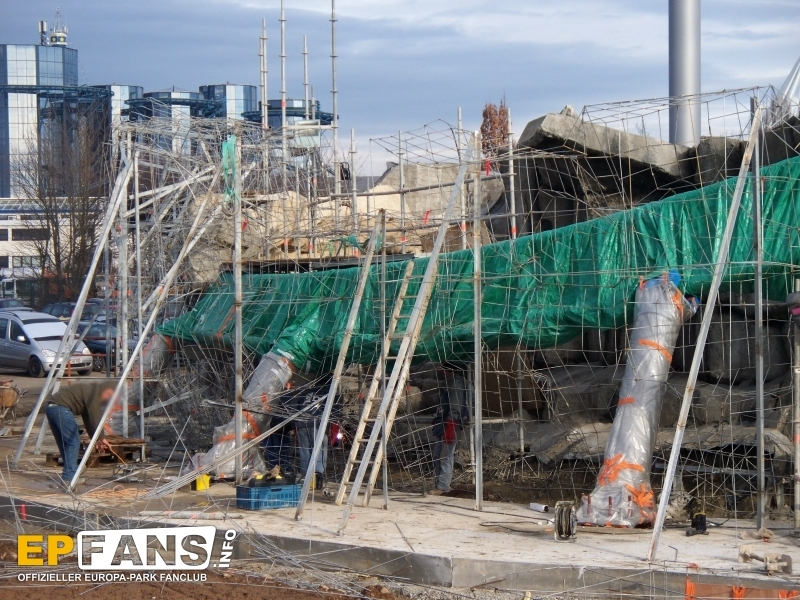

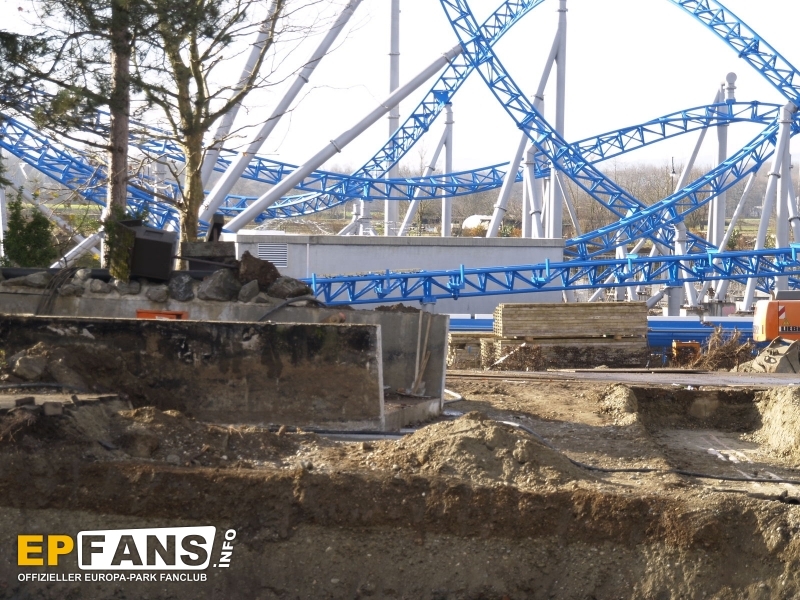

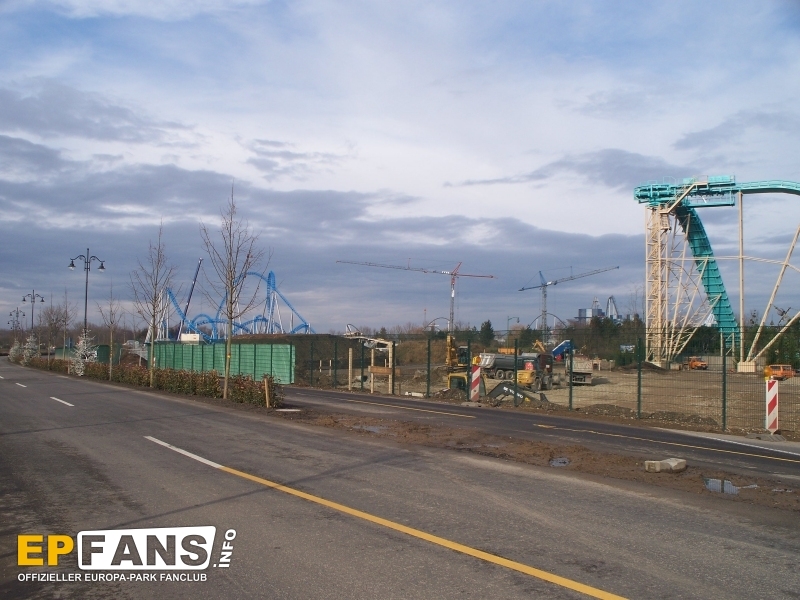

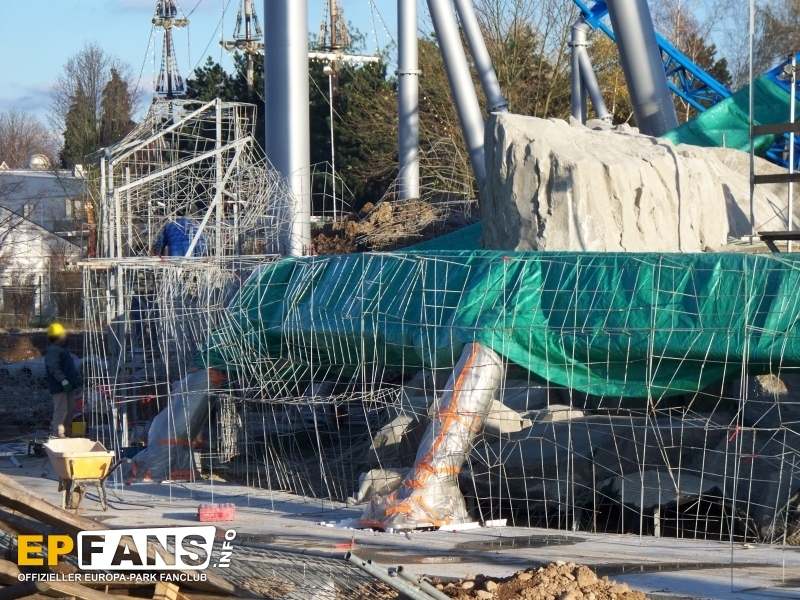

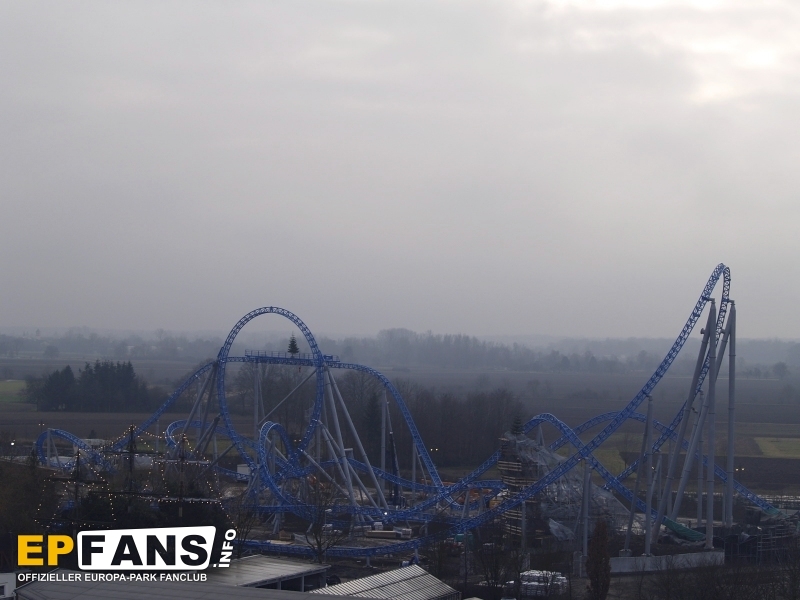

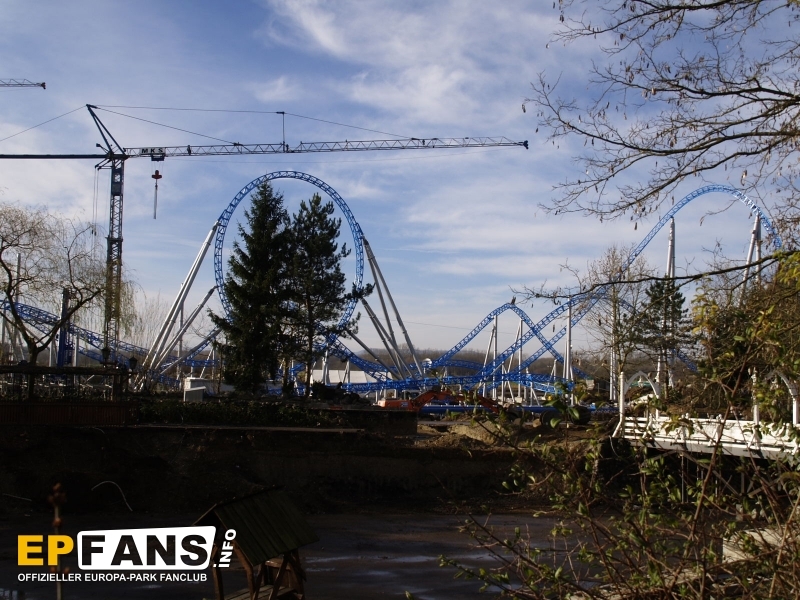

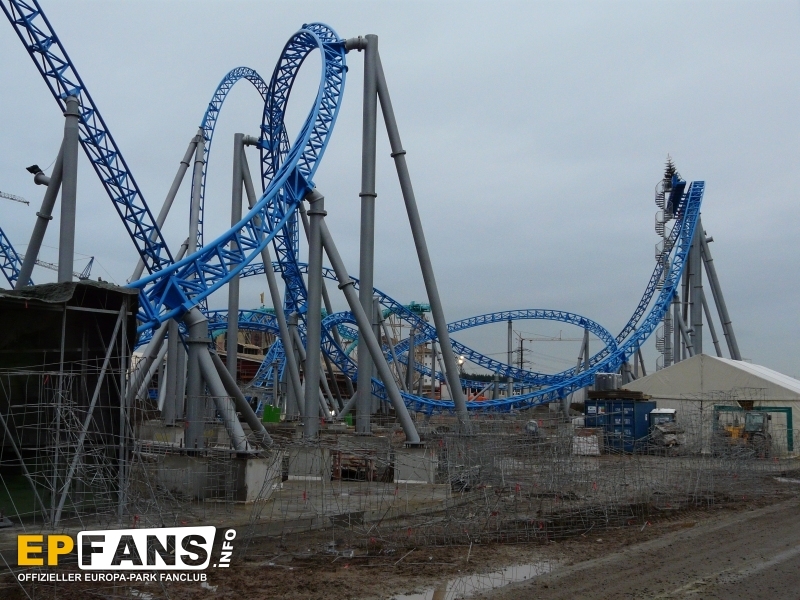

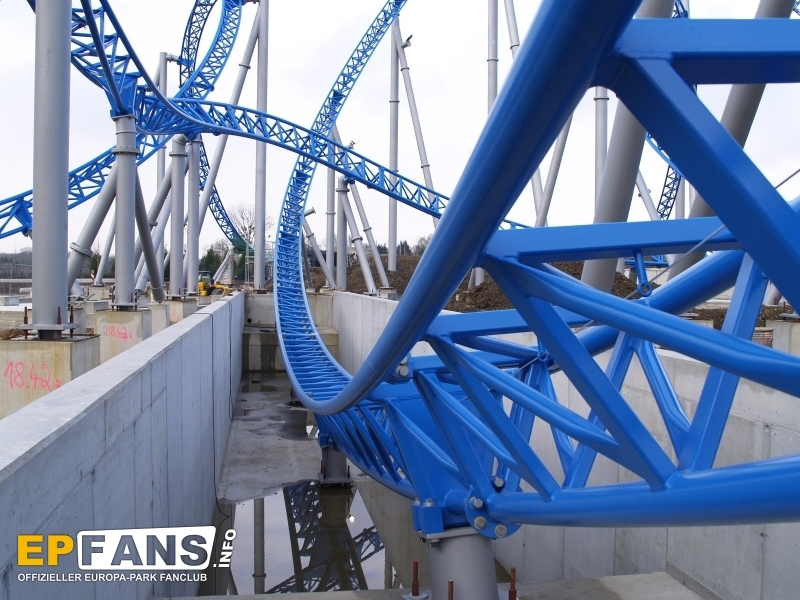

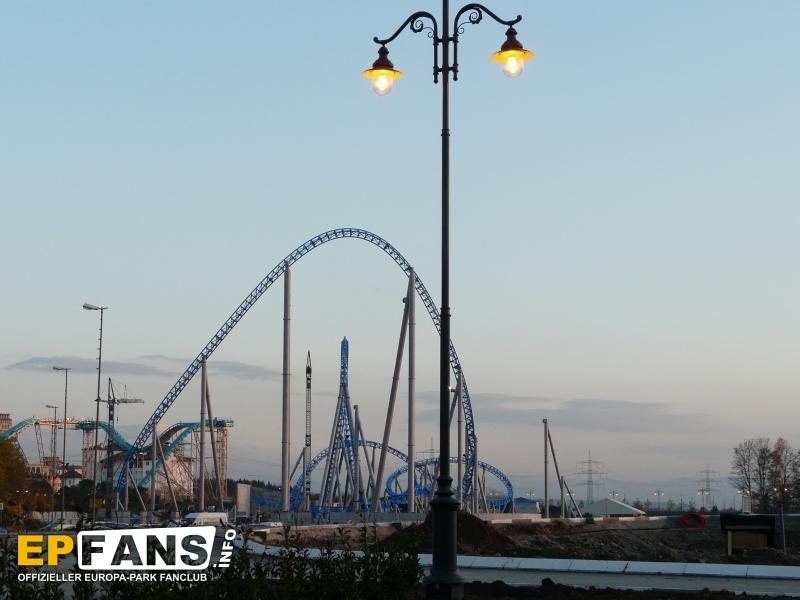

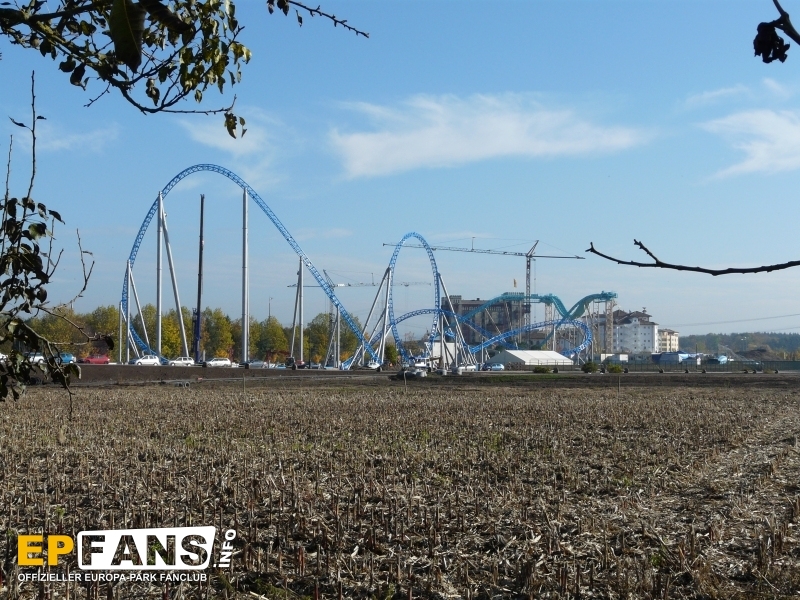

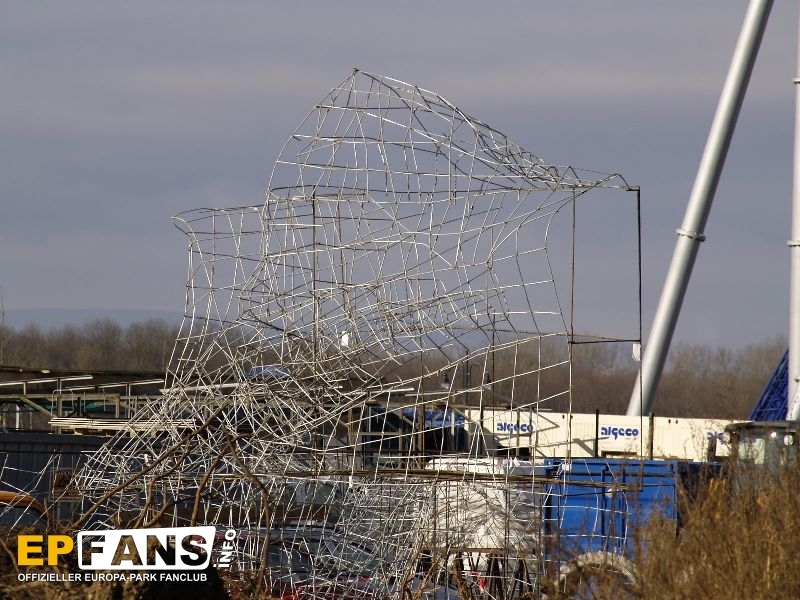

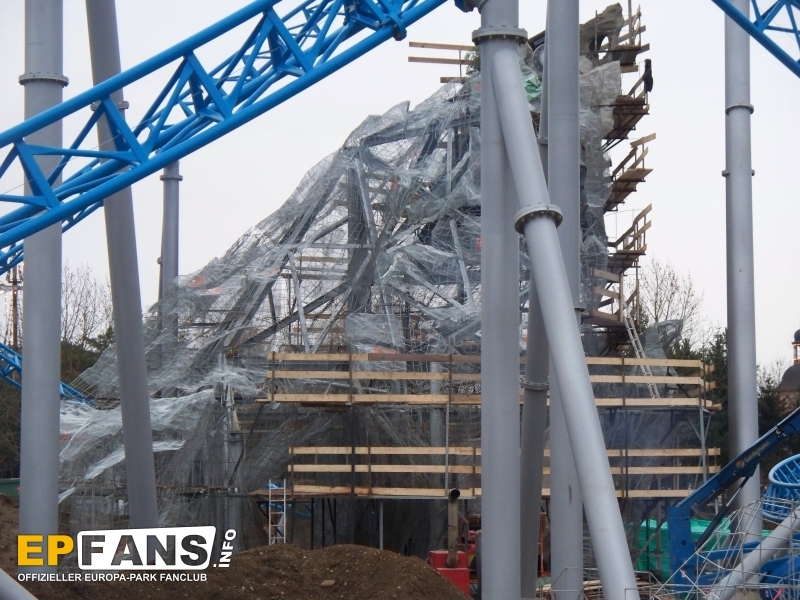

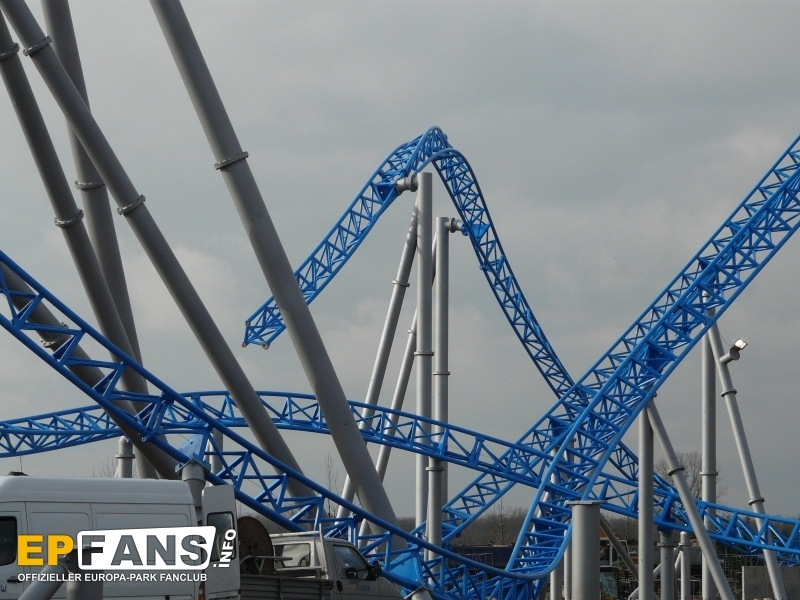

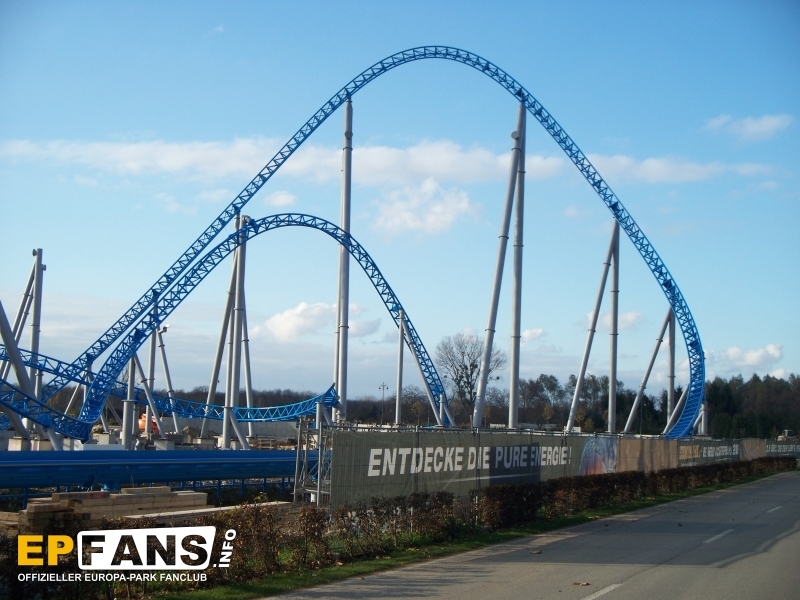

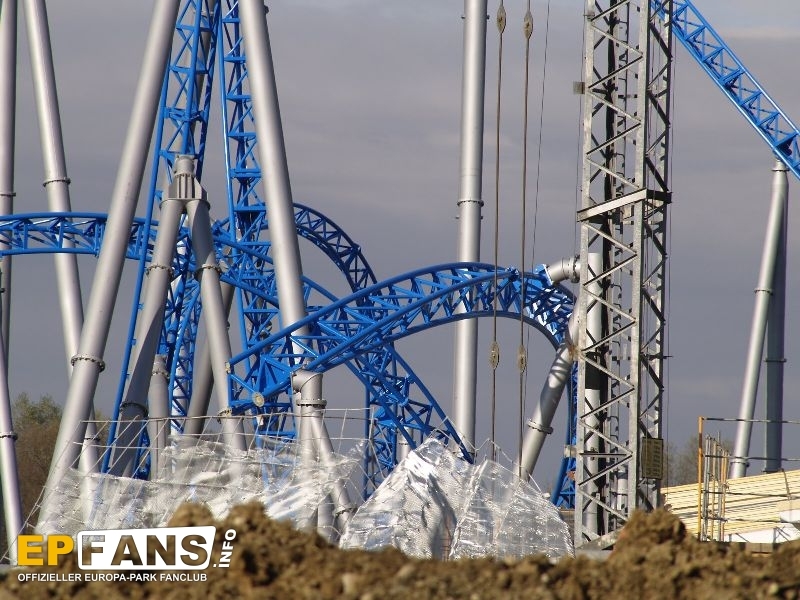

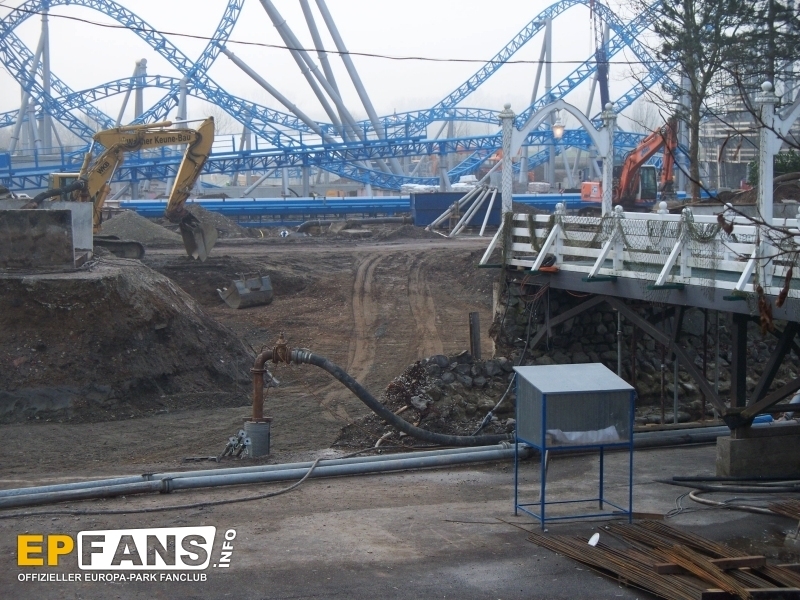

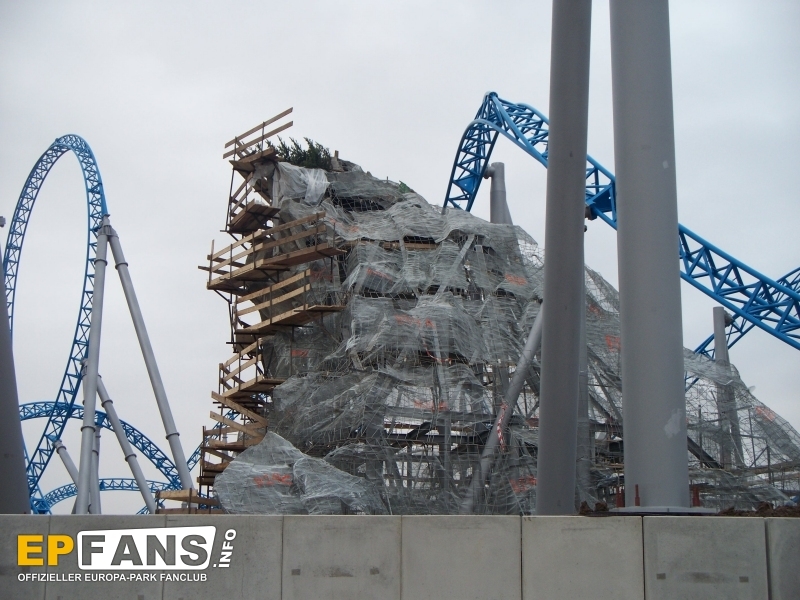

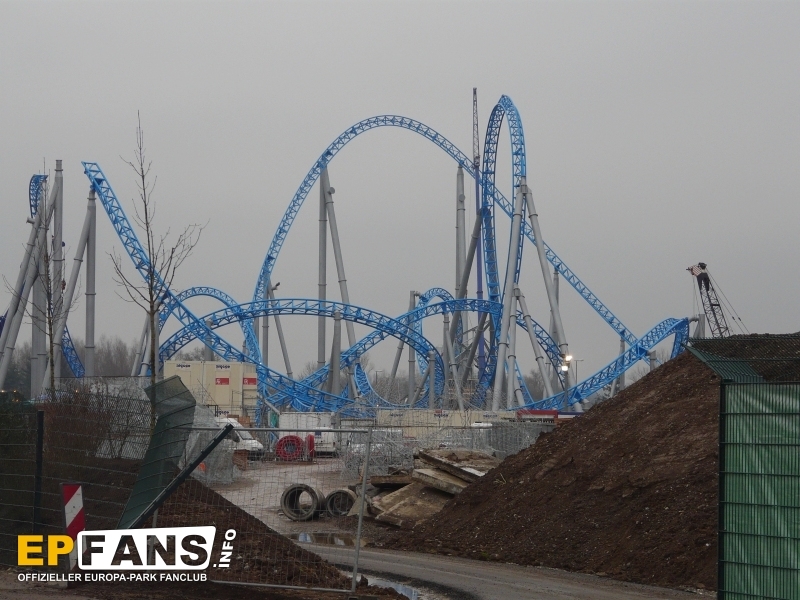

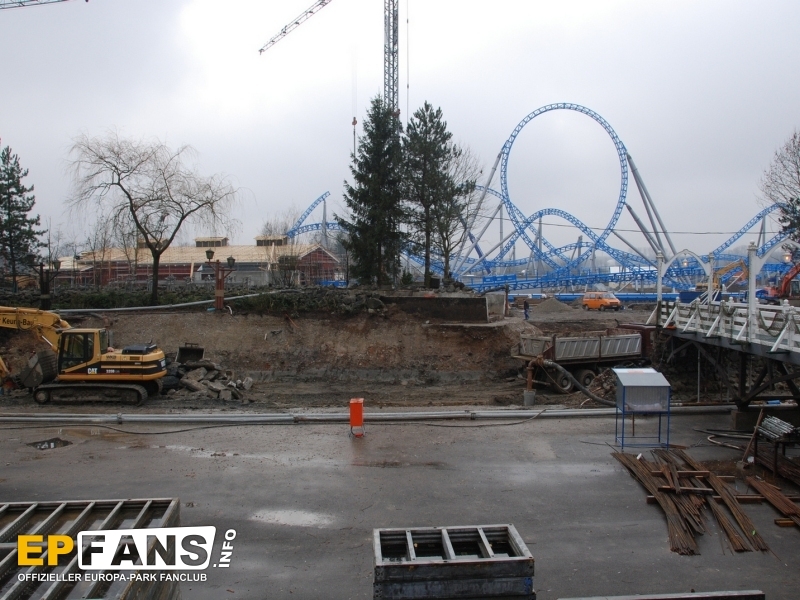

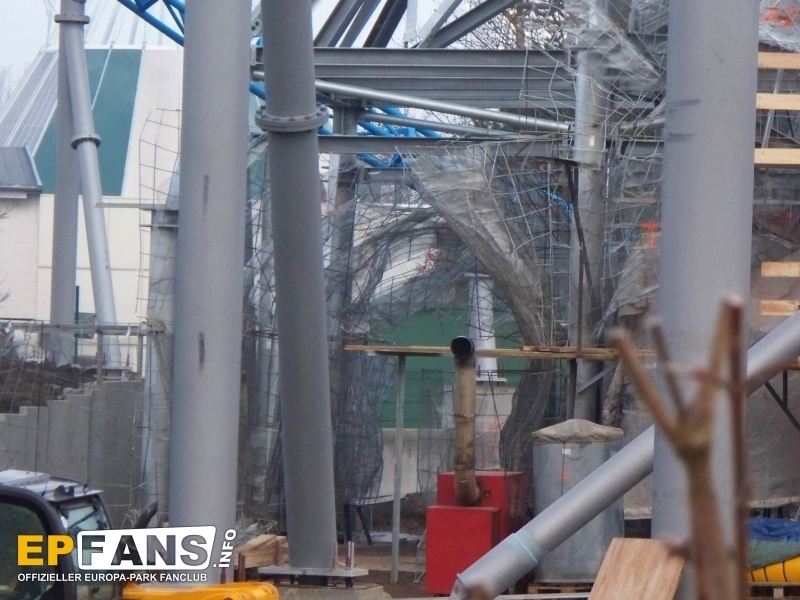

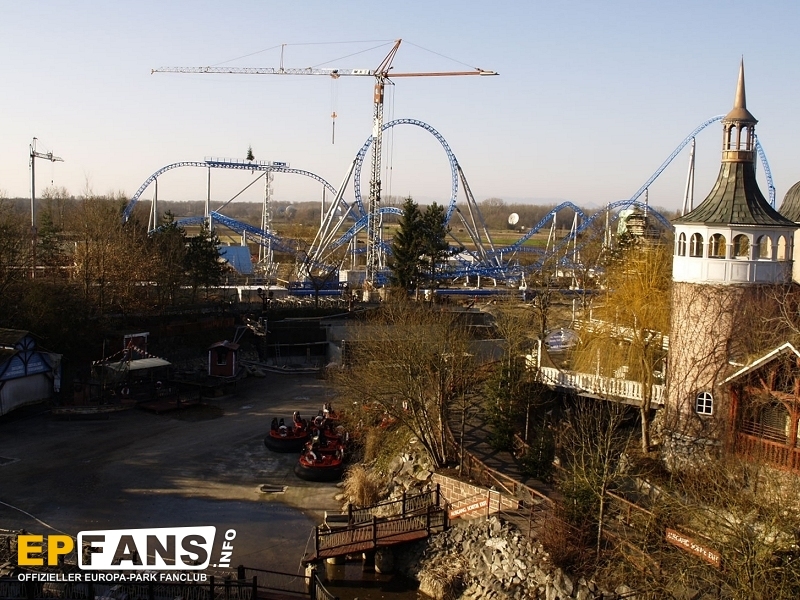

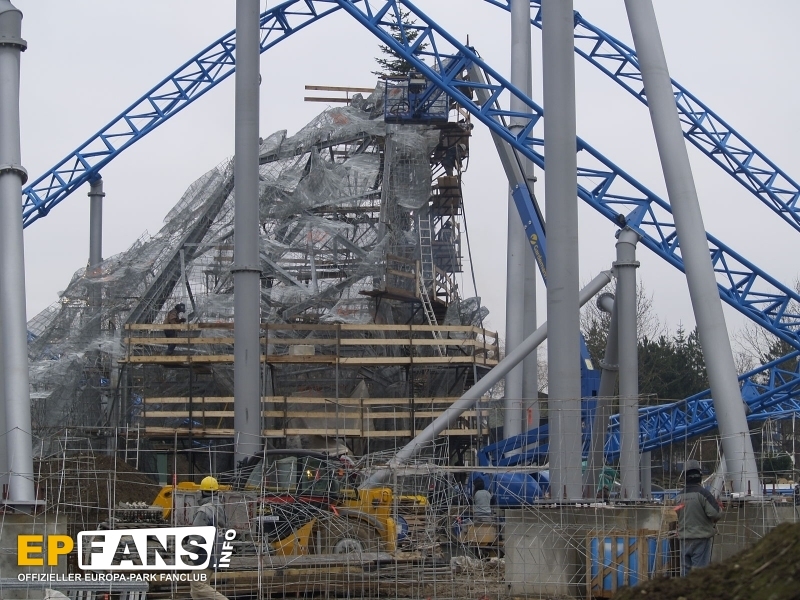

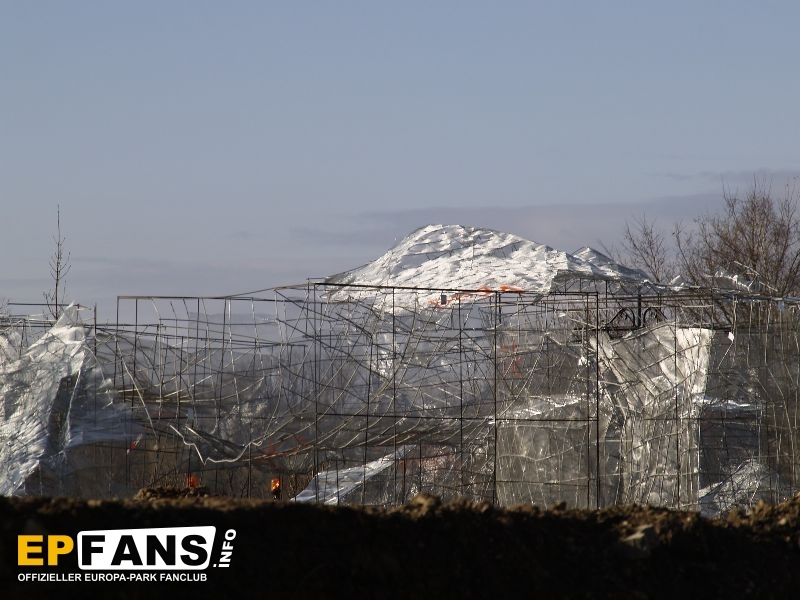

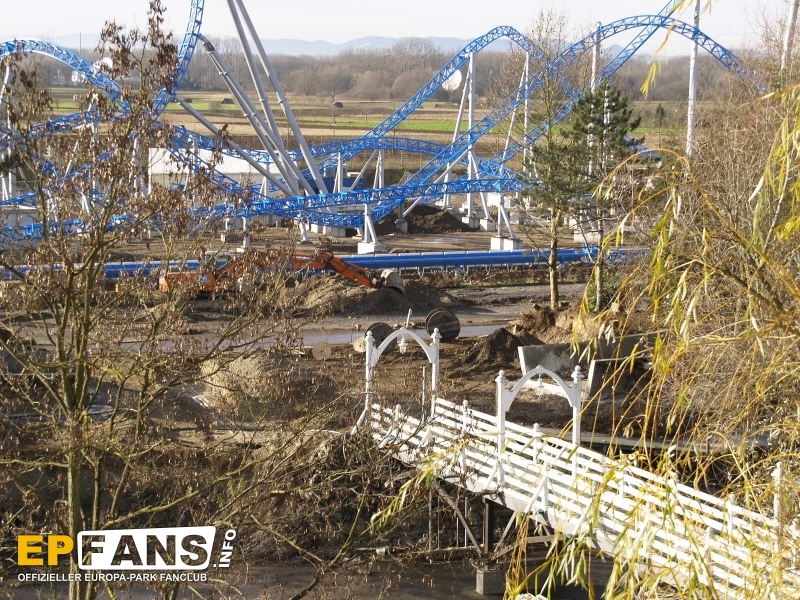

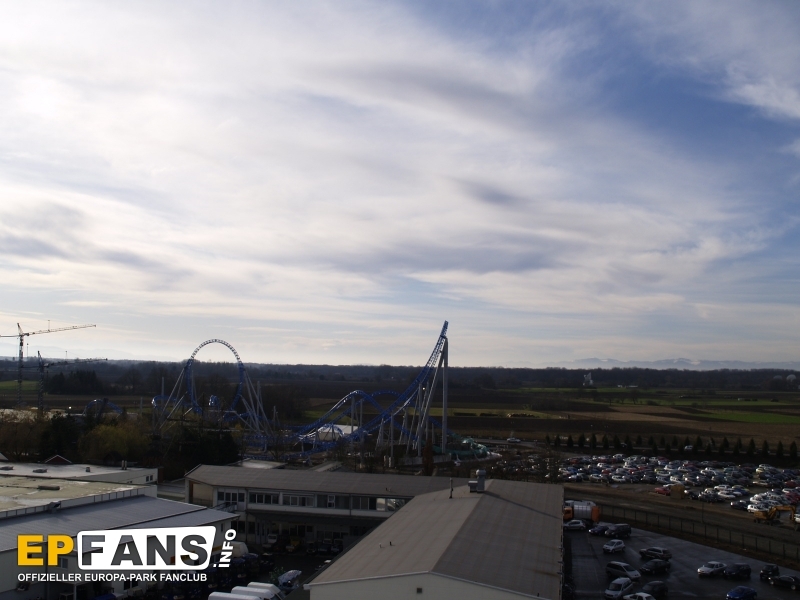

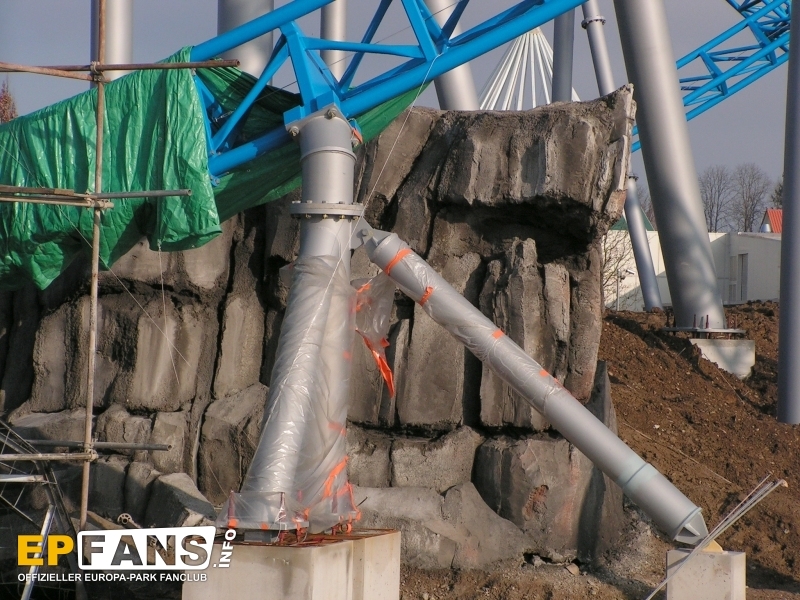

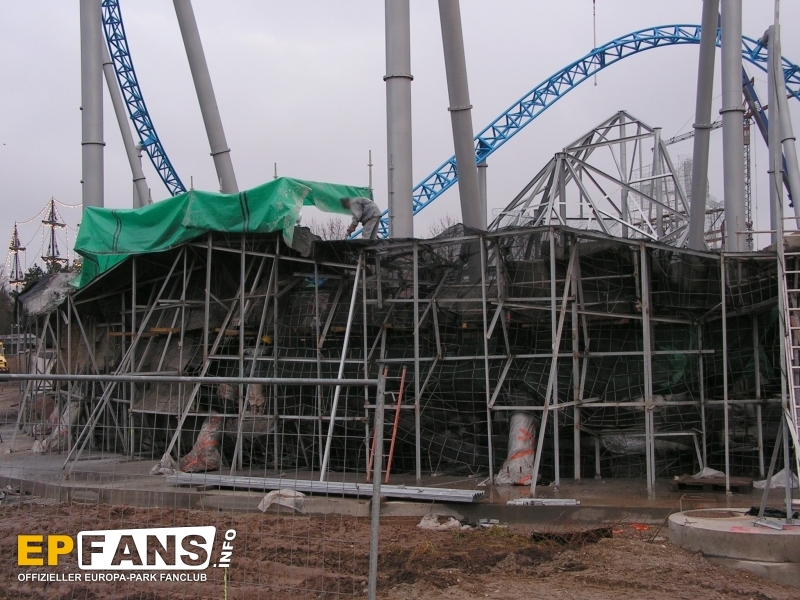

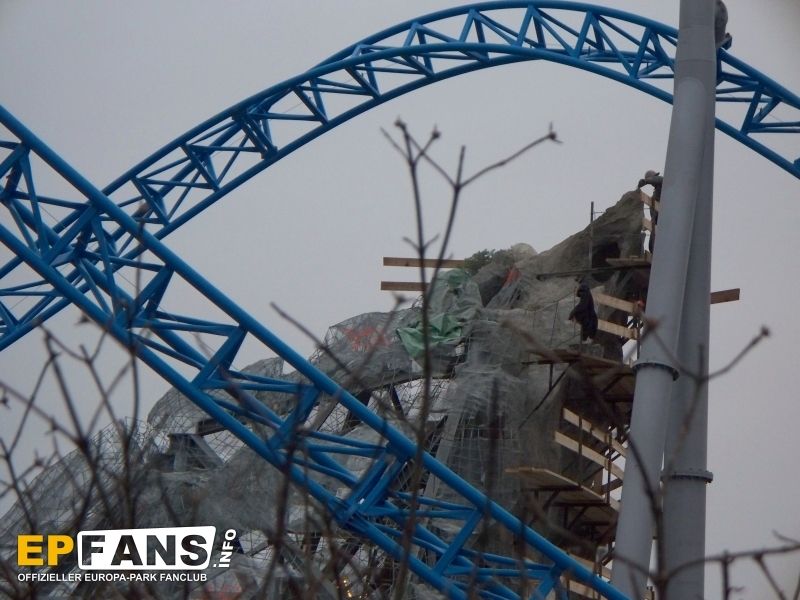

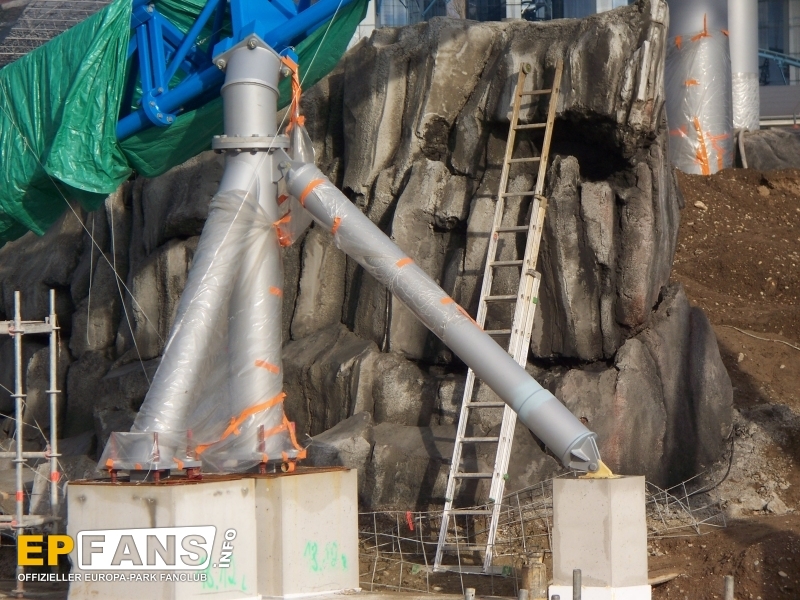

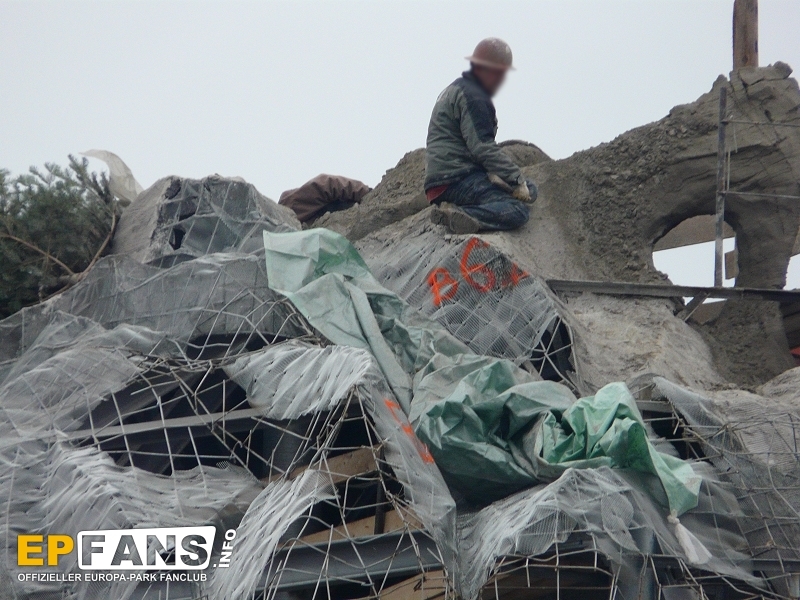

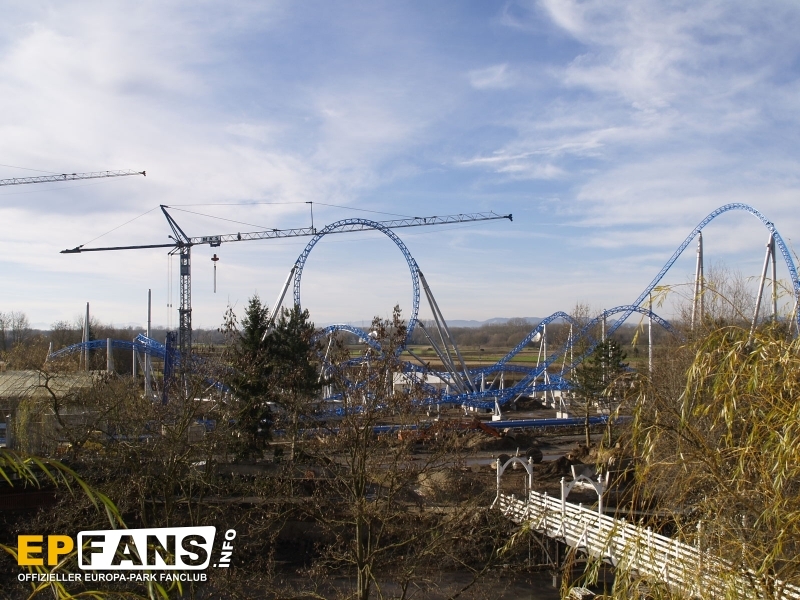

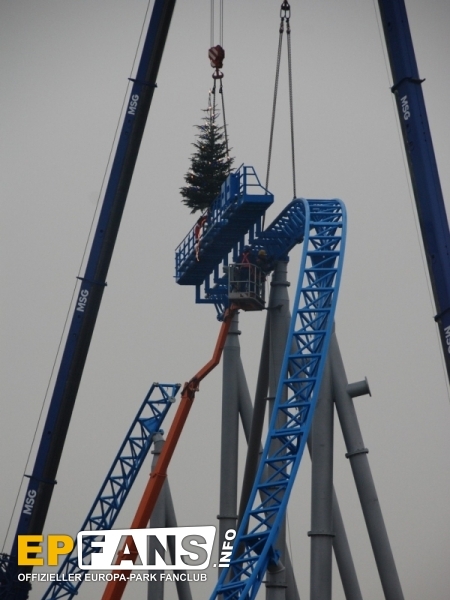

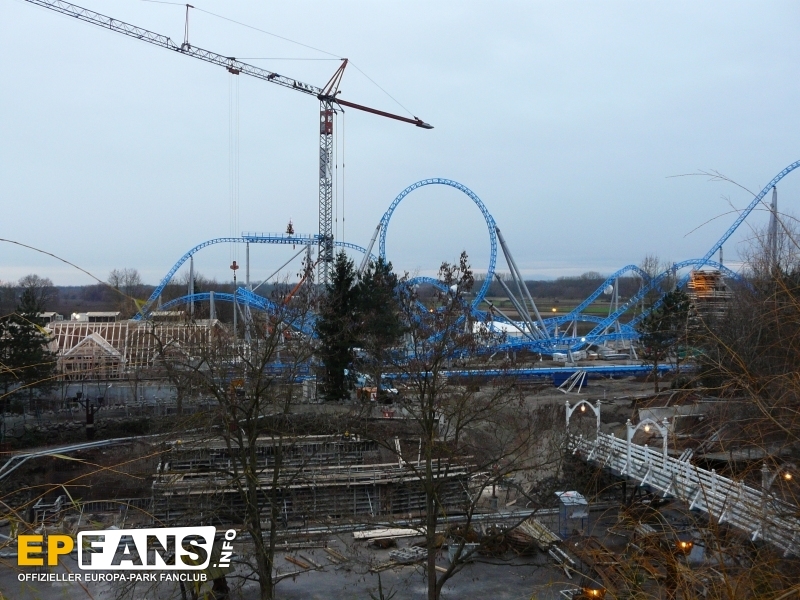

22.12.2008: | Alle Drahtteile wurden am gro?en Felsen angebracht und erste Schichten Beton werden aufgetragen |
